CPMB: Những hoạt động nổi bật trong công tác quản lý điều hành năm 2024

Chủ nhật, 22/12/2024 | 08:00 GMT+7
Năm 2024 tiếp tục là một năm đầy khó khăn của EVN/EVNNPT nói chung và CPMB nói riêng trong công tác quản lý điều hành. Đặc biệt, việc tập trung mọi nguồn lực cho công tác hoàn thành dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối đến ngày đóng điện 29/8/2024 đã dành rất nhiều thời gian và nguồn lực của CPMB. Tuy nhiên với nỗ lực của tập thể CBCNV CPMB, có thể nói năm 2024 là một năm đáng nhớ cùng với những thành tích rất đáng tự hào được các cấp ghi nhận. Những hoạt động nổi bật đó gắn liền với các nhiệm vụ trọng tâm của EVNNPT và CPMB, tiếp tục khẳng định vị thế của CPMB vào niềm tin của Đảng, Chính phủ, Bộ Ngành giao cho CPMB. Sau đây là một số hoạt động nổi bật của CPMB trong năm 2024.

Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối: Thi công thần tốc và lập nhiều kỷ lục

Thực hiện Quy hoạch điện 8, nhằm Tăng cường năng lực truyền tải cho các đường dây 500 kV hiện hữu đảm bảo cấp điện cho miền Bắc; nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với cung đoạn Đường dây 500 kV Quỳnh Lưu - Thanh Hóa - NMNĐ Nam Định I - Phố Nối góp phần tạo mối liên kết mạnh từ trung tâm các nguồn điện Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc, là cơ sở quan trọng để vận hành an toàn, tin cậy, ổn định và tối ưu cho hệ thống điện, góp phần giảm chi phí vận hành hệ thống điện, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã giao Ban Quản lý dự án các công trình điện Miền Trung (CPMB) làm đại diện chủ đầu tư, quản lý các dự án: (i) Đường dây 500 kV Quảng Trạch - Quỳnh Lưu; (ii) Đường dây 500 kV Quỳnh Lưu - Thanh Hoá; (iii) Trạm biến áp 500kV Thanh  Hóa. Việc đảm bảo thực hiện đúng tiến độ và chất lượng các dự án mạch 3 có ý nghĩa rất quan trọng đối với EVN, EVNNPT trong việc vận hành lưới truyền tải điện Quốc gia, đảm bảo cung cấp điện và góp phần không nhỏ vào việc Truyền tải công suất các nhà máy nhiệt điện khu vực Bắc Trung Bộ cũng như các nhà máy NLTT khu vực Bắc Trung Bộ vào hệ thống điện quốc gia, cung cấp điện cho trung tâm phụ tải khu vực miền Bắc cũng như có ý nghĩa quan trọng trong việc vận hành kinh tế hệ thống điện Quốc gia.

Dự án đường dây tải điện 500 kV mạch 3 Quảng Trạch-Phố Nối là đường dây 500 kv mạch kép, dài khoảng 519 km, đi qua 9 tỉnh, có tổng mức đầu tư hơn 22.300 tỷ đồng, với 4 dự án thành phần, được khởi công tháng 1/2024. Toàn dự án có 1.177 vị trí móng cột, 513 khoảng néo. Một khối lượng thi công được cho là kỷ lục với thời gian thực hiện ngắn kỷ lục.

Thủ tướng và các đại biểu thực hiện nghi thức gắn biển đường dây tải điện 500 kV mạch 3 Quảng Trạch-Phố Nối là công trình chào mừng Kỷ niệm 95 năm Ngày thành lập Công đoàn Việt Nam (28/7/1929-28/7/2024) và 70 năm Ngày truyền thống ngành Điện lực Việt Nam (21/12/1954-21/12/2024) – Tổng hợp Web EVNNPT

Tuy nhiên, với tinh thần vượt khó, với sự chỉ đạo kịp thời của EVN/EVNNPT, sự phối hợp có hiệu quả của các bên trong quá trình thực hiện dự án; sự chia sẻ, ủng hộ, đồng tình của địa phương và sự đoàn kết, nỗ lực, chủ động sáng tạo của tập thể CBCNV Ban Quản lý dự án các công trình điện Miền Trung, Cụm các dự án mạch 3: Đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu và Quỳnh Lưu - Thanh Hóa và dự án Trạm biến áp 500kV Thanh  Hóa đã được đóng điện và đưa vào vận hành theo đúng chỉ đạo của Thủ tướng Chính phủ. EVNNPT tổ chức khánh thành Dự án chào mừng kỷ niệm 79 năm Cách mạng tháng Tám và Quốc khánh 2/9, ngày 28/6/2024 đóng điện TBA 500kV Thanh Hoá; Ngày 19/8/2024 đóng điện Đường dây 500kV Quỳnh Lưu-Thanh Hoá; Ngày 27/8/2024 đóng điện Đường dây 500kV Quảng Trạch-Quỳnh Lưu, thông tuyến toàn bộ Đường dây 500kV từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).

Dự án được xem là hình mẫu trong công tác giải ngân vốn đầu tư công và tiết kiệm chống lãng phí được Quốc hội, Chính phủ đánh giá cao.

Đóng điện Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối, vượt trước tiến độ 4 ngày

Với tính chất quan trọng và cấp bách của dự án, Ban Thường vụ Đảng ủy Tập đoàn Điện lực Việt Nam đã ban hành Nghị quyết số 260-NQ/ĐU (ngày 20/9/2024) yêu cầu đẩy nhanh tiến độ dự án và hoàn thành trong tháng 10/2024. Sau khi có chỉ đạo của Ban Thường vụ Đảng ủy EVN, Ban Thường vụ Đảng ủy EVNNPT đã ban hành văn bản số 749-CV/ĐU ngày 29/9/2024 về tăng cường lãnh đạo, chỉ đạo, điều hành 30 ngày đêm hoàn thành Dự án. Cùng với đó Tổng giám đốc và Ban Thường vụ Công đoàn EVNNPT phát động đợt thi đua cao điểm 30 ngày đêm đưa dự án về đích.

Tổng công ty Truyền tải điện Quốc gia, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện đóng điện Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối, vượt trước tiến độ 4 ngày so với chỉ đạo của Đảng ủy Tập đoàn Điện lực Việt Nam (EVN).

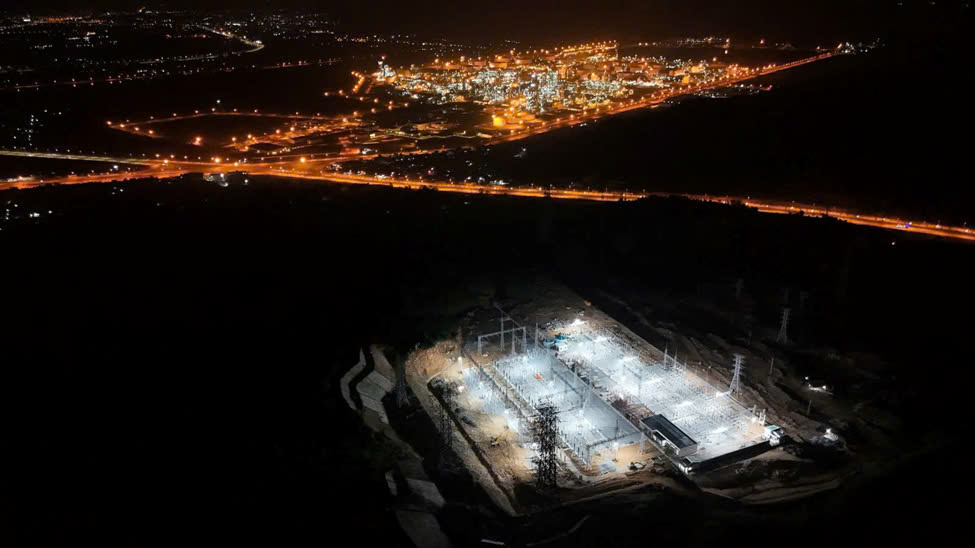

Đóng điện Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối, vượt trước tiến độ 4 ngày (Web EVNNPT)

Đây là công trình năng lượng cấp I, nhóm B, do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành, Công ty Truyền tải điện 1 tiếp nhận vận hành. Trạm biến áp 220kV khu kinh tế Nghi Sơn đặt tại khu đất đồi gần khu công nghiệp Ferocrom thuộc phường Hải Thượng, thị xã Nghi Sơn, tỉnh Thanh Hóa. Đường dây đấu nối 220kV đi qua địa phận phường Hải Thượng, thị xã Nghi Sơn, tỉnh Thanh Hóa. Dự án sau khi hoàn thành giúp tăng cường cung cấp điện cho phụ tải tỉnh Thanh Hóa đặc biệt là khu kinh tế Nghi Sơn đang có mức tăng trưởng điện cao. Dự án cũng góp phần đảm bảo tiêu chí N-1, nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực.

Trạm GIS 220kV đầu tiên của TP Đà Nẵng được thiết kế 3D và áp dụng mô hình quản lý thông tin BIM trong giai đoạn thiết kế bản vẽ thi công – tạo tiền đề cho việc triển khai BIM tổng thể cho các dự án lưới điện Truyền tải

Dự án TBA 220kV Hải Châu và Đường dây 220kV Hoà Khánh – Hải Châu được triển khai trên địa bàn thành phố Đà Nẵng do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành dự án, Công ty Truyền tải điện 2 tiếp nhận vận hành.  Dự án được xây dựng trên phần đất thuộc khu đô thị mới quốc tế Đa Phước, Quận Thanh Khê, TP ĐN với tổng diện tích 4513m2. Trạm có quy mô 220/110/22kV kiểu GIS, công suất lắp đặt 2x250MVA, giai đoạn này lắp đặt 1 máy 250MVA với mục tiêu tăng cường khả năng cung cấp điện đáp ứng nhu cầu phát triển phụ tải khu vực thành phố Đà Nẵng đầu tư xây dựng tuyến đường dây 220kV HK – HC có chiều dài gần 10km.  Đây là TBA 220kV đầu tiên tại Đà Nẵng công nghệ GIS, được thiết kế 3D và áp dụng BIM trong giai đoạn thiết kế bản vẽ thi công của dự án. Dự án đưa vào đóng đi vận hành vào lúc 20h37 phút, ngày 30/9/2024.

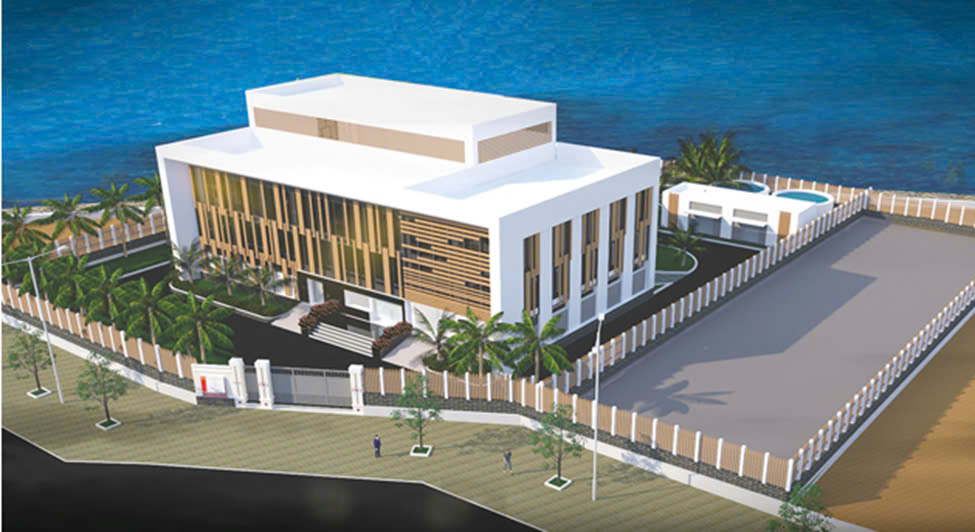

Thiết kế 3D Trạm biến áp 220kV Hải Châu – Dự án TBA 220kV dạng GIS đầu tiên của TP Đà Nẵng. Đã đóng điện vào lúc 20h37 phút, ngày 30/9/2024



Trạm biến áp 220kV Hải Châu có kiểu công nghệ GIS là Trạm biến áp có các thiết bị đóng cắt kiểu kín cách điện bằng khí SF6 (thiết bị GIS – Gas Insulation Switchgear), có công nghệ tiên tiến hiện đang được ứng dụng rộng rãi tại nhiều nước trên thế giới. Ưu điểm của loại trạm này là tiết kiệm diện tích, giảm chi phí mặt bằng và thiết bị,... đảm bảo an toàn vận hành và kéo dài thời gian bảo dưỡng. Toàn EVNNPT hiện đang có 3 trạm kiểu GIS đó là TBA 220kV Tao Đàn (Ban QLDA CCCT Miền Nam), TBA 220 kV Thành Công (Ban QLDA CCCT Miền Bắc) và TBA 220kV Hải Châu (Ban QLDA CCCT Miền Trung).

Có thể nói đây là một bước tiến mạnh mẽ của CPMB, đơn vị trực thuộc của EVNNPT trong việc áp dụng công nghệ mới trong công tác thiết kế, quản lý dự án và quản lý vận hành dự án lưới điện Truyền tải. Nổi bật là công tác triển khai thiết kế 3D và giải pháp BIM cho dự án bám sát lộ trình BIM của Chính phủ và của EVN/EVNNPT. Một lần nữa khẳng định, BIM đang dần trở thành xu hướng tất yếu trong quá trình đầu tư xây dựng với việc TTCP đã có QĐ số 258/QĐ-TTg ngày 17/3/2023 về việc phê duyệt lộ trình áp dụng mô hình thông tin công trình trong hoạt động xây dựng, để cụ thể hóa, EVN đã ban hành QĐ số 505/QĐ-EVN ngày 26/5/2023 về việc ban hành kế hoạch chiến lược áp dụng mô hình thông tin công trình gọi tắt là BIM trong Tập đoàn điện lực Quốc gia.

Phê duyệt chủ trương đầu tư 11 công trình tại tỉnh Thanh Hóa, Nghệ An, Hà Tĩnh, Bình Định, Kon Tum, Bình Dương

Với sự nỗ lực rất cao của tập thể CBCNV CPMB, bên cạnh việc hoàn thành nhiệm vụ chính trị đường dây 500kV Mạch 3, CPMB cũng đã phối hợp với các Ban EVNNPT, các bên liên quan, chủ động bám sát làm việc với chính quyền địa phương các tỉnh Thanh Hóa, Nghệ An, Hà Tĩnh, Bình Định, Kon Tum, Bình Dương để phê duyệt chủ trương đầu tư cho 11 dự án. Cụ thể:

Tỉnh Thanh Hóa 03 dự án là Trạm biến áp 500kV Thanh Hoá; Trạm biến áp 220kV Sầm Sơn và đường dây đấu nối 220 kV Thanh Hoá - Sầm Sơn; dự án ĐZ 500kV Thanh Hóa - rẻ Nho Quan-Hà Tĩnh (Thanh Hóa);

Tỉnh Nghệ An 03 dự án là TBA 220kV Nam Cấm và đấu nối; Đường dây 220kV Đô Lương – Nam Cấm  và Đường dây 220kV Tương Dương - Đô Lương.

Tỉnh Hà Tĩnh 02 dự án là Đường dây 500 kV Vũng Áng - Rẽ Hà Tĩnh - Đà Nẵng M3,4; Dự án 220kV Vũng Áng và đấu nối.

Tỉnh Bình Đình 01 dự án là Đường dây 220kV Phù Mỹ - Rẽ Phước An - Quảng Ngãi (mạch 2).

Tỉnh Kon Tum 01 dự án là Trạm biến áp 220kV Bờ Y và Đường dây 220kV Bờ Y - Kon Tum .

Tỉnh Bình Dương 01 dự án là TBA 500kV Bình Dương 1 .

Việc được phê duyệt chủ trương đầu tư cho 11 dự án trên góp phần cho EVN/EVNNPT hoàn thành nhiệm vụ chính trị trong công tác đầu tư xây dựng, đảm bảo nâng cao năng lực và cung cấp điện an toàn đối với hệ thống truyền tải điện. Mặt khác, việc thông qua thủ tục phê duyệt chấp thuận chủ trương đầu tư 11 dự án trên góp phần tháo gỡ vướng mắc pháp lý để có cơ sở triển khai các bước tiếp theo của Dự án, đảm bảo duy trì một phần chi phí quản lý dự án và công ăn việc làm bền vững cho CBCNV tại CPMB trong thời gian đến.

Trên đây là các hoạt động nổi bật của CPMB trong năm 2024, góp phần hoàn thành nhiệm vụ chung của EVNNPT. Bên cạnh đó là việc CPMB hoàn thành vượt mức kế hoạch năm 2024 về công tác thực hiện vốn đầu tư, giải ngân, khởi công, đóng điện, làm tốt công tác chăm lo bảo vệ quyền và lợi ích hợp pháp, chính đáng của đoàn viên, công nhân viên chức, lao động, cán bộ hưu trí, tạo mọi điều kiện thuận lợi để CBCNV hoàn thành nhiệm vụ. Thực hiện tốt vai trò lãnh đạo tuyệt đối và toàn diện của Đảng ủy đối với các tổ chức, đoàn thể. Đồng thời quan tâm đến công tác khen thưởng, động viên thăm hỏi kịp thời các tập thể cá nhân có thành tích trong các phong trào thi đua nói chung, đặc biệt các dự án đường dây 500kV mạch 3.
