Chủ động phối hợp, đảm bảo an toàn hệ thống điện phục vụ thi công Đường dây 220kV Krông Búk – Nha Trang mạch 2

Thứ năm, 24/9/2026 | 15:00 GMT+7
Việc tổ chức cắt điện phục vụ thi công Giai đoạn 2 Dự án đường dây 220kV Krông Búk – Nha Trang mạch 2 có phạm vi ảnh hưởng lớn đến phương thức vận hành hệ thống điện khu vực, khả năng giải tỏa công suất các nhà máy năng lượng tái tạo và hoạt động kinh tế – xã hội của tỉnh Khánh Hòa. Trước yêu cầu đó, EVNNPT, CPMB và các đơn vị liên quan đang chủ động phối hợp từ sớm, rà soát kỹ từng điều kiện để vừa bảo đảm tiến độ dự án, vừa giữ an toàn, ổn định hệ thống điện.

EVNNPT và CPMB làm việc với Trung tâm Điều độ hệ thống điện miền Trung (CSO) ngày 17/9/2026 về kế hoạch cắt điện giai đoạn 2

Chủ động làm việc từ sớm với đơn vị điều độ

Ngày 17/9/2026, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã chủ động làm việc với Trung tâm Điều độ hệ thống điện miền Trung (CSO/A3) để trao đổi về kế hoạch cắt điện đã đăng ký. Cuộc làm việc tập trung rà soát phương thức vận hành, phạm vi cô lập thiết bị, trình tự hoàn trả đấu nối tạm, yêu cầu bảo vệ – điều khiển và phương án khôi phục vận hành.

Đây là bước chuẩn bị đặc biệt quan trọng bởi việc cô lập các đường dây 220kV trong khu vực không chỉ tác động đến lưới truyền tải mà còn ảnh hưởng trực tiếp đến khả năng phát điện lên hệ thống của các nguồn năng lượng tái tạo. Công tác phối hợp vì vậy phải được tính toán đồng bộ với nhu cầu phụ tải, phương thức huy động nguồn, an ninh cung cấp điện và mục tiêu tăng trưởng kinh tế hai con số của tỉnh Khánh Hòa.

Kế hoạch thi công tập trung với khối lượng lớn

Theo phương án CPMB đăng ký và đang tiếp tục phối hợp thống nhất, giai đoạn đầu dự kiến cô lập đồng thời đường dây 220kV Nha Trang – Krông Búk và đường dây 220kV Nha Trang – Vân Phong từ 15h00 ngày 05/10 đến 18h00 ngày 07/10/2026. Sau khi hoàn trả đấu nối tạm, đường dây 220kV Krông Búk – Nha Trang mạch 1 dự kiến tiếp tục được cô lập từ 18h00 ngày 07/10 đến 18h00 ngày 17/10/2026.

Trong thời gian cắt điện, các đơn vị bố trí đồng thời thực hiện nhiều nhóm công việc liên hoàn: tách đấu nối tạm tại VT313; đấu lại lèo tại VT284; hoán đổi, hoàn trả và thí nghiệm hệ thống rơle bảo vệ F87L, F85 tại TBA 220kV Nha Trang; kéo dây khoảng néo 381–382 có giao chéo với các đường dây 220kV hiện hữu; đồng thời cải tạo các đoạn tuyến từ một mạch thành hai mạch.

Đoạn tuyến cải tạo

Khối lượng chính

Chiều dài

VT01 – VT08

8 vị trí móng

Khoảng 2,0 km

VT292 – VT296

5 vị trí móng

Khoảng 1,7 km

VT304 – VT313

10 vị trí móng

Khoảng 3,5 km

VT188 và VT244

Cải tạo, lắp dựng cột thép (thay cột 1 mạch thành 2 mạch)



Mục tiêu đặt ra là đến 18h00 ngày 07/10/2026 khôi phục đường dây 220kV Nha Trang – Vân Phong; đến 18h00 ngày 17/10/2026 khôi phục đường dây 220kV Krông Búk – Nha Trang mạch 1 theo hiện trạng kết lưới, đồng thời nghiệm thu, đăng ký đóng điện các đoạn tuyến kéo dây mới theo điều kiện thực tế và phương thức được cấp có thẩm quyền phê duyệt.

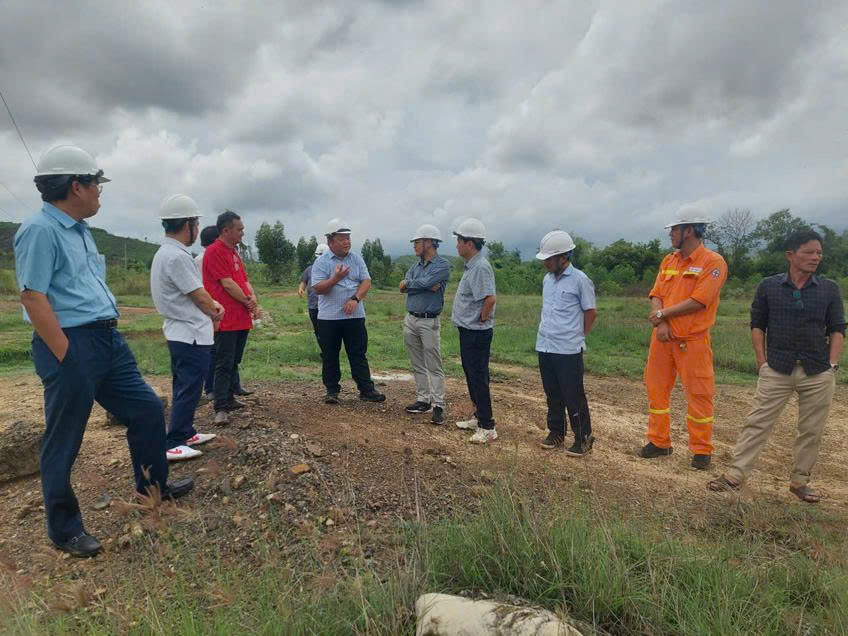

Ngày 23/9/2026, Giám đốc PTC3 Nguyễn Công Thắng kiểm tra hiện trường các đoạn tuyến cải tạo để chuẩn bị lực lượng phối hợp giám sát và hỗ trợ thi công

Tiếp nối công tác chuẩn bị, ngày 23/9/2026, Giám đốc Công ty Truyền tải điện 3 (PTC3) Nguyễn Công Thắng đã trực tiếp kiểm tra hiện trường các đoạn tuyến cải tạo từ một mạch thành hai mạch. Đợt kiểm tra nhằm nhận diện đầy đủ điều kiện tiếp cận công trường, mặt bằng tập kết, vị trí dựng cột, nguy cơ giao chéo và các tình huống có thể phát sinh trong thời gian cắt điện.

Trên cơ sở kiểm tra thực tế, PTC3 chuẩn bị phương án bố trí lực lượng phối hợp giám sát, kiểm soát an toàn. Sự tham gia chủ động của đơn vị quản lý vận hành ngay từ giai đoạn chuẩn bị giúp tăng khả năng xử lý tình huống, rút ngắn thời gian chuyển bước và hạn chế nguy cơ kéo dài cửa sổ cắt điện.

Không để cắt điện khi công trường chưa sẵn sàng

Do phạm vi ảnh hưởng lớn, yêu cầu xuyên suốt là mọi điều kiện phải được sẵn sàng trước khi bước vào Thời gian cắt điện. CPMB đang phối hợp với các địa phương, đơn vị thi công, tư vấn và đơn vị quản lý vận hành để hoàn thành bồi thường giải phóng mặt bằng; chuẩn bị đầy đủ cột thép, cấu kiện, thiết bị và vật tư; bố trí nhân lực, phương tiện, thiết bị nâng hạ theo nhiều mũi; hoàn thiện phương án tổ chức thi công, an toàn điện, an toàn giao thông và ứng phó thời tiết bất lợi.

Song song đó, công tác điều độ, bảo vệ – điều khiển và nghiệm thu phải được triển khai cuốn chiếu. Các mốc bàn giao mặt bằng, tập kết vật tư, hoàn thành móng, lắp dựng cột và kéo dây cần được quản lý theo từng vị trí, từng khoảng néo; mỗi đầu việc phải có đơn vị chủ trì, thời hạn và sản phẩm kiểm chứng. Chỉ khi toàn bộ điều kiện tiên quyết được xác nhận, kế hoạch cắt điện mới có thể phát huy hiệu quả và hạn chế thấp nhất tác động đến hệ thống.

Dự án đườn dây 220kV Krông Búk – Nha Trang mạch 2 có ý nghĩa quan trọng đối với năng lực truyền tải, độ tin cậy cung cấp điện và khả năng giải tỏa công suất các nguồn năng lượng trong khu vực. Việc EVNNPT và CPMB chủ động làm việc với CSO (A3), cùng PTC3 trực tiếp kiểm tra hiện trường, thể hiện tinh thần phối hợp trách nhiệm và chuẩn bị kỹ lưỡng cho một đợt thi công có yêu cầu kỹ thuật, điều độ và an toàn rất cao.

Trong thời gian còn lại, các bên tiếp tục bám sát hiện trường, cập nhật phương thức hệ thống, rà soát điều kiện thi công và chuẩn bị kịch bản dự phòng. Mục tiêu cao nhất là hoàn thành đúng khối lượng trong cửa sổ cắt điện được phê duyệt, khôi phục vận hành đúng thời gian, bảo đảm tuyệt đối an toàn cho con người, thiết bị và hệ thống điện, qua đó góp phần đưa dự án về đích trong năm 2026.

Huỳnh Kim Hán - Trưởng phòng Kỹ thuật CPMB
