Công đoàn EVNNPT động viên người lao động thi công Dự án Trạm biến áp 220kV Vũng Áng và đấu nối

Thứ sáu, 16/5/2025 | 15:43 GMT+7
Ngày 16/5/2025, tại Hà Tĩnh, Công đoàn Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đến thăm hỏi, động viên người lao động thi công Dự án Trạm biến áp 220kV Vũng Áng và đấu nối nhân dịp Tháng Công nhân.

Tham gia đoàn công tác có ông Trịnh Tuấn Sơn – Chủ tịch Công đoàn EVNNPT, đại diện các Ban chuyên đề của Công đoàn EVNNPT.

Lãnh đạo Công đoàn EVNNPT và lãnh đạo CPMB tặng quà động viên các đơn vị tham gia thi công dự án

Đây là một trong các dự án được Tổng Liên đoàn Lao động Việt Nam và Tập đoàn Điện lực Việt Nam phát động phong trào thi đua đẩy nhanh tiến độ để hoàn thành trong tháng 6/2025.

Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư; Ban Quản lý dự án các công trình điện miền Trung (CPMB) điều hành dự án; Liên danh Công ty Cổ phần EVN Quốc tế và Công ty cổ phần Năng lượng tư vấn giám sát; Tổng công ty Lắp máy Việt Nam thi công.

Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Kỳ Thịnh, thị xã Kỳ Anh, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh thị xã Kỳ Anh tỉnh Hà Tĩnh.

Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV. Cấp điện áp 22kV chỉ dùng để cấp nguồn tự dùng cho trạm. Trạm có quy mô đến 2030 là 02 máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV -125MVA. Đường dây đấu nối có chiều dài 2x13,4 km.

Đến nay, phần công tác xây dựng phần trạm biến áp đã cơ bản hoàn thành. Còn lại công tác hoàn thiện mặt bằng, đường trong và ngoài trạm.

Phần điện: đã hoàn thành lắp đặt, đấu nối thiết bị nhất, nhị thứ, máy biến áp. Lắp đặt thiết bị nhị thứ, thông tin, SCADA đã hoàn thành. Đang phối hợp đơn vị thí nghiệm thực hiện thí nghiệm, nghiệm thu.

Công tác thí nghiệm máy biến áp và nhất thứ đã hoàn thành; phần nhị thứ đang triển khai nghiệm thu điều khiển, bảo vệ.

Phần đường dây 220kV đấu nối là “nút thắt” của dự án trong thời gian qua khi gặp nhiều vướng mắc trong bồi thường giải phóng mặt bằng.

Tuy nhiên, với sự vào cuộc quyết liệt của chính quyền địa phương, đến nay địa phương đã bàn giao 45/45 vị trí cột, hiện đang hoàn thiện kiểm kê và chi trả bàn giao mặt bằng hành lang tuyến.

Về tiến độ thi công, dự án đã đào đúc móng 40/45 vị trí và đang triển khai đào đúc móng các vị trí còn lại. Dự án đã dựng xong 28/45 vị trí cột, đang dựng 3 vị trí; kéo dây xong được 6/25 khoảng néo.

Lãnh đạo Công đoàn EVNNPT trò chuyện, động viên người lao động CPMB đang thực hiện nhiệm vụ tại dự án

Tại buổi thăm hỏi, động viên người lao động tại công trường, Chủ tịch Công đoàn EVNNPT Trịnh Tuấn Sơn cho biết: Đây là dự án rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Hà Tĩnh và khu vực trong mùa nắng nóng năm nay. Chính vì vậy, Tổng Liên đoàn Lao động Việt Nam và EVN đã chọn công trình này trong danh mục trọng điểm cấp bách của EVN để hoàn thành đóng điện trong năm 2025 và được EVNNPT, Công đoàn EVNNPT phát động thi đua phấn đấu hoàn thành trong tháng 6/2025.

Công đoàn EVNNPT ghi nhận và đánh giá cao những nỗ lực của CPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra. Đến nay dự án vẫn còn những vướng mắc về mặt bằng hành lang tuyến, vì vậy CPMB cần phối hợp với các nhà thầu, chính quyền địa phương tổ chức tuyên truyền, vận động để người dân hiểu về ý nghĩa tầm quan trọng của dự án, qua đó ủng hộ bàn giao mặt bằng.

Khối lượng công việc còn lại tuy không nhiều nhưng cần phải sự vào cuộc của cả hệ thống chính trị để tháo gỡ vướng mắc. Vì vậy, lãnh đạo Công đoàn EVNNPT đề nghị các đơn vị cần tập trung cao độ, phối hợp chặt chẽ với chính quyền và người dân địa phương để tuyên truyền vận động, tháo gỡ vướng mắc mặt bằng phần hành lang tuyến.

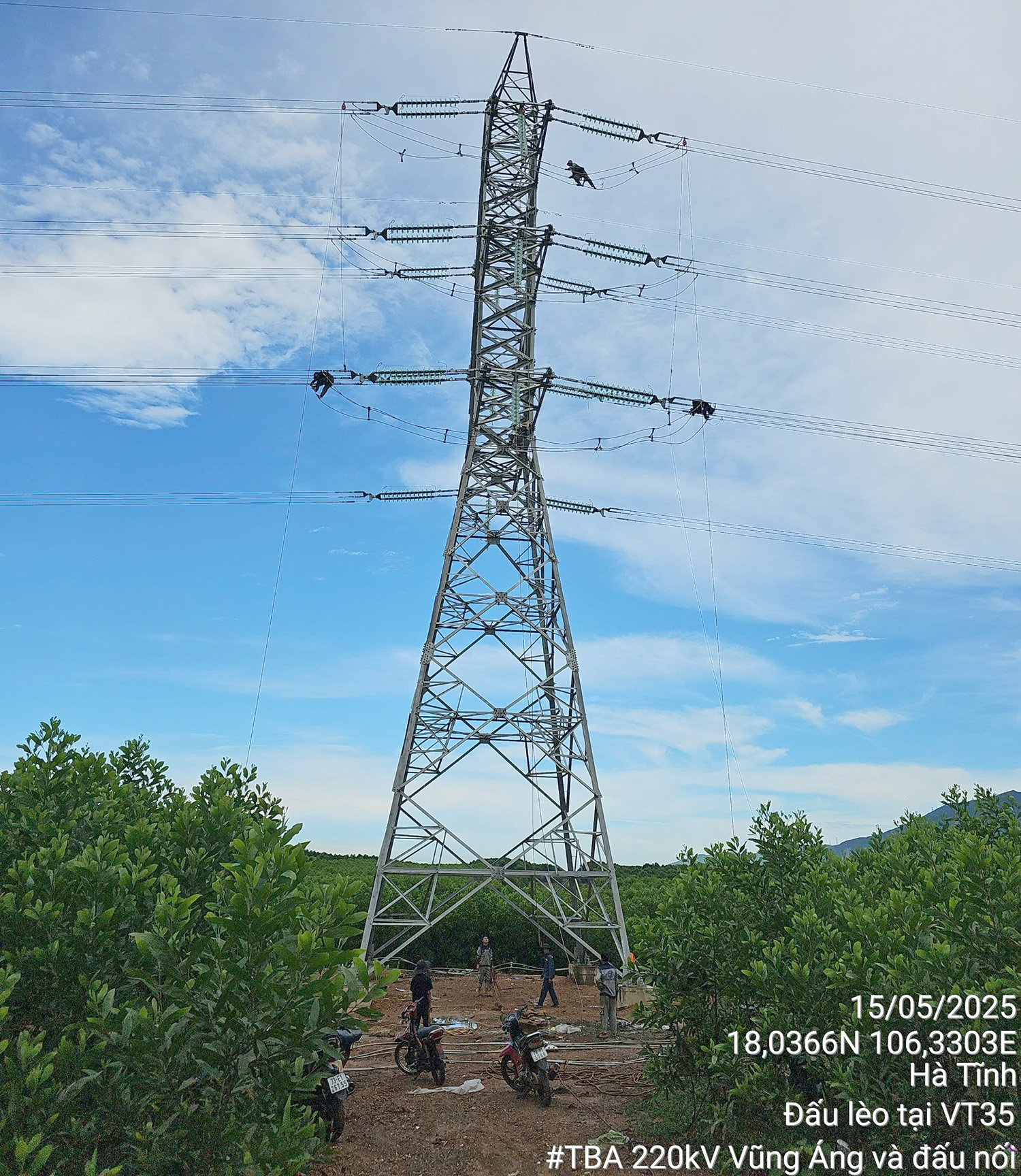

Thi công dựng cột, kéo dây phần đường dây đấu nối của dự án

Cùng với đó huy động tối đa nguồn lực đặt quyết tâm hoàn thành dự án trước ngày 30/6/2025 để thiết thực chào mừng Đại hội Đảng bộ EVN lần thứ IV nhiệm kỳ 2025-2030, thiết thực chào mừng 17 năm thành EVNNPT (1/7/2008 – 1/7/2015).

Lãnh đạo Công đoàn Điện lực Việt Nam cũng đề nghị Công đoàn CPMB và Công đoàn các đơn vị quan tâm, động viên người lao động trên công trường, tạo khí thế thi đua sôi nổi trên công trường trong giai đoạn thi công nước rút. Các đơn vị tham gia thi công dự án cần huy động nhân lực, vật lực để triển khai đồng loạt đúc móng, dựng cột các vị trí để đảm bảo tiến độ. Trong quá trình thi công cần đặc biệt chú trong an toàn, đặt an toàn lao động cho người và thiết bị là trên hết.

Nhân dịp Tháng Công nhân và Tháng hành động An toàn vệ sinh lao động, Công đoàn EVNNPT đã trao phần quà thiết thực cho các đơn vị tham gia thi công Dự án.



Thu Hiền
