Dự buổi làm việc có lãnh đạo các sở, ngành, địa phương của tỉnh Điện Biên; lãnh đạo các ban chuyên môn của EVNNPT và Ban Quản lý dự án các công trình điện miền Bắc (NPMB).

Buổi làm việc của EVNNPT với UBND tỉnh Điện Biên vào ngày 2/4/2026
Còn nhiều vướng mắc mặt bằng
Báo cáo tại buổi làm việc, ông Lê Văn Cường – Phó Trưởng Ban Đầu tư xây dựng EVNNPT cho biết: Trên địa bàn tỉnh Điện Biên hiện nay, EVNNPT giao Ban Quản lý dự án các công trình điện miền Bắc triển khai thực hiện đầu tư xây dựng 4 dự án lưới điện truyền tải, trong đó có 2 dự án đang triển khai thi công là Đường dây 220kV Sơn La - Điện Biên và Trạm biến áp 220kV Điện Biên.
Trong đó, Trạm biến áp 220kV Điện Biên đang triển khai thi công các hạng mục: san nền trạm, hệ thống thoát nước, đường vào trạm, tường chắn, nhà kiến trúc, móng máy biến áp và dự kiến hoàn thành trong quý II/2026.

Ông Lê Văn Cường – Phó Trưởng Ban Đầu tư xây dựng EVNNPT báo cáo tại buổi làm việc
Dự án đường dây 220kV Sơn La - Điện Biên được khởi công năm 2023; theo kế hoạch ban đầu hoàn thành vào tháng 12/2025. Tuy nhiên, do vướng mắc trong công tác giải phóng mặt bằng nên Dự án phải lùi tiến độ hoàn thành sang quý II/2026.
Dự án có tổng chiều dài toàn tuyến 132,6 km với 309 vị trí móng cột. Trong đó, đoạn tuyến trên địa bàn tỉnh Điện Biên dài khoảng 65,6 km với 150 vị trí, đi qua địa bàn 8 xã/phường: Quài Tở, Tuần Giáo, Chiềng Sinh, Búng Lao, Mường Ảng, Nà Tấu, Mường Phăng và Điện Biên Phủ.
Tính đến thời điểm hiện tại, trên địa bàn tỉnh Điện Biên đã tổ chức kiểm kê, kiểm đếm, công khai phương án, trình thẩm định, phê duyệt và chi trả tiền cho các hộ dân; đồng thời bàn giao mặt bằng 139/150 vị trí. 11 vị trí còn lại tập trung ở xã Quài Tở (3 vị trí), xã Chiềng Sinh (7 vị trí) và xã Nà Tấu (1 vị trí).
Đối với hành lang an toàn của Dự án hiện vẫn còn vướng mắc về chính sách, cần sự vào cuộc của địa phương.
Cần sự chung sức của địa phương
Tại buổi làm việc, ông Cao Đạt Khoa – Thành viên HĐTV EVNNPT cho biết: Dự án được đầu tư nhằm đảm bảo cung cấp điện an toàn, tin cậy cho phụ tải khu vực tỉnh Điện Biên vào mùa khô; đồng thời giải tỏa công suất các nhà máy thủy điện trong khu vực vào mùa mưa. Hiện nay, EVNNPT cùng các đơn vị trực thuộc đang tập trung mọi nguồn lực để đẩy nhanh tiến độ, phấn đấu hoàn thành đóng điện, đưa vào vận hành trong quý II/2026.

Ông Cao Đạt Khoa – Thành viên HĐTV EVNNPT nêu các kiến nghị tại buổi làm việc
Để đảm bảo tiến độ Dự án, EVNNPT đề nghị UBND tỉnh Điện Biên xem xét, sớm ban hành mức bồi thường, hỗ trợ do hạn chế khả năng sử dụng đất và ảnh hưởng trong sinh hoạt theo quy định tại khoản 3, Điều 16, Nghị định số 62/2025/NĐ-CP đối với phần nhà cửa, vật kiến trúc.
Đồng thời, chỉ đạo các sở, ngành tăng cường cán bộ triển khai công tác kiểm kê, kiểm đếm tài sản, vật kiến trúc, cây trồng dưới hành lang an toàn lưới điện; lập phương án và tổ chức công khai đối với các xã đã hoàn thành kiểm kê.
Chỉ đạo UBND các xã, phường sớm phê duyệt phương án bồi thường và bàn giao mặt bằng 11 vị trí còn lại trước ngày 10/4/2026; tổ chức xét duyệt nguồn gốc đất, nguồn gốc hình thành tài sản đối với nhà cửa, vật kiến trúc nằm trong hành lang an toàn lưới điện; phê duyệt toàn bộ phương án bồi thường phần hành lang an toàn trước ngày 10/4/2026.
Tại buổi làm việc, lãnh đạo các sở, ngành, địa phương liên quan của tỉnh Điện Biên cùng các ban chuyên môn của EVNNPT đã thảo luận, đề xuất giải pháp tháo gỡ vướng mắc cho Dự án.
Kết luận buổi làm việc, Phó Chủ tịch Thường trực UBND tỉnh Điện Biên – ông Lò Văn Cương nhấn mạnh: Dự án đường dây 220kV Sơn La – Điện Biên có ý nghĩa quan trọng trong việc đảm bảo cung cấp điện an toàn, tin cậy cho tỉnh, đồng thời giải tỏa công suất các nhà máy thủy điện, góp phần tăng thu ngân sách địa phương. Theo chỉ đạo của Thủ tướng Chính phủ, đây là dự án trọng điểm, cấp bách, đòi hỏi sự vào cuộc quyết liệt của cả hệ thống chính trị.

Ông Lò Văn Cương - Phó Chủ tịch Thường trực UBND tỉnh Điện Biên phát biểu kết luận tại buổi làm việc
Trên tinh thần quyết tâm hoàn thành Dự án, đồng chí đề nghị các sở, ban, ngành, địa phương liên quan và EVNNPT phối hợp chặt chẽ trong công tác giải phóng mặt bằng các vị trí móng cột; rà soát, đánh giá hành lang lưới điện; xây dựng phương án bồi thường; tăng cường vận động, tuyên truyền để người dân đồng thuận, tạo điều kiện thi công. Đồng thời, định kỳ báo cáo tiến độ, kịp thời phản ánh khó khăn, vướng mắc để có giải pháp tháo gỡ. Phấn đấu trong tháng 4/2026 hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến cho Dự án.
Lãnh đạo tỉnh Điện Biên cho biết, trong quá trình triển khai, nếu có khó khăn, vướng mắc, EVNNPT cần trao đổi trực tiếp với lãnh đạo tỉnh để được hỗ trợ kịp thời. Tỉnh Điện Biên cam kết đồng hành cùng EVNNPT vì mục tiêu đảm bảo an ninh năng lượng quốc gia.

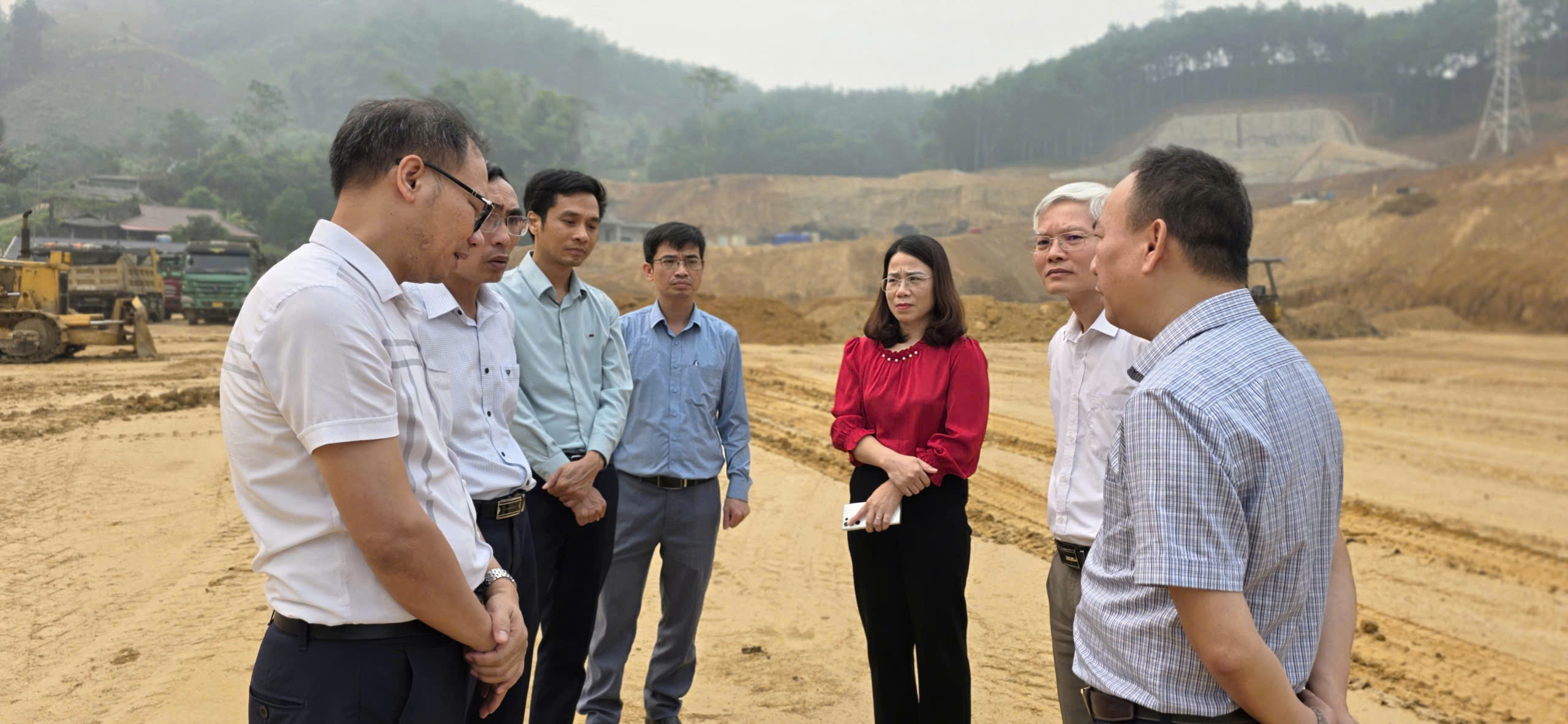

Lãnh đạo EVNNPT cùng lãnh đạo Sở Công Thương Điện Biên kiểm tra thực địa Dự án Trạm biến áp 220kV Điện Biên và Đường dây 220kV Sơn La - Điện Biên
| Cũng trong chương trình, Thành viên HĐTV EVNNPT Cao Đạt Khoa và đoàn công tác đã đi kiểm tra công trường, ghi nhận những việc đã làm được của các đơn vị tham gia Dự án. Tuy nhiên, vẫn còn một số khối lượng nhà thầu chưa triển khai kịp thời. Lãnh đạo EVNNPT yêu cầu NPMB cùng các nhà thầu phối hợp chặt chẽ với chính quyền địa phương để nhanh chóng tháo gỡ vướng mắc trong công tác bồi thường, giải phóng mặt bằng. Nhà thầu tư vấn giám sát cần bám sát công trường, đôn đốc tiến độ; kịp thời báo cáo NPMB và EVNNPT khi phát sinh vướng mắc để xử lý. Các nhà thầu cần bổ sung nhân lực, phương tiện, máy móc nhằm đẩy nhanh tiến độ, đảm bảo hoàn thành Dự án theo chỉ đạo của EVN. |
