Cuộc diễn tập được tổ chức trong bối cảnh tình hình thiên tai ngày càng diễn biến phức tạp, khó lường, đặc biệt tại khu vực miền Trung – nơi thường xuyên chịu ảnh hưởng trực tiếp của các cơn bão mạnh. Trên cơ sở đó, PTC1 đã xây dựng phương án diễn tập sát với thực tế sản xuất, gắn với tình huống cắt điện tổng sửa chữa đường dây 500kV Vũng Áng – Quảng Trị nhằm đảm bảo an toàn vận hành trong mùa mưa bão.
Tại lễ khai mạc, ông Phạm Thanh Tùng – Trưởng phòng An toàn PTC1 nhấn mạnh ý nghĩa quan trọng của công tác diễn tập PCTT&TKCN trong việc đánh giá thực chất năng lực ứng phó của các đơn vị. Thông qua diễn tập, các lực lượng được rèn luyện kỹ năng xử lý tình huống, nâng cao khả năng phối hợp và kiểm tra mức độ sẵn sàng về nhân lực, vật tư, thiết bị, từ đó chủ động ứng phó và giảm thiểu thiệt hại do thiên tai gây ra.
Ông Lê Trọng Thái – Trưởng Truyền tải điện Hà Tĩnh cho biết, đơn vị đã chủ động xây dựng kế hoạch, chuẩn bị đầy đủ các điều kiện cần thiết, bám sát phương án cắt điện tổng sửa chữa đường dây. Đây là công trình có quy mô lớn, huy động tổng số 470 cán bộ công nhân từ 11 đơn vị tham gia cùng hệ thống phương tiện, thiết bị chuyên dùng. Riêng Truyền tải điện Hà Tĩnh – đơn vị chủ quản đã huy động tối đa lực lượng với khoảng 120 người trực tiếp tham gia thi công.
Điều kiện thi công được xác định đặc biệt khó khăn khi địa hình chủ yếu là rừng núi phức tạp, nhiều vị trí cột có chiều cao lớn, tuyến đường dây đi song song mạch kép đang vận hành và giao chéo với nhiều cấp điện áp từ 0,4kV đến 220kV. Do đó, yêu cầu về tổ chức thi công, đảm bảo an toàn và phối hợp giữa các đơn vị được đặt lên hàng đầu.

Ông Lã Mạnh Hoàn – Phó Giám đốc PTC1, phát lệnh diễn tập (ảnh Thành Vinh)
Phát lệnh và trực tiếp chỉ đạo diễn tập, ông Lã Mạnh Hoàn – Phó Giám đốc PTC1 khẳng định đây là nhiệm vụ trọng tâm nhằm nâng cao năng lực chỉ huy điều hành, khả năng tổ chức lực lượng và phối hợp giữa các đơn vị trong xử lý tình huống khẩn cấp. Ông yêu cầu các đơn vị tham gia thực hiện nghiêm túc phương án, phát huy tinh thần trách nhiệm, đảm bảo tiến độ, chất lượng và tuyệt đối an toàn, đáp ứng tốt phương châm “4 tại chỗ”.
Theo phương án, PTC1 tổ chức cắt điện tổng sửa chữa đường dây 500kV Vũng Áng – Quảng Trị với khối lượng công việc lớn, gồm 29 vị trí thi công; thay thế 6.344 bát cách điện néo, đỡ các loại; 276 bộ khóa néo và đầu cốt lèo; lắp kéo dài 5 bộ xà. Bên cạnh đó, Đội Sửa chữa thí nghiệm điện 1 thực hiện thí nghiệm định kỳ ngăn lộ 574 tại Trạm biến áp 500kV Vũng Áng trong thời gian cắt điện.
Trong quá trình diễn tập, phương án còn bổ sung tình huống giả định do ảnh hưởng của bão gây hư hỏng thiết bị, cụ thể là vỡ 5 bát cách điện pha A của TI 574 kèm hiện tượng rò rỉ dầu, yêu cầu phải khắc phục khẩn cấp. Đồng thời xảy ra sự cố viễn thông do đứt sợi quang số 1, 2 tuyến đường dây 220kV Vũng Áng – Hà Tĩnh 1, 2, làm mất kênh truyền bảo vệ F87L, F85.

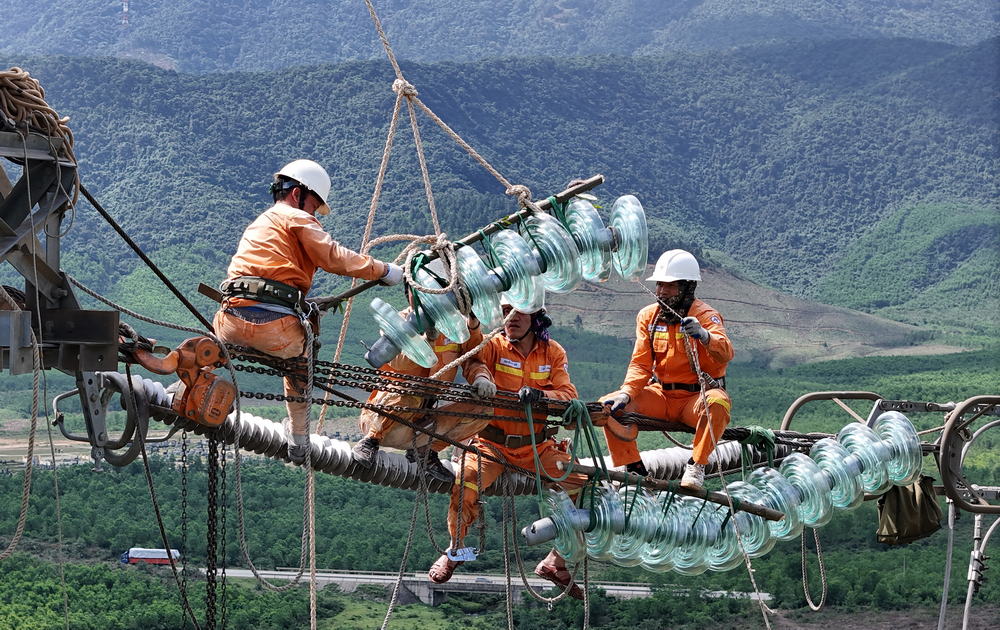

Sửa chữa, thay cách điện vị trí 1B- đường dây 500kV Vũng Áng – Quảng Trị
Trước tình huống đó, Ban Chỉ huy đã chỉ đạo các đơn vị triển khai phương án xử lý đồng bộ. Đối với phần đường dây, do thiếu vật tư phù hợp, các đơn vị đã sử dụng cách điện thủy tinh được điều động từ dự án đường dây 500kV Phố Nối – Hải Phòng, đồng thời phối hợp chặt chẽ với Phòng Kế hoạch trong công tác điều chuyển vật tư.
Do đặc điểm cách điện thủy tinh có chiều dài lớn hơn 0,78m so với cách điện composite, các đơn vị đã phải thực hiện cắt đốn dây dẫn, thay thế khóa néo và nối lèo tương ứng nhằm đảm bảo khoảng cách an toàn theo quy định. Các tình huống được xử lý theo đúng quy trình kỹ thuật, đảm bảo tiến độ và yêu cầu vận hành.
Sau 6 ngày diễn ra khẩn trương, nghiêm túc, cuộc diễn tập đã hoàn thành toàn bộ nội dung đề ra, đảm bảo tuyệt đối an toàn cho con người, thiết bị và phương tiện. Qua đó thể hiện rõ năng lực chỉ huy điều hành, khả năng phối hợp hiệp đồng và tinh thần trách nhiệm cao của các đơn vị tham gia.
Từ kết quả diễn tập, PTC1 rút ra nhiều bài học quan trọng nhằm nâng cao hiệu quả công tác quản lý vận hành lưới điện truyền tải trong thời gian tới. Trong đó, cần tiếp tục nâng cao tính chủ động trong công tác phòng ngừa, rà soát, hoàn thiện phương án ứng phó sát với thực tế; chuẩn bị đầy đủ vật tư, thiết bị trước mùa mưa bão.

Họp tổng kết, rút kinh nghiệm sau diễn tập
Bên cạnh đó, việc phát huy hiệu quả phương châm “4 tại chỗ” tiếp tục được khẳng định là yếu tố then chốt giúp xử lý nhanh các tình huống sự cố. Công tác chỉ huy điều hành và phối hợp giữa các đơn vị cần được tăng cường, đảm bảo xử lý hiệu quả các sự cố quy mô lớn, phức tạp.
Đồng thời, cần chú trọng đảm bảo thông tin liên lạc thông suốt trong mọi tình huống; tuân thủ nghiêm ngặt các quy định về an toàn lao động nhằm bảo vệ con người và thiết bị. Việc nâng cao năng lực dự báo, ứng dụng công nghệ trong giám sát, cảnh báo sớm cũng là yêu cầu cần thiết để chủ động ứng phó với thiên tai trong thời gian tới.
Một số hình ảnh

Ông Phạm Thanh Tùng – Trưởng phòng An toàn PTC1 phát biểu (ảnh Thành Vinh)

Ông Lê Trọng Thái – Trưởng Truyền tải điện Hà Tĩnh phát biểu (ảnh Thành Vinh)

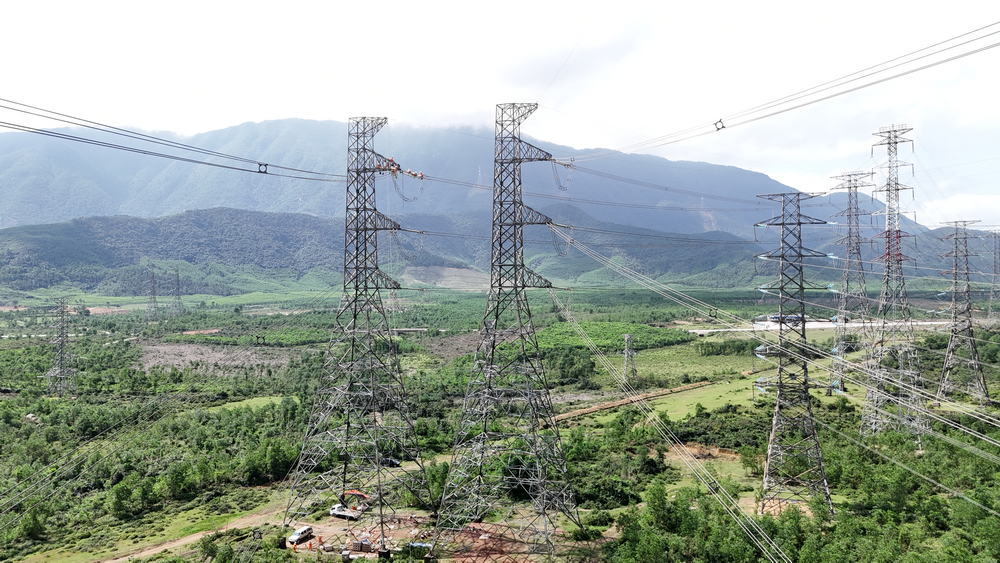

Sự quyết tâm của CBCNV PTC1 trong diễn tập PCTT - TKCN năm 2026 (ảnh Thành Vinh)

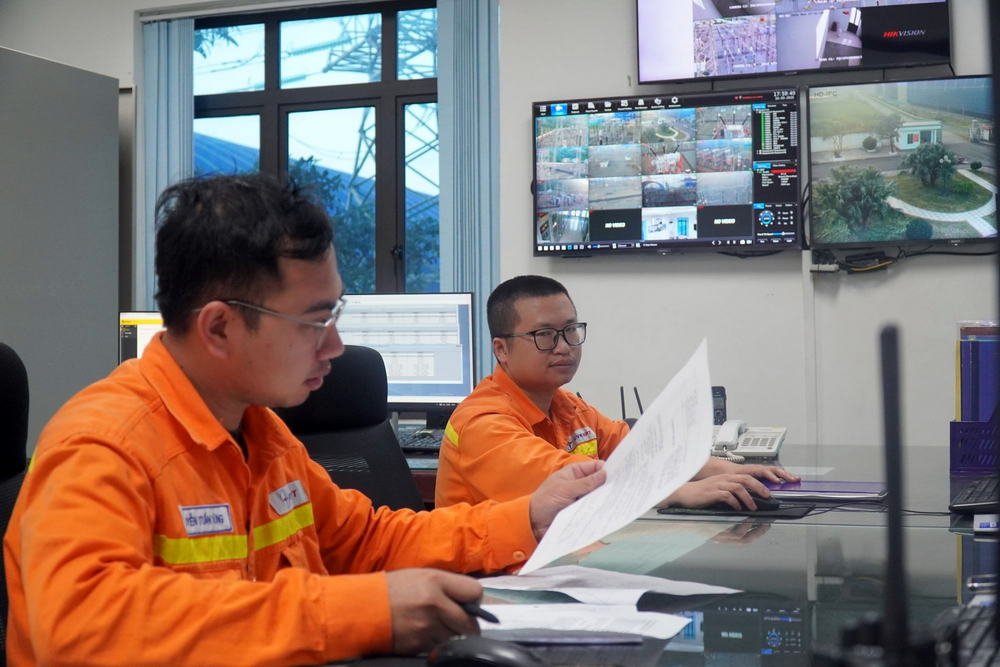

Lực lượng vận hành TBA 500kV Vũng Áng tham gia diễn tập

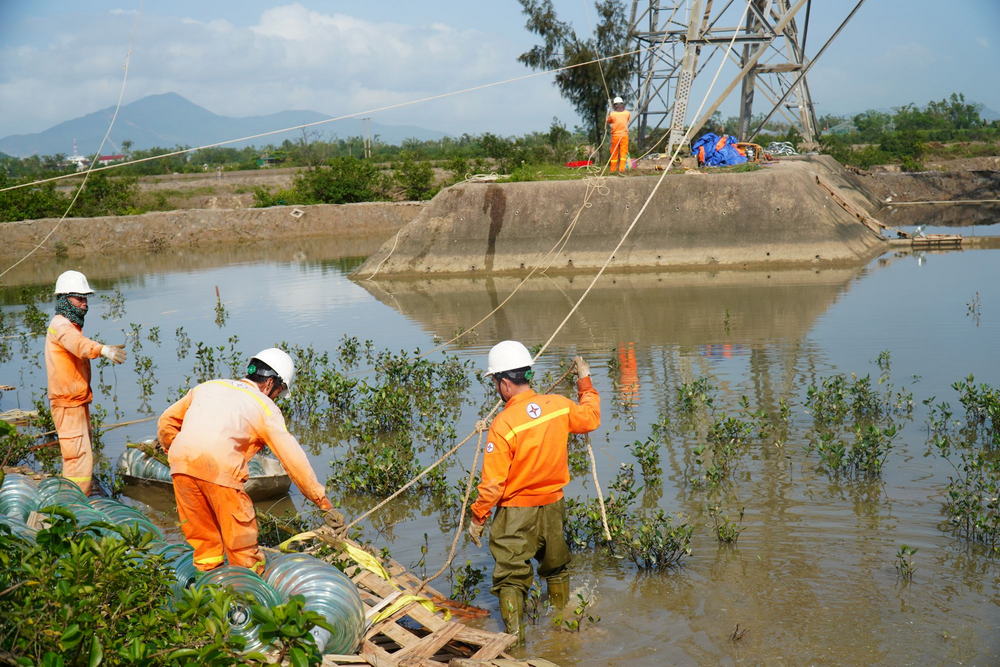

Vận chuyển vật tư vào vị trí 15B

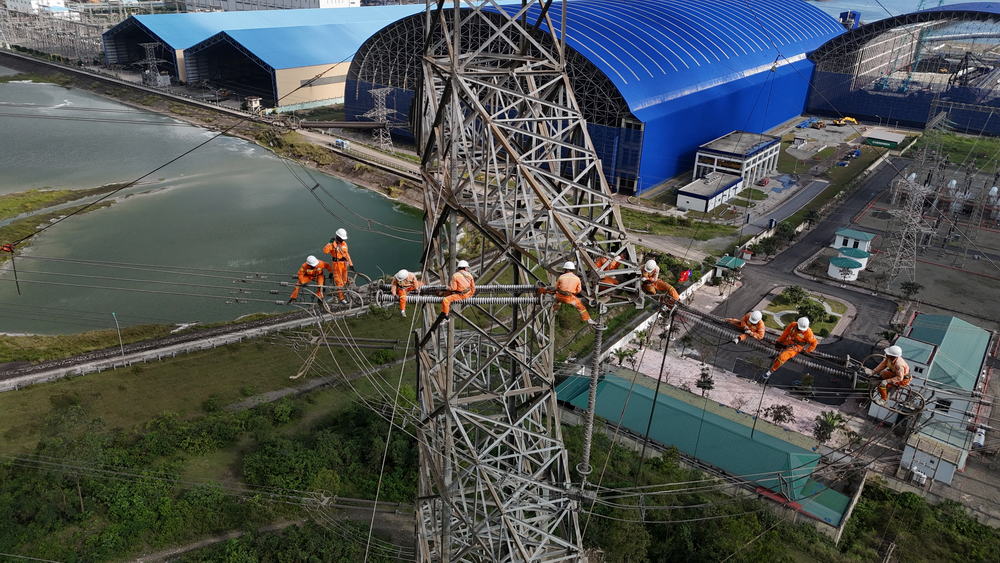

Thay sứ tại vị trí 17 đường dây 500kV Vũng Áng - Quảng Trị
