Gia Lai yêu cầu các sở, ngành, địa phương tập trung tháo gỡ vướng mắc mặt bằng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2

Thứ bảy, 13/9/2025 | 14:00 GMT+7
Hiện nay, trên địa bàn tỉnh Gia Lai, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) giao Ban Quản lý dự án các công trình điện miền Trung (CPMB) thực hiện đầu tư xây dựng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2.

Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2 là công trình trọng điểm, cấp bách; việc hoàn thành và đóng điện trong năm 2025 nhằm: Đáp ứng khả năng truyền tải công suất từ các nhà máy điện khu vực Tây Nguyên vào hệ thống điện quốc gia giai đoạn đến năm 2030; nâng cao độ tin cậy, an toàn cung cấp điện, giảm tổn thất kỹ thuật, cải thiện chất lượng điện áp trên lưới truyền tải khu vực các tỉnh Gia Lai, Đắk Lắk và Lâm Đồng; hình thành mối liên kết vững chắc lưới truyền tải điện 220kV khu vực Tây Nguyên giai đoạn đến năm 2030.

Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2 hiện đang gặp nhiều vướng mắc mặt bằng

Dự án có quy mô dài 120 km, đi qua địa bàn tỉnh Gia Lai với chiều dài 64,5 km, gồm 127 vị trí móng trụ. Đến nay, địa phương mới bàn giao mặt bằng 59/127 vị trí móng và 0/47 khoảng néo hành lang tuyến. Về tiến độ thi công, đã hoàn thành đúc móng 49/127 vị trí, dựng cột 18/127 vị trí.

Trong quá trình thực hiện công tác bồi thường, giải phóng mặt bằng (GPMB), EVNNPT gặp nhiều khó khăn, vướng mắc làm ảnh hưởng đến tiến độ dự án. Hiện nay, UBND các xã chưa hoàn thành việc lập và phê duyệt giá đất cụ thể để làm cơ sở xây dựng phương án bồi thường, hỗ trợ cho các hộ dân bị ảnh hưởng. Thời gian kiểm kê phần móng và hành lang tuyến tại các xã Ia Tôr, Bờ Ngoong và Chư Sê kéo dài, có nguy cơ ảnh hưởng đến tiến độ GPMB của dự án. Một số hộ dân không có mặt tại địa phương nên việc kiểm kê tài sản bị ảnh hưởng gặp nhiều khó khăn. Công tác xác minh nguồn gốc đất, lập phương án bồi thường, hỗ trợ cho các hộ dân có tài sản bị ảnh hưởng bởi móng và hành lang tuyến tại một số địa phương còn chậm.

Nhân sự làm công tác bồi thường GPMB của địa phương chủ yếu là kiêm nhiệm, công việc chuyên môn nhiều nên thời gian dành cho công tác GPMB dự án không thường xuyên, liên tục, ảnh hưởng lớn đến tiến độ.

Để đảm bảo dự án hoàn thành đúng tiến độ, góp phần thực hiện mục tiêu tăng trưởng kinh tế - xã hội của tỉnh đạt trên 8%/năm, UBND tỉnh Gia Lai yêu cầu Ban Quản lý dự án các công trình điện miền Trung khẩn trương rà soát, tổng hợp toàn bộ hồ sơ, tài liệu liên quan đến quá trình triển khai dự án đến thời điểm hiện nay; trong đó nêu rõ các nội dung công việc đã thực hiện, chưa thực hiện và kế hoạch cụ thể trong thời gian tới; gửi về UBND các xã Gào, Ia Tôr, Bờ Ngoong, Chư Sê, Ia Hrú, Chư Pưh và Ia Le để phối hợp triển khai ngay công tác bồi thường, giải phóng mặt bằng phục vụ thi công dự án.

Tăng cường cán bộ có đủ kinh nghiệm, năng lực chuyên môn về đất đai, bồi thường, giải phóng mặt bằng; phân công rõ trách nhiệm từng cán bộ phụ trách địa bàn; thường xuyên có mặt tại hiện trường, phối hợp chặt chẽ với các địa phương để triển khai công việc thuận lợi, đảm bảo tiến độ. Chủ động phối hợp với các sở, ngành, địa phương liên quan để kịp thời giải quyết các vướng mắc theo quy định.

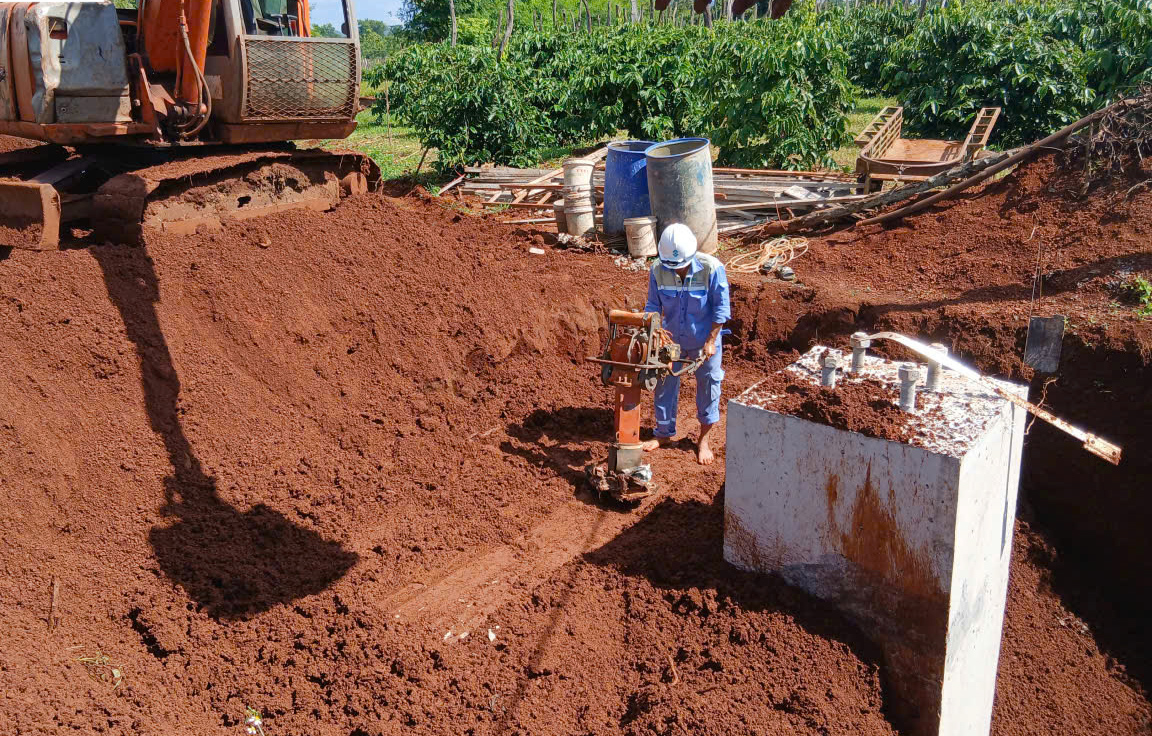

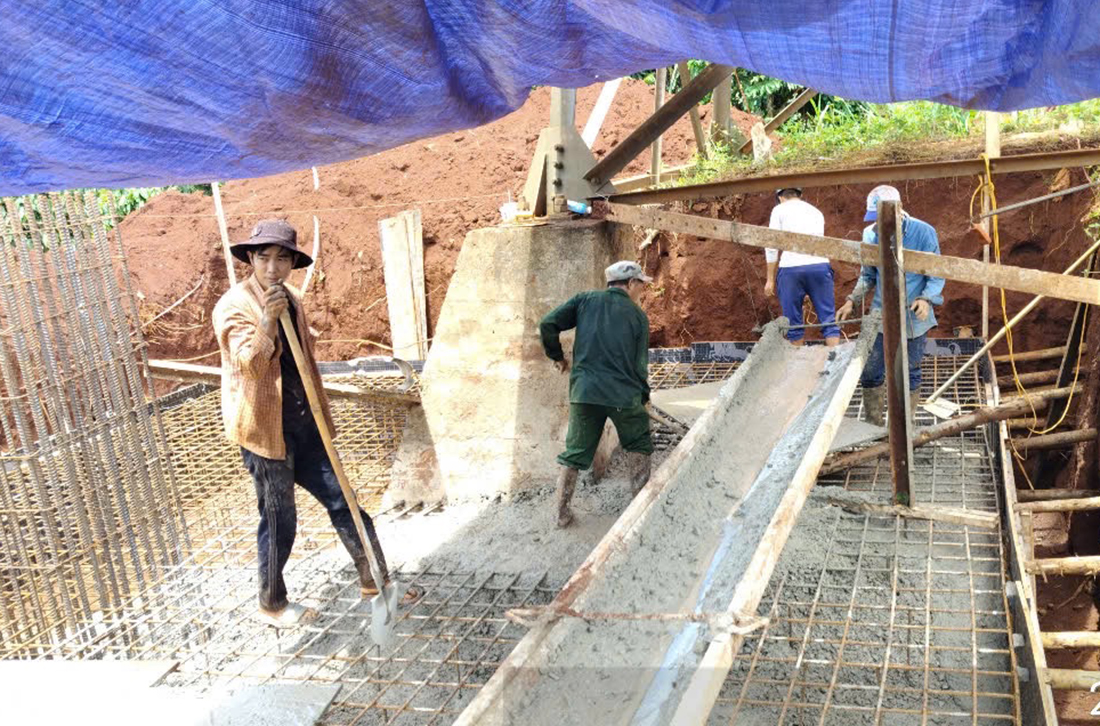

Thi công móng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2

UBND các xã Gào, Ia Tôr, Bờ Ngoong, Chư Sê, Ia Hrú, Chư Pưh và Ia Le khẩn trương thành lập Hội đồng bồi thường, tổ chức kiểm đếm hố móng và hành lang tuyến, hoàn thành trước ngày 15/9/2025; phê duyệt phương án, hoàn thành công tác giải phóng mặt bằng phần móng trước ngày 30/9/2025. Đồng thời, khẩn trương thành lập Hội đồng thẩm định giá đất cụ thể, lập và phê duyệt giá đất hoàn thành trước ngày 15/9/2025. Phối hợp chặt chẽ, tạo điều kiện thuận lợi cho Ban Quản lý dự án các công trình điện miền Trung và các đơn vị thi công trong quá trình triển khai dự án.

Sở Xây dựng hướng dẫn UBND các xã và Ban Quản lý dự án các công trình điện miền Trung phối hợp cập nhật tuyến đường dây 220kV Pleiku 2 - Krông Buk mạch 2 vào quy hoạch chung của xã trước ngày 30/9/2025.

Sở Tài chính hướng dẫn, hỗ trợ Ban Quản lý dự án các công trình điện miền Trung hoàn chỉnh thủ tục, trình cấp có thẩm quyền ban hành các quyết định liên quan.

Sở Nông nghiệp và Phát triển nông thôn phối hợp với Sở Tư pháp khẩn trương hoàn thiện quy định về bồi thường, hỗ trợ đối với nhà ở, công trình tồn tại trong hành lang bảo vệ an toàn đường dây dẫn điện trên không.

UBND tỉnh Gia Lai giao lãnh đạo Chi cục Quản lý đất đai hướng dẫn, hỗ trợ các xã thực hiện các thủ tục liên quan đến công tác bồi thường, giải phóng mặt bằng dự án nhằm đẩy nhanh tiến độ lập hồ sơ phê duyệt phương án bồi thường; theo dõi, tổng hợp tiến độ giải phóng mặt bằng dự án, định kỳ trước 10h00 thứ Năm hàng tuần báo cáo kết quả thực hiện về UBND tỉnh (thông qua Văn phòng UBND tỉnh).
