Giám đốc SPMB Bùi Quang Thành kiểm tra, đôn đốc tiến độ Dự án Trạm biến áp 500kV Củ Chi và các đường dây đấu nối

Thứ sáu, 9/10/2026 | 14:27 GMT+7
Ngày 9/10/2026, ông Bùi Quang Thành – Giám đốc Ban Quản lý dự án các công trình điện miền Nam (SPMB) đã kiểm tra tình hình thi công, đôn đốc các nhà thầu tập trung nhân lực, thiết bị, đẩy nhanh tiến độ Dự án Trạm biến áp 500kV Củ Chi và các đường dây đấu nối, bảo đảm các mốc tiến độ theo yêu cầu.

Dự án Trạm biến áp 500kV Củ Chi và các đường dây đấu nối được triển khai tại xã Nhuận Đức, TP. Hồ Chí Minh. Công trình có quy mô xây dựng mới trạm biến áp 500/220kV, lắp đặt máy biến áp 500/220/35kV công suất 900MVA giai đoạn 1 cùng hệ thống thiết bị đồng bộ và các đường dây 220kV đấu nối, góp phần tăng cường năng lực lưới điện truyền tải, đáp ứng nhu cầu cung cấp điện cho khu vực.

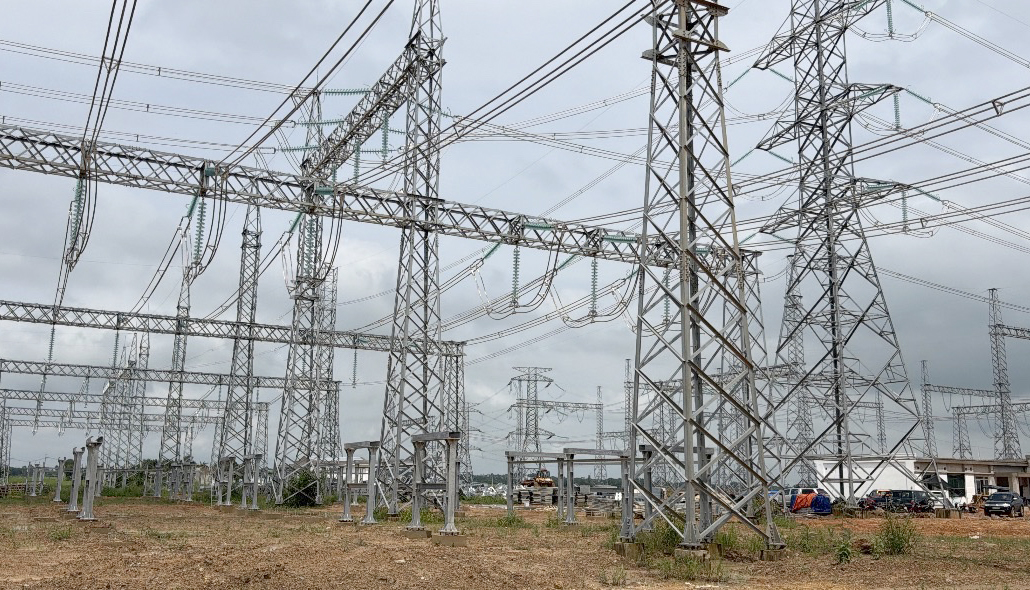

Giám đốc SPMB Bùi Quang Thành kiểm tra tiến độ Trạm biến áp 500kV Củ Chi và đường dây đấu nối

Qua kiểm tra tình hình thi công, công tác san nền trạm đang được tập trung triển khai. Đến thời điểm báo cáo ngày 8/10/2026, khối lượng san nền đạt khoảng 135.942/207.453m³ đất đầm chặt, tương đương 65,5%. Nhà thầu đã tăng số lượng xe vận chuyển đất lên 26 xe từ ngày 07/10/2026 nhằm bù đắp khối lượng san gạt trong các ngày thời tiết mưa bất lợi và đẩy nhanh tiến độ. Một số khu vực sân trạm 220kV, sân trạm 500kV đã được bàn giao cho đơn vị xây lắp triển khai các hạng mục tiếp theo.

Đối với phần xây dựng, nhiều hạng mục đã hoàn thành các công việc chính như móng máy biến áp AT1, móng giàn cột sân 500kV và 220kV, móng các trụ đấu nối trong trạm, bể dầu sự cố và giàn cột cổng. Tuy nhiên, một số hạng mục vẫn còn chậm so với tiến độ cam kết, trong đó có công tác san nền, hoàn thiện nhà điều khiển, nhà bay, hệ thống mương cáp, thoát nước, phòng cháy chữa cháy và lắp đặt thiết bị. Lực lượng thi công tại một số hạng mục chưa đáp ứng yêu cầu, ảnh hưởng đến khả năng triển khai đồng bộ các phần việc trên công trường. Công tác bố trí nhân lực, máy móc và tổ chức thi công của nhà thầu cần tập trung, tăng cường nguồn lực để hạn chế tình trạng chậm trễ, tránh ảnh hưởng đến tiến độ chung của dự án.

Giám đốc SPMB nghe đơn vị thi công báo cáo tiến độ triển khai thi công dự án

Đối với phần đường dây 220kV đấu nối, cả 7 vị trí móng cột đã hoàn thành công tác đào móng, đúc móng và dựng cột. Các hạng mục kéo dây các khoảng néo đã hoàn thành, công tác còn lại sẽ được đấu nối chính thức khi đóng điện. Đây là cơ sở quan trọng để tiếp tục phối hợp triển khai, hoàn thiện đồng bộ phần trạm và đường dây.

Tại buổi kiểm tra công trường, Giám đốc SPMB Bùi Quang Thành cho biết đây là dự án quan trọng nhằm đảm bảo cung cấp điện cho TP. Hồ Chí Minh. Tiến độ hiện nay chưa đáp ứng được yêu cầu điều hành vì vậy các đơn vị tham gia dự án cần quyết tâm cao, nỗ lực lớn hơn nữa để hoàn thành dự án trong tháng 12/2026 theo đúng chỉ đạo của lãnh đạo EVNNPT.

Lãnh đạo SPMB yêu cầu các nhà thầu nghiêm túc rà soát toàn bộ tiến độ, tập trung nguồn lực cho những hạng mục còn chậm, nhất là công tác san nền và các phần việc xây dựng, lắp đặt thiết bị có ảnh hưởng trực tiếp đến tiến độ đóng điện. Nhà thầu thi công san nền cần bổ sung máy đào, xe lu, tổ chức tăng ca, kể cả thi công ban đêm khi đủ điều kiện, đồng thời ưu tiên hoàn thành các khu vực mặt bằng để bàn giao cho đơn vị xây lắp triển khai những công việc tiếp theo.

Giám đốc SPMB Bùi Quang Thành họp với các nhà thầu tham gia dự án để đôn đốc tiến độ thi công

Đối với nhà thầu Công ty TNHH MTV Xây lắp điện 4, cần khẩn trương bố trí đại diện có đủ thẩm quyền, chỉ huy trưởng và cán bộ kỹ thuật thường trực tại công trường để trực tiếp điều hành, kiểm tra và đôn đốc thi công. Đồng thời, tăng cường nhân lực, máy móc, tổ chức các đội thi công chuyên trách đối với những hạng mục còn tồn đọng; tập trung hoàn thiện hệ thống mương cáp, tiếp địa, phòng cháy chữa cháy, thoát nước, đường dây tự dùng 22kV và các hạng mục phụ trợ.

Lãnh đạo SPMB cũng yêu cầu các nhà thầu phối hợp chặt chẽ, xây dựng tiến độ chi tiết cho từng hạng mục, xác định rõ trách nhiệm và thời hạn hoàn thành; chủ động xử lý các điểm nghẽn trong quá trình thi công, bảo đảm an toàn lao động, vệ sinh công trường và không để việc chậm trễ của một hạng mục ảnh hưởng đến các đơn vị liên quan.

Dự án Trạm biến áp 500kV Củ Chi và đường dây đấu nối đang phấn đấu về đích trong năm 2026

Giám đốc SPMB yêu cầu Phòng Kỹ thuật SPMB chủ trì tại công trường để phối hợp công việc hàng ngày với đơn vị tư vấn, đơn vị thi công, đơn vị tư vấn giám sát. Lãnh đạo SPMB trong tuần sẽ xuống công trường thường xuyên để đôn đốc. Mọi khó khăn vướng mắc đều phải được giải quyết trực tiếp tại công trường.

Việc trực tiếp kiểm tra, đôn đốc tại công trường thể hiện quyết tâm của lãnh đạo SPMB trong việc tăng cường kiểm soát tiến độ, kịp thời tháo gỡ khó khăn và nâng cao trách nhiệm của các nhà thầu. Trong giai đoạn còn nhiều khối lượng cần hoàn thành, các đơn vị phải tập trung cao độ, tổ chức thi công quyết liệt, đồng bộ, phấn đấu hoàn thành các hạng mục theo kế hoạch, đáp ứng yêu cầu tiến độ đóng điện Dự án Trạm biến áp 500kV Củ Chi và các đường dây đấu nối.

Hồ Linh
