Vào lúc 23h30 phút ngày 3/2/2026, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp Công ty Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) và các đơn vị liên quan đóng điện thành công kháng bù ngang 500kV thứ 2 tại Trạm biến áp 500kV Sơn La, qua đó hoàn thành lắp đặt kháng 02 bù ngang 500kV tại Trạm Sơn La theo thiết kế được duyệt.
Đây là công trình thuộc Dự án Lắp đặt kháng bù ngang 500kV để tối ưu dung lượng bù sau khi có Đường dây 500kV mạch 3 đi vào vận hành.
Đề án “Tính toán tối ưu dung lượng tụ bù và kháng bù trên hệ thống điện 500kV”, được EVNNPT triển khai nhằm xử lý bài toán ổn định điện áp trong bối cảnh lưới truyền tải 500kV ngày càng mở rộng và chịu áp lực truyền tải lớn theo trục Bắc - Trung - Nam. Đây là Dự án năng lượng, cấp đặc biệt, nhóm B do EVNNPT làm chủ đầu tư, CPMB quản lý điều hành dự án.

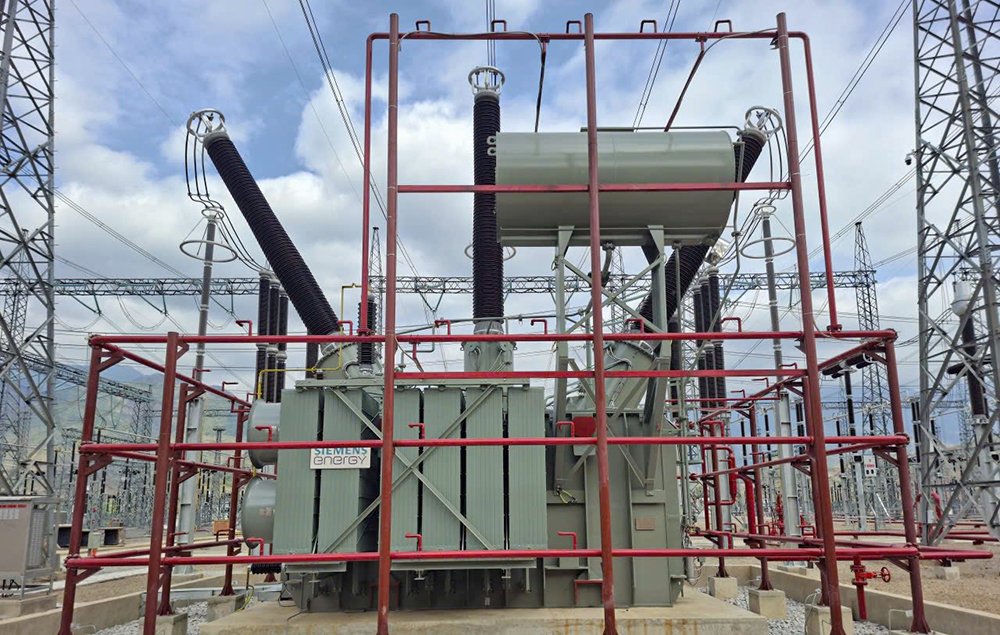

Kháng bù ngang 500kV thứ 2 tại Trạm biến áp 500kV Sơn La đã được đóng điện thành công
Dự án thực hiện trong phạm vi khuôn viên của 8 TBA 500kV hiện hữu đang vận hành trên lưới truyền tải điện quốc gia gồm: TBA 500kV Sơn La (tỉnh Sơn La); TBA 500kV Hà Tĩnh (tỉnh Hà Tĩnh); TBA 500kV Đà Nẵng (thành phố Đà Nẵng); TBA 500kV Thạnh Mỹ (thành phố Đà Nẵng); TBA 500kV Dốc Sỏi (tỉnh Quảng Ngãi); TBA 500kV Pleiku (tỉnh Gia Lai); TBA 500kV Pleiku 2 (tỉnh Gia Lai); TBA 500kV Di Linh (tỉnh Lâm Đồng).
Hạng mục Lắp đặt kháng bù ngang 500kV tại Trạm biến áp 500kV Sơn La có quy mô lắp đặt 02 kháng điện 500 kV - 90 MVAr và các thiết bị nhất thứ, nhị thứ đi kèm và đã đóng điện đưa vào vận hành 01 kháng điện vào ngày 31/12/2025. Việc đưa kháng bù ngang thứ 2 vào vận hành có ý nghĩa quan trọng đối với lưới điện khu vực Tây Bắc – nơi tập trung nhiều nguồn thủy điện công suất lớn, chế độ vận hành biến động mạnh theo mùa và theo điều kiện thủy văn. Công trình góp phần hấp thụ công suất phản kháng dư thừa, ổn định điện áp trên lưới 500kV, hạn chế nguy cơ quá áp trong giờ thấp điểm và nâng cao độ tin cậy cung cấp điện cho hệ thống điện Quốc gia.
Đại diện CPMB cho biết: Quá trình thi công Lắp đặt kháng bù ngang 500kV tại Trạm biến áp 500kV Sơn La gặp một số khó khăn khi thi công trong điều kiện chật chội, các thiết bị tại Trạm đang mang điện, các nhà máy thủy điện trong khu vực được huy động cao công suất để phục vụ cấp nước đổ ải vụ Đông Xuân 2025-2026 nên đăng ký cắt điện khó khăn. Tuy nhiên, với sự hỗ trợ của các cấp điều độ, Công ty Truyền tải điện 1, Truyền tải điện Tây Bắc 2, hạng mục đã hoàn thành đáp ứng được tiến độ đề ra.

Kháng bù ngang 500kV thứ 2 tại Trạm biến áp 500kV Sơn La đã được đóng điện thành công
Đây là kết quả của sự nỗ lực, phối hợp chặt chẽ giữa chủ đầu tư, các đơn vị tư vấn, nhà thầu và quản lý vận hành trong quá trình triển khai dự án. Công trình hoàn thành đúng tiến độ không chỉ mang ý nghĩa lập thành tích mừng Đảng – mừng Xuân mà còn tiếp tục hoàn thiện cấu hình bù phản kháng trên lưới điện 500kV, góp phần bảo đảm vận hành hệ thống điện an toàn, linh hoạt và hiệu quả trong giai đoạn mới.
Việc hoàn thành công trình vào đúng ngày thành lập Đảng Cộng sản Việt Nam là hành động thiết thực cuả EVNNPT, CPMB chào mừng 96 năm thành lập Đảng Cộng sản Việt Nam (3/2/1930-3/2/2026), chào mừng thành công Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.
Thu Hiền
