Đây là một trong các dự án được Tổng Liên đoàn Lao động Việt Nam và Tập đoàn Điện lực Việt Nam phát động phong trào thi đua đẩy nhanh tiến độ để hoàn thành trong tháng 6/2025.
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư; Ban Quản lý dự án các công trình điện miền Trung (CPMB) điều hành dự án; Liên danh Công ty Cổ phần EVN Quốc tế và Công ty cổ phần Năng lượng tư vấn giám sát; Tổng công ty Lắp máy Việt Nam thi công.
Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Kỳ Thịnh, thị xã Kỳ Anh, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh thị xã Kỳ Anh tỉnh Hà Tĩnh.
Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV. Cấp điện áp 22kV chỉ dùng để cấp nguồn tự dùng cho trạm. Trạm có quy mô đến 2030 là 02 máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV -125MVA. Đường dây đấu nối có chiều dài 2x13,4 km.

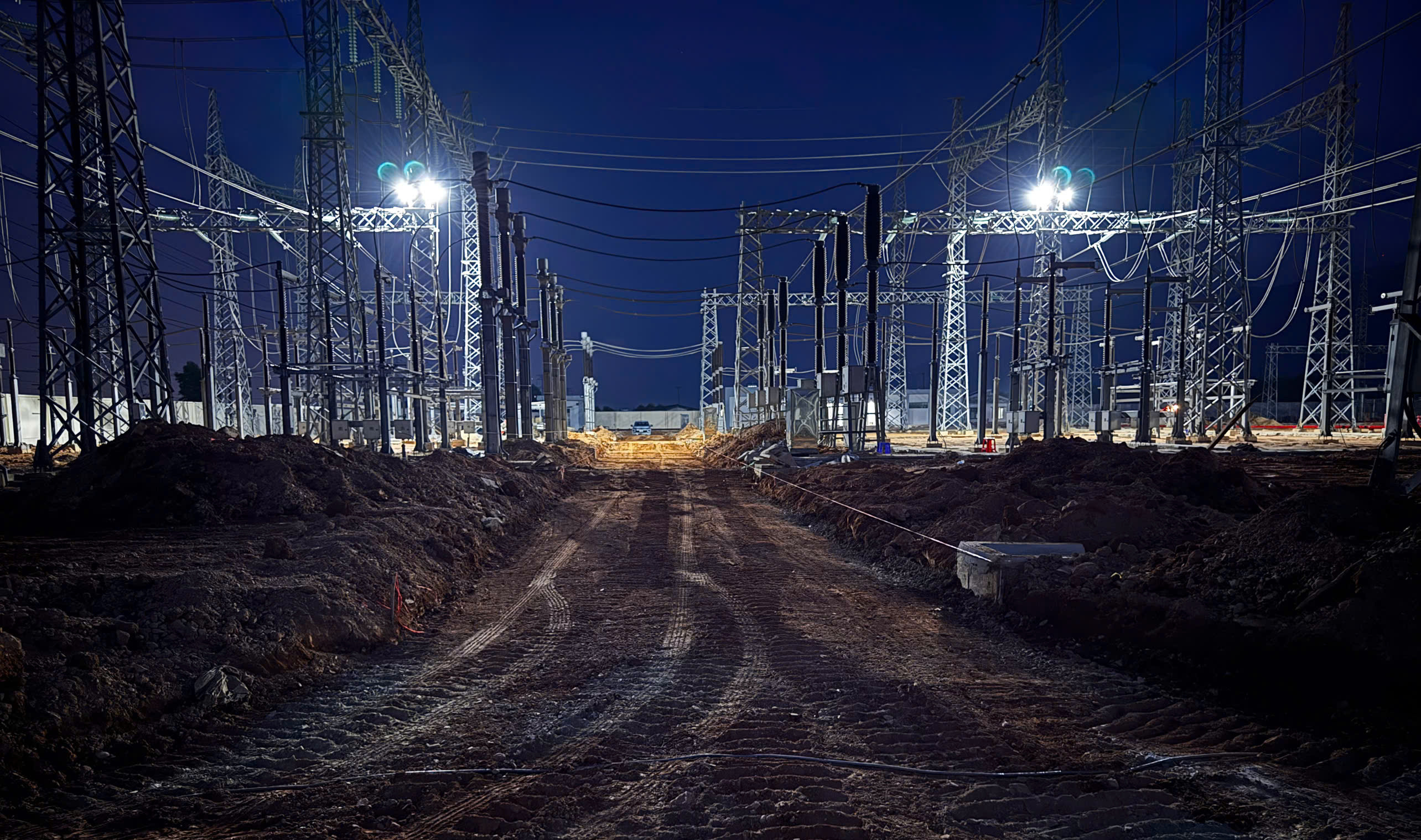

Đến nay, phần công tác xây dựng phần trạm biến áp đã cơ bản hoàn thành. Còn lại công tác hoàn thiện mặt bằng, đường trong và ngoài trạm.
Phần điện: đã hoàn thành lắp đặt, đấu nối thiết bị nhất, nhị thứ, máy biến áp. Lắp đặt thiết bị nhị thứ, thông tin, SCADA đã hoàn thành. Đang phối hợp đơn vị thí nghiệm thực hiện thí nghiệm, nghiệm thu.
Công tác thí nghiệm máy biến áp và nhất thứ đã hoàn thành; phần nhị thứ đang triển khai nghiệm thu điều khiển, bảo vệ.
Phần đường dây 220kV đấu nối là “nút thắt” của dự án trong thời gian qua khi gặp nhiều vướng mắc trong bồi thường giải phóng mặt bằng.
Tuy nhiên, với sự vào cuộc quyết liệt của chính quyền địa phương và ủng hộ của các hộ dân có dự án đi qua, đến nay địa phương đã bàn giao 45/45 vị trí cột, bàn giao mốc 45/45 khoảng cột, kiểm kê 43/45 khoảng cột, chi trả, bàn giao mặt bằng 27/45 khoảng cột (69/78 hộ).
Về tiến độ thi công, dự án đã đào đúc móng 35/45 vị trí và đang triển khai đào đúc móng các vị trí còn lại. Dự án đã dựng xong 24/45 vị trí cột, đang dựng 4 vị trí; kéo dây xong được 4/25 khoảng néo, đang kéo 1 khoảng néo.
Toàn công trường đang quyết tâm để hoàn thành dự án trong tháng 5/2025.
Cùng nhìn lại hình ảnh kỹ sư, công nhân trên công trường hăng say lao động trong ngày 30/4 và 1/5/2025.

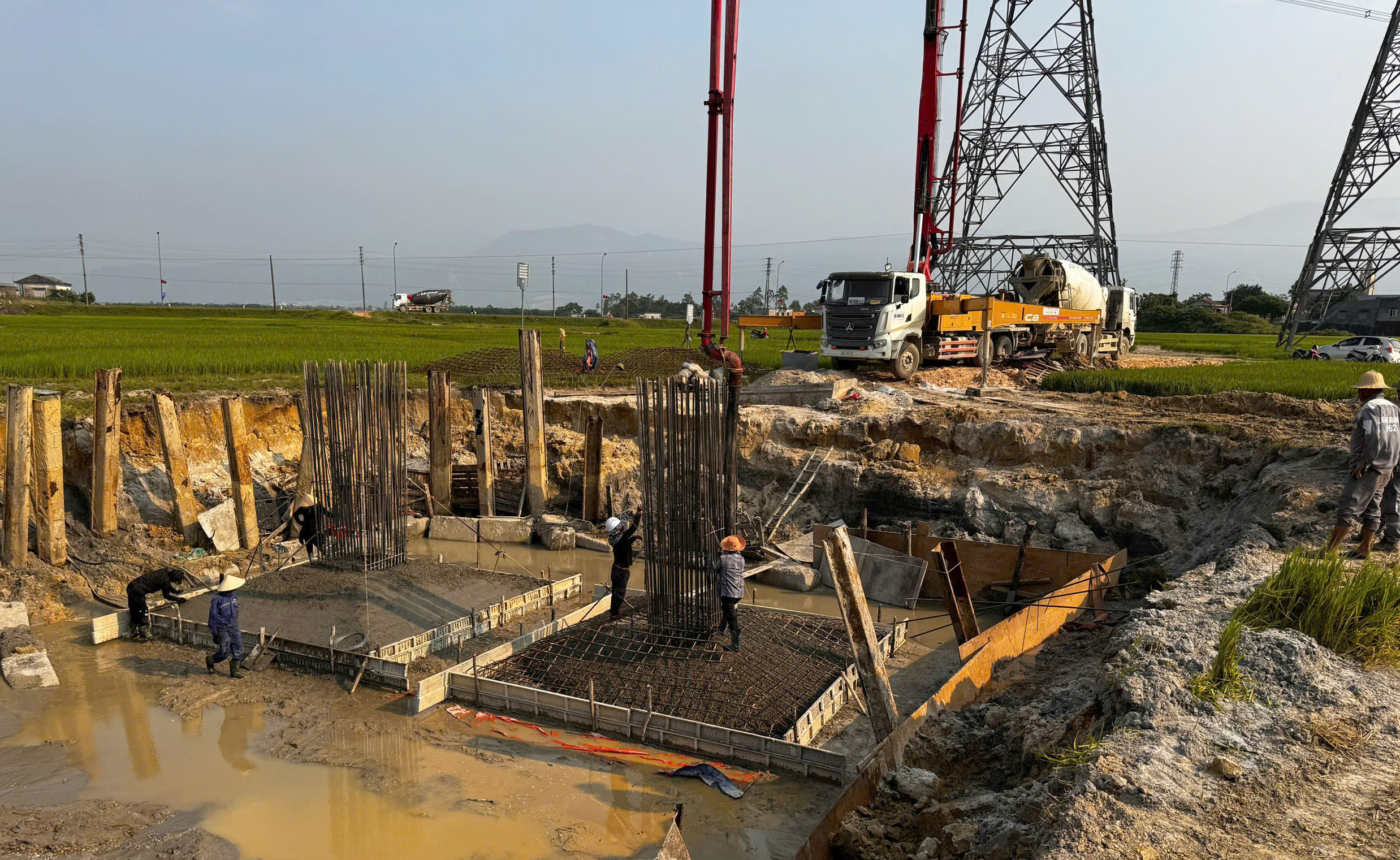

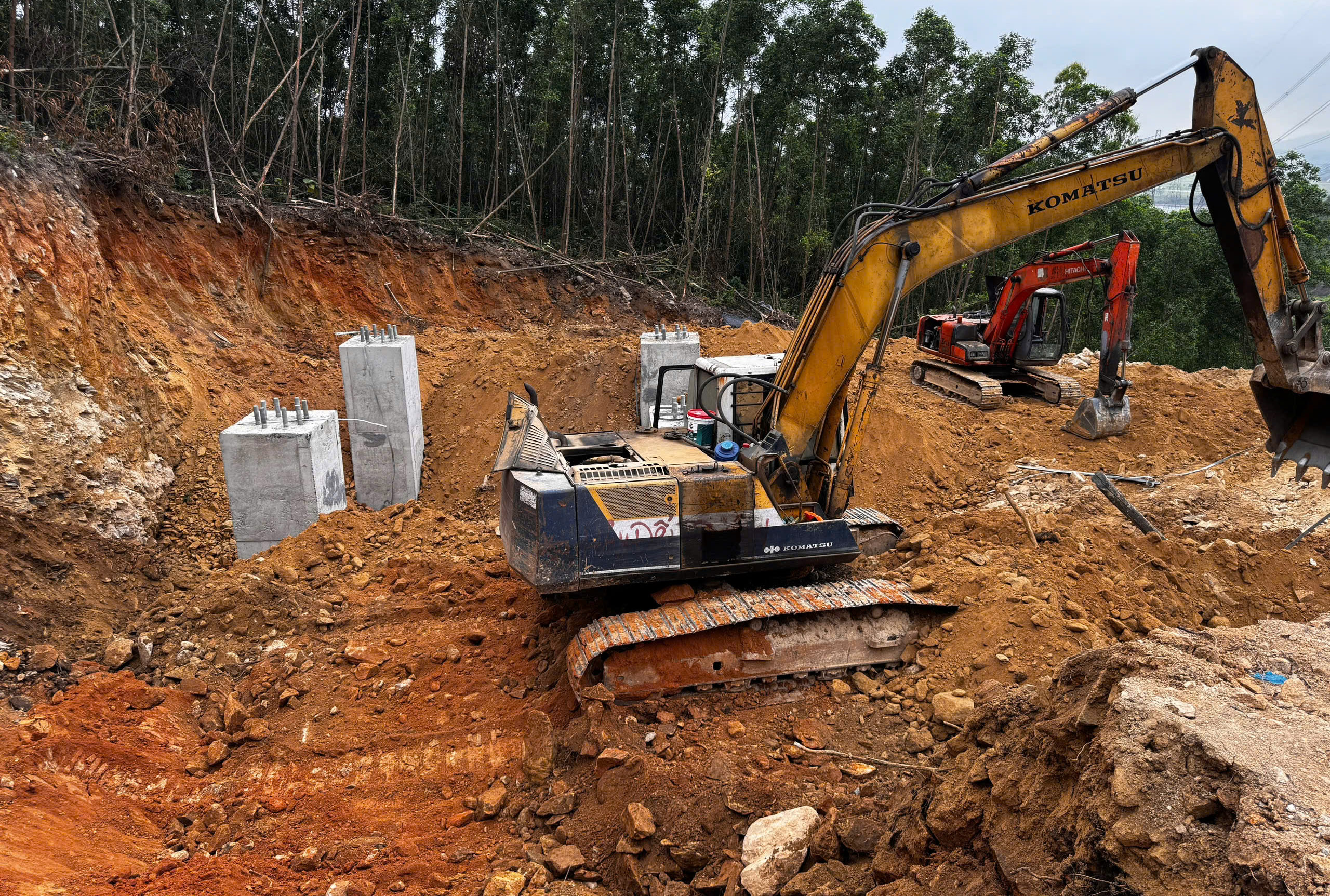

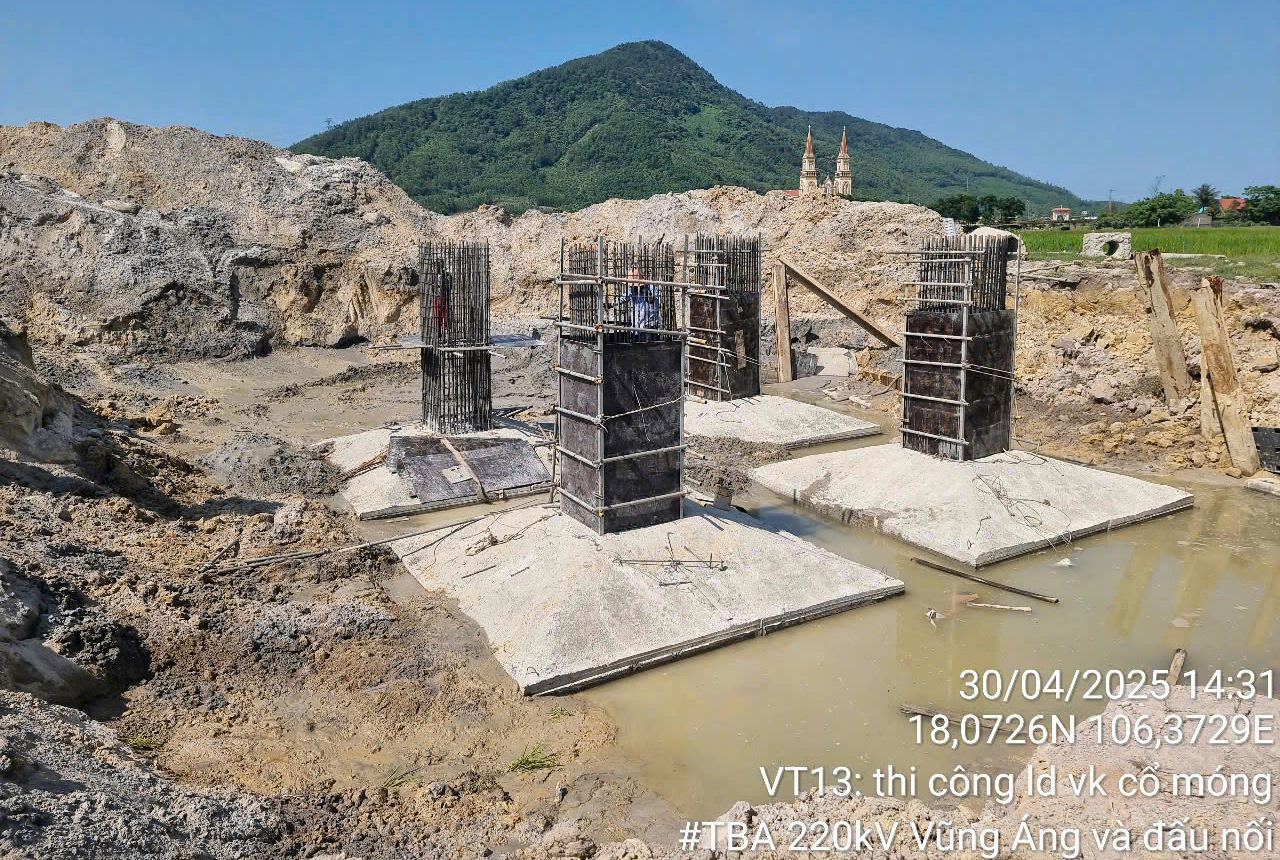

Thi công móng phần đường dây đấu nối của Dự án trong ngày 30/4/2025

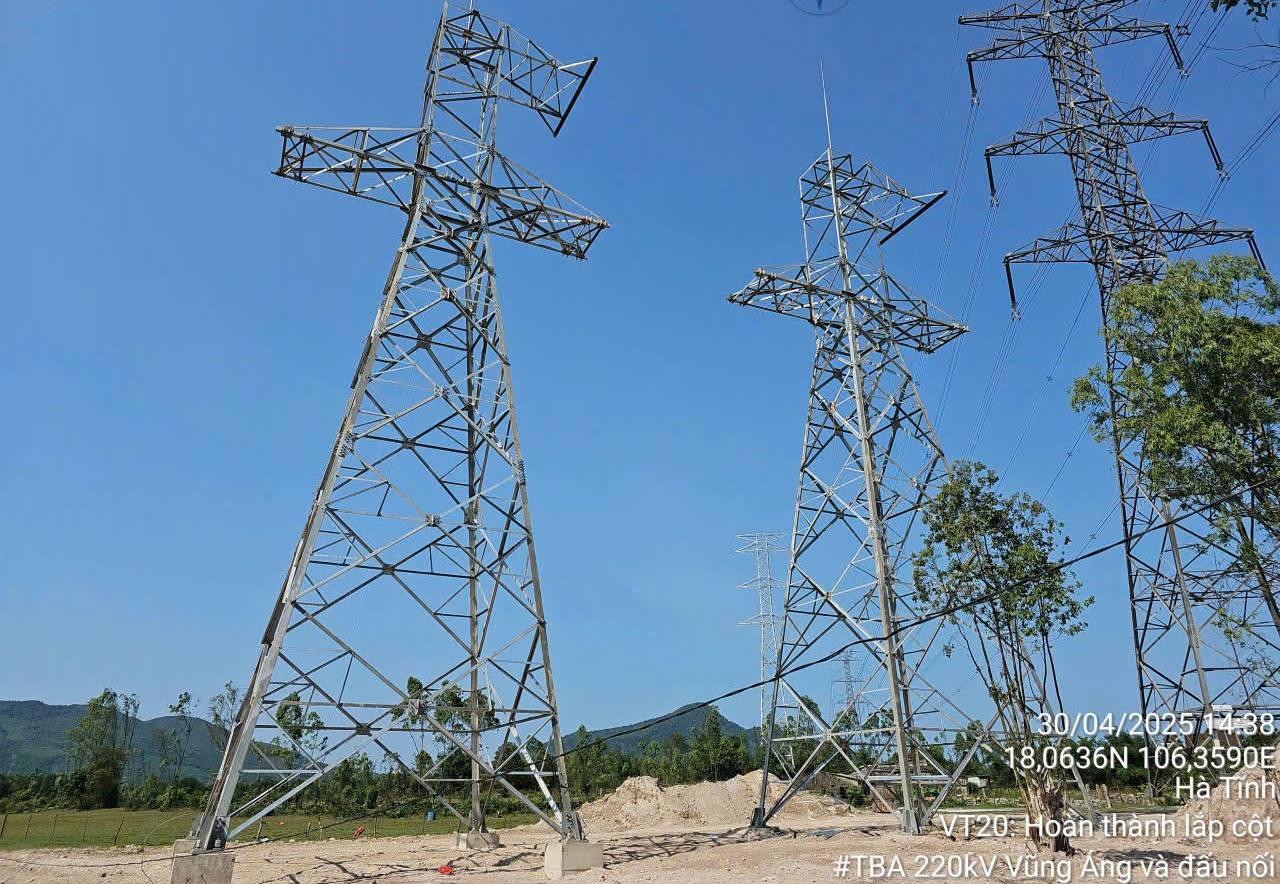

Thi công dựng cột phần đường dây đấu nối của Dự án trong ngày 30/4/2025

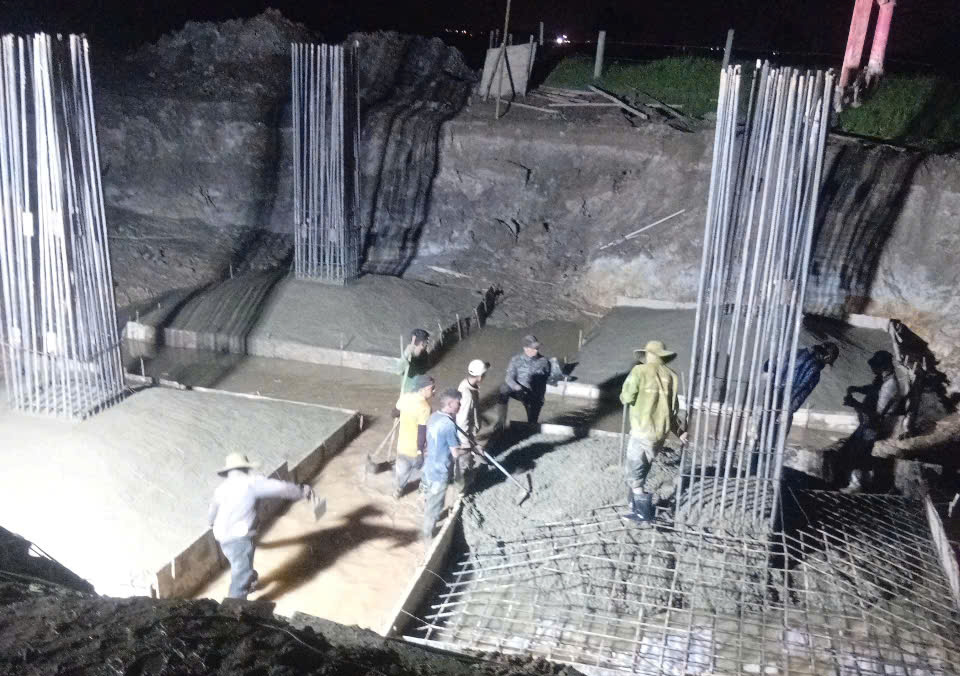

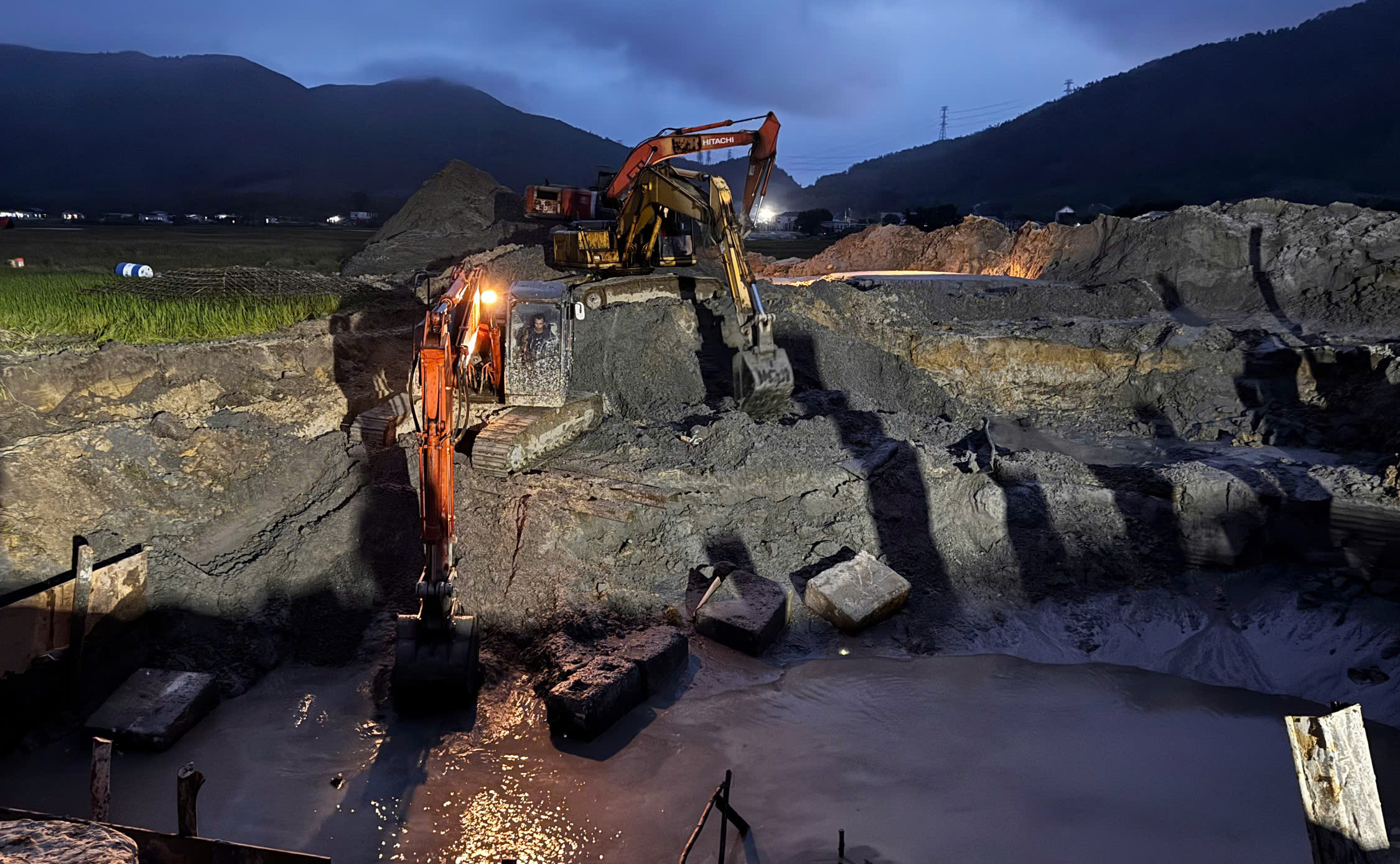

Với tính chất cấp bách của dự án, toàn công trường triển khai thi công xuyên đêm để quyết tâm đưa dự án về đích

Với tính chất cấp bách của dự án, toàn công trường triển khai thi công xuyên đêm để quyết tâm đưa dự án về đích
Với tính chất cấp bách của dự án, toàn công trường triển khai thi công xuyên đêm để quyết tâm đưa dự án về đích

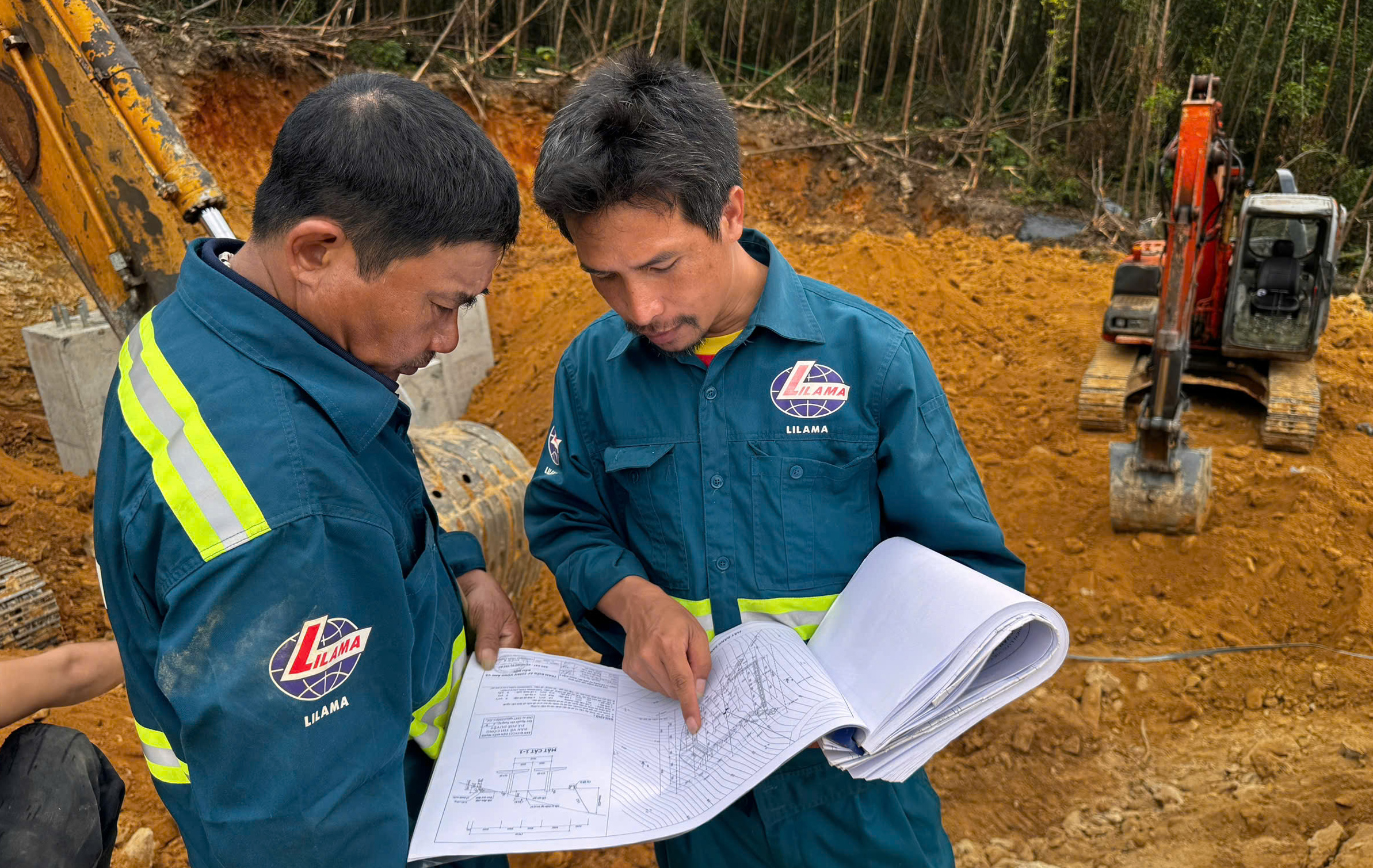

Các đơn vị triển khai công việc thi công dự án trong sáng ngày 1/5/2025.
Các đơn vị triển khai công việc thi công dự án trong sáng ngày 1/5/2025.
Các đơn vị triển khai công việc thi công dự án trong sáng ngày 1/5/2025.
