Lãnh đạo EVN, EVNNPT kiểm tra tiến độ thi công móng Dự án đường dây 500kV mạch 3 đoạn qua tỉnh Thái Bình

Thứ hai, 6/5/2024 | 20:00 GMT+7
Ngày 6/5/2024, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) – Đặng Hoàng An và đoàn công tác đã đi kiểm tra công trường những vị trí móng chưa hoàn thành Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Phối Nối thuộc địa bàn tỉnh Thái Bình.

Tham gia đoàn công tác có ông Nguyễn Đức Cường – Thành viên HĐTV EVN, ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT), ông Hoàng Văn Tuyên – Giám đốc Ban QLDA các công trình điện miền Bắc.

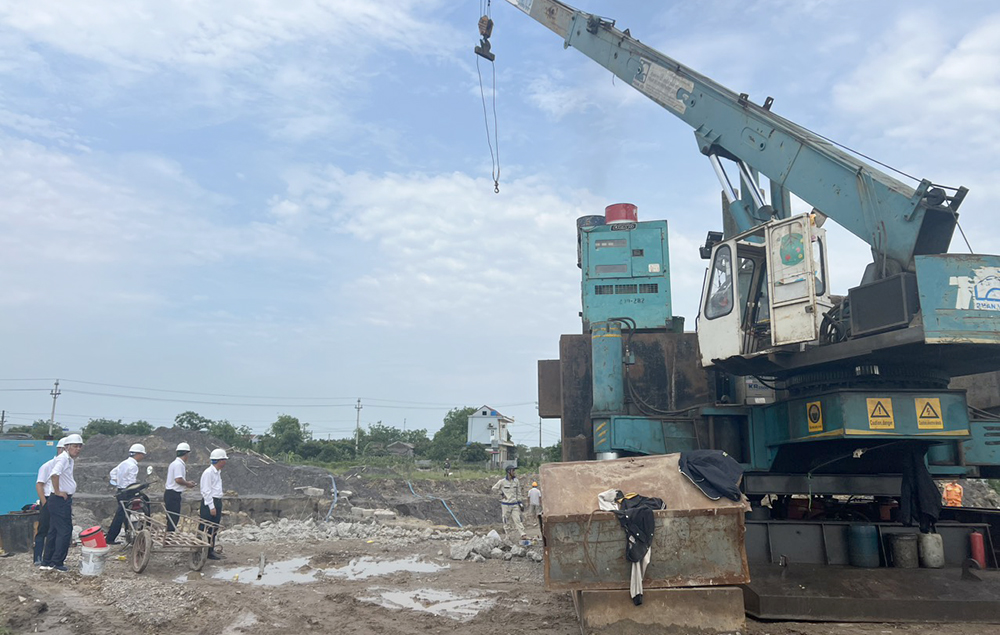

Lãnh đạo EVN, EVNNPT kiểm tra tiến độ thi công móng Dự án đường dây 500kV mạch 3 đoạn qua tỉnh Thái Bình

Tính đến 19h ngày 6/5/2024, dự án đã hoàn thành 276/334 vị trí móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Dự án đã hoàn thành lắp dựng 76 vị trí cột, đang lắp dựng 38 vị trí.

Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác trực tiếp kiểm tra các vị trí móng 173, 176, 177, 179 của nhà thầu Việt Á và vị trí 195 của nhà thầu Alphanam E&C. Tại buổi kiểm tra lãnh đạo các đơn vị chia sẻ những khó khăn về thời tiết nắng nóng, mưa to đã ảnh hưởng đến tiến độ thi công đổ bê tông móng, một số vị trí sau khi đào đất xong bị sạt lở, một số vị trí đường công vụ không thể chở nguyên vật liệu vào được do lày lội. Hiện các đơn vị đã dồn lực lượng, phương tiện, máy móc về những vị trí cuối cùng này để tập trung thi công.

Lãnh đạo EVN, EVNNPT kiểm tra tiến độ thi công móng Dự án đường dây 500kV mạch 3 đoạn qua tỉnh Thái Bình

Tại buổi kiểm tra, Chủ tịch HĐTV EVN Đặng Hoàng An nhấn mạnh: Theo chỉ đạo của Thủ tướng Chính phủ, các vị trí móng phải hoàn thành trong tháng 4/2024, tuy nhiên đến nay một số móng cọc chưa đáp ứng được tiến độ yêu cầu, trong đó nhà thầu Việt Á và Alphanam E&C tỷ lệ số móng chưa hoàn thành nhiều nhất. Thời gian triển khai dự án còn rất ngắn, khối lượng công việc còn rất nhiều, do đó, lãnh đạo EVN yêu cầu các nhà thầu cần tiếp tục duy trì lực lượng, tăng cường nguồn lực hơn nữa để đẩy nhanh tiến độ thi công. Các nhà thầu tiếp tục tăng cường thêm máy móc, huy động thêm nhân lực, thi công 3 ca, 4 kíp, 24/7, tăng ca, kịp thời bù lại khối lượng bị chậm.

Các nhà thầu thi công cần tập trung cao độ, ưu tiên mọi nguồn lực cho Dự án, khẩn trương hoàn thành đúc móng theo tiến độ điều hành của chủ đầu tư, để triển khai dựng cột, kéo dây, không để tình trạng một số vị trí làm ảnh hưởng chung đến tiến độ toàn Dự án, lãnh đạo EVN nhấn mạnh.

Lãnh đạo EVN, EVNNPT kiểm tra tiến độ thi công móng Dự án đường dây 500kV mạch 3 đoạn qua tỉnh Thái Bình

Lãnh đạo EVN yêu cầu Ban QLDA các công trình điện miền Bắc kiểm soát chặt chẽ hơn nữa khối lượng vật tư, thiết bị cho từng vị trí móng; kiểm soát tiến độ phá đầu mọc, đổ móng… từng ngày của từng đơn vị thi công, từ đó, có sự chỉ đạo, điều hành kịp thời đối với từng vị trí móng nếu có tình huống phát sinh.



Hồ Linh
