Lãnh đạo EVNNPT kiểm tra công trường và đôn đốc thi công Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Chủ nhật, 7/9/2025 | 17:41 GMT+7
Ngày 6/9/2025, đoàn công tác của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã kiểm tra công trường, đôn đốc thi công Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín đoạn qua tỉnh Ninh Bình.

Tham gia đoàn công tác có ông Vũ Hồng Nguyên – Phó Bí thư Thường trực Đảng ủy EVNNPT; ông Hoàng Văn Tuyên – Phó Tổng giám đốc EVNNPT; lãnh đạo các Ban chuyên môn của EVNNPT; lãnh đạo Ban QLDA các công trình điện miền Bắc (NPMB) cùng các đơn vị tham gia dự án.

Công trình đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín có chiều dài khoảng 80 km, mục tiêu nhằm tăng cường khả năng liên kết lưới, truyền tải công suất của trục 500kV Nho Quan – Thường Tín; đồng thời tăng cường cấp điện cho Trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu phụ tải của các tỉnh Ninh Bình, Phú Thọ, khu vực phía Nam Hà Nội và lân cận, góp phần nâng cao độ tin cậy và linh hoạt trong vận hành hệ thống lưới điện truyền tải 500–220kV khu vực.

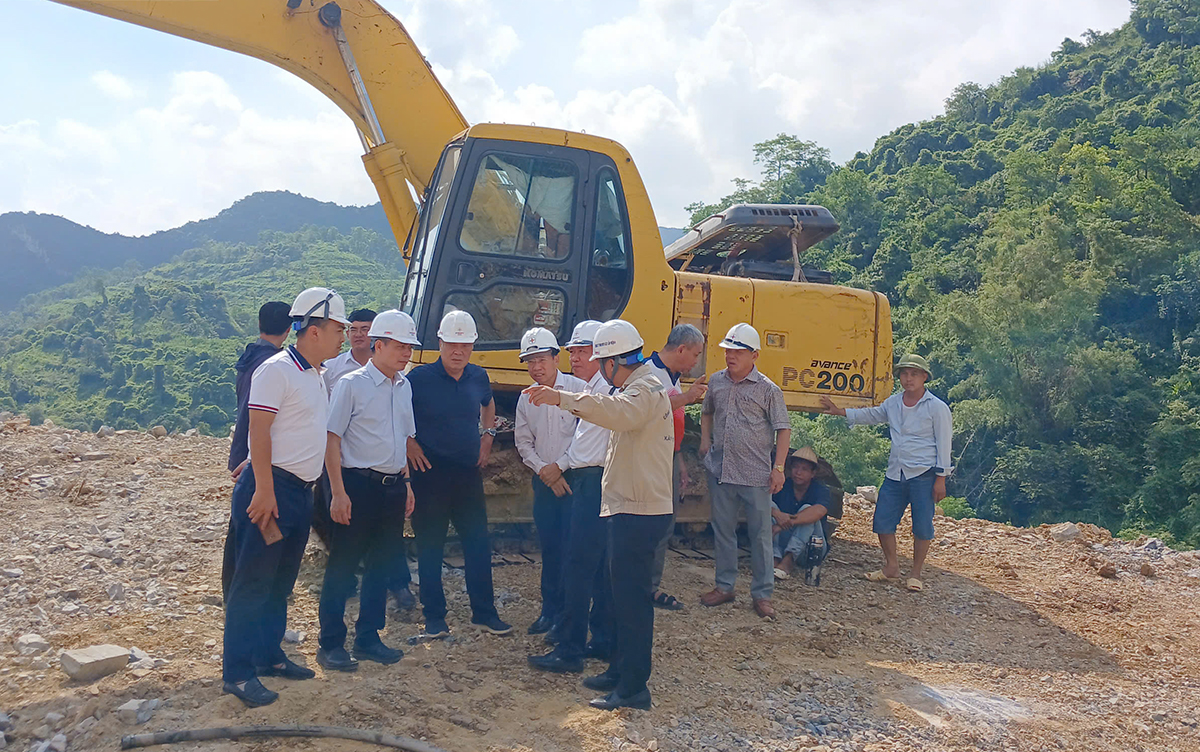

Đoàn công tác của EVNNPT kiểm tra công trường và nghe báo cáo khó khăn trong triển khai thi công

Sau khi điều chỉnh tuyến, đến nay dự án đã bàn giao mặt bằng được 208/233 vị trí móng cột (trong đó Hà Nội 73/73 vị trí, Phú Thọ 29/29 vị trí, Ninh Bình 106/131 vị trí) và 64/110 khoảng néo hành lang tuyến (những khoảng néo chưa bàn giao tập trung ở Phú Thọ và Ninh Bình).

Về thi công: đã đúc móng xong 178 vị trí, đang thi công 13 vị trí; còn 17 vị trí chưa triển khai do trùng tim móng với đường dây 220kV Nho Quan – Phủ Lý hiện hữu nên phải chờ cắt điện mới có thể thi công. Dự án đã hoàn thành kéo dây 37 khoảng néo (đủ điều kiện kéo dây), đang thi công 1 khoảng nhưng phải tạm dừng do vướng mắc với 1 hộ dân.

Hiện dự án chưa thể triển khai đồng loạt do còn nhiều khó khăn trong công tác bồi thường, giải phóng mặt bằng (BTGPMB), chủ yếu tại tỉnh Ninh Bình. Thời gian qua, EVNNPT/NPMB đã tích cực làm việc với các địa phương để tháo gỡ, song vướng mắc vẫn còn nhiều.

Tại buổi kiểm tra, Phó Bí thư Thường trực Đảng ủy EVNNPT Vũ Hồng Nguyên và Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên ghi nhận sự nỗ lực của NPMB, các Ban chuyên môn và các đơn vị tham gia dự án trong việc từng bước tháo gỡ vướng mắc về GPMB. Tuy nhiên, tiến độ hiện vẫn chưa đáp ứng yêu cầu.

Trong thời gian tới, NPMB và các đơn vị thi công cần tập trung phối hợp chặt chẽ với chính quyền địa phương nơi tuyến đi qua, đặc biệt là đoạn tuyến điều chỉnh tại phường Tam Chúc (Ninh Bình), để đẩy nhanh tiến độ giải phóng mặt bằng trong tháng 9/2025. Đồng thời, phối hợp với chính quyền Hà Nội, Ninh Bình, Phú Thọ tuyên truyền, vận động người dân nhằm sớm hoàn thành kéo dây các khoảng néo còn lại.

Lãnh đạo EVNNPT yêu cầu các nhà thầu bố trí đầy đủ tổ, đội thi công lắp dựng cột; rà soát các khoảng néo đủ điều kiện để tổ chức kéo dây đồng bộ, phù hợp tiến độ; tập trung hoàn thiện các hạng mục tiếp địa, kè móng tại các vị trí đã đúc hoặc đang thi công dở dang. Các tổ đội phải sẵn sàng thi công kéo dây đấu nối cấp điện tạm; bố trí 17 đội cho 17 vị trí móng trùng tim; đồng thời chuẩn bị thi công tháo dỡ dây, sứ, phụ kiện và cột tại các vị trí này để triển khai đào, đúc móng.

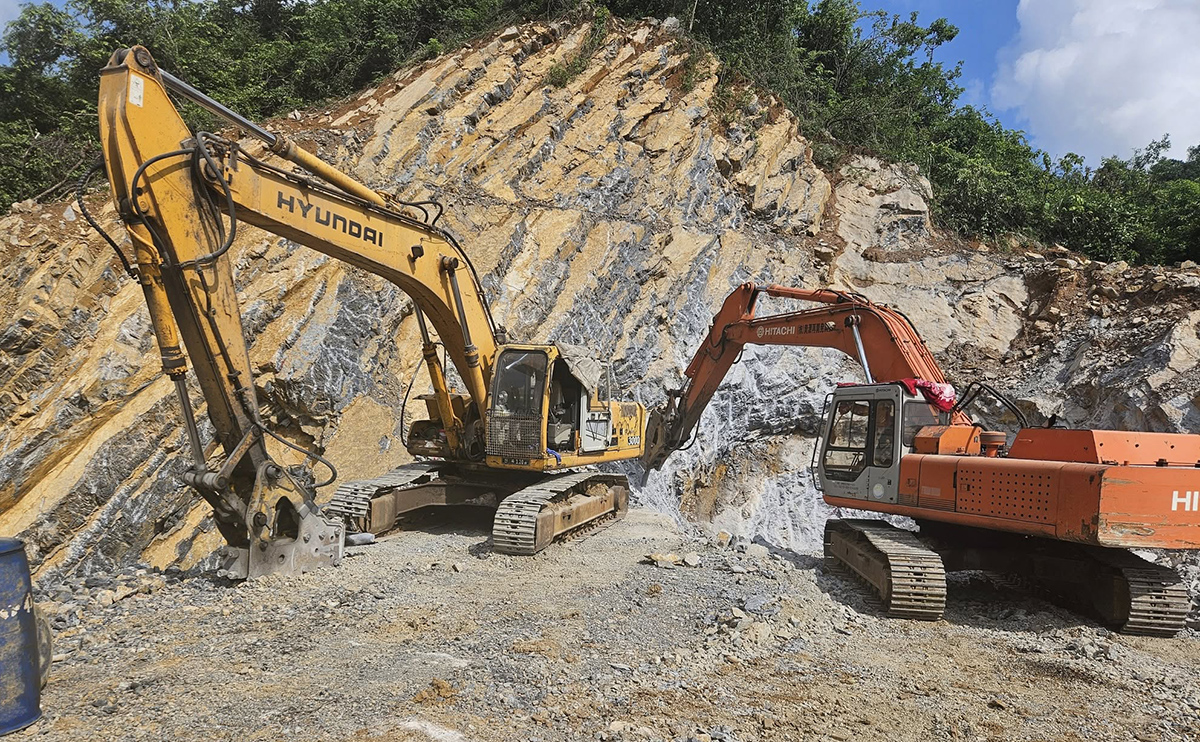

Thi công đào móng Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

EVNNPT cũng yêu cầu NPMB và đơn vị tư vấn thiết kế phối hợp với Công ty Điện lực Ninh Bình, Phú Thọ và các đơn vị liên quan để xử lý các khoảng giao chéo đường dây trung thế, bảo đảm an toàn. Đơn vị tư vấn thiết kế cần khẩn trương làm rõ phương án cho từng vị trí, sớm làm việc với Sở Công Thương tỉnh Ninh Bình và các đơn vị liên quan để thống nhất phương án nổ mìn thi công móng đá. Song song với đó cần tính toán giải pháp khác để đảm bảo tiến độ thi công tiến độ.

Với vai trò là dự án trọng điểm trong chiến lược phát triển lưới điện truyền tải quốc gia, đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín đang được EVNNPT quyết liệt chỉ đạo, phối hợp chặt chẽ với các đơn vị và chính quyền địa phương để tháo gỡ vướng mắc, đẩy nhanh tiến độ thi công. Sự vào cuộc đồng bộ, chủ động của chủ đầu tư, nhà thầu, đơn vị tư vấn và chính quyền địa phương sẽ là yếu tố then chốt giúp dự án hoàn thành đúng kế hoạch, đảm bảo chất lượng, góp phần tăng cường năng lực truyền tải, phục vụ phát triển kinh tế – xã hội khu vực và cả nước.

Hồ Linh
