Lãnh đạo NPMB kiểm tra tiến độ Dự án TBA 500kV Thái Bình và Đường dây 500kV Hải Phòng – Thái Bình

Thứ hai, 22/12/2025 | 13:08 GMT+7
Vừa qua, ông Nguyễn Khắc Nhân – Giám đốc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã trực tiếp kiểm tra hiện trường, rà soát tình hình triển khai Dự án Trạm biến áp (TBA) 500kV Thái Bình và Dự án đường dây (ĐZ) 500kV Hải Phòng – Thái Bình nhằm nắm bắt tiến độ thi công, công tác giải phóng mặt bằng và các tồn tại cần tiếp tục phối hợp tháo gỡ trong thời gian tới.

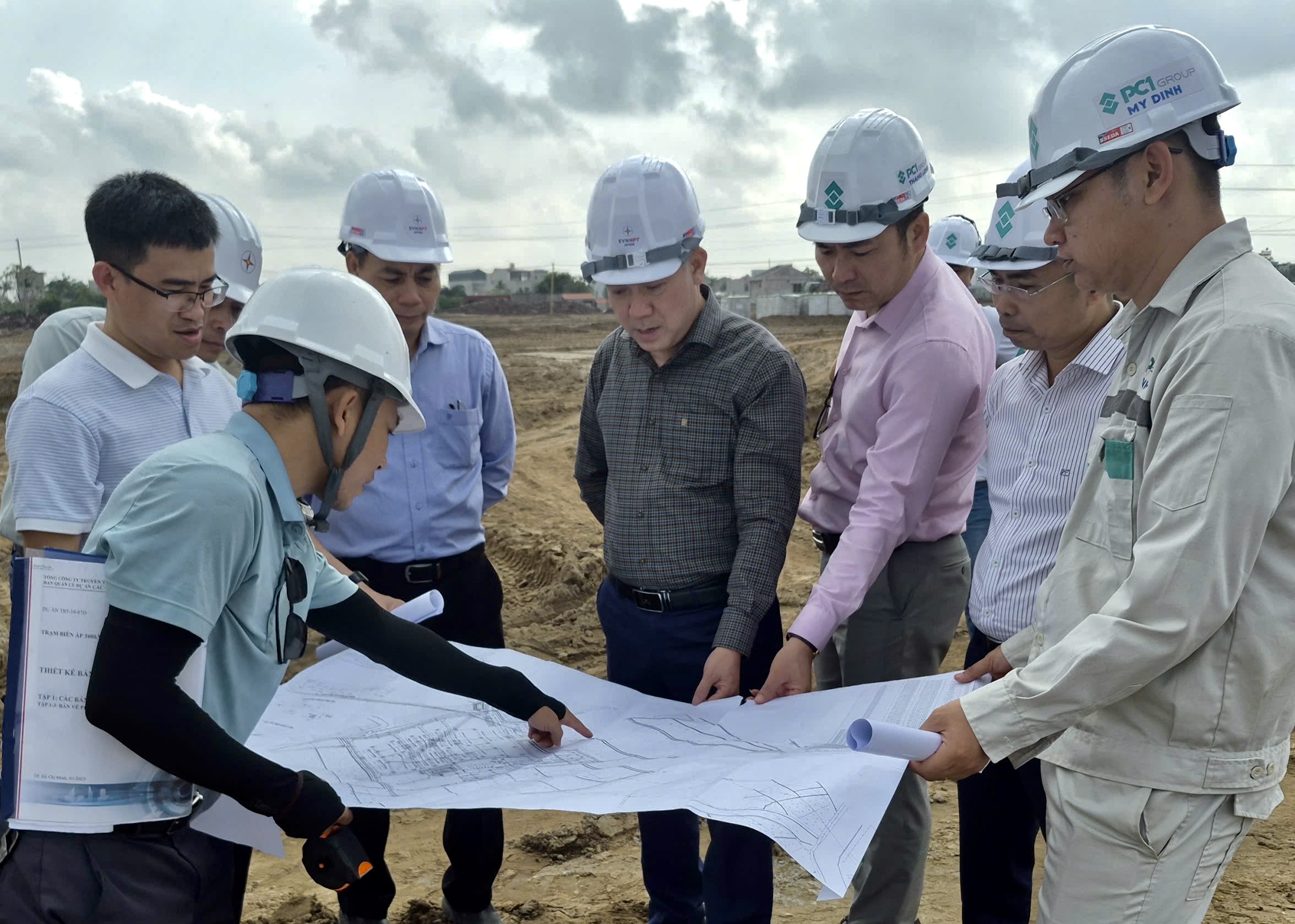

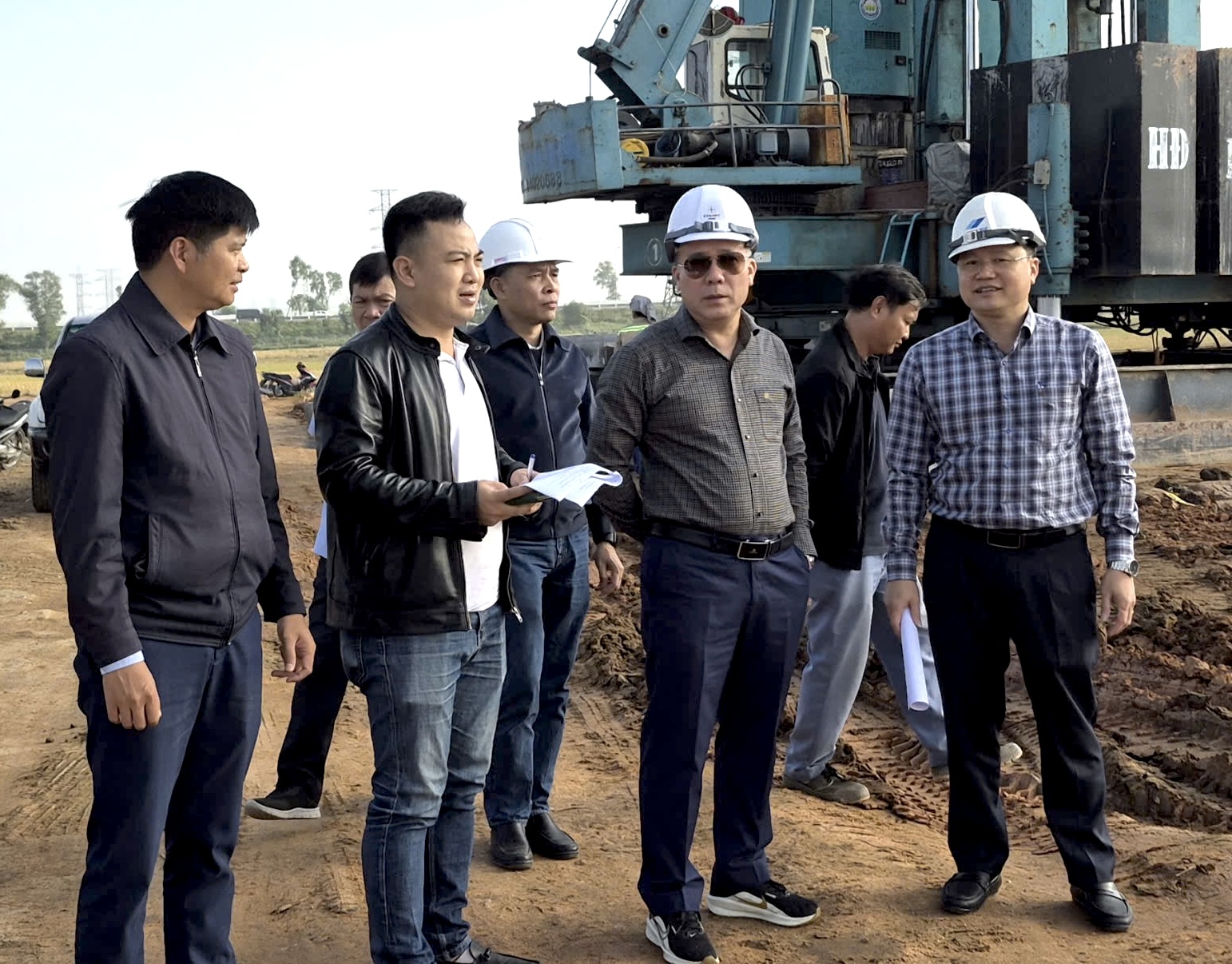

Ông Nguyễn Khắc Nhân - Giám đốc NPMB kiểm tra tại công trường thi công dự án Đường dây 500kV Hải Phòng - Thái Bình

Tại Dự án TBA 500kV Thái Bình và các đường dây đấu nối, công tác bồi thường, giải phóng mặt bằng đã hoàn thành, mặt bằng được bàn giao đầy đủ cho các nhà thầu thi công. Dự án có quy mô xây dựng mới TBA 500/220/35kV với công suất 600 MVA (giai đoạn này lắp đặt 1 MBA), đồng thời xây dựng các đường dây 500kV và 220kV đấu nối đồng bộ. Qua kiểm tra thực tế, NPMB ghi nhận các hạng mục xây dựng chính của trạm đang được các nhà thầu triển khai theo kế hoạch trên các khu vực đã đủ điều kiện thi công.

Đối với Dự án đường dây 500kV Hải Phòng – Thái Bình, tuyến đường dây có chiều dài khoảng 38,3 km với 99 vị trí móng cột. Đến nay, công tác giải phóng mặt bằng phần móng đã hoàn thành 100%, hành lang tuyến đã bàn giao phần lớn các khoảng néo. Trên công trường, các nhà thầu đang tổ chức thi công móng, dựng cột và chuẩn bị các điều kiện cần thiết để triển khai kéo dây tại các khoảng néo đủ điều kiện kỹ thuật. Một số vị trí móng cọc và các điểm giao chéo với đường dây hiện hữu đang tiếp tục được các bên phối hợp xử lý nhằm bảo đảm an toàn và tiến độ thi công.

Trong quá trình kiểm tra, Giám đốc Nguyễn Khắc Nhân đã trao đổi, làm việc với các đơn vị thi công để rà soát kế hoạch tiến độ chi tiết, tình hình cung ứng vật tư, thiết bị và công tác chuẩn bị các phương án thi công giao chéo, cắt điện phục vụ kéo dây, đồng thời lưu ý việc tuân thủ các quy định về chất lượng, an toàn lao động và vệ sinh môi trường trên công trường.

Giám đốc Nguyễn Khắc Nhân và đại diện các phòng chuyên môn NPMB họp cùng các nhà thầu dự án

NPMB sẽ tiếp tục bám sát hiện trường, tăng cường phối hợp với các nhà thầu và các đơn vị liên quan nhằm kịp thời nắm bắt tình hình, tháo gỡ khó khăn phát sinh, phấn đấu hoàn thành Dự án TBA 500kV Thái Bình và Đường dây 500kV Hải Phòng – Thái Bình theo kế hoạch, góp phần nâng cao năng lực truyền tải và bảo đảm vận hành an toàn, ổn định hệ thống điện khu vực.

Phương Linh - NPMB
