Dự án Đường dây 500kV NMNĐ Nam Định I – Thanh Hóa có chiều dài khoảng 74,4 km, đi qua địa bàn các tỉnh Nam Định, Ninh Bình, Thanh Hóa. Dự án được triển khai thi công từ cuối tháng 10/2023 và có 180 vị trí móng cột, tính đến nay đã cơ bản hoàn thành công tác dựng cột và công tác kéo dây của từng cung đoạn đang dần được hoàn thành.
Mặc dù thời gian thi công còn lại của dự án còn rất ít cùng với điều kiện thời tiết nắng nóng gay gắt, mưa giông bất thường nhưng vẫn không làm khó những người chiến sĩ tham gia vào công tác điều hành, quản lý, giám sát hay trực tiếp thi công lắp dựng cột, kéo dây dự án. Cùng với sự chỉ đạo sát sao của EVN, EVNNPT và sự vào cuộc quyết liệt của chính quyền địa phương nên các đơn vị đã sớm tiếp cận vị trí để thi công được ngay. Các cấp Lãnh đạo của NPMB và các phòng chuyên môn nghiệp vụ (Phòng Kỹ thuật, Vật tư, Đền bù…) cũng ngày, đêm theo dõi hỗ trợ tài lực, vật lực, tư vấn chuyên môn, biện pháp an toàn, đồng thời bám sát hiện trường thi công để cập nhật tiến độ và chỉ đạo giúp giải quyết khắc phục kịp thời các khó khăn tại công trường, tạo điều kiện thuận lợi cho lực lượng thi công. Song song với quá trình trình dựng cột, mỗi khoảng néo dựng cột được hoàn thành sẽ tính toán thời gian hợp lý để tổ chức phương án thi công kéo dây ngay.
Nhiều cuộc họp trực tuyến đã được bổ sung; những thông báo kết luận, văn bản được ban hành kịp thời đến từng ban tiền phương, tổ/đội; những chương trình, kế hoạch gấp rút được triển khai; những nhóm Zalo triển khai chiến dịch thi đua nước rút được thành lập… nhằm cập nhật thông tin, hình ảnh từng giờ, từng ngày về tiến độ dự án; phản ánh đời sống, tình cảm của người lao động trên công trường.
Về tiến độ thi công, tính đến chiều ngày 24/06/2024, toàn công trường đã dựng cột xong 180/180 vị trí cột. Thực hiện kéo dây xong 59 khoảng néo. Các khoảng néo đang kéo dây còn lại, NPMB yêu cầu các nhà thầu khẩn trương hoàn thành không để chậm hơn 25/06/2024.
Đối với các vị trí cột vượt sông, đây là những vị trí có khối lượng thi công lớn, đặc biệt là khối lượng thép ống lên đến gần 400 tấn/cột nên thời gian thi công mất nhiều thời gian hơn. Chính vì vậy, lãnh đạo NPMB yêu cầu nhà thầu thi công cần tập trung cao độ, tập trung mọi nguồn nhân lực, máy móc, phương tiện tốt nhất có thể để nhanh chóng hoàn thành dựng cột. Trong quá trình thì công phải đảm bảo tuyệt đối an toàn con người, thiết bị. Cùng với đó cần đẩy mạnh ứng dụng khoa học công nghệ trong đầu tư xây dựng để rút ngắn thời gian thi công.
Trong ngày 08/06/2024, gói thầu số 39 Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Thanh Hóa đã hoàn thành kéo dây. Đây là gói thầu đầu tiên của toàn Dự án đường dây 500kV mạch 3 hoàn thành công tác kéo dây, vượt trước tiến độ của chủ đầu tư đưa ra 07 ngày. Đây là một trong những bước tiến quan trọng, đánh dấu, ghi nhận sự nỗ lực, cố gắng của toàn bộ các đơn vị tham gia Dự án.
Được biết, thời gian qua, trên địa bàn các tỉnh có đường dây đi qua thành lập các đội thanh niên tình nguyện hỗ trợ thi công dự án. Các đội đã hỗ trợ tháo dỡ nhà và các công trình phụ trợ nằm trong phạm vi giải phóng mặt bằng; phối hợp phân luồng giao thông, vận chuyển vật tư vào vị trí chân cột, lắp đặt giàn giáo phục vụ kéo dây qua đường giao thông…
Ban Quản lý dự án các công trình điện miền Bắc cam kết tiếp tục phát huy tinh thần trách nhiệm, quyết tâm, với tinh thần vượt khó, tất cả sẽ tiếp tục tập trung cao độ, thi công với quyết tâm cao nhất, nỗ lực lớn nhất để hoàn thành tốt nhất các công việc được giao, góp phần đảm bảo dự án Đường dây 500kV mạch 3 hoàn thành đúng tiến độ, bảo đảm chất lượng, góp phần vào sự phát triển chung của ngành điện lực Việt Nam.

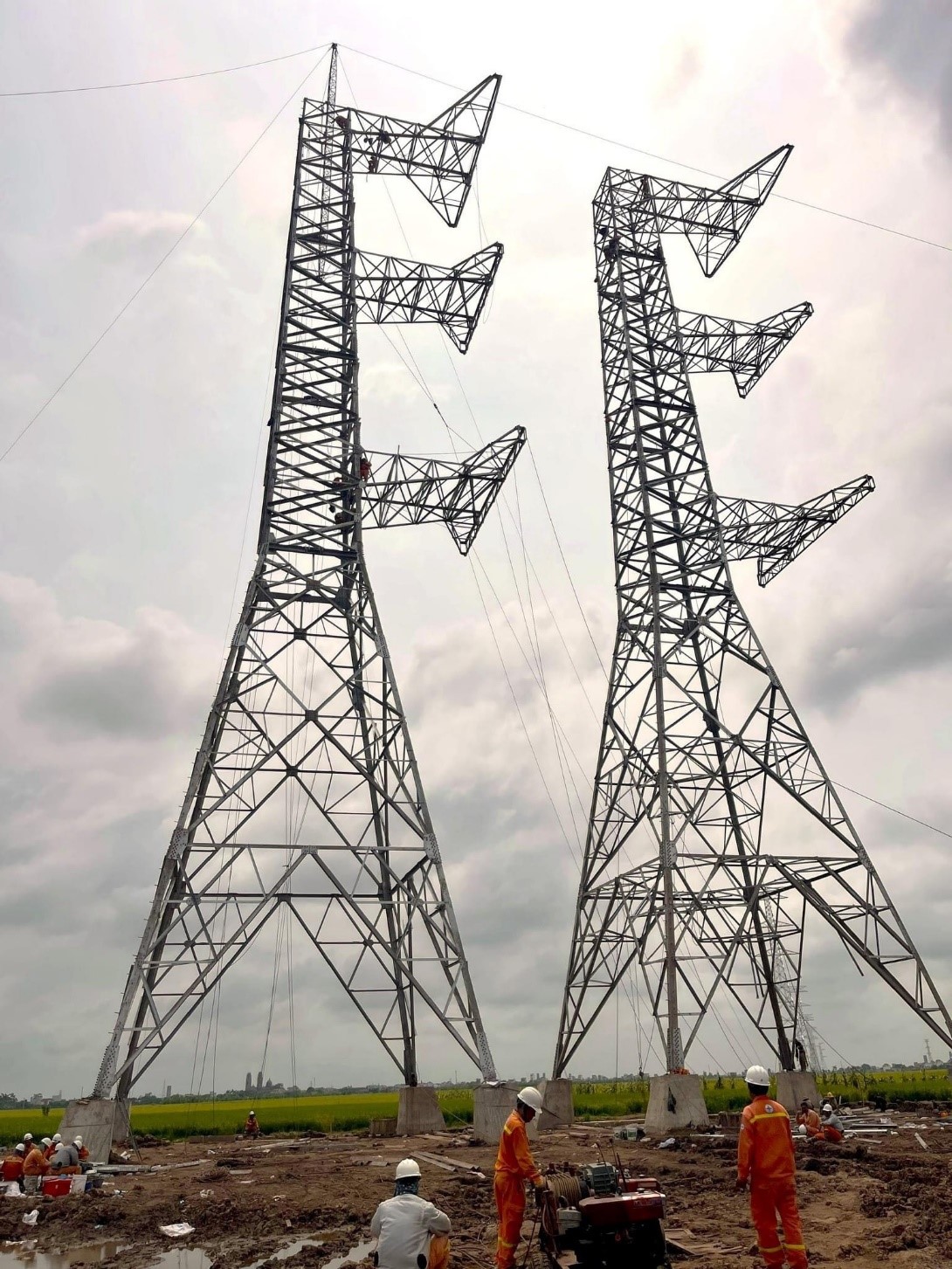

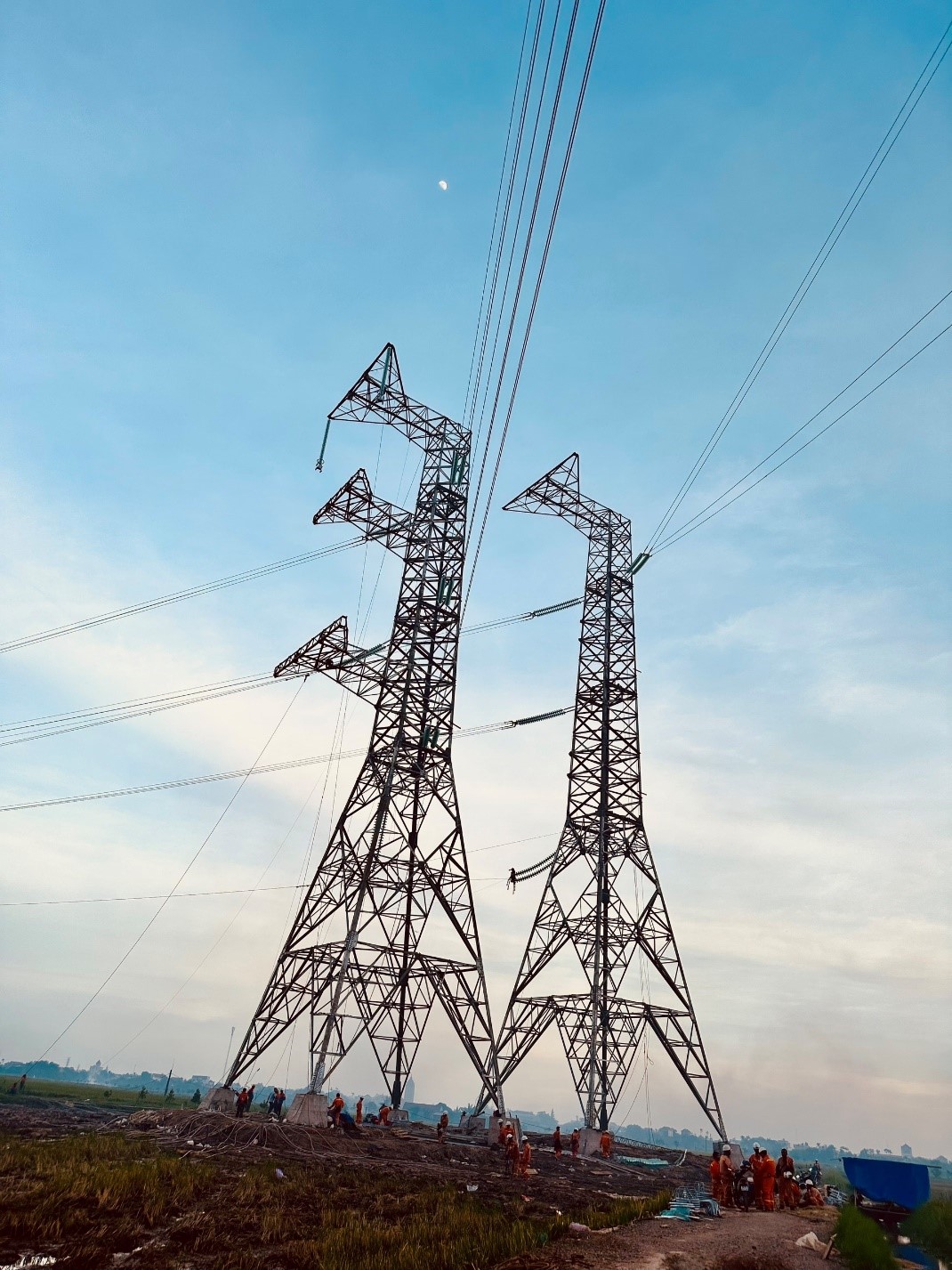

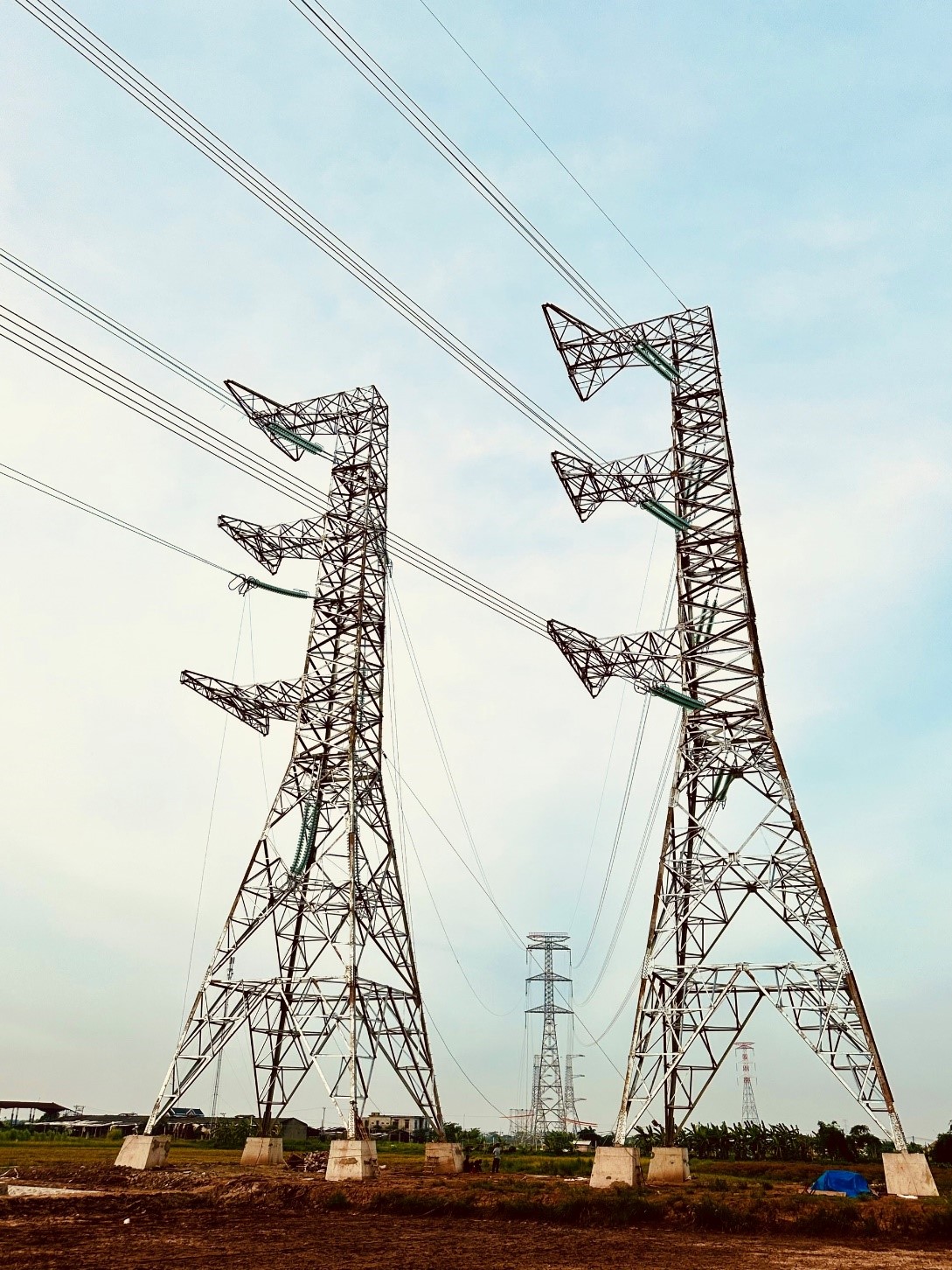

Một số hình ảnh thi công dựng cột, kéo dây Dự án Đường dây 500kV NMNĐ Nam Định I – Thanh Hóa:
