Ninh Bình tập trung nguồn lực để sớm tháo gỡ mặt bằng Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín

Thứ tư, 13/8/2025 | 10:33 GMT+7

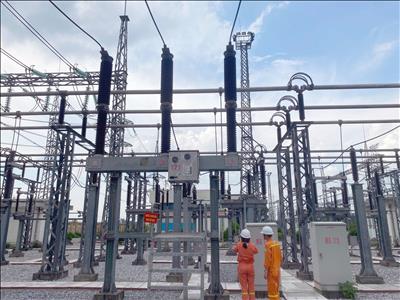

Phó Chủ tịch UBND tỉnh Ninh Bình – Nguyễn Cao Sơn vừa đi kiểm tra hiện trường phương án hướng tuyến Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín. Cùng đi có lãnh đạo các sở, ngành, các xã, phường liên quan của tỉnh Ninh Bình.

Về phía Tổng công ty Truyền tải điện Quốc gia (EVNNPT) có ông Vũ Hồng Nguyên – Phó Bí thư Thường trực Đảng ủy, ông Hoàng Văn Tuyên – Phó Tổng giám đốc, lãnh đạo Ban QLDA các công trình điện miền Bắc.

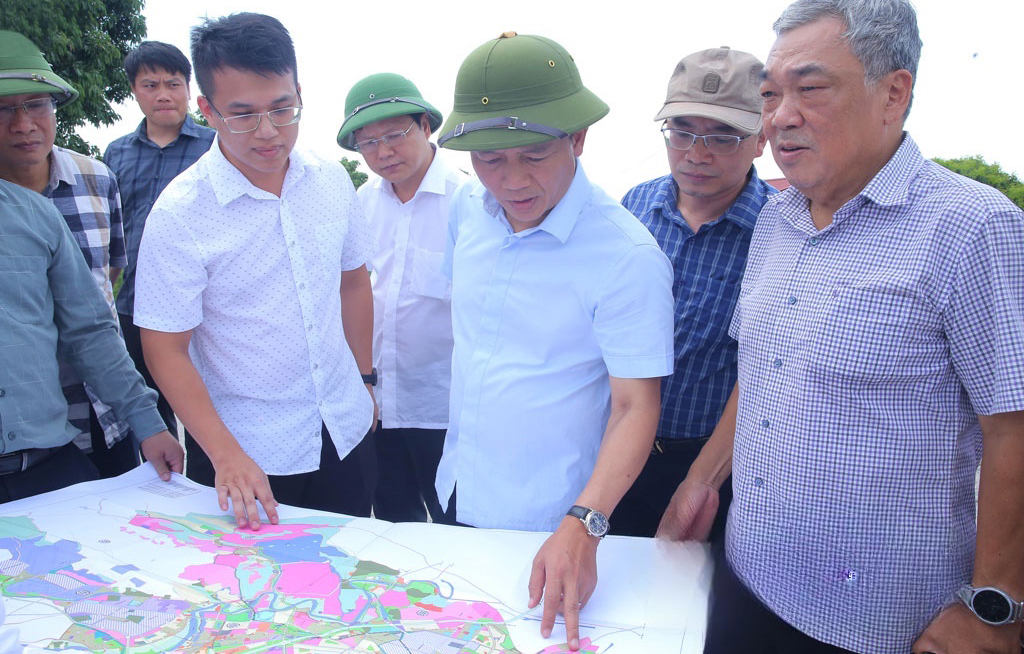

Đoàn công tác của UBND tỉnh Ninh Bình nghe báo cáo tiến độ giải phóng mặt bằng Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín

Công trình đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín là công trình lưới điện truyền tải dài khoảng 80 km, với mục tiêu tăng cường khả năng liên kết lưới, truyền tải công suất của trục 500kV Nho Quan - Thường Tín và tăng cường cấp điện cho Trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu tăng trưởng phụ tải của các tỉnh Ninh Bình, Phú Thọ, khu vực phía Nam Hà Nội và lân cận; tăng cường độ tin cậy, linh hoạt vận hành hệ thống lưới điện truyền tải 500-220kV khu vực.

Theo kế hoạch, dự án hoàn thành trong năm 2025 nhằm đảm bảo cung cấp điện cho khu vực. Tuy nhiên đến nay, dự án vẫn còn nhiều khó khăn vướng mắc, tập trung chủ yếu tại tỉnh Ninh Bình. Cụ thể, trên địa bản tỉnh hiện nay còn 26 vị trí móng cột chưa vận động bàn giao được mặt bằng thuộc địa bàn phường Tam Chúc, phường Nguyễn Úy, phường Kim Bảng còn 1 vị trí, phường Lý Thường Kiệt còn 3 vị trí. Phần hành lang an toàn còn rất nhiều vướng mắc tại các khoảng cột.

Từ đầu tháng 7/2025, Ban Quản lý đầu tư, phát triển đô thị và quỹ đất khu vực 2 - đơn vị tiếp nhận dự án từ thị xã Kim Bảng (tỉnh Hà Nam cũ) đã triển khai GPMB theo chỉ đạo của UBND tỉnh và hướng dẫn của Sở Công Thương. Đến ngày 2/8/2025, toàn bộ 8/8 hộ dân tại phường Lý Thường Kiệt đã được kiểm kê; tại phường Tam Chúc, ngày 10/8/2025 kiểm kê 8 hộ dân và 1 hộ tập thể (Bưu điện).

Hiện nay, công tác giải phóng mặt bằng vẫn gặp khó khăn tại một số vị trí. Để đẩy nhanh tiến độ, chủ đầu tư đã phối hợp với các phường xây dựng phương án cụ thể để hoàn tất các mốc theo thời gian cụ thể. Ban Quản lý đầu tư, phát triển đô thị và quỹ đất khu vực 2 kiến nghị UBND tỉnh chỉ đạo UBND các phường Nguyễn Úy, Tam Chúc, Lý Thường Kiệt, Kim Bảng chủ động phối hợp chặt chẽ với chủ đầu tư và các cơ quan liên quan, bảo đảm thực hiện giải phóng mặt bằng đúng quy định pháp luật và tiến độ đề ra, góp phần hoàn thành dự án trọng điểm về hạ tầng truyền tải điện.

Lãnh đạo UBND tỉnh Ninh Bình trao đổi với lãnh đạo EVNNPT về phương án thực hiện giải phóng mặt bằng Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín đoạn qua tỉnh Ninh Bình

Qua kiểm tra thực tế và nghe các đơn vị báo cáo, Phó Chủ tịch UBND tỉnh Ninh Bình - Nguyễn Cao Sơn khẳng định: Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín là công trình trọng điểm, có ý nghĩa đặc biệt trong việc nâng cao năng lực truyền tải, bảo đảm cung cấp điện cho tỉnh Ninh Bình, Thủ đô Hà Nội và các tỉnh lân cận, đồng thời tăng cường liên kết hệ thống lưới điện truyền tải khu vực vùng Thủ đô, góp phần bảo đảm an toàn, linh hoạt trong vận hành và ổn định hệ thống điện quốc gia. Dự án thuộc danh mục các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 270/QĐ-TTg ngày 2/4/2024. Phương án hướng tuyến đã được UBND tỉnh Hà Nam thống nhất chấp thuận.

Vì vậy, Phó Chủ tịch UBND tỉnh Ninh Bình yêu cầu UBND các xã/phường có đường dây đi qua (Tam Chúc, Ba Sao…) khẩn trương thực hiện các thủ tục sớm phê duyệt phương án bồi thường phần móng. Giao Sở Nông nghiệp và Môi trường khẩn trương rà soát chính sách bồi thường về tài sản dưới hành lang đường điện đề xuất UBND tỉnh giải quyết. Giao các đơn vị, địa phương liên quan tập trung, khẩn trương thực hiện các công việc về giải phóng mặt bằng, bảo đảm tiến độ thi công dự án theo kế hoạch.
