PTC2 tập trung tư vấn giám sát dự án TBA 220kV Hải Châu và đường dây 220kV Hòa Khánh – Hải Châu

Thứ năm, 10/8/2023 | 08:16 GMT+7
Ngày 01/8/2023, Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) đã có Quyết định thành lập Ban chỉ đạo Dự án TBA 220kV Hải Châu và đường dây 220kV Hòa Khánh – Hải Châu do Phó Tổng Giám đốc EVNNPT Trương Hữu Thành làm Trưởng ban. Dự án được giao tiến độ hoàn thành trước ngày 15/12/2023.

Đây là dự án quan trọng nhằm nâng cao khả năng truyền tải và cấp điện cho phát triển kinh tế - xã hội, an ninh năng lượng của thành phố Đà Nẵng.

Dự án TBA 220kV Hải Châu và đường dây 220kV Hòa Khánh – Hải Châu được EVNNPT giao cho Ban Quản lý dự án các công trình điện Miền Trung (CPMB) là đại diện chủ đầu tư quản lý điều hành.

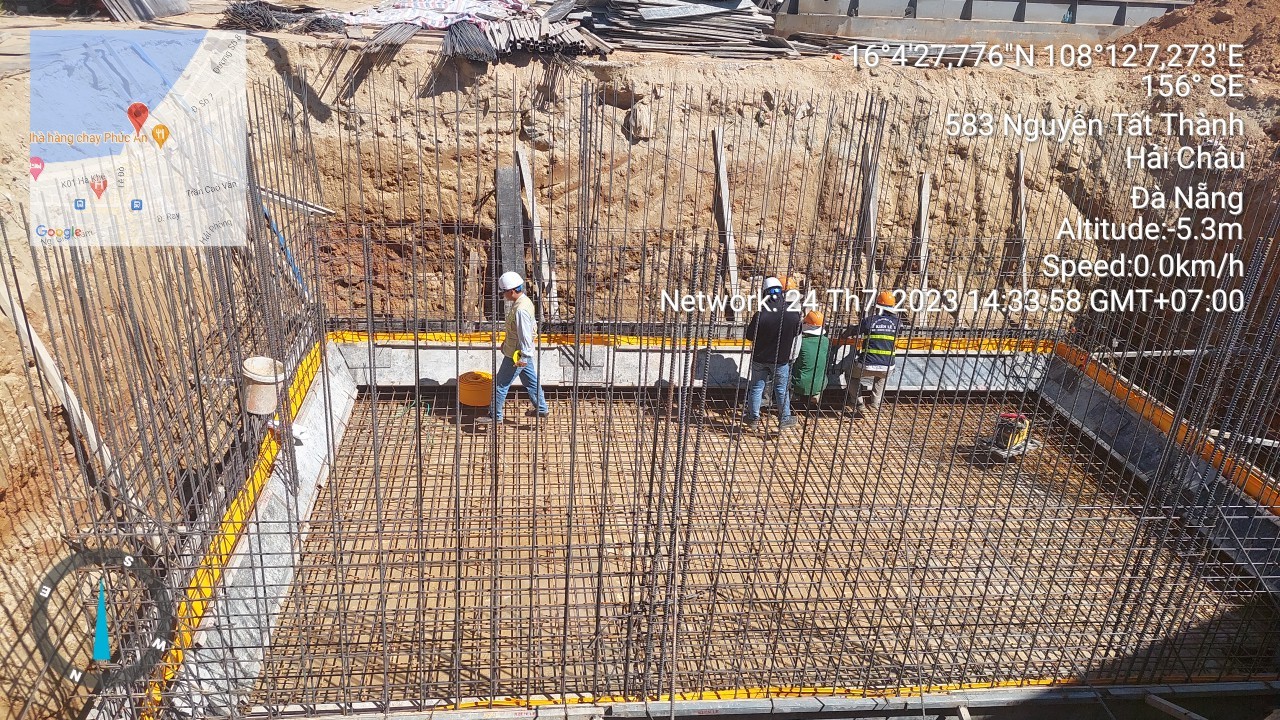

PTC2 thực hiện tư vấn giám sát các hạng mục xây dựng công trình đang được khẩn trương thi công

Quy mô dự án: Xây dựng Trạm biến áp 220/110/22kV kiểu GIS, công suất đặt 2 x 250MVA. Giai đoạn 1 lắp đặt 01 máy 250MVA. Xây dựng đường dây 220kV Hòa Khánh – Hải Châu dài gần 10km, với 7,405 km chiều dài tuyến cáp ngầm và 2,539km chiều dài tuyến đoạn đi trên không.

Công ty Truyền tải điện 2 được giao nhiệm vụ tư vấn giám sát công trình. Xác định việc thực hiện tốt công tác tư vấn giám sát ngay từ khi bắt đầu thi công nhằm thực hiên tốt công tác nghiệm thu cũng như tiếp nhận quản lý vận hành công trình sau này. Ngay từ khi dự án bắt đầu thi công, PTC2 đã giao TTĐ Đà Nẵng thành lập tổ tư vấn giám sát dự án trực tiếp tại hiện trường, phối hợp chặt chẽ với các phòng chức năng PTC2 và các đơn vị liên quan: quản lý dự án, tư vấn thiết kế, các nhà thầu thi công….. nhằm đáp ứng tiến độ thi công, bảo đảm chất lượng cho công trình. PTC2 cũng đã cử cán bộ tham gia cùng CPMB công tác kiểm tra, tiếp cận thiết bị và trao đổi với chuyên gia của nhà sản xuất thiết bị GIS.

PTC2 đã tổ chức bố trí lực lượng TVGS đúng và đủ theo kế hoạch đăng ký thi công của đơn vị thi công (hỗ trợ kể cả thời gian tăng ca). Phối hợp đơn vị quản lý dự án đôn đốc đơn vị thi công đẩy nhanh tiến độ công trình; nhắc nhở đơn vị thi công tuân thủ quy định về an toàn vệ sinh lao động, bảo vệ môi trường, phòng chống cháy nổ…Thông tin kịp thời các vướng mắc phát sinh trên công trường trong quá trình thi công để CPMB chủ động phối hợp xử lý kịp thời. Thường xuyên cập nhật hình ảnh, nhật ký thi công, nghiệm thu chuyển bước thi công, … lên hệ thống, nhật ký điện tử lên phần mềm IMIS của EVN; Báo cáo tiến độ thi công theo quy định.

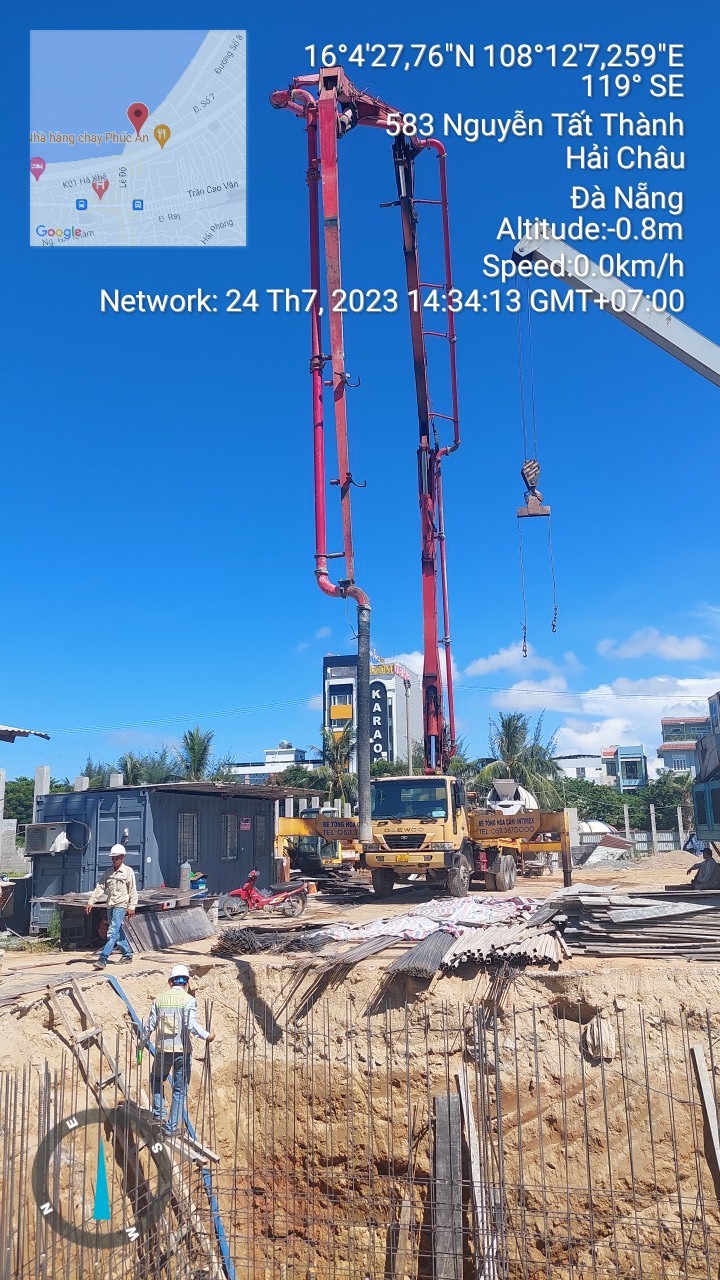

PTC2 thực hiện tư vấn giám sát các hạng mục xây dựng công trình đang được khẩn trương thi công

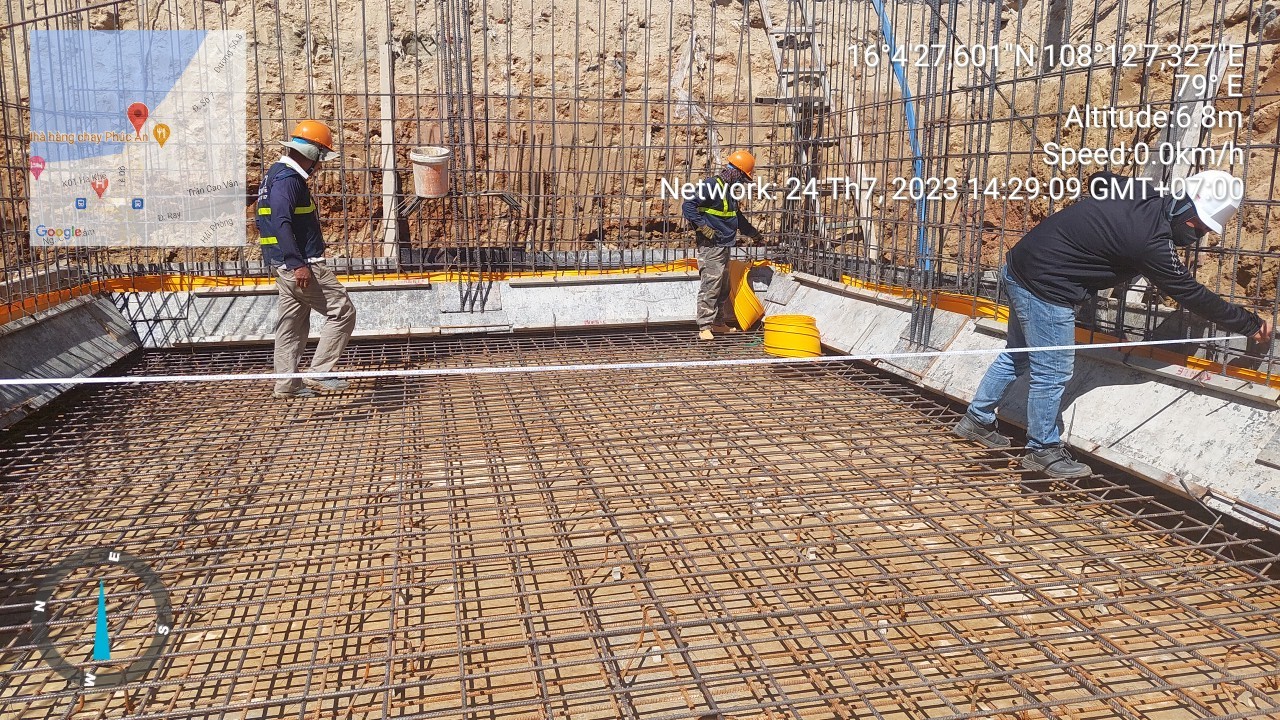

PTC2 thực hiện tư vấn giám sát các hạng mục xây dựng công trình đang được khẩn trương thi công

Hiện nay phần đường dây đã được thi công đạt khoảng 85% khối lượng công việc, phần trạm biến áp đang được khẩn trương thi công các hạng mục xây dựng như: Móng máy biến áp, bể dầu sự cố, bể PCCC…. PTC2 quyết tâm thực hiện tốt công tác tư vấn giám sát, đảm bảo chất lượng, tiêu chuẩn kỹ thuật của công trình, nghiệm thu đưa vào quản lý vận hành đúng tiến độ, an toàn, tin cậy, ổn định./.

Phan Phương - PTC2
