Phó Thủ tướng Trần Hồng Hà vừa ký Công văn số 359/TTg-CN (ngày 1/6/2024) phê duyệt Khung chính sách về bồi thường, hỗ trợ, tái định cư Dự án Đường dây 500kV Nhà máy nhiệt điện (NMNĐ) Nam Định I – Thanh Hóa.
Đây là một trong 4 dự án thành phần của Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).

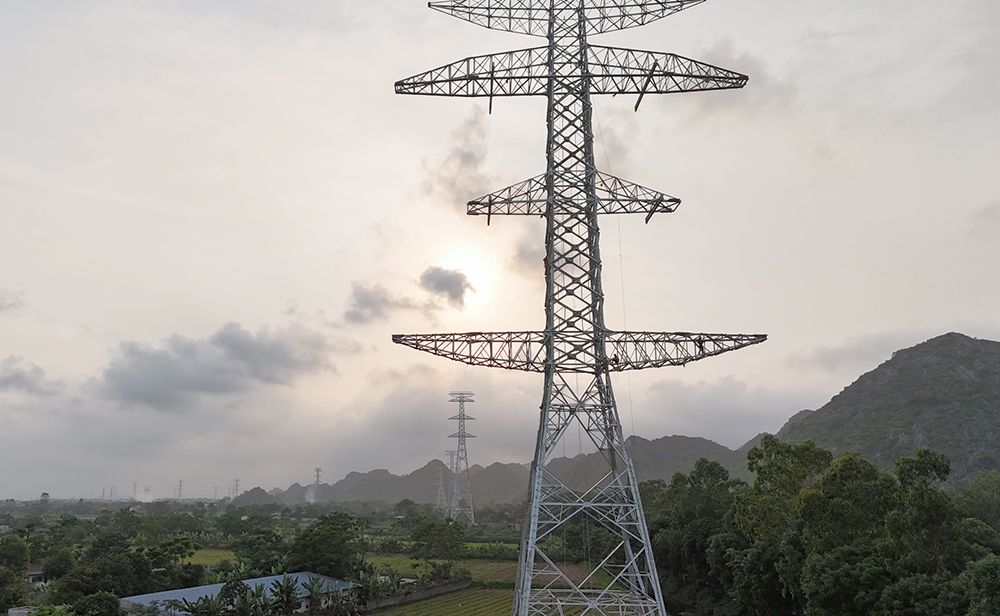

Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa đã cơ bản hoàn thành công tác dựng cột và chuyển bước sang kéo dây
Phó Thủ tướng yêu cầu Tập đoàn Điện lực Việt Nam, Bộ Tài nguyên và Môi trường, UBND các tỉnh: Nam Định, Ninh Bình, Thanh Hóa chịu trách nhiệm toàn diện về tính chính xác của thông tin và số liệu; chỉ đạo thực hiện Khung chính sách về bồi thường, hỗ trợ, tái định cư Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa đã được phê duyệt theo đúng quy định pháp luật.
Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa dài khoảng 74,4km, với 180 vị trí móng cột. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình và Thanh Hóa.
Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp; góp phần nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500kV Quảng Trạch - Quỳnh Lưu, Quỳnh Lưu - Thanh Hóa và NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.
Dự án được triển khai thi công từ cuối tháng 10/2023, tính đến nay, Dự án Đường dây 500kV NMNĐ Nam Định I – Thanh Hóa đã hoàn thành đúc móng toàn bộ 180/180 vị trí; cơ bản hoàn thành lắp dựng cột; hoàn thành kéo dây 16/74 khoảng néo, đang thực hiện kéo dây 12 khoảng néo.
Vũ Chang
