Phối hợp đồng bộ để đưa Dự án Lắp máy biến áp 500kV thứ 2 tại TBA 500kV Đức Hòa hoàn thành trong quý II/2026

Thứ hai, 8/6/2026 | 11:12 GMT+7
Hòa chung không khí thi đua sôi nổi chào mừng kỷ niệm 18 năm ngày thành lập Tổng công ty Truyền tải điện Quốc gia (01/7/2008 - 01/7/2026), trên công trường Dự án lắp đặt MBA 500kV thứ 2 và các ngăn lộ liên quan tại TBA 500kV Đức Hòa (thuộc Truyền tải điện Tây Ninh - Công ty Truyền tải điện 4), các đơn vị đang tập trung tối đa nhân lực, thiết bị, quyết tâm hoàn thành đóng điện công trình trong quý II/2026 theo chỉ đạo của Tổng công ty Truyền tải điện Quốc gia (EVNNPT).

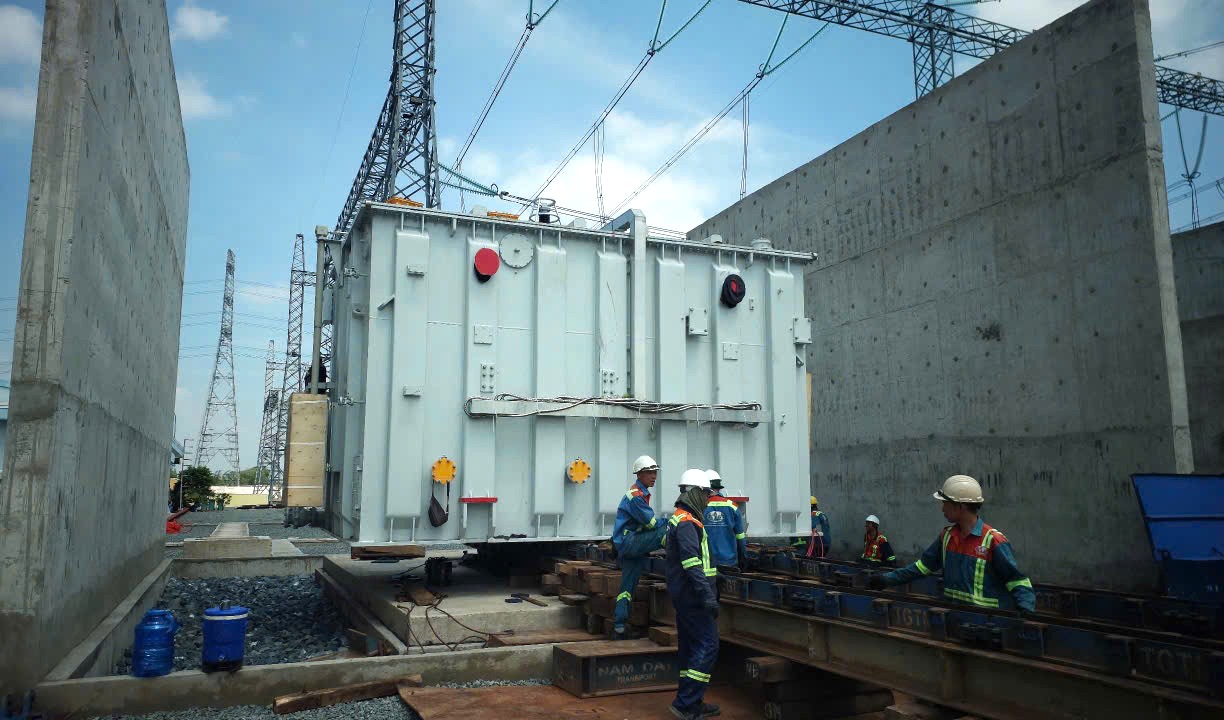

Đơn vị thi công đưa MBA 500kV AT1 pha A vào vị trí móng MBA- Trạm 500kV Đức Hoà

Dự án Lắp đặt máy biến áp 500kV thứ 2 và máy biến áp 220kV tại TBA 500kV Đức Hòa và đấu nối được Tổng công ty Truyền tải điện Quốc gia đầu tư nhằm đảm bảo cung cấp điện trên địa bàn tỉnh Tây Ninh, Thành phố Hồ Chí Minh và các khu vực lân cận. Ý thức được tầm quan trọng của dự án, Truyền tải điện Tây Ninh cùng với tập thể ban điều hành, các ban quản lý và lực lượng thi công tại công trường Đức Hòa đã biến cột mốc kỷ niệm ngày thành lập Tổng công ty Truyền tải điện Quốc gia thành một chiến dịch thi đua đặc biệt. Dưới sự chỉ đạo của EVNNPT, dự án đang triển khai thực hiện tăng tốc để đóng điện đưa vào vận hành máy biến áp 500kV thứ 2 và các ngăn lộ liên quan trong quý II năm 2026 theo đúng tiến độ đề ra của dự án.

Giữa cái nắng như đổ lửa và những cơn mưa giông bất chợt của miền Nam, các đơn vị thi công vẫn đang gấp rút tập trung tối đa nhân lực, thiết bị, tổ chức triển khai đồng thời nhiều mũi thi công nhằm bảo đảm tiến độ hoàn thành các hạng mục theo kế hoạch đề ra. Dự án Lắp máy biến áp 500kV thứ 2 và máy biến áp 220kV tại TBA 500kV Đức Hòa và đấu nối có quy mô chính lắp đặt bổ sung 01 máy biến áp 500/220/35 kV - 3x300 MVA; Lắp đặt bổ sung 01 máy biến áp 220/110/22 kV - 250 MVA; Lắp đặt thêm các thiết bị đảm bảo đồng bộ. Cùng với đó là các đường dây 500kV, 220kV đấu nối.

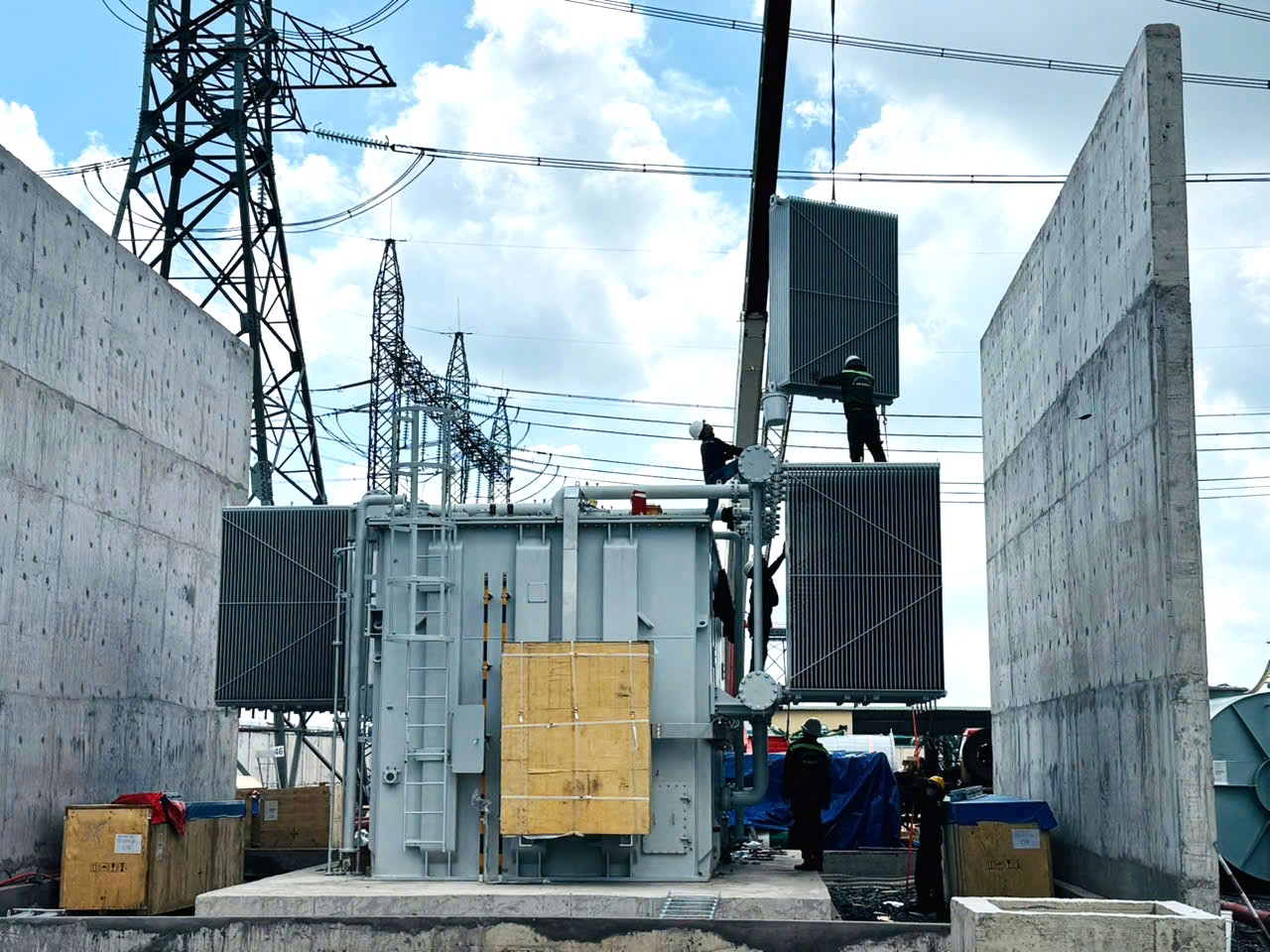

Pha A MBA 500kV AT1  - Trạm 500kV Đức Hoà được đưa vào vị trí móng hoàn tất

Mục tiêu đầu tư xây dựng dự án nhằm tránh quá tải máy biến áp 500/220 kV - 900 MVA hiện hữu, giải tỏa bớt công suất các Trung tâm Điện lực Long Phú, Sông Hậu; Nâng cao tính ổn định của hệ thống, tăng khả năng cung cấp nguồn điện 500kV, 220kV đáp ứng nhu cầu phát triển kinh tế xã hội cho khu vực kinh tế trọng điểm của Tây Ninh và Thành phố Hồ Chí Minh. Góp phần nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực và đảm bảo an ninh năng lượng quốc gia.

Tận dụng từng giờ, từng phút, tổ chức thi công xuyên đêm để các hạng mục cốt lõi như định vị bệ móng, lắp đặt MBA 500kV và đấu nối ngăn lộ được diễn ra liên tục, nhịp nhàng. Ban Quản lý dự án bám sát hiện trường 24/7, phối hợp chặt chẽ với các đơn vị tư vấn thiết kế, nhà thầu xây lắp để "gỡ nút thắt" ngay tại chỗ, vật tư thiết bị về đến đâu là tổ chức nghiệm thu, lắp đặt dứt điểm đến đó.

Với vai trò đơn vị quản lý vận hành trực tiếp, Đội ngũ cán bộ, kỹ sư và công nhân vận hành Trạm 500kV Đức Hòa luôn tăng cường công tác giám sát hiện trường hằng ngày, phối hợp với các đơn vị công tác thực hiện nghiêm các biện pháp an toàn, đảm bảo quá trình thi công không ảnh hưởng đến vận hành an toàn, liên tục của các thiết bị đang mang điện. Đồng thời phối hợp với Ban Quản lý dự án và các nhà thầu kiểm soát chất lượng thi công, đảm bảo tuyệt đối an toàn cho người và thiết bị trong suốt quá trình triển khai dự án.

Với tư cách là đơn vị hiểu rõ lưới điện khu vực nhất, Công ty Truyền tải điện 4 (PTC4) phối hợp chặt chẽ với Ban quản lý dự án và các nhà thầu xây lắp để rà soát bản vẽ kỹ thuật, phát hiện và phối hợp xử lý ngay các bất cập phát sinh, không để ảnh hưởng đến tiến độ đóng điện.

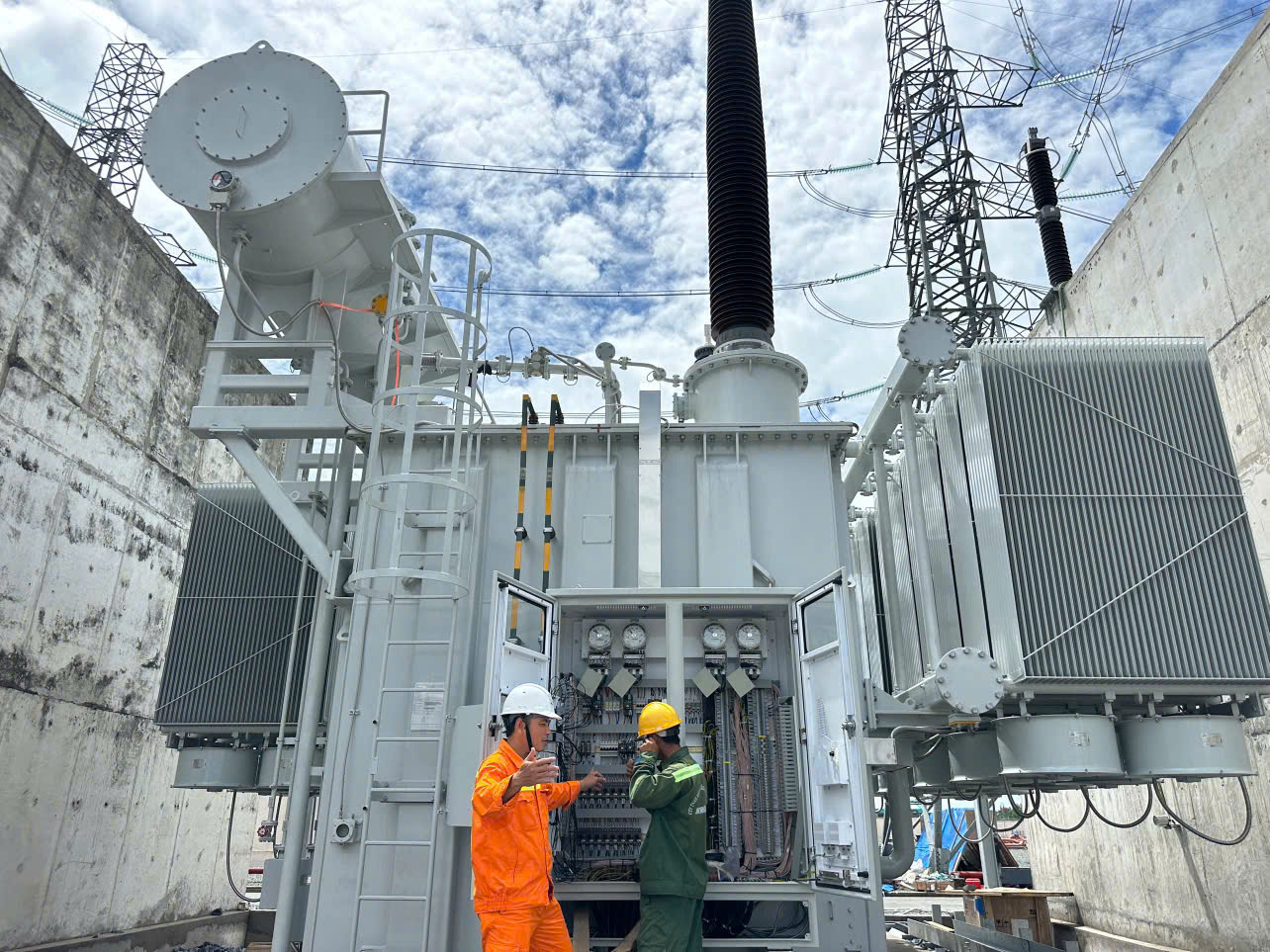

Nhân viên vận hành TBA 500kV Đức Hòa đang giám sát công tác lắp đặt máy biến áp.

Song song với giám sát thi công, PTC4 đã hoàn tất kế hoạch bố trí nhân lực, đào tạo vận hành công nghệ mới tại trạm, đảm bảo công trình ngay sau khi nghiệm thu sẽ được đưa vào vận hành an toàn, khai thác tối đa công suất lập tức.

Theo kế hoạch, dự án hoàn thành đóng điện vận hành máy biến áp 500kV thứ 2 và các ngăn lộ liên quan trong quý II/2026. Hiện nay dự án đang triển khai thi công song song các hạng mục xây dựng và lắp đặt thiết bị MBA 500kV, ngăn lộ 500kV và ngăn lộ 220kV.

Ông Trần Anh Dũng - Phó Truyền tải điện Tây Ninh cho biết: "Dự án này có ý nghĩa đặc biệt quan trọng đối với khả năng cung cấp điện của khu vực. Do đó, Truyền tải điện Tây Ninh luôn chú trọng chỉ đạo lực lượng bám sát hiện trường, tăng cường giám sát chất lượng thi công, đảm bảo tuyệt đối an toàn cho người và thiết bị, góp phần đưa công trình đóng điện đúng tiến độ EVNNPT giao."

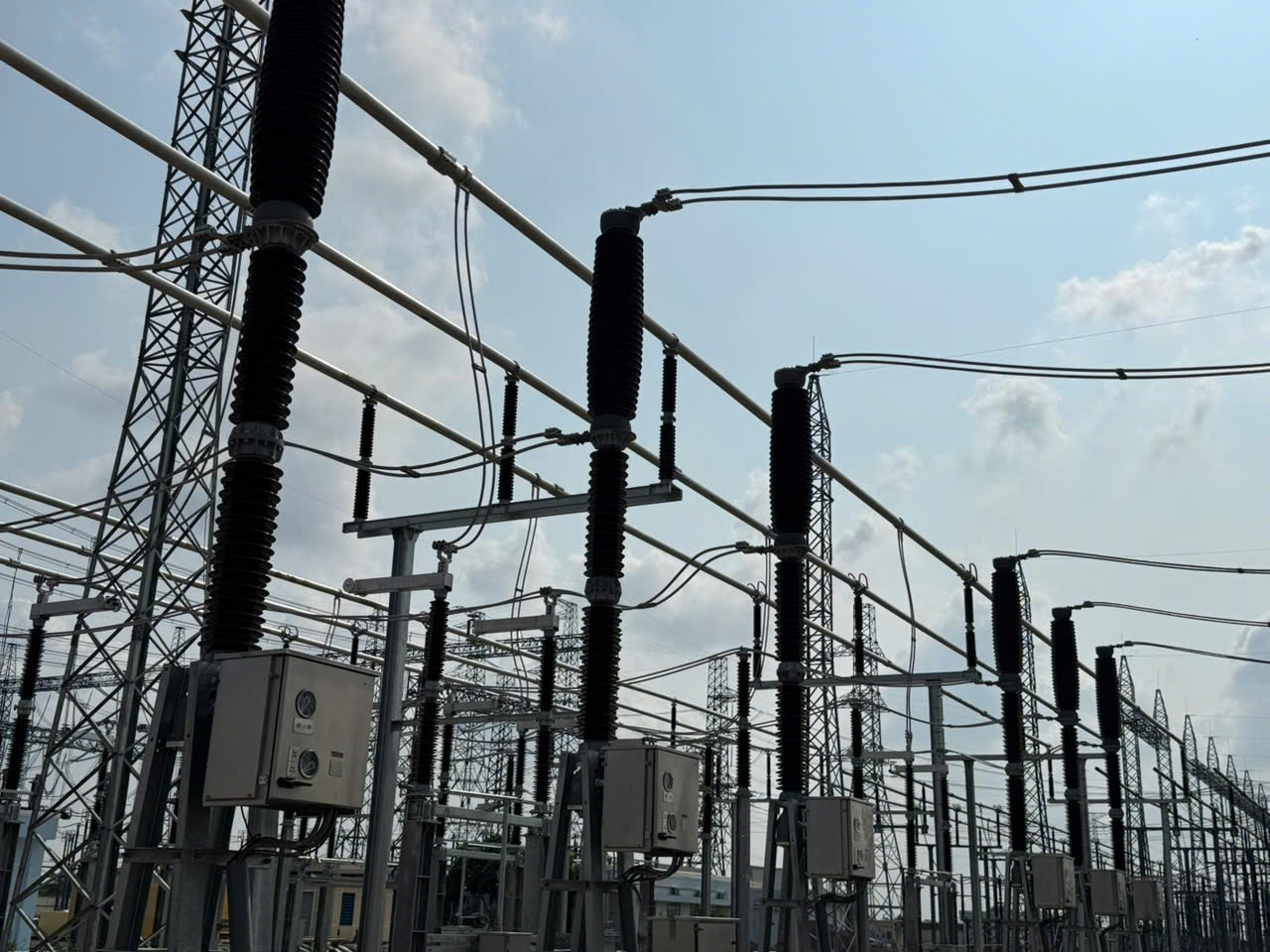

Đơn vị thi công hoàn tất lắp thiết bị các ngăn lộ 220kV tại trạm 500kV Đức Hoà.

Mặc dù khối lượng công việc còn lớn, song với sự chỉ đạo quyết liệt của EVNNPT và Công ty Truyền tải điện 4, sự phối hợp chặt chẽ của các đơn vị tham gia dự án cùng tinh thần trách nhiệm của lực lượng vận hành Trạm 500kV Đức Hòa, công trình đang được triển khai đúng hướng, bảo đảm các yêu cầu về chất lượng, tiến độ và an toàn.

Những nỗ lực trên công trường hôm nay không chỉ góp phần đưa công trình trọng điểm về đích đúng hẹn mà còn là hoạt động thiết thực chào mừng 18 năm ngày thành lập EVNNPT. Với tinh thần trách nhiệm, sự đoàn kết và quyết tâm cao của các đơn vị tham gia dự án, công trình MBA 500kV thứ 2 tại TBA 500kV Đức Hòa được kỳ vọng sẽ sớm hoàn thành, góp phần nâng cao độ tin cậy cung cấp điện, đáp ứng nhu cầu phát triển kinh tế - xã hội và bảo đảm an ninh năng lượng quốc gia.

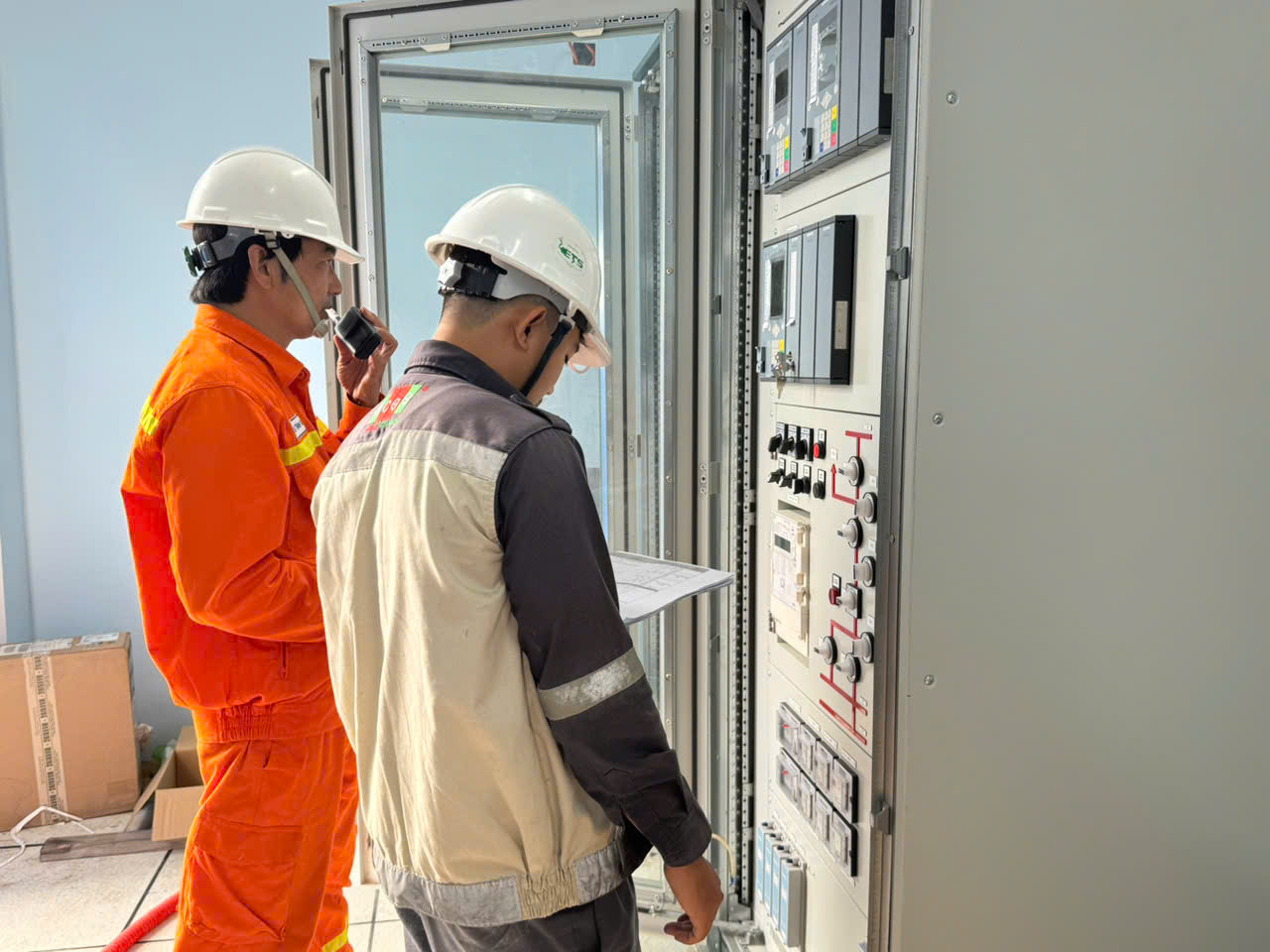

Nhân viên vận hành trạm 500kV Đức Hòa đang giám sát công tác đấu nối tủ Nhà bay.

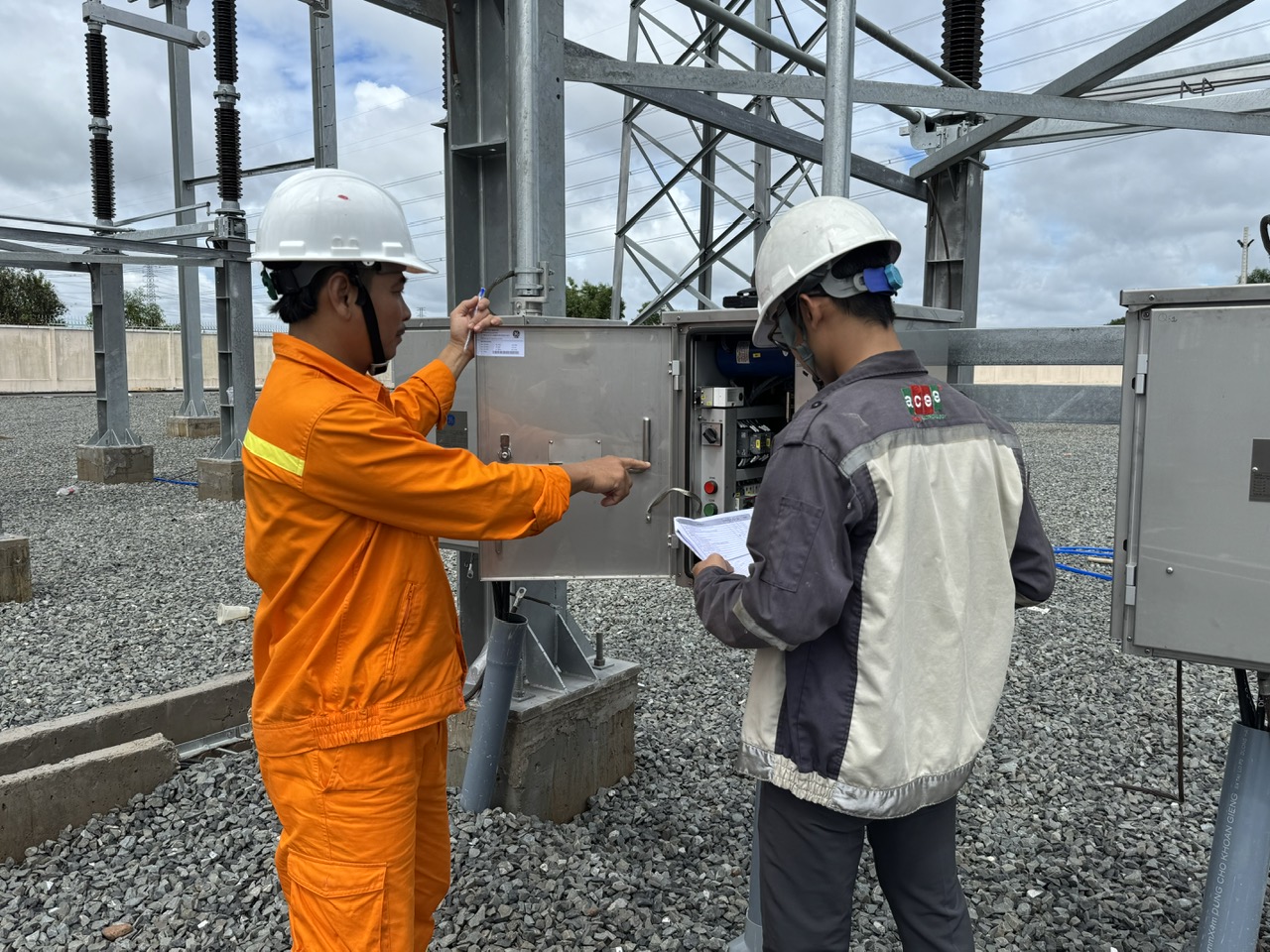

Nhân viên vận hành trạm 500kV Đức Hòa đang giám sát công tác đấu nối tủ truyền động dao cách ly.

Nguyễn Văn Hồng - TTĐ Tây Ninh - PTC4
