Tập trung cao độ, thực hiện nhiểu giải pháp để đảm bảo truyền tải điện an toàn, liên tục khu vực Tây Bắc trong mùa khô năm 2024

Thứ bảy, 6/4/2024 | 08:00 GMT+7
Trước diễn biến thất thường của thiên tai, đặc biệt trong những năm gần đây tình trạng hạn hán, nắng nóng cao điểm kéo dài dẫn tới lượng tiêu thụ điện năng tăng lên đáng kể; dự báo nhu cầu sử dụng điện năm 2024 tiếp tục tăng trưởng cao so với năm 2023. Để đảm bảo cung ứng điện an toàn liên tục trước mùa khô năm 2024, Truyền tải điện (TTĐ) Tây Bắc 2 đã thực hiện nhiều giải pháp.

Ngay từ những tháng đầu năm 2024 Tập đoàn Điện lực Việt Nam (EVN) cũng như Tổng Công ty Truyền tải điện Quốc Gia (EVNNPT), Công ty Truyền tải điện 1 (PTC1) đã có nhiều văn bản chỉ đạo về việc cung ứng điện năm 2024 đặc biệt là các tháng cao điểm mùa khô (tháng 4, 5, 6, 7) trong năm 2024.

Lắp bổ sung lèo phụ chống quá tải phát nhiệt cho đường dây 220kV NMTĐ Huội Quảng -TBA 220kV Than Uyên

Truyền tải điện Tây Bắc 2 là đơn vị quản lý các đường dây truyền tải điện, các trạm biến áp (TBA) có cấp điện áp 220kV, 500kV trên 3 tỉnh Sơn La, Điện Biên, Lai Châu với chức năng nhiệm vụ giải tỏa công suất từ các nhà máy thủy điện trên địa bàn, truyền tải điện năng cung cấp điện cho các tỉnh phía Bắc nói riêng và cả nước nói chung.

Thực hiện chỉ đạo của các cấp, đồng thời nhận thức được tầm quan trọng của việc cung ứng điện kịp thời liên tục đảm bảo an ninh năng lượng quốc gia; TTĐ Tây Bắc 2 đã sớm tăng cường công tác rà soát hành lang lưới điện truyền tải 220kV-500kV, kiểm tra các thiết bị trên hệ thống truyền tải điện để kịp thời phát hiện và khắc phục các khiếm khuyết nếu có, hạn chế thấp nhất các trường hợp sự cố có thể xảy ra.

Đối với các đường dây truyền tải điện từ những tháng đầu năm và trọng tâm là tháng 3 năm 2024 đơn vị đã thực hiện quyết liệt các biện pháp đảm bảo cung cấp điện an toan liên tục. Tính từ cuối tháng 2 đến hết tháng 3 tại đơn vị đã triển khai cắt điện đường dây tổng 16 lần/27 ngày để thay cách điện Composite bị rách tán, biến màu, thay cách điện vỡ, vệ sinh cách điện, kiểm tra phụ kiện, cụ thể: Kiểm tra cách điện đỡ: 107 vị trí/363 thanh (54 chuỗi 210kN, 309 chuỗi 160kN), (2 vị trí đỡ kép 210kN và 12 vị trí đỡ kép 160kN); Kiểm tra cách điện néo: 17 cột néo, Pooc tích T500SL là 199 chuỗi (170 chuỗi néo, 29 chuỗi đỡ lèo). Thay cách điện 15 vị trí/87 thanh rách tán, biến màu (Đã thay thế bằng cách điện thủy tinh).

Kiểm tra khung định vị dây lèo đường dây 500kV Sơn La - Hòa Bình

Thực hiện cắt điện tại các trạm biến áp để thí nghiệm định kỳ (>90% kế hoạch giao), xử lý chống nhiễu, hiệu chỉnh, vệ sinh công nghiệp….

Trong các tháng sắp tới, nhiệt độ trung bình trên phạm vi toàn quốc sẽ cao hơn so với trung bình nhiều năm. Nhu cầu phụ tải sẽ tăng cao. Do vậy Đơn vị tiếp tục đăng ký cắt điện các thiết bị còn lại để thí nghiệm định kỳ, xử lý khiếm khuyết, theo dõi, giám sát đặc biệt các cách điện có hiện tượng gia tăng nhiệt độ trên thân cách điện..., kịp thời phát hiện hư hỏng, bất thường chú trọng công tác vận hành lưới truyền tải điện tập trung cao độ, đặc biệt không để xảy ra sự cố chủ quan đảm bảo cung ứng điện an toàn, liên tục trong mùa khô năm 2024./.
Một số hình ảnh

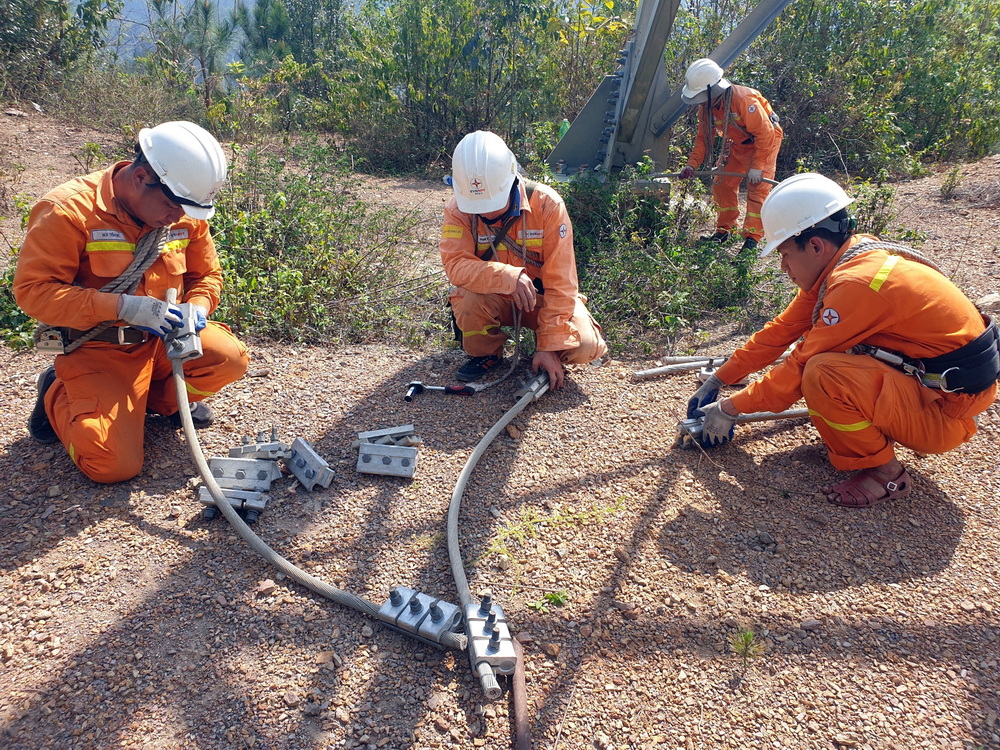

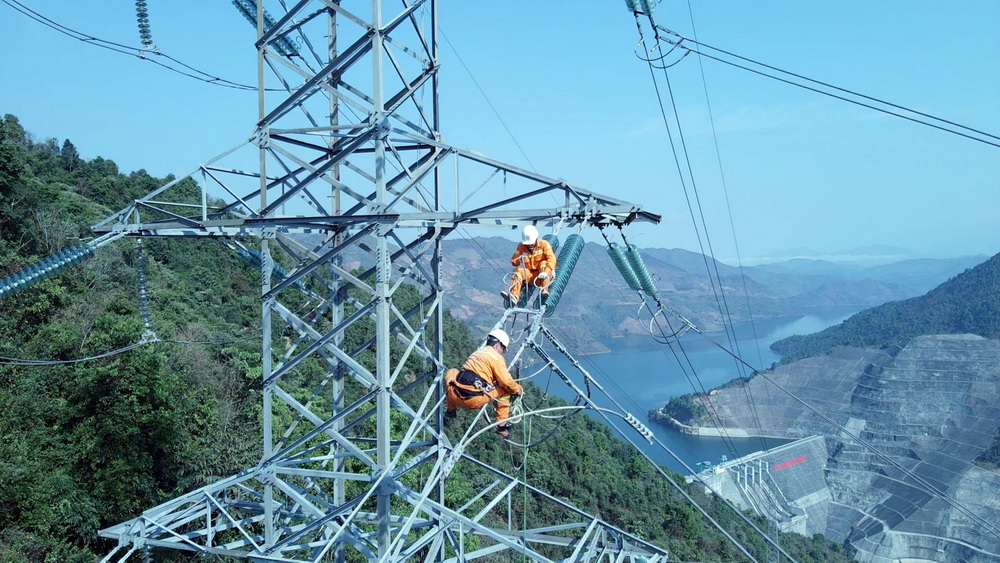

Kiểm tra vật tư trước khi thi công lắp bổ sung lèo phụ chống quá tải

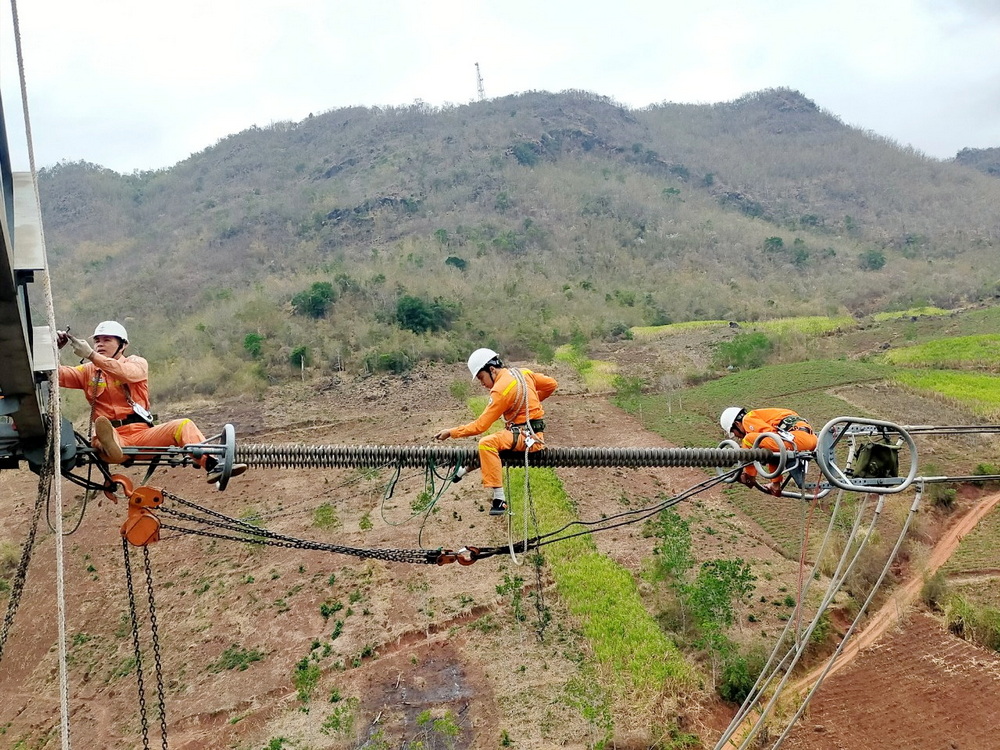

Bổ sung chuỗi cách điện đỡ lèo chống văng lắc đường dây 500kV Sơn La - Hòa Bình

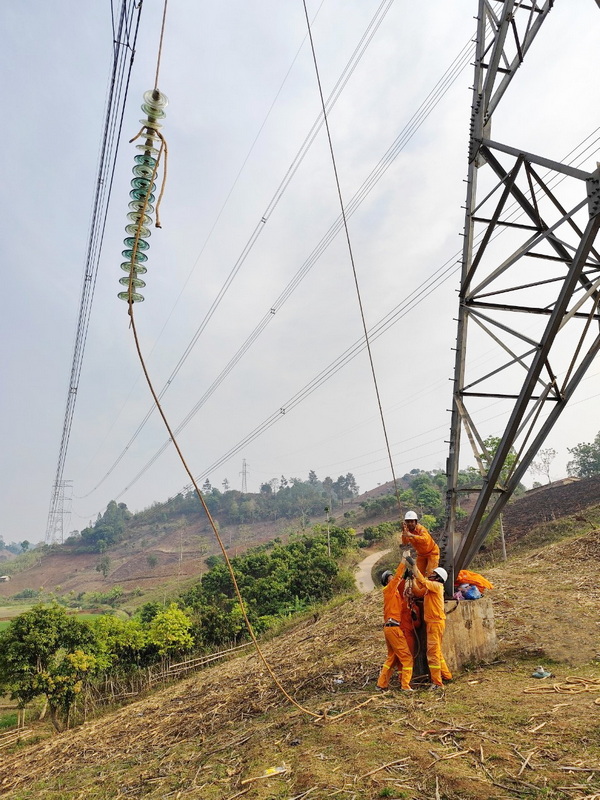

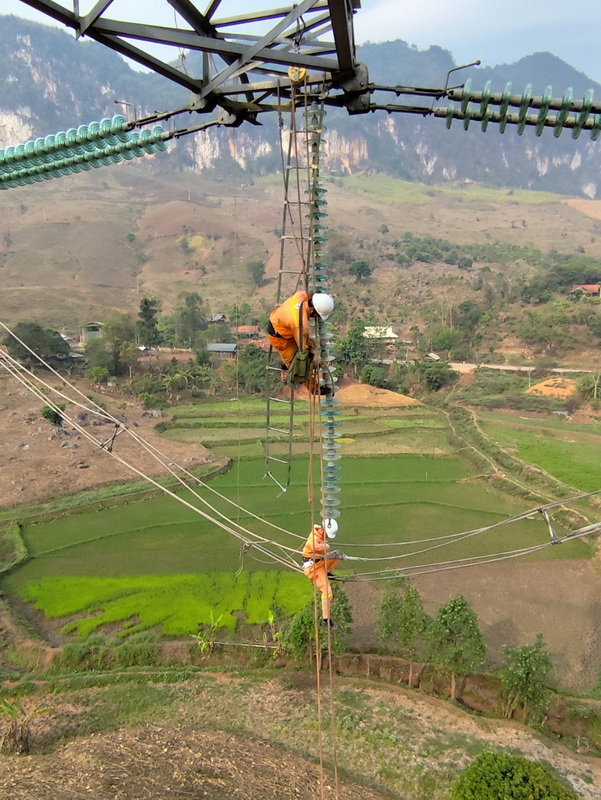

Kéo sứ lên bổ sung chuỗi đỡ lèo chống văng lắc dây lèo vào cột néo đường dây 500kV Sơn La - Nho Quan

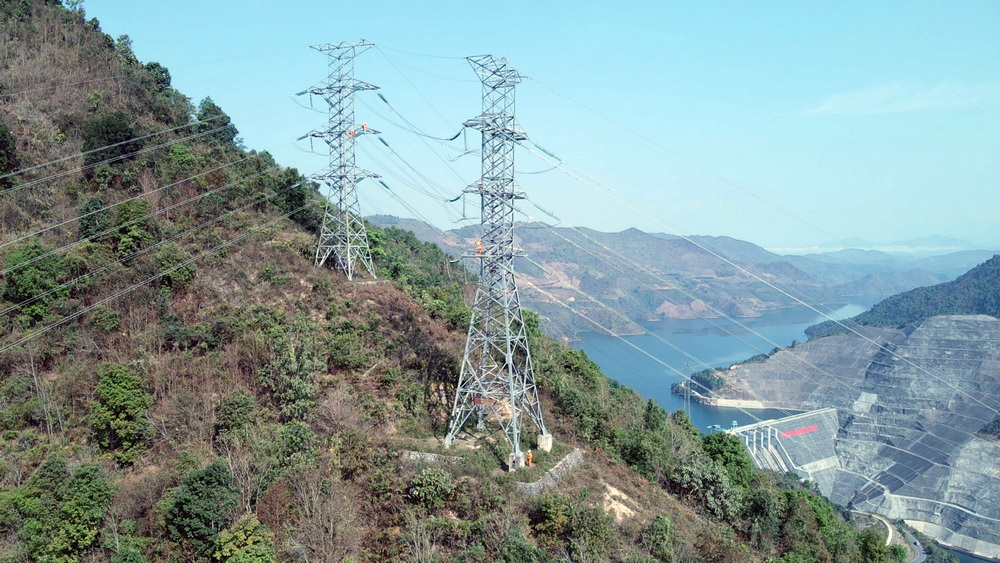

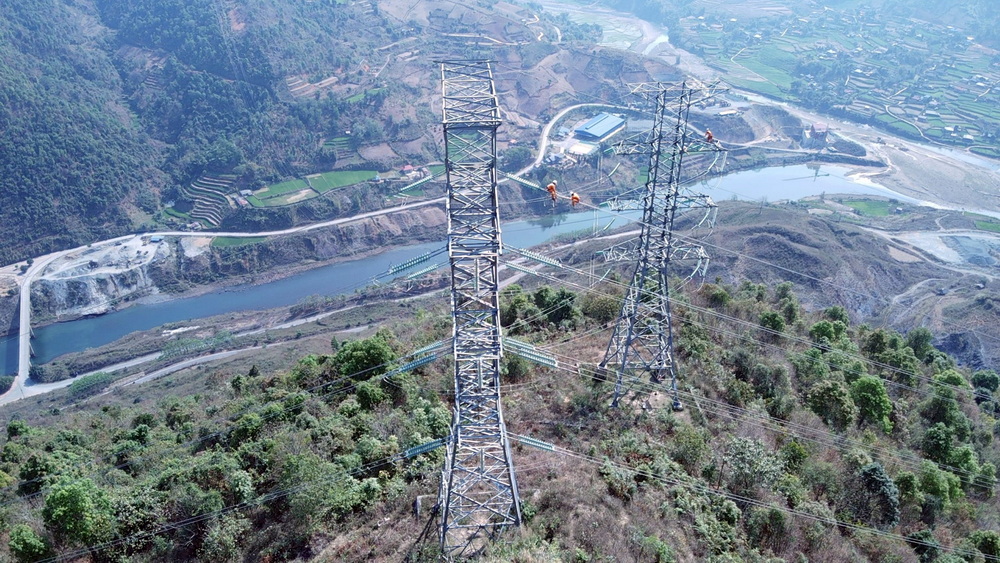

Kiểm tra đường dây 220kV đấu nối NMTĐ Bản Chát

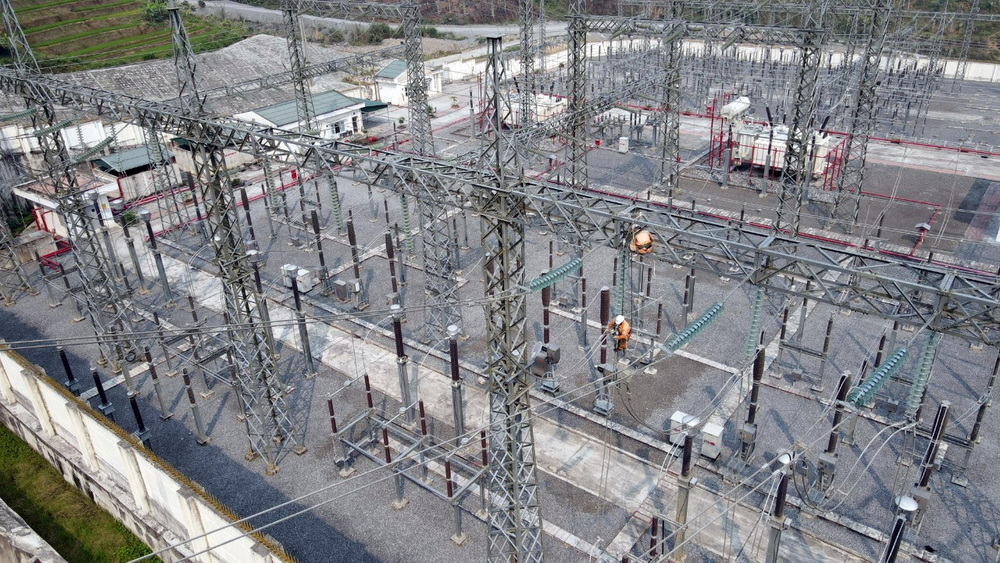

Lắp bổ sung nối đất cho dây chống sét kết hợp cáp quang đảm bảo ngăn ngừa sự cố do sét đánh lan truyền vào TBA 220kV Than Uyên

Lắp bổ sung lèo phụ chống quá tải phát nhiệt cho đường dây 220kV đấu nối TBA 220kV

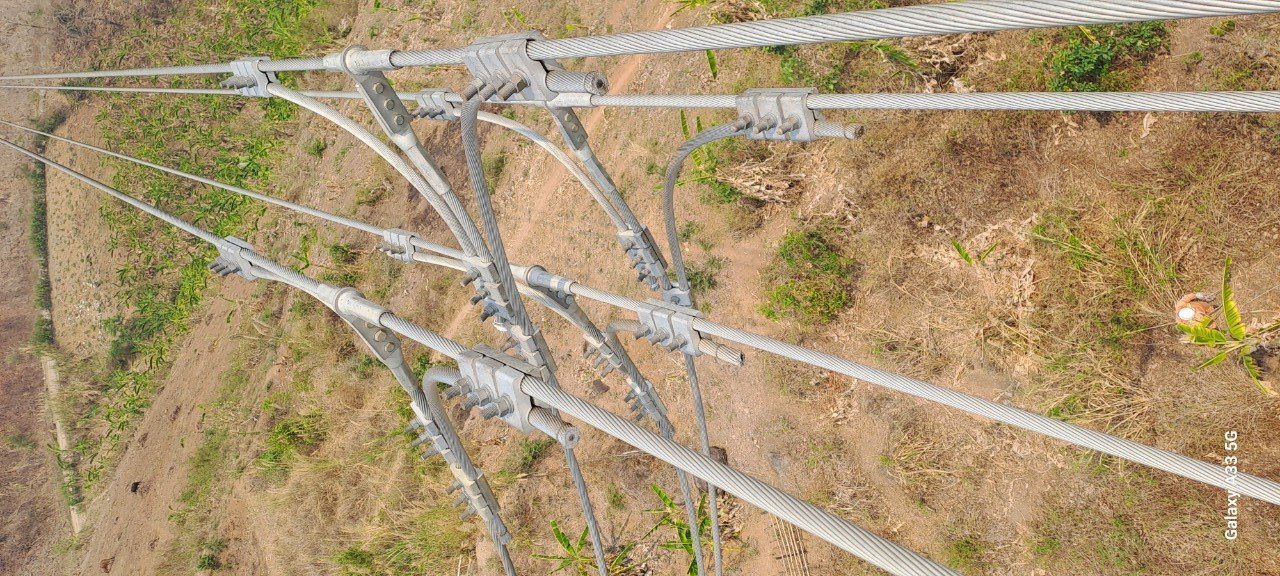

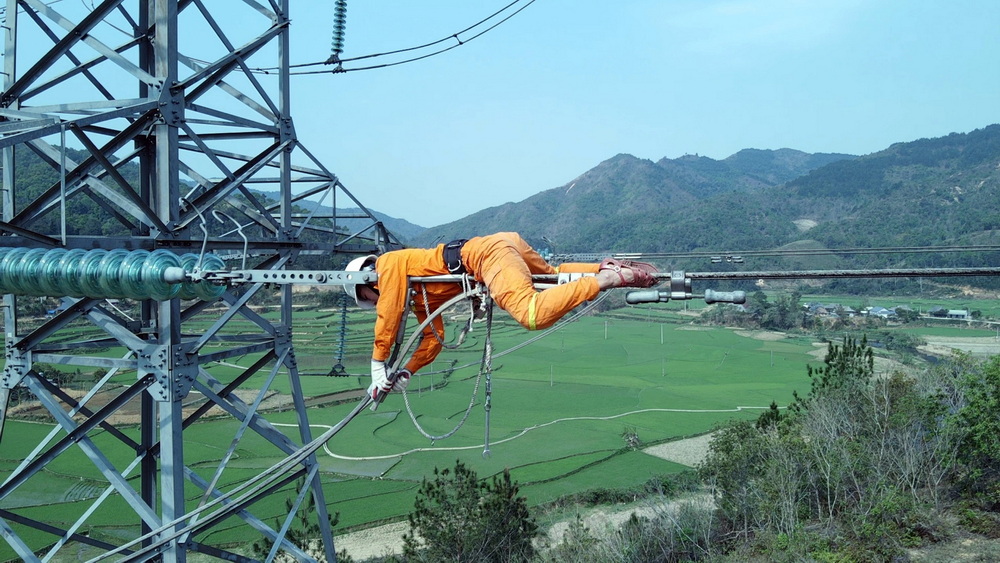

Bổ sung lèo phụ ngăn ngừa phát nhiệt đường dây 500kV NMTĐ Sơn La - Nho Quan

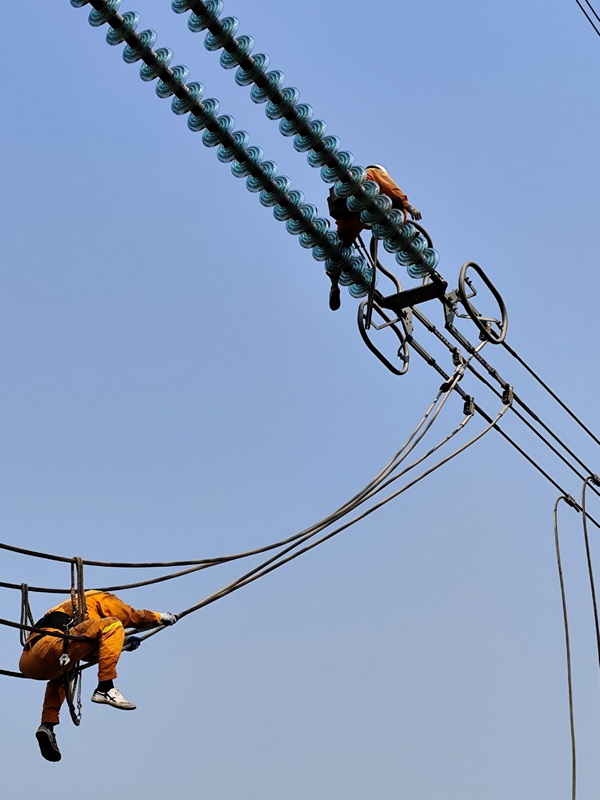

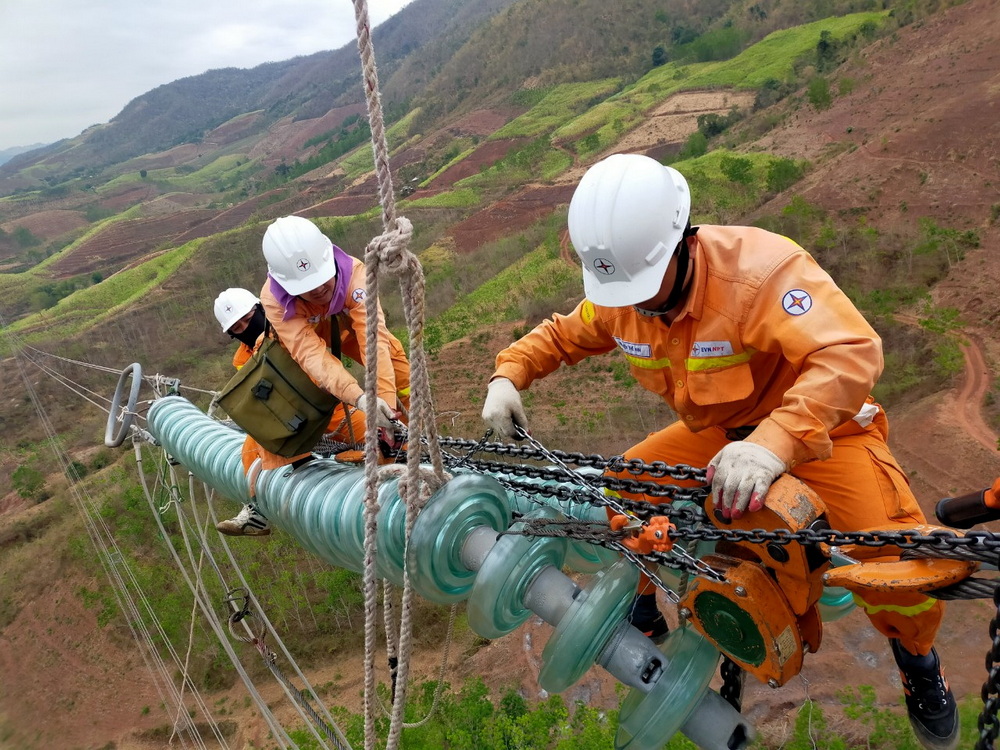

Thay cách điện rách tán, biến màu đường dây 500kV Sơn La - Hòa Bình

Thay cách điện vỡ đường dây 500kV Sơn La - Việt Trì

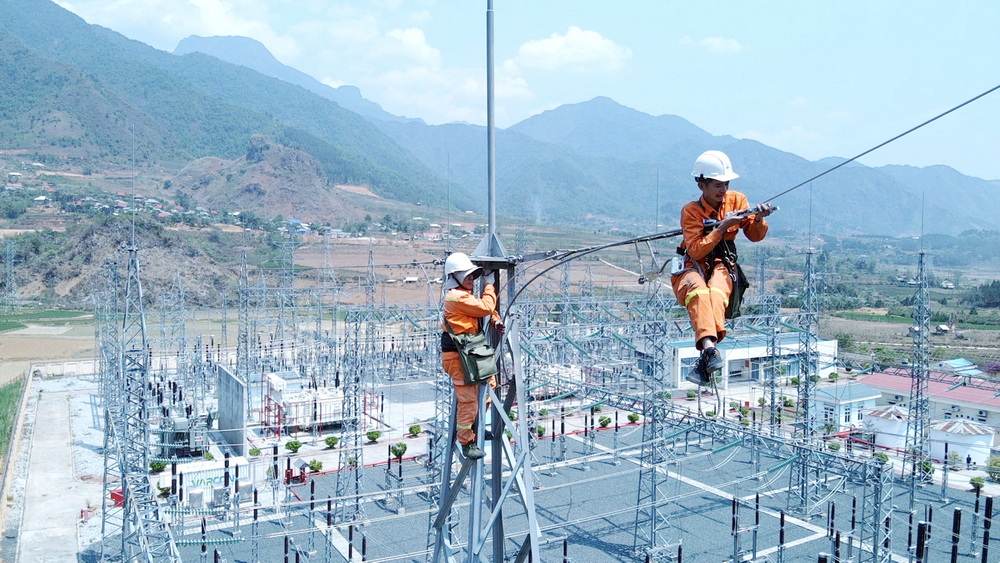

Vệ sinh thiết bị, bổ sung lèo phụ ngăn ngừa phát nhiệt tại trạm 220kV Mường Tè

Xử lý ngăn ngừa phát nhiệt cho đường dây 220kV NMTĐ Huội Quảng -TBA 220kV Than Uyên

Mạnh Hùng - Anh Vân (PTC1)
