Buổi kiểm tra công trường diễn ra ngày 23/10/2025 tại Quảng Ninh và Hưng Yên.
Tham dự buổi kiểm tra có lãnh đạo các ban chuyên môn của EVNNPT, Ban QLDA các công trình điện miền Nam (SPMB), Công ty Truyền tải điện 1 (PTC1), các đơn vị tham gia dự án.

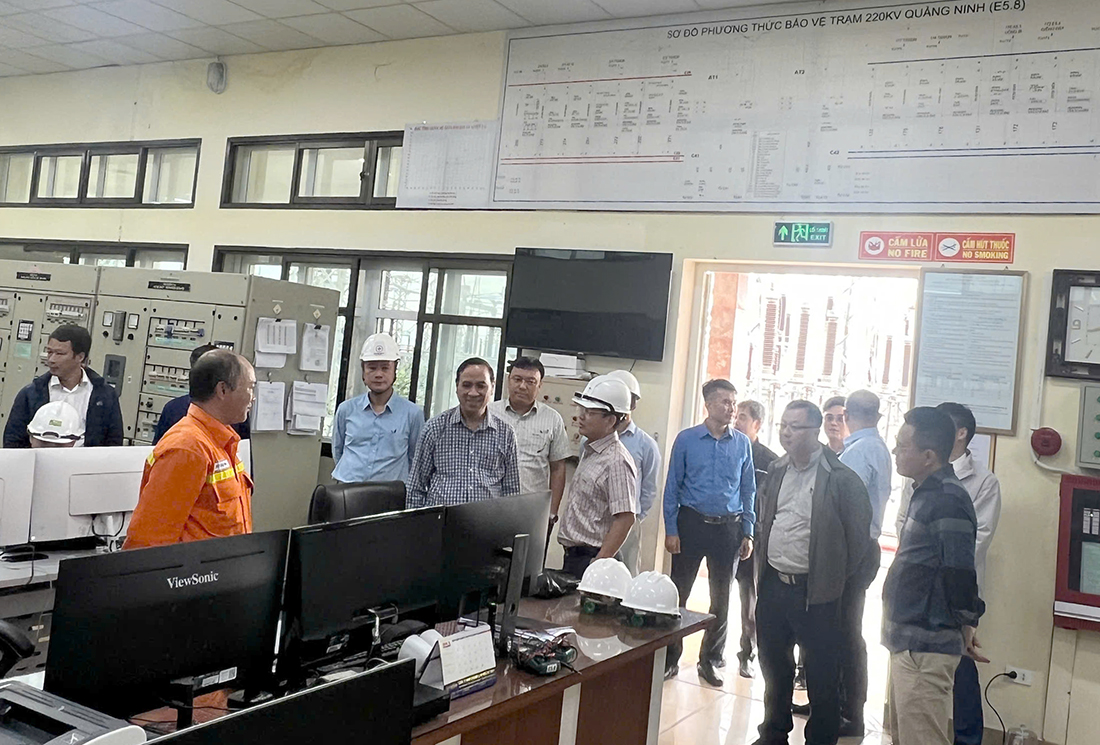

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên và Lưu Việt Tiến nghe báo cáo và kiểm tra tiến độ dự án
Dự án do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, Ban QLDA các công trình điện miền Nam được giao quản lý điều hành dự án. Đây là công trình năng lượng cấp I, nhóm C được thực hiện tại khuôn viên các Trạm biến áp 220kV hiện hữu ở phía Bắc.
Dự án có quy mô chính: Phần điện nhị thứ sẽ thực hiện nâng cấp hệ thống điều khiển máy tính cũ bằng hệ thống điều khiển tích hợp theo tiêu chuẩn IEC 61850, phù hợp với các quy định hiện hành của EVN/EVNNPT; Thay thế các tủ tự dùng AC, DC và bổ sung hệ thống giám sát phù hợp với quy định hiện hành; Trang bị mới cáp hạ áp cho các ngăn lộ phù hợp giải pháp thay thế tủ điều khiển bảo vệ sau cải tạo; Thực hiện khai báo hệ thống máy tính, thí nghiệm hiệu chỉnh thiết bị, hệ thống SCADA liên quan đến việc Nâng cấp cải tạo lại hệ thống điều khiển bảo vệ trạm.
Phần thông tin: Trang bị mới các thiết bị SCADA Firewall, FE/E1 tại các TBA 220kV.

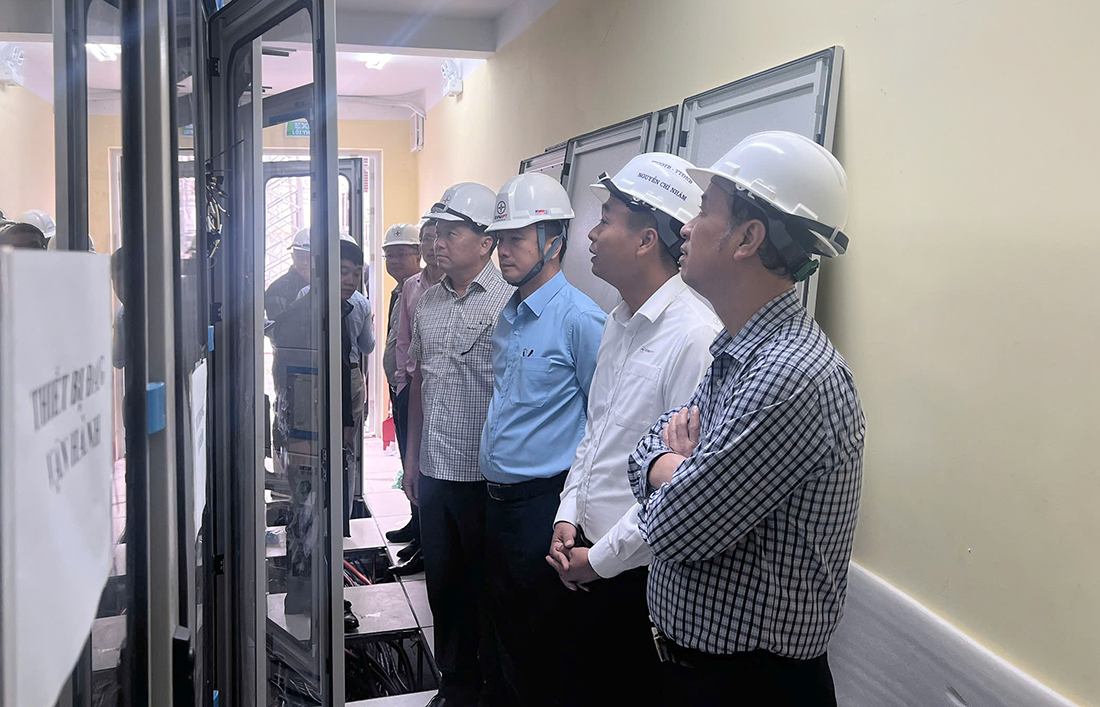

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên và Lưu Việt Tiến nghe báo cáo và kiểm tra tiến độ dự án
Nhiệm vụ nâng cấp hệ thống điều khiển bảo vệ để chuyển thao tác xa các TBA 220kV là rất quan trọng và phải hoàn thành trong năm 2025 theo chỉ đạo của EVN. Đảng ủy EVNNPT giao hoàn thành chậm nhất chuyển thao tác xa các trạm biến áp đang triển khai dự án nâng cấp hệ thống điều khiển máy tính điều khiển trong tháng 11/2025 và yêu cầu không được để chậm tiến độ dự án làm ảnh hưởng đến việc chuyển thao tác xa 100% TBA 220kV.
Sau khi kiểm tra hiện trường thi công, nghe báo cáo tiến độ triển khai dự án của SPMB, PTC1 cùng ý kiến của các đơn vị liên quan, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên và Phó Tổng giám đốc EVNNPT Lưu Việt Tiến ghi nhận và tuyên dương các đơn vị đã có nhiều nỗ lực, tinh thần trách nhiệm trong quá trình triển khai thực hiện dự án. Tuy nhiên tiến độ thi công tại 05 trạm biến áp khu vực miền Bắc đang triển khai chưa đáp ứng được yêu cầu đặt ra.
Phó Tổng giám đốc EVNNPT Bùi Văn Kiên và Lưu Việt Tiến nghe báo cáo và kiểm tra tiến độ dự án
Lãnh đạo EVNNPT giao SPMB: Yêu cầu các nhà thầu lập và báo cáo tiến độ chi tiết của dự án, xây dựng tiến độ thực hiện theo phương pháp trừ lùi từ mốc hoàn thành dự án cho từng hạng mục công việc, từng ngăn lộ, từng hạng mục cắt điện.
Yêu cầu các nhà thầu tăng cường nhân lực, nguồn lực và có giải pháp theo đúng quy định, bảo đảm thực hiện đúng tiến độ điều hành chi tiết đã được phê duyệt. Tổ chức thi công trên nguyên tắc đảm bảo thi công đồng thời tại các trạm, đồng thời ít nhất 02 ngăn lộ tại 01 trạm biến áp. Chủ động phối hợp để giải quyết các vướng mắc phát sinh trong quá trình thi công giữa các bên.
Tổ chức nghiệm thu chuyển bước thi công phần xây dựng, các hạng mục thi công không liên quan cắt điện, hoàn thành trước ngày 27/10/2025. Bố trí lực lượng cán bộ kỹ thuật thường xuyên có mặt tại công trường, đảm bảo công tác chỉ đạo, giám sát trong giai đoạn cao điểm của dự án.
Hàng ngày tổ chức họp điều độ tiến độ Dự án, nhận diện các vướng mắc để kịp thời xử lý nhằm đảm bảo hoàn thành Dự án theo đúng tiến độ EVNNPT giao. Đánh giá tiến độ, năng lực thực hiện của từng nhà thầu và xem xét chấm dứt hợp đồng với đơn vị không đáp ứng yêu cầu (nếu cần thiết), tuyệt đối không để tiến độ dự án phụ thuộc vào nhà thầu.
Phó Tổng giám đốc EVNNPT Bùi Văn Kiên chủ trì họp rà soát tiến độ các dự án
Lãnh đạo EVNNPT yêu cầu các nhà thầu: Bố trí lực lượng sẵn sàng thi công, kết hợp với lịch cắt điện thực hiện công việc sửa chữa lớn, thí nghiệm định kỳ của PTC1. Trong quá trình thực hiện phải thường xuyên kiểm tra, giám sát và tuân thủ các quy định về an toàn lao động, vệ sinh môi trường thi công, phương án và biện pháp tổ chức thi công được duyệt và hướng dẫn của đơn vị quản lý vận hành để đảm bảo an toàn tuyệt đối trong quá trình thi công.
Đơn vị tư vấn giám sát: Kịp thời báo cáo SPMB các vướng mắc, khó khăn phát sinh trong quá trình thực hiện để SPMB có xem xét, chỉ đạo giải quyết kịp thời; Đảm bảo đủ lực lượng cán bộ giám sát trong suốt quá trình cắt điện thi công.
Thường xuyên kiểm tra và đôn đốc các nhà thầu xây lắp thực hiện tuân thủ các quy định về an toàn lao động, phòng chống cháy nổ và bảo vệ môi trường trong suốt quá trình thi công.
Lãnh đạo EVNNPT giao PTC1: Phối hợp, hỗ trợ SPMB, các nhà thầu hơn nữa để đẩy nhanh tiến độ duyệt phương án thi công phần cắt điện. Hỗ trợ phối hợp với Trung tâm Điều độ Hệ thống điện miền Bắc trong công tác cắt điện thi công và cấp phiếu chỉnh định.
