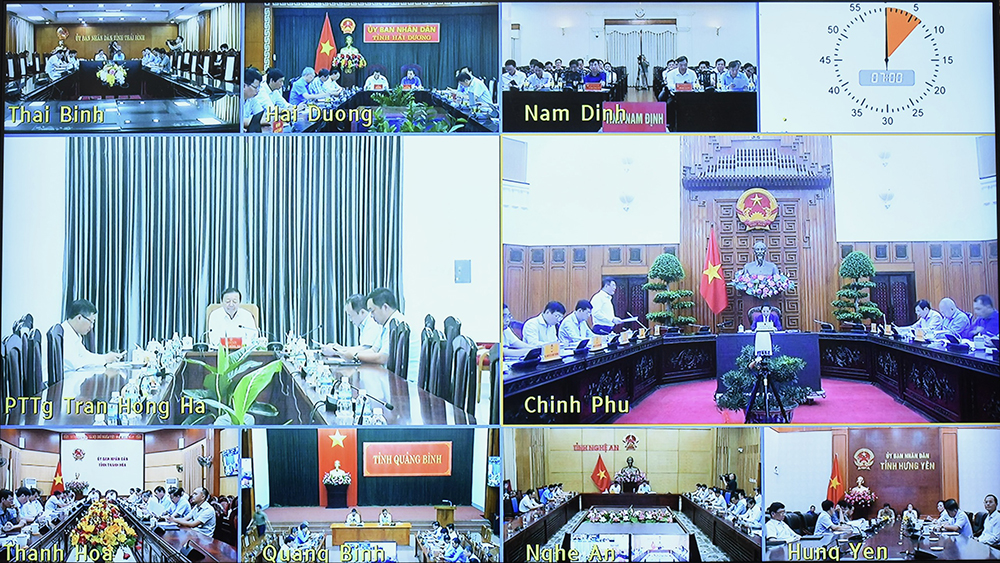

Hội nghị được tổ chức theo hình thức trực tuyến tại điểm cầu trụ sở Chính phủ với điểm cầu 9 tỉnh có dự án đi qua. Phó Thủ tướng Chính phủ Trần Hồng Hà dự họp tại đầu cầu tỉnh Khánh Hòa.
Tham dự cuộc làm việc có Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên; Bộ trưởng, Chủ nhiệm Văn phòng Chính phủ Trần Văn Sơn; lãnh đạo các bộ, ngành, cơ quan ở Trung ương; lãnh đạo các tỉnh Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh và Quảng Bình.
Tập đoàn Điện lực Việt Nam (EVN) có ông Đặng Hoàng An – Chủ tịch HĐTV, ông Nguyễn Anh Tuấn – Tổng giám đốc.
Tổng công ty Truyền tải điện Quốc gia có ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV, ông Phạm Lê Phú – Tổng giám đốc.
Thủ tướng Chính phủ Phạm Minh Chính chủ trì cuộc họp rà soát tiến độ triển khai thi công Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)
Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài khoảng 519 km, tổng mức đầu tư khoảng 22.356 tỷ đồng. Dự án gồm 4 dự án thành phần: Quảng Trạch – Quỳnh Lưu; Quỳnh Lưu – Thanh Hóa; NMNĐ Nam Định 1 - Thanh Hóa và NMNĐ Nam Định 1 – Phố Nối.
Hiện nay, toàn bộ 4 dự án đã hoàn thành công tác chuẩn bị đầu tư; thực hiện ký kết hợp đồng cho 225/226 gói thầu. Cả 04 Dự án đã thực hiện bàn giao mặt bằng tại 1177/1177 vị trí móng cột và 231/503 khoảng néo hành lang tuyến, đạt khoảng 46%.
Các nhà thầu đang triển khai thi công móng đồng loạt trên toàn tuyến tại 100% vị trí; hoàn thành đúc móng được 430/1177 vị trí; bàn giao 182/1177 cột thép; hoàn thành lắp dựng 43/1177 vị trí cột; đang lắp dựng 59/1177 vị trí cột.
Để hoàn thành đóng điện dự án theo đúng tiến độ được Thủ tướng Chính phủ giao, EVN, EVNNPT đang quyết liệt thực hiện, đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây theo đúng tiến độ cam kết; đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, sứ, phụ kiện, cáp quang và dây dẫn…) khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.
Thủ tướng Phạm Minh Chính dự và chỉ đạo hội nghị
Chủ tịch HĐTV EVN Đặng Hoàng An cho biết: Dự án đã nhận được sự quan tâm, hỗ trợ của Thủ tướng Chính phủ, Phó Thủ tướng Chính phủ, các bộ, ngành, Uỷ ban quản lý vốn Nhà nước tại doanh nghiệp và các địa phương có dự án đi qua để đạt được kết quả như trên. Tuy vậy khối lượng công việc còn lại rất nhiều, do vậy để phấn đấu hoàn thành các dự án theo chỉ đạo của Thủ tướng Chính phủ, EVN/EVNNPT kiến nghị UBND các tỉnh tiếp tục hỗ trợ giải phóng hành lang, bàn giao các khoảng néo còn lại để chủ đầu tư thực hiện công tác rải, kéo dây dẫn (dự kiến bắt đầu từ ngày 10/4/2024). Về công tác tái định cư, EVN/EVNNPT kiến nghị UBND các tỉnh chỉ đạo UBND các huyện/Hội đồng giải phóng mặt bằng các huyện khẩn trương kiểm kê, kiểm đếm, xác định số nhà/hộ dân phải di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, đảm bảo an toàn hành lang tuyến để đóng điện công trình trong tháng 6/2024.
Tại cuộc họp, lãnh đạo bộ, ngành, địa phương, đơn vị liên quan báo cáo tình hình triển khai các dự án; phản ánh các khó khăn, vướng mắc; đề xuất các nhiệm vụ, giải pháp để các dự án được triển khai thuận lợi hơn.
Hội nghị diễn ra dưới hình thức trực tiếp tại Văn phòng Chính phủ và trực tuyến đến 9 tỉnh có dự án đi qua
Kết luận cuộc họp, Thủ tướng Chính phủ Phạm Minh Chính cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các Bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án; phối hợp xử lý kịp thời các vướng mắc phát sinh, cơ bản đảm bảo tiến độ dự án; đặc biệt, cảm ơn người dân nơi có dự án đi qua đã nhường đất, nhường chỗ ở, nơi làm ăn, sinh kế cho dự án…
Thủ tướng biểu dương EVN, trực tiếp là EVNNPT đã phát huy truyền thống Anh hùng lao động triển khai, thúc đẩy dự án, các nhà thầu đã tập trung cao độ, huy động nhân lực, thiết bị, máy móc, thi công các dự án với tinh thần “vượt nắng, thắng mưa”, “làm việc 3 ca, 4 kíp; xuyên lễ, xuyên Tết”, “chỉ bàn làm, không bàn lùi”, thi công đồng bộ trên tất cả các vị trí, công đoạn, công việc thuộc phạm vi dự án; được thể hiện qua khí thế lao động sôi nổi trên toàn tuyến. Hơn lúc nào hết, tinh thần đó phải được phát huy để bù đắp những thiếu hụt, chậm trễ thời gian qua.
Thủ tướng cũng ghi nhận Bộ Công Thương thường xuyên giao ban, đôn đốc, kiểm tra; các Bộ: Nông nghiệp và Phát triển nông thôn, Bộ Tài nguyên và Môi trường… phối hợp chặt chẽ giải quyết các công việc; Văn phòng Chính phủ đã giúp Chính phủ, Thủ tướng Chính phủ tổng hợp, nắm bắt tình hình; Uỷ ban Quản lý vốn nhà nước tại doanh nghiệp đã tích cực vào cuộc…
Đánh giá dự án Đường dây 500kV mạch 3 đoạn từ Quảng Trạch đến Phố Nối có ý nghĩa quan trọng, tiến độ triển khai dự án cơ bản đáp ứng yêu cầu, song khối lượng công việc còn rất lớn, để hoàn thành theo kế hoạch, Thủ tướng Chính phủ Phạm Minh Chính yêu cầu các bộ, ngành, địa phương tiếp tục phối hợp, rà soát các vấn đề liên quan; kịp thời xử lý các vướng mắc theo thầm quyền, nỗ lực vượt qua các khó khăn, thách thức, đảm bảo kịp thời tiến bộ, chất lượng và an toàn lao động, nhất là an toàn lao động tại các vị trí có địa hình khó khăn, phức tạp và vào thời điểm thời tiết không thuận lợi.
Thủ tướng nhấn mạnh, các cơ quan, địa phương, đơn vị phối hợp chặt chẽ với nhau và với nhân dân, doanh nghiệp vì mục tiêu chung, tránh phiền hà, tiêu cực, tham nhũng trong quá trình triển khai dự án, trên tinh thần “lắng nghe, chia sẻ, hành động”, “cùng làm, cùng thắng và cùng hưởng”, nhất trí cao về tầm quan trọng, vai trò, vị trí dự án, thể hiện quyết tâm cao hoàn thành dự án.
Các địa phương khẩn trương giải phóng mặt bằng, bàn giao hành lang tuyến để chủ đầu tư thực hiện công tác rải, kéo dây dẫn; khẩn trương di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, đảm bảo an toàn hành lang tuyến.
Chủ tịch HĐTV EVN Đặng Hoàng An báo cáo và nêu các kiến nghị tại cuộc họp
EVN, trực tiếp là EVNNPT tiếp tục đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây theo đúng tiến độ cam kết; các nhà thầu cung cấp vật tư thiết bị khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.
Với tinh thần tất cả vì lợi ích quốc gia dân tộc, vì lợi ích của nhân dân, vì sự phát triển của đất nước, Thủ tướng Chính phủ yêu cầu tất cả các bộ, ngành, địa phương phải tập trung phối hợp triển khai đồng bộ các phần việc với tư tưởng phải thông, đã nỗ lực rồi thì nỗ lực hơn nữa, quyết tâm rồi thì quyết tâm lớn hơn nữa, “biến không thành có, biến khó thành dễ, biến không thể thành có thể”.
Thủ tướng lưu ý các bộ, ngành, EVN chia sẻ công việc phù hợp, hợp lý với các doanh nghiệp ở địa phương, phát huy tinh thần, nghệ thuật “chiến tranh nhân dân”, “chiến tranh du kích” trước đây vào công việc này nhưng phải làm với yêu cầu hiện đại, chuyên nghiệp, đúng yêu cầu kỹ thuật với tinh thần nguồn lực bắt nguồn từ tư duy; động lực bắt nguồn từ sự đổi mới; sức mạnh bắt nguồn từ nhân dân.
Thủ tướng yêu cầu phấn đấu hoàn thành khung chính sách để đền bù cho người dân bị ảnh hưởng bởi dự án trước ngày 10/4/2024; hoàn thành đúc các vị trí móng trước ngày 30/4/2024; dựng cột trước ngày 30/5/2024; để tổ chức kéo dây, hoàn thành hoàn đưa vào khai thác trước ngày 30/6/2024./.
