Ông Hoàng Văn Tuyên – Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư chủ trì cuộc họp.
Ông Hoàng Văn Tuyên – Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư chủ trì cuộc họp
Tham dự cuộc họp có ông Lê Văn Cường – Phó Trưởng Ban Quản lý đầu tư xây dựng EVNNPT - Ủy viên Thường trực, các ủy viên của Hội đồng, đại diện các Ban chuyên môn của EVNNPT, lãnh đạo Ban QLDA các công trình điện miền Bắc (NPMB), đại diện các đơn vị tham gia dự án.
Dự án Trạm biến áp 220kV Dương Kinh do EVNNPT làm chủ đầu tư, NPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.
Dự án được xây dựng trên địa bàn xã Đông Phương và xã Đại Đồng, huyện Kiến Thụy, TP. Hải Phòng (cũ), nay là phường Dương Kinh, TP Hải Phòng.
Các Ủy viên Hội đồng nghiệm thu đã thống nhất đóng điện Dự án Trạm biến áp 220kV Dương Kinh
Dự án có quy mô xây dựng mới trạm biến áp 220kV, giai đoạn này lắp đặt 01 máy biến áp công suất 250 MVA (AT3), dự phòng vị trí cho 02 máy biến áp; lắp đặt 01 máy biến áp công suất 63MVA (T5), dự phòng vị trí cho 01 máy biến áp
Phía 220kV có quy mô 13 ngăn lộ, giai đoạn này lắp đặt thiết bị cho 07 ngăn lộ, dự phòng vị trí cho 6 ngăn lộ. Phía 110kV quy mô 24 ngăn lộ, giai đoạn này lắp đặt thiết bị cho 16 ngăn lộ, dự phòng vị trí cho 8 ngăn lộ.
Hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA được trang bị phù hợp quy định của EVN, EVNNPT, tuân thủ quy phạm và các quy định hiện hành. Trang bị hệ thống thiết bị, phương tiện phòng cháy chữa cháy theo các quy định hiện hành và Quy chế phòng cháy chữa cháy trong EVN.
Xây dựng mới 2 đoạn đường dây mạch kép 220kV, tổng chiều dài khoảng 260m từ Trạm biến áp 220kV Dương Kinh đấu nối với đường dây mạch kép 220kV Đồng Hòa - Đình Vũ hiện hữu.
Kết luận tại cuộc họp, Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên ghi nhận và đánh giá cao NPMB, Ban Quản lý đầu tư xây dựng EVNNPT và các đơn vị tham gia dự án đã nỗ lực, vượt qua nhiều khó khăn thách thức để hoàn thành dự án.

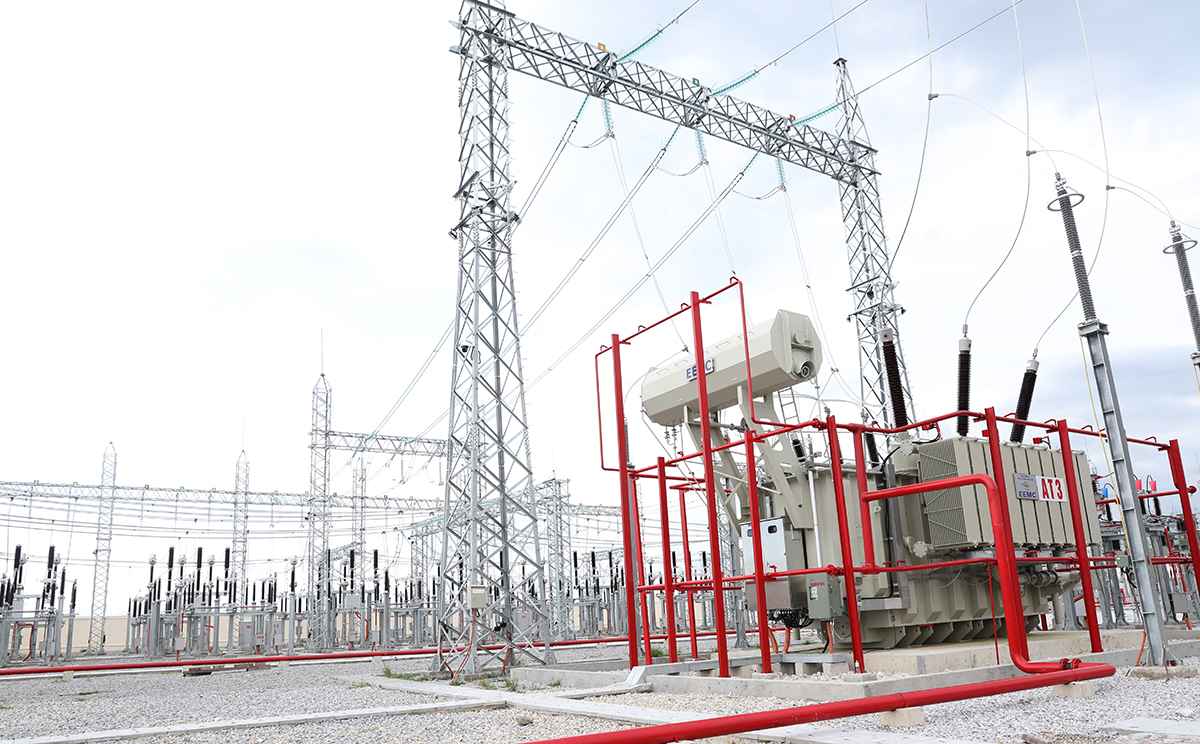

Trạm biến áp 220kV Dương Kinh đã sẵn sàng đóng điện
Nhấn mạnh đây là dự án có ý nghĩa rất quan trọng nhằm đảm bảo cung cấp điện cho các phụ tải của thành phố Hải Phòng; đáp ứng nhu cầu phát triển kinh tế, xã hội của thành phố Hải Phòng và khu vực lân cận. Giảm tải cho các máy biến áp 220/110 kV tại các trạm biến áp 220kV hiện hữu khu vực thành phố Hải Phòng và các tỉnh lân cận. Góp phần đảm bảo tiêu chí N-1, nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực. Chính vì vậy, lãnh đạo EVNNPT yêu cầu NPMB cùng các Ban chuyên môn của EVNNPT tiếp tục phối hợp để đóng điện dự án trong tháng 7/2025.
Trên cơ sở kết luận, đề xuất của Hội đồng nghiệm thu cơ sở và ý kiến của các bên liên quan, Hội đồng nghiệm thu cấp chủ đầu tư dự án đồng ý nghiệm thu để dự án hoàn thiện các thủ tục liên quan để sẵn sàng đóng điện trong thời gian tới.
