Truyền tải điện Quảng Bình hoàn thành giám sát thi công các ví trí giao chéo với đường cao tốc.

Thứ sáu, 2/2/2024 | 14:00 GMT+7
Công trình cao tốc Bắc - Nam đi qua tỉnh Quảng Bình có 3 dự án thành phần Vũng Áng - Bùng, Bùng - Vạn Ninh và Vạn Ninh - Cam Lộ. Các dự án này có 20 điểm giao chéo với các tuyến đường dây 220kV – 500kV thuộc phạm vi quản lý của Truyền tải điện Quảng Bình.

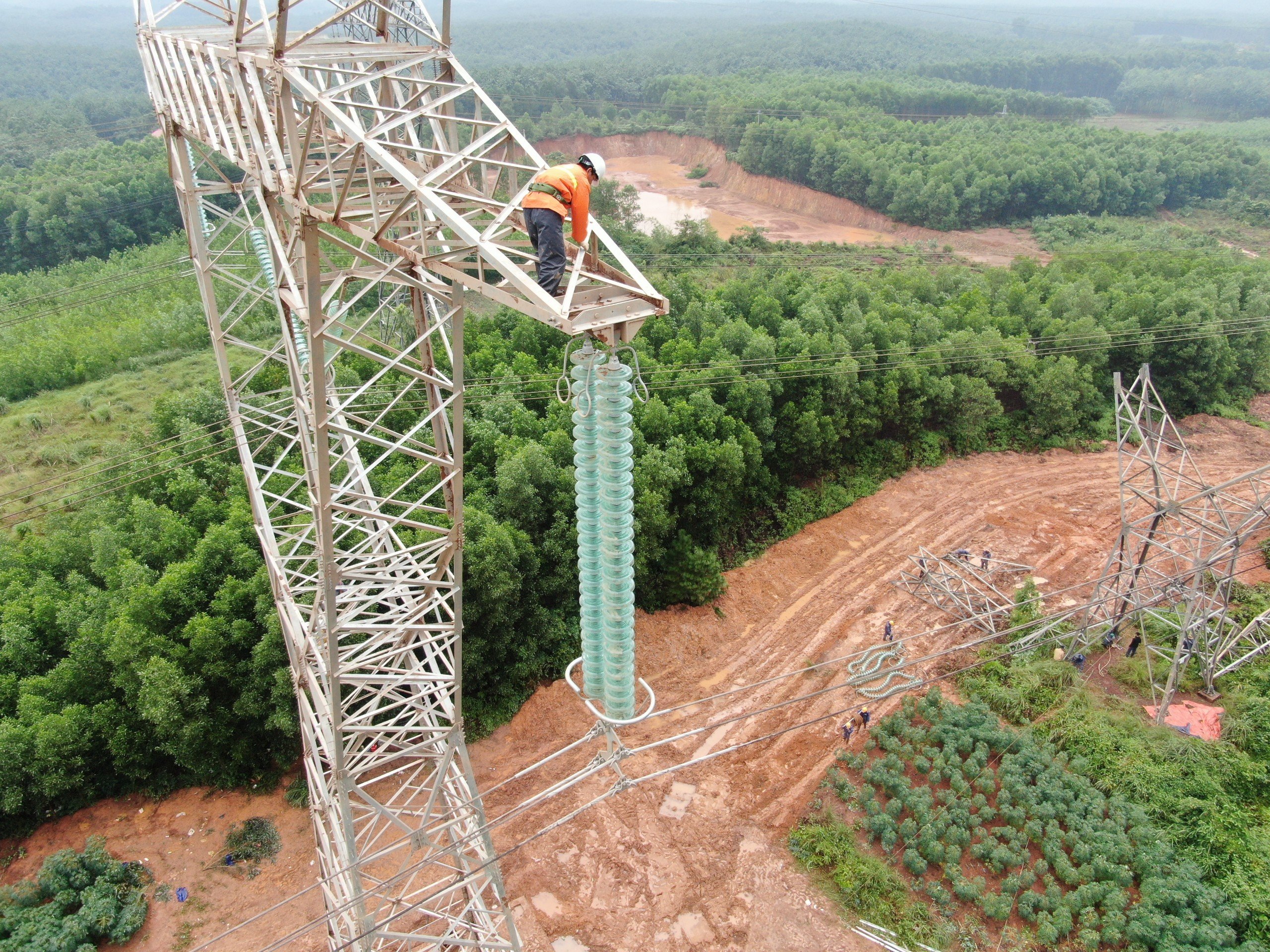

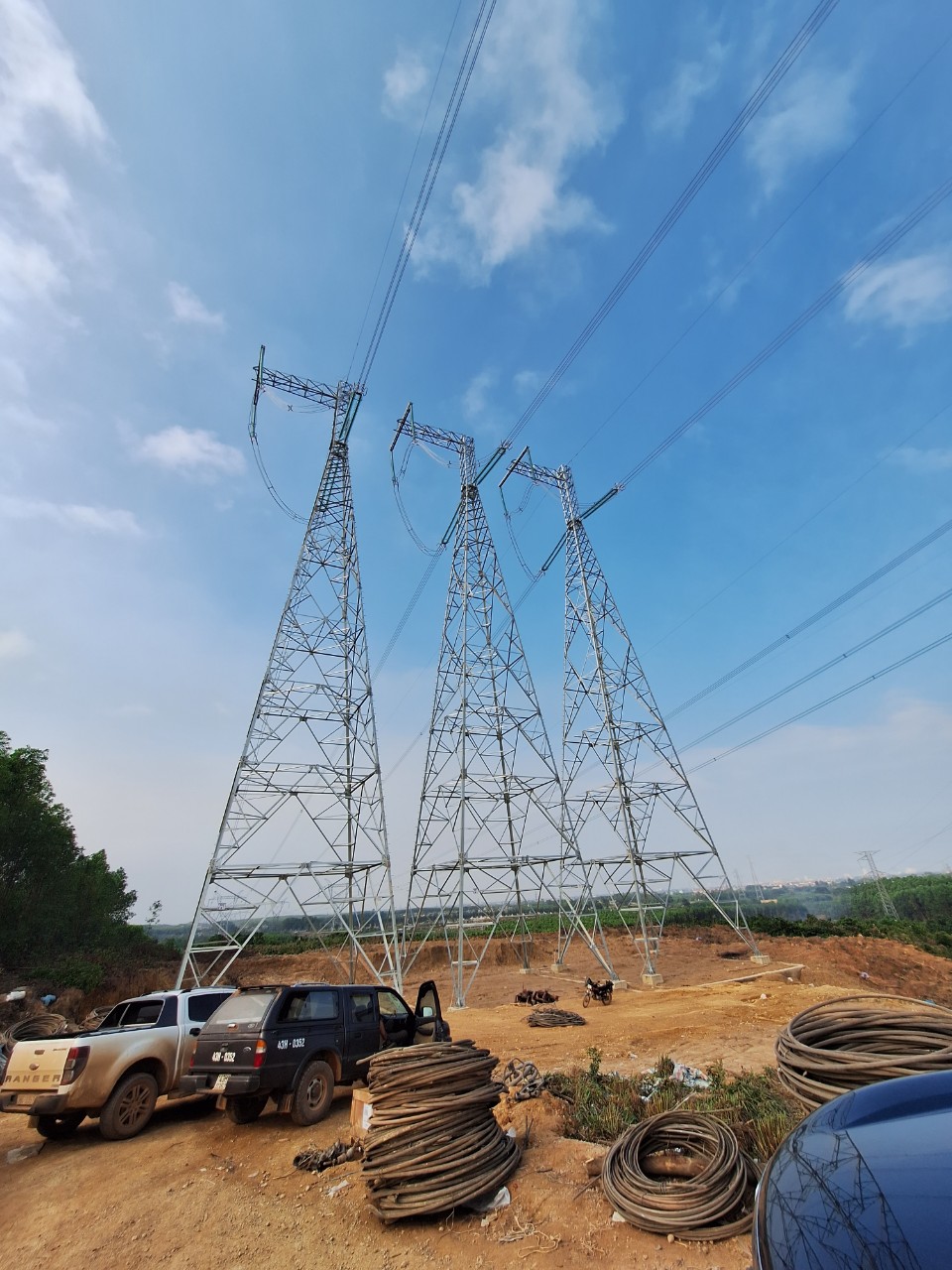

Thi công nâng các khoảng cột 220kV – 500kV giao chéo với đường cao tốc

Nhằm đảm bảo khoảng cách hành lang an toàn lưới truyền tải điện, tuân thủ đúng thiết kế quy định đối với các vị trí giao chéo với đường cao tốc, từ ngày 07/10/2023 đến ngày 30/1/2024, thực hiện nhiệm vụ do Công ty Truyền tải điện 2 (PTC2) giao Truyền tải điện Quảng Bình đã triển khai phối hợp với địa phương và các đơn vị liên quan, tổ chức giám sát thi công các ví trí có giao chéo với đường cao tốc đảm bảo đúng tiến độ, chất lượng công trình.

Theo đó đường dây 500 kV mạch 1 Vũng Áng - Đà Nẵng đã thi công cải tạo, di dời tuyến đường dây tại 05 vị trí giao chéo 978 - 979; 1126 - 1127; 1131 - 1132; 1215 - 1216; 1227 - 1228. Trong đó, 03 điểm giao chéo cần phải di dời, cải tạo thiết kế trụ đỡ thành trụ néo, 02 điểm bổ sung trụ đỡ và điều chỉnh thay đổi phụ kiện, căng lại dây dẫn.

Đường dây 500 kV mạch 2 Đà Nẵng - Hà Tĩnh thi công cải tạo, di dời tuyến đường dây tại 05 vị trí giao chéo 494 - 495; 590 - 591; 595 - 596; 654 - 655; 736 - 737. Trong đó, 03 điểm giao chéo cần phải di dời, cải tạo thiết kế trụ đỡ thành trụ néo, 02 điểm điều chỉnh thay đổi phụ kiện.

Thi công nâng các khoảng cột 220kV – 500kV giao chéo với đường cao tốc

Đường dây 500 kV mạch 3 Quảng Trạch - Dốc Sỏi thi công di dời, cải tạo thiết kế trụ đỡ thành trụ néo tại 01 vị trí giao chéo 38 - 39.

Đường dây 220 kV Đồng Hới – Điện gió BT1 thi công cải tạo, di dời tuyến đường dây tại 05 vị trí giao chéo 27 - 28; 41; 58 - 59; 75 - 76; 106 - 107. Trong đó, 04 điểm giao chéo cần phải di dời, cải tạo thiết kế trụ đỡ thành trụ néo, 01 điểm điều chỉnh thay đổi phụ kiện.

Đường dây 220 kV Điện gió BT1 - Đông Hà thực hiện điều chỉnh, thay đổi phụ kiện tại 02 vị trí giao chéo 121 - 122; 122 - 123.

Đường dây 220 kV Đồng Hới - Đông Hà thi công di dời, cải tạo thiết kế trụ đỡ thành trụ néo tại 02 vị trí giao chéo 26 - 27 - 28; 130 - 131.

Do khối lượng công việc cần thi công rất lớn nhưng việc cung cấp điện luôn đòi hỏi phải liên tục nên thời gian cắt điện thường rất khó khăn. Để hoàn thành đúng tiến độ, Truyền tải điện Quảng Bình đã đề nghị chủ đầu tư bố trí một lượng lớn nhân lực, phương tiện, thiết bị, thi công đồng thời trên nhiều điểm giao chéo.

Nhằm đảm bảo an toàn và chất lượng của các hạng mục công trình, Truyền tải điện Quảng Bình đã tăng cường bố trí nhân lực của đơn vị đến các điểm giao chéo để thực hiện công tác giám sát thi công ngay tại hiện trường.

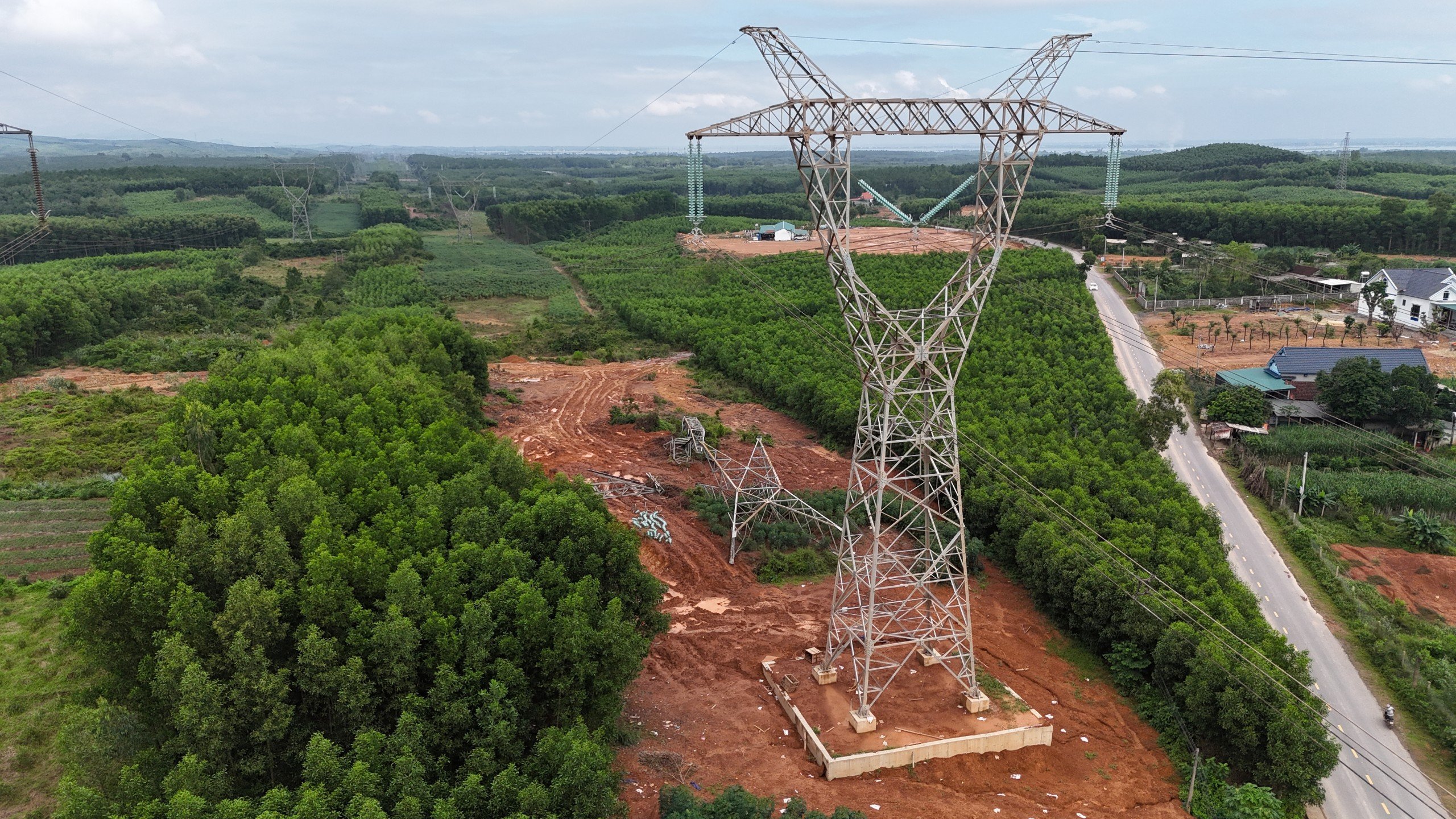

Thi công nâng các khoảng cột 220kV – 500kV giao chéo với đường cao tốc

Vượt qua sự khó khăn về thời tiết mưa lạnh kéo dài liên tục trong thời gian vừa qua, mỗi cán bộ công nhân Truyền tải điện Quảng Bình luôn đề cao trách nhiệm, tập trung cao độ cho công tác an toàn, tuân thủ kỹ cương, kỹ luật vận hành trong thực thi nhiệm vụ để đảm bảo an toàn và cung cấp điện liên tục. Ban giám đốc và Phòng kỹ thuật Truyền tải luôn bố trí người thường xuyên có mặt tại hiện trường để nắm bắt công việc và chỉ đạo kịp thời, phối hợp tháo gỡ những vướng mắc phát sinh từ các đơn vị liên quan, góp phần đảm bảo an toàn chất lượng của công trình, hướng tới thực hiện đúng tiến độ công việc đã đề ra.

Song song với công tác giám sát tại các điểm giao chéo, Truyền tải điện Quảng Bình đã bố trí tối đa nhân lực, phương tiện còn lại để thực hiện các hạng mục sửa chữa thường xuyên và sửa chữa lớn năm 2023/2024 trên các đường dây truyền tải theo kế hoạch đã được PTC2 giao.

Đến thời điểm hiện tại, các đơn vị thi công đã hoàn thành toàn bộ khối lượng công việc tại 20/20 điểm giao chéo đường cao tốc, đảm bảo tuyệt đối an toàn cho con người, thiết bị và theo đúng tiến độ đã đề ra. Trong thành công ấy, có sự đóng góp lặng thầm nhưng cực kỳ quan trọng của các cán bộ, công nhân viên Truyền tải điện Quảng Bình, góp phần rút ngắn tiến độ thi công tuyến đường bộ cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 đoạn qua tỉnh Quảng Bình, phục vụ công cuộc phát triển kinh tế, xã hội của đất nước. Việc hoàn thành khối lượng cải tạo, di dời các khoảng cột đường dây 220kV – 500kV trước thềm năm mới Giáp Thìn – 2024 càng thêm ý nghĩa góp phần cùng với nhân dân trên địa bàn tỉnh Quảng Bình vui Xuân - đón Tết an lành./.

 Mốt số hình ảnh

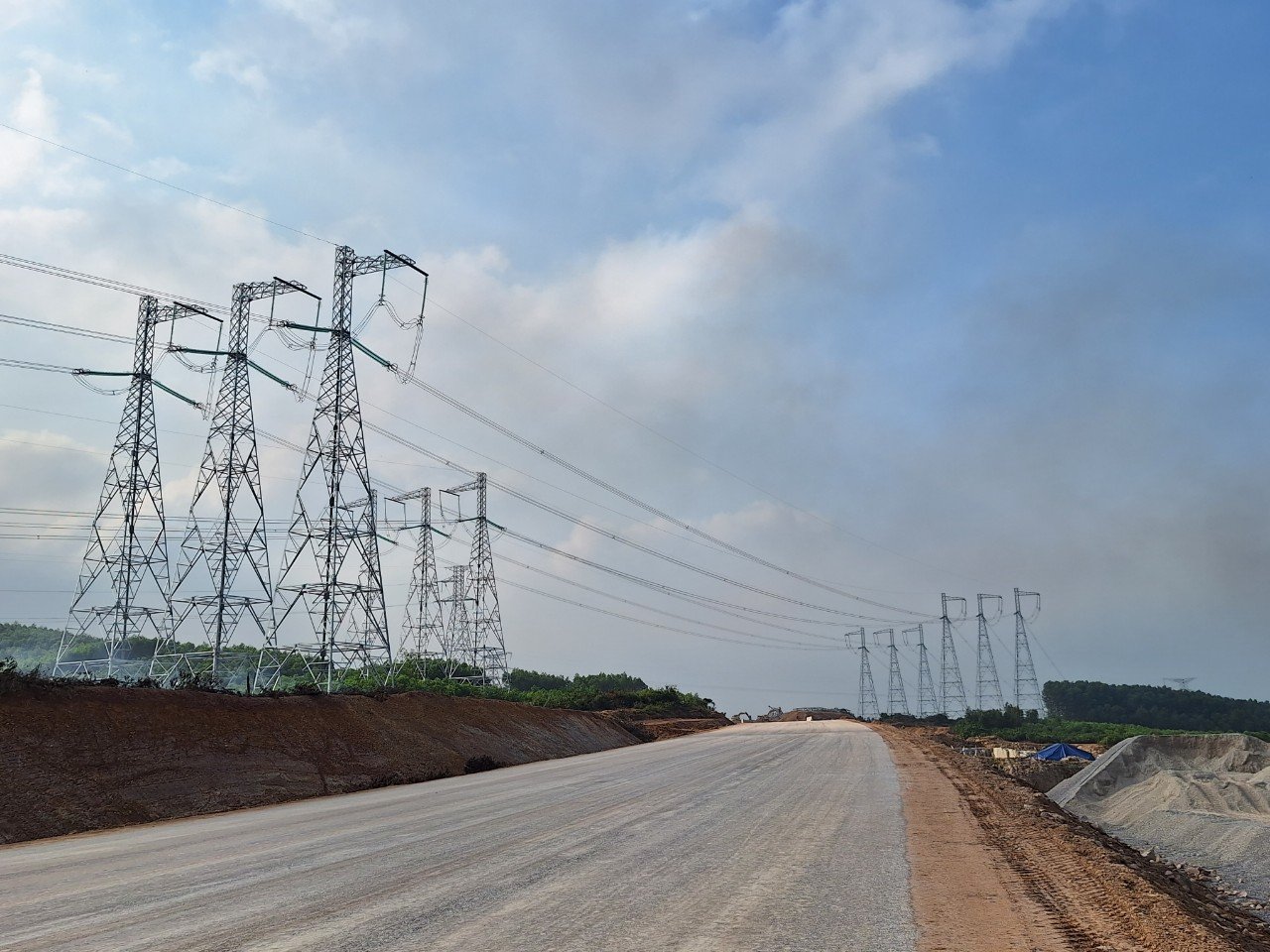

 Thi công nâng các khoảng cột 220kV – 500kV giao chéo với đường cao tốc

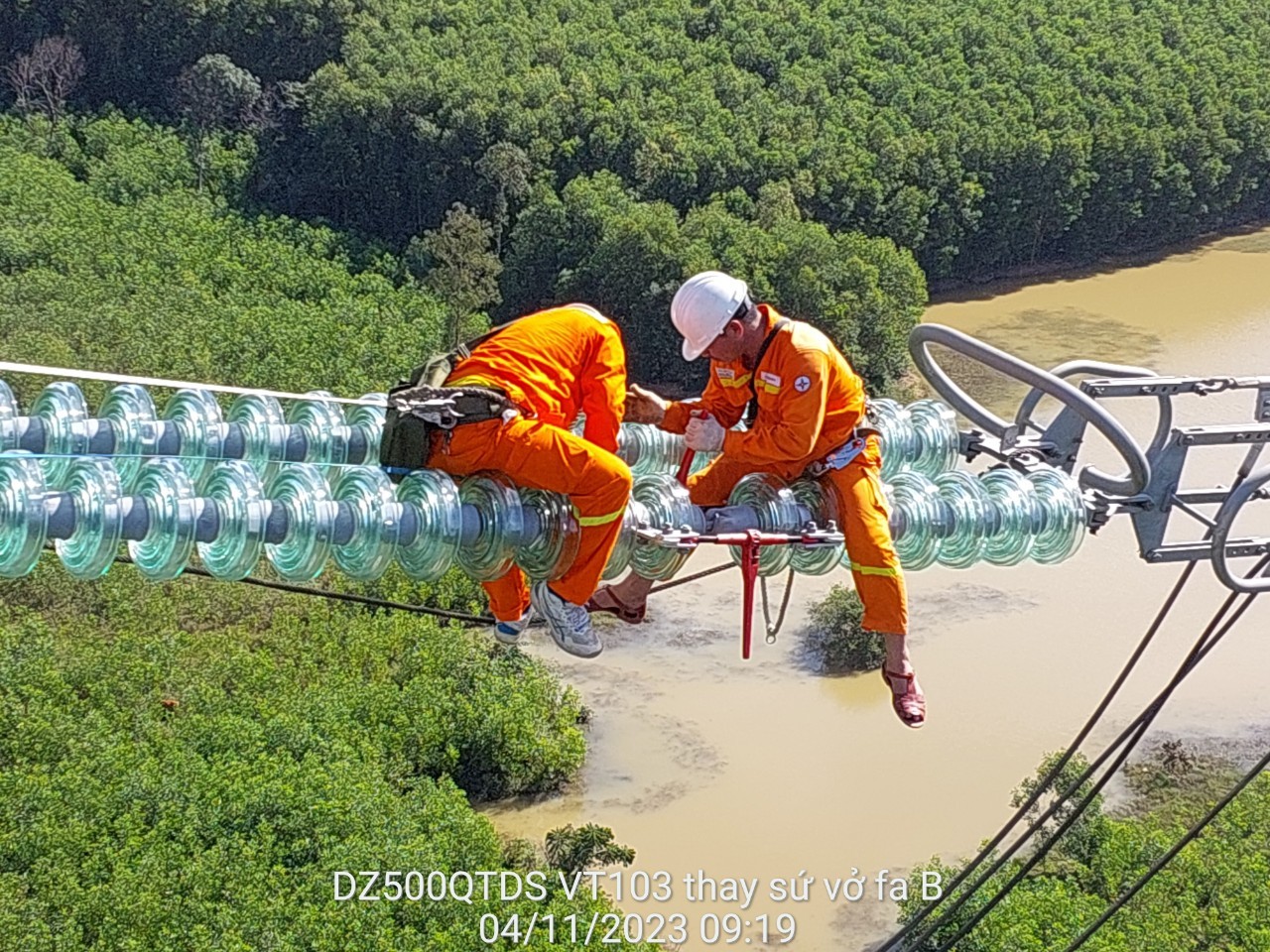

 Truyền tải điện Quảng Bình kết hợp thực hiện công tác sửa chữa lớn trên các tuyến đường dây

 Ông Nguyễn Duy Dũng – Phó Giám đốc Công ty và ông Nguyễn Đăng Thông – Chủ tịch Công đoàn Công ty tặng quà động viên các đơn vị tham gia giám sát thi công.

Nguyễn Thế Thành - TTĐ Quảng Bình, PTC2
