Chủ động phương án đảm bảo vận hành an toàn TBA 500kV Quảng Trạch trong mùa mưa bão năm 2026

Thứ hai, 25/5/2026 | 08:20 GMT+7
Sau thời gian triển khai thi công, Truyền tải điện (TTĐ) Quảng Trị đã cơ bản hoàn thành công tác sửa chữa, xử lý sự cố đảm bào vận hành trong mùa mưa bão năm 2026 tại Trạm biến áp (TBA) 500kV Quảng Trạch, góp phần nâng cao độ tin cậy vận hành hệ thống điện truyền tải, đảm bảo cung cấp điện an toàn, liên tục trong mùa khô và mùa mưa bão năm 2026.

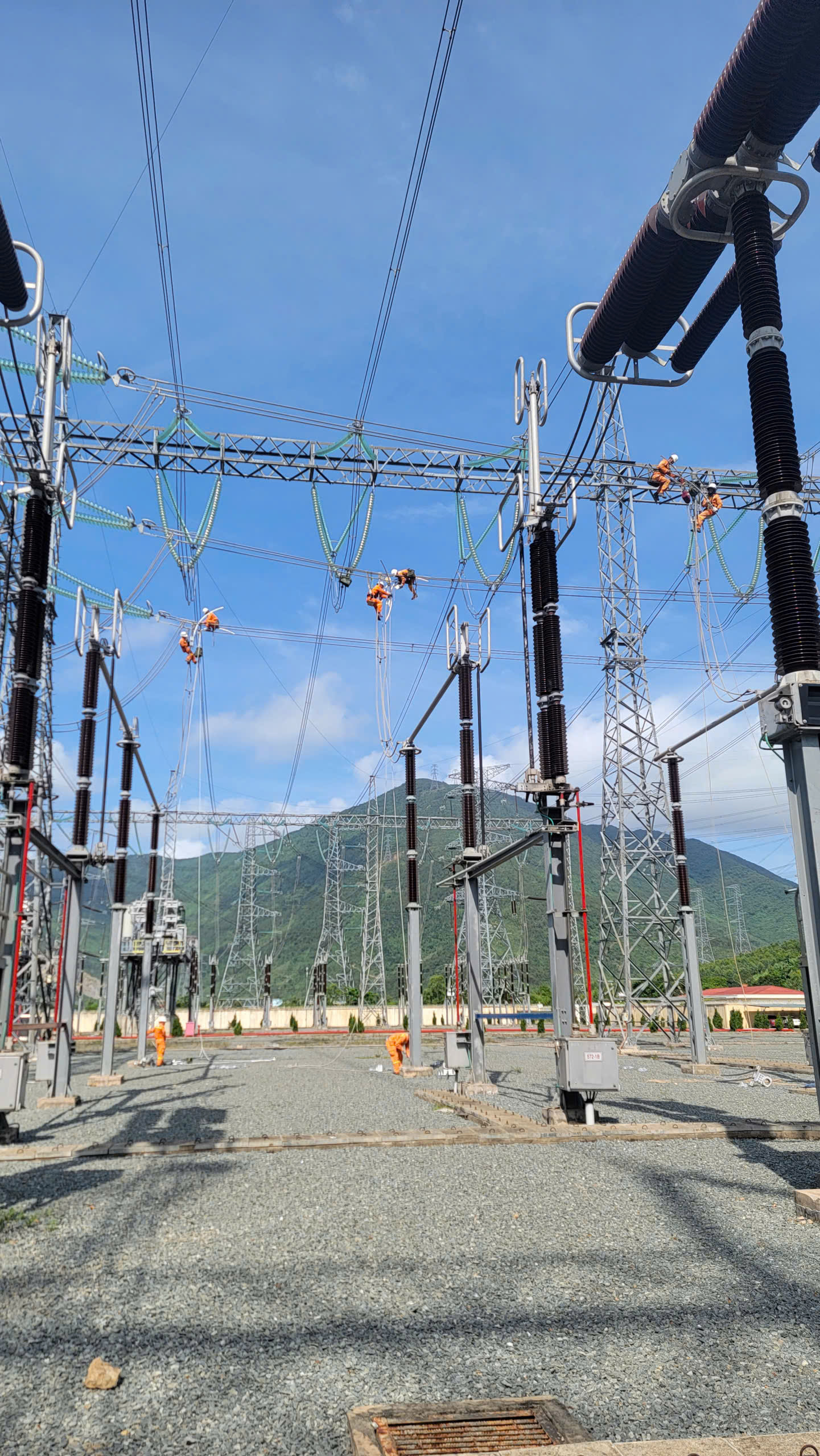

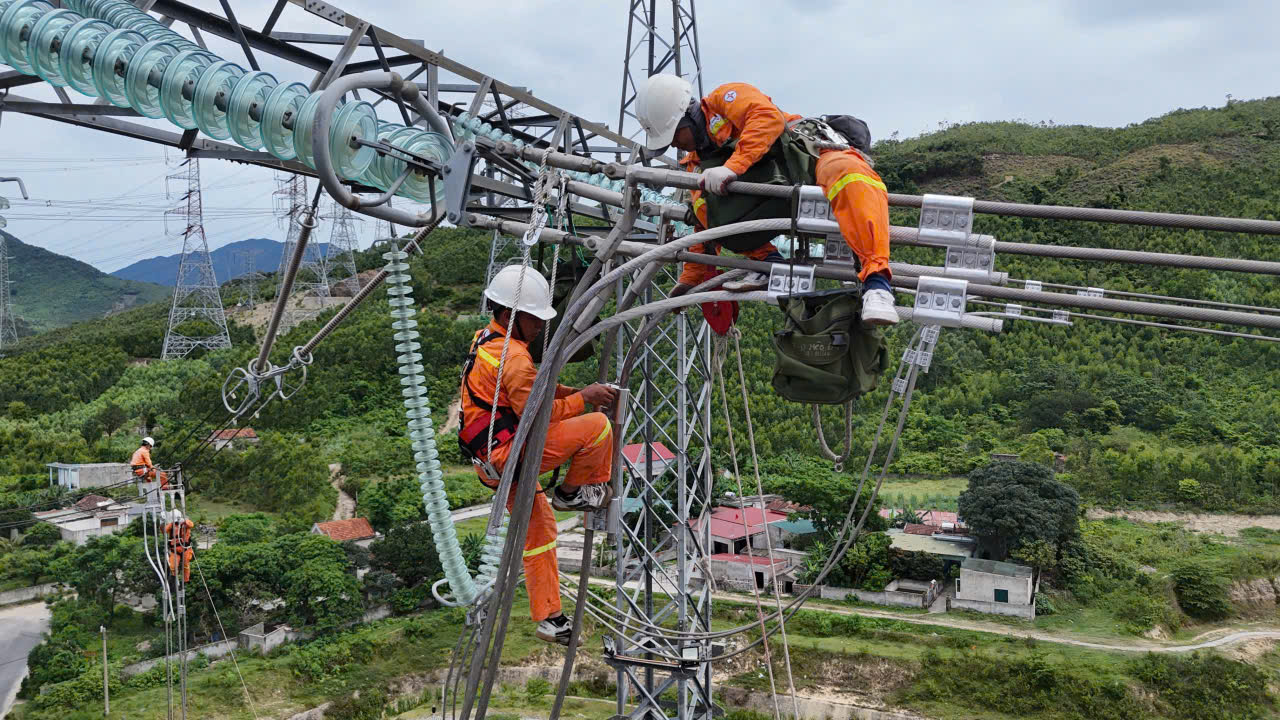

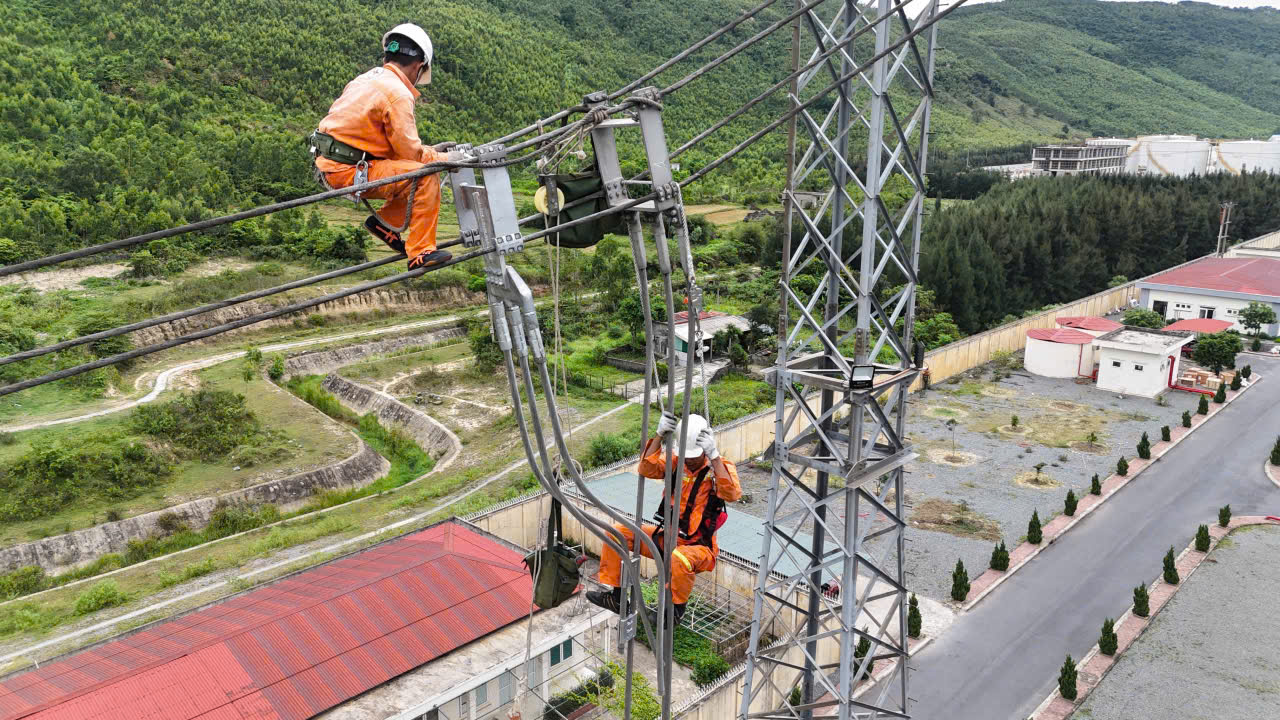

Công nhân TTĐ Quảng Trị sửa chữa tại TBA 500kV Quảng Trạch.

Trước đó, tháng 9 năm 2025, do ảnh hưởng trực tiếp của cơn bão số 10 Bualoi, nhiều thiết bị tại TBA 500kV Quảng Trạch bị hư hỏng như kẹp cực nối giữa các dây lèo trên cao với ống nhôm thanh cái đấu nối vào dao cách ly, các tăng đơ ren bị đứt. Để kịp thời khôi phục vận hành, TTĐ Quảng Trị đã chủ động thay thế các kẹp cực và tăng đơ hư hỏng nhằm nhanh chóng đóng điện trở lại.

Nhằm tăng cường độ tin cậy trong công tác quản lý vận hành lâu dài, TTĐ Quảng Trị tiếp tục lập phương án lắp lèo bổ sung tại các ngăn lộ thuộc TBA 500kV Quảng Trạch và được Công ty Truyền tải điện 2 (PTC2) phê duyệt để triển khai thực hiện.

 Công nhân TTĐ Quảng Trị sửa chữa tại TBA 500kV Quảng Trạch.

Trong đợt sửa chữa lần này, đơn vị đã thực hiện sửa chữa, lắp đặt tại 96/100 vị trí (mỗi vị trí gồm 3 pha), tương ứng với 288/300 pha với các hạng mục chính như: thay thế kẹp đấu dây nối ống; thay thế tăng đơ néo; lắp đặt lèo tăng cường; xử lý các vị trí kẹp đấu dây phát nhiệt; kiểm tra lực siết bu lông đấu nối và đo điện trở tiếp xúc các mối nối nhằm đảm bảo các yêu cầu kỹ thuật trước khi đưa thiết bị vào vận hành. Riêng 4 vị trí còn lại sẽ được đơn vị triển khai thực hiện trong đợt cắt điện trong đầu tháng 6 tới đây.

Để triển khai công việc, TTĐ Quảng Trị đã đăng ký 9 đợt cắt điện trên lưới đồng thời huy động khoảng 100 công nhân thuộc các Tổ Quản lý vận hành đường dây và Tổ Quản lý vận hành TBA cùng nhiều máy móc, thiết bị phục vụ thi công.

Ông Nguyễn Mạnh Hùng – Phó Trưởng TTĐ Quảng Trị cho biết: để thực hiện công tác sửa chữa lớn, đơn vị đã chuẩn bị đầy đủ công cụ, dụng cụ, vật tư thiết bị kiểm tra thí nghiệm, phương tiện thi công; đồng thời phân công nhiệm vụ cụ thể cho từng nhóm công tác trước khi triển khai.

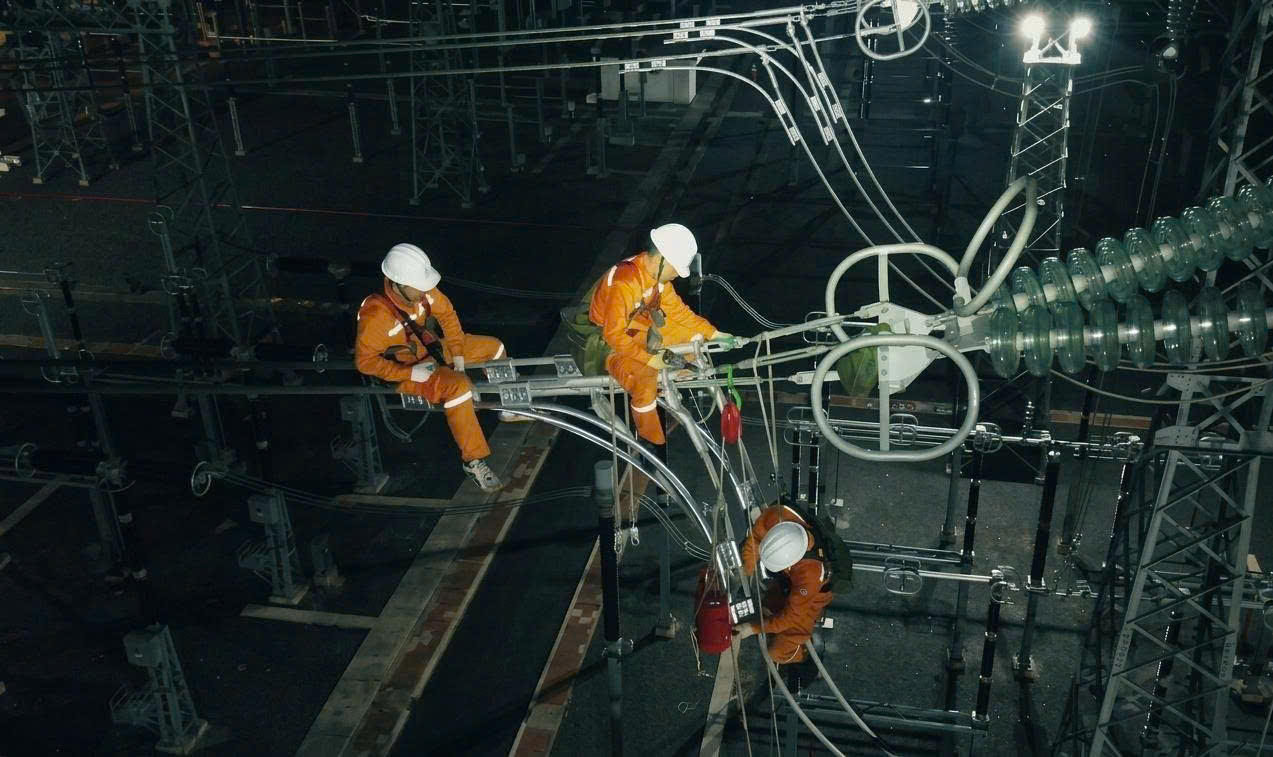

 TTĐ Quảng Trị bố trí các nhóm làm việc xuyên đêm tại TBA 500kV Quảng Trạch.

Tuy nhiên, quá trình thi công gặp không ít khó khăn khi thời điểm triển khai rơi vào đầu mùa gió Lào, thời tiết nắng nóng gay gắt ảnh hưởng lớn đến điều kiện làm việc ngoài hiện trường. Bên cạnh đó, thời gian cắt điện luôn bị khống chế chặt chẽ nên nhiều thời điểm đơn vị phải tổ chức làm việc liên tục theo ca, kể cả xuyên đêm để bảo đảm tiến độ.

Để đảm bảo sức khỏe cho người lao động, đơn vị đã chủ động làm tốt công tác hậu cần, động viên tinh thần cán bộ công nhân viên. Đồng thời, TTĐ Quảng Trị cũng quán triệt các nhóm công tác tuyệt đối tuân thủ quy trình, quy phạm, phương án thi công và các biện pháp an toàn đã được phê duyệt, nhất là trong điều kiện làm việc mùa nắng nóng và thi công ban đêm tiềm ẩn nhiều nguy cơ mất an toàn.

“Chúng tôi luôn xác định an toàn là trên hết, không vì tiến độ công việc mà chủ quan, lơ là trong thực hiện các biện pháp an toàn”, ông Nguyễn Mạnh Hùng nhấn mạnh.

Việc hoàn thành công tác sửa chữa sửa chữa, xử lý sự cố đảm bào vận hành trong mùa mữa bão năm 2026 tại Trạm biến áp 500kV Quảng Trạch góp phần nâng cao hiệu quả quản lý vận hành tại trạm, tăng độ tin cậy vận hành của hệ thống truyền tải điện, đáp ứng yêu cầu vận hành an toàn, ổn định trong mùa khô cũng như mùa mưa bão năm nay.

Một số hình ảnh:

 Công nhân TTĐ Quảng Trị sửa chữa tại TBA 500kV Quảng Trạch.

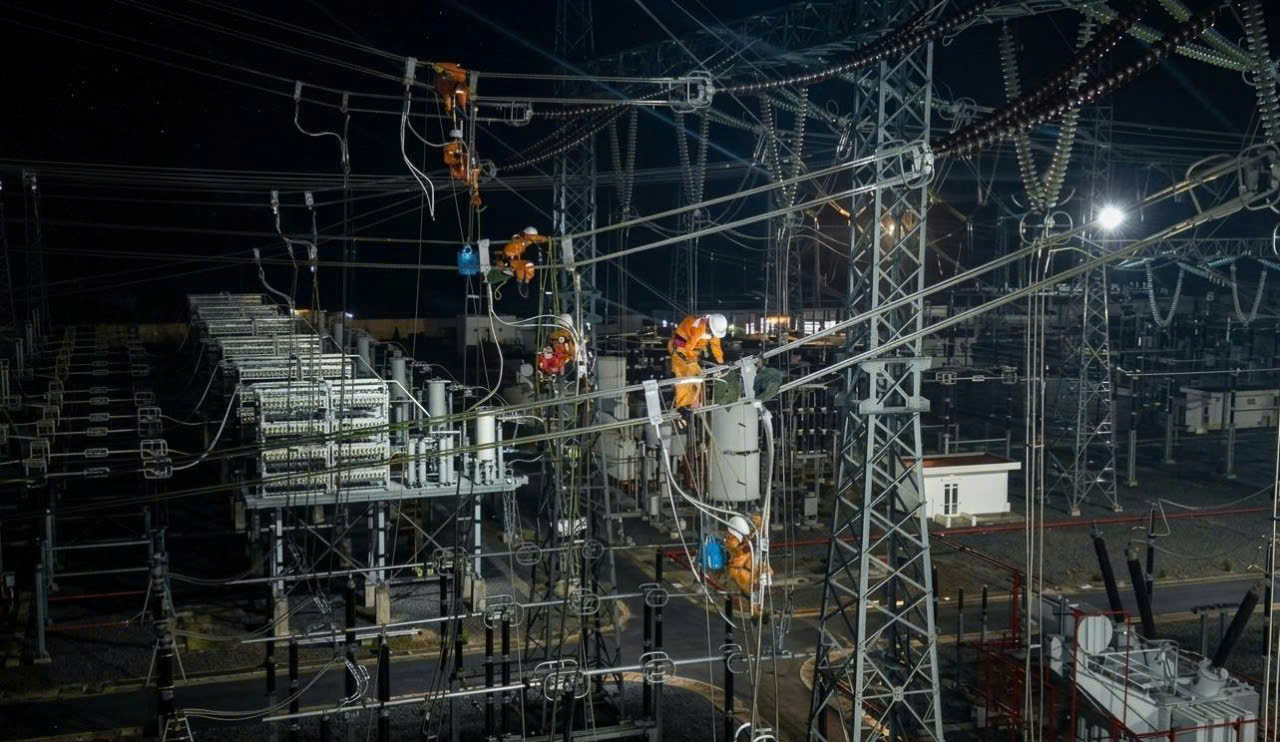

 TTĐ Quảng Trị bố trí các nhóm làm việc xuyên đêm tại TBA 500kV Quảng Trạch.
