Ngay sau những ngày cao điểm nắng nóng đầu tháng 8, Tây Bắc lại nối tiếp những ngày mưa như trút nước, tôi có dịp quay trở lại công trường 500kV Lào Cai - Vĩnh Yên khi mà toàn công trường đang bước vào cao điểm thi công, phấn đấu hoàn thành đóng điện chào mừng 80 năm Cách mạng Tháng Tám và Quốc khánh 2/9.

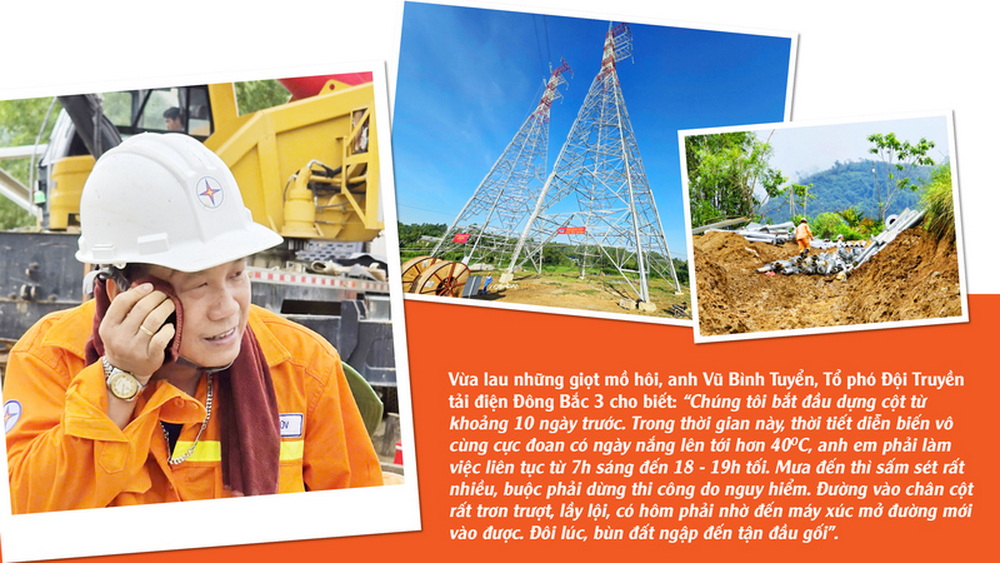

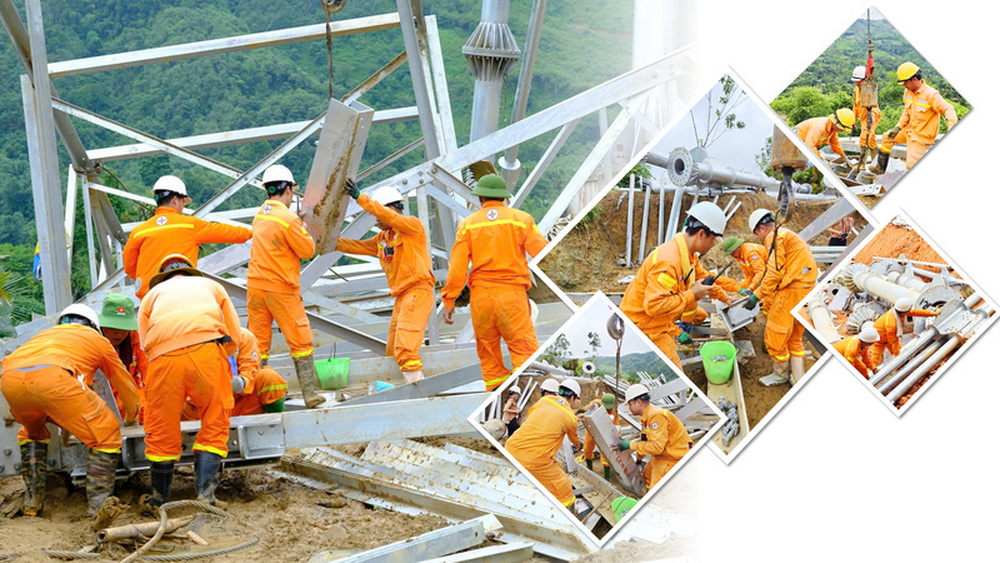

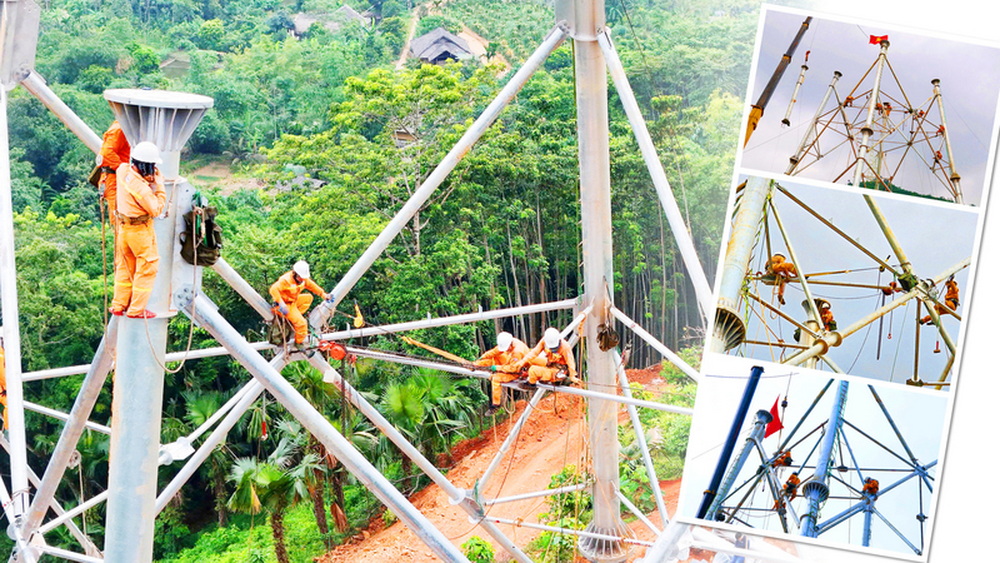

Có mặt tại vị trí 138 nằm trên địa phận xã Lâm Thượng của tỉnh Lào Cai, sau cơn mưa đường núi dốc trơn trượt, phải mất gần 20 phút cho đoạn đường dài chưa đến 300m tôi cũng đến được vị trí nơi 29 kỹ sư, công nhân Đội Truyền tải điện Đông Bắc 3, Công ty Truyền tải điện 1 (PTC1) đang thi công.

Theo anh Tuyển, sau khi hoàn thành cột 138, nhóm công nhân tiếp tục thi công vị trí cột 140, đây là vị trí được đánh giá là khó khăn nhất trong toàn tuyến.
“Để tiếp cận vị trí cột 140, chúng tôi phải leo núi mất khoảng gần 2 giờ cho quãng đường khoảng 1,7km do xe cơ giới không thể tiếp cận, bùn đất ngập đến đầu gối. Trưa anh em ăn cơm ngay tại công trường, giữa lưng đồi vì không thể quay về trạm”- anh Tuyển cho hay.

Không chỉ khó khăn trong tiếp cận vị trí thi công, sau mưa đường đất trơn trượt, quanh co và dốc đứng, nước mưa tạo thành rãnh sâu gây sạt lở. Trong điều kiện như vậy, việc vận chuyển vật tư lên vị trí thi công là vô cùng gian nan.
Theo anh Tuyển: “Khó khăn lớn nhất là khâu vận chuyển vật liệu lên tới chân móng. Sự đồng lòng của tập thể, cùng với tinh thần “người lính truyền tải điện” đã giúp chúng tôi vượt qua từng khó khăn, quyết tâm đưa công trình truyền tải điện quốc gia hoàn thành đúng tiến độ”.
Trong khi đó, đối với Đội Truyền tải điện Hà Nội, mặc dù đang trong những ngày cao điểm nắng nóng ở miền Bắc và đặc biệt là khu vực Hà Nội khi mà liên tiếp công suất đỉnh của toàn hệ thống thiết lập mốc mới. Giữa áp lực đảm bảo cấp điện an toàn, ổn định cho lưới điện thủ đô và khu vực phụ cận, Đội Truyền tải điện Hà Nội vẫn giành nguồn lực để “chia lửa” cho dự án.

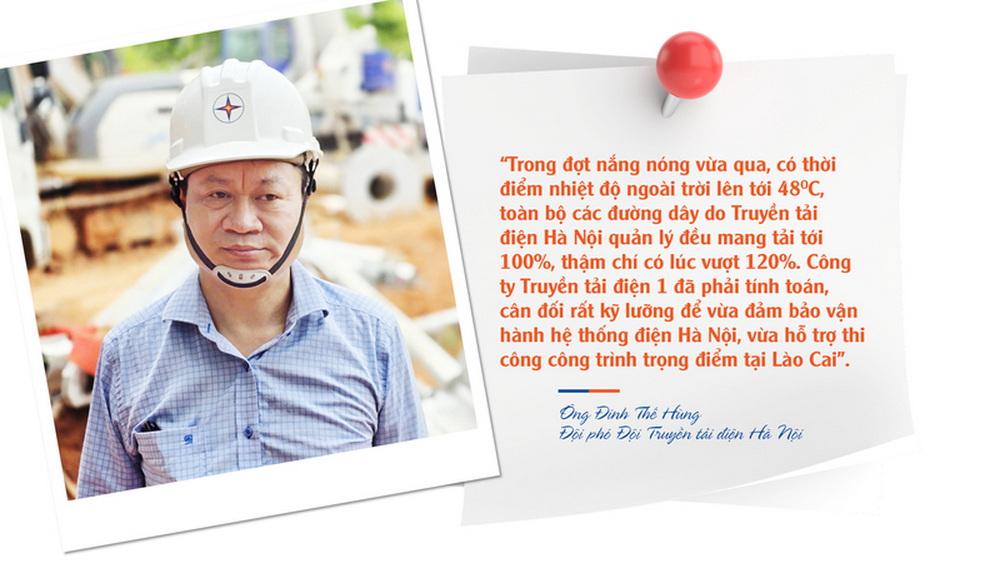

Ông Đinh Thế Hùng - Đội phó Đội Truyền tải điện Hà Nội - cho biết: “Chúng tôi được giao nhiệm vụ hỗ trợ thi công dựng cột tại vị trí 126 nằm trên địa bàn xã Lâm Thượng (tỉnh Lào Cai). Tại công trường này, Truyền tải điện Hà Nội đã tăng cường 20 cán bộ, công nhân tham gia thi công”.
Đáng chú ý, việc tăng cường nhân lực cho công trường miền núi diễn ra trong bối cảnh Thủ đô Hà Nội đang phải gánh áp lực rất lớn về cung ứng điện.


Sinh năm 2000, là công nhân trẻ lần đầu tiên tham gia thi công một công trình trọng điểm quốc gia - công trình đường dây 500kV Lào Cai - Vĩnh Yên, chia sẻ về cảm xúc của mình, công nhân Vũ Quang Hòa, Đội Truyền tải điện Đông Bắc 3 (PTC1) đã bày tỏ niềm vinh dự và tự hào khi được góp sức vào một công trình trọng điểm của quốc gia.
“Đây là công trình lớn, có ý nghĩa rất quan trọng đối với hệ thống truyền tải điện quốc gia, nên em cảm thấy rất vinh dự khi được đứng tại công trường, cùng anh em thực hiện nhiệm vụ”, Hòa nói.

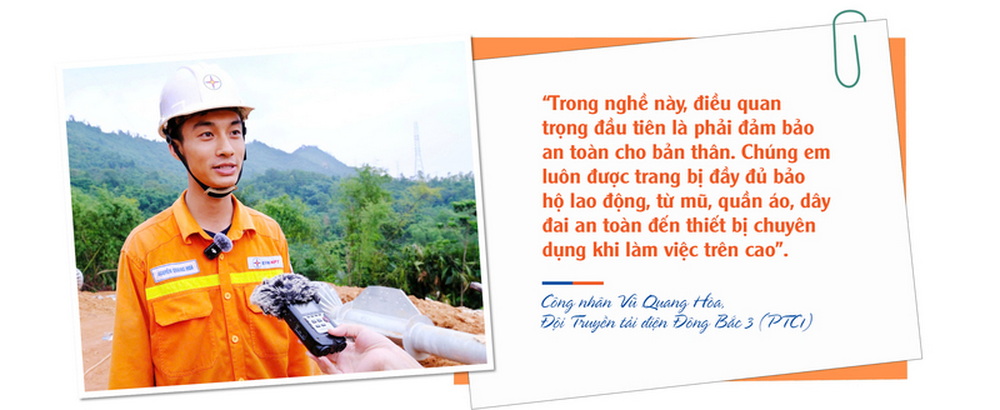

Trong tổ đội thi công, Hòa thường được giao các nhiệm vụ hỗ trợ như chọn, vận chuyển thanh cột, kéo cánh gà lên trụ để lắp đặt pa-lăng xích. Tuy là người mới, nhưng Hòa luôn ý thức rõ vai trò của an toàn lao động trong mỗi thao tác.

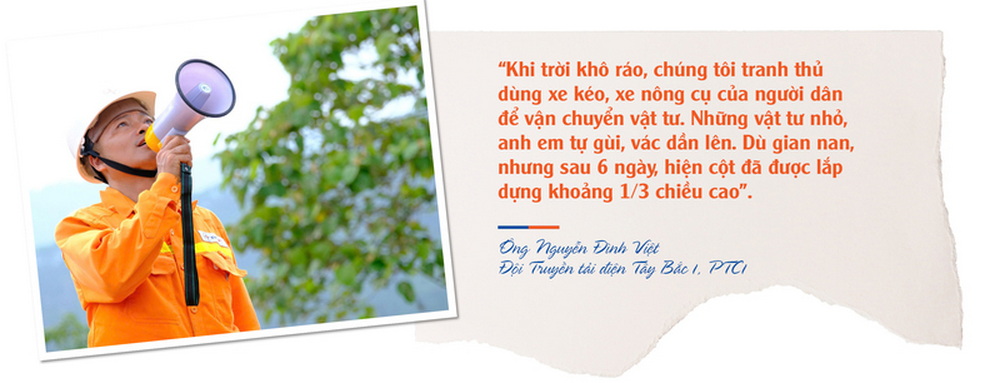

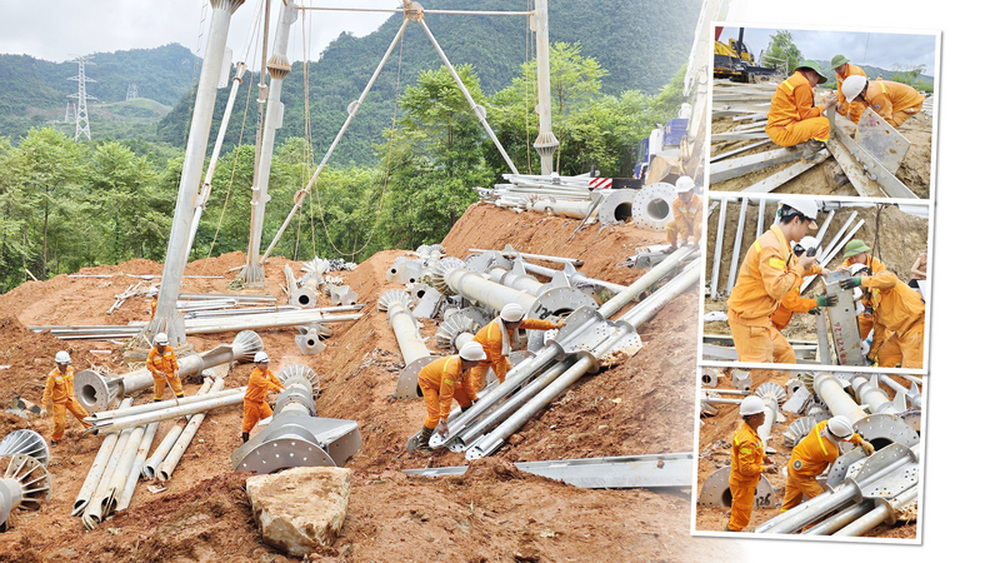

Còn tại vị trí 146 nằm trên địa bàn xã Minh Xuân (Lào Cai), ông Nguyễn Đình Việt - Đội Truyền tải điện Tây Bắc 1, PTC1 cho biết, vị trí cột 146 có đặc điểm đặc biệt khi nằm trên sườn đồi, địa hình dốc nên móng cột buộc phải thiết kế theo dạng móng lệch, hai thân cột cao 70,5m và 64,5m, trọng lượng gần 160 tấn (chưa bao gồm thiết bị phụ trợ).

Tổ công tác của ông Việt từng có kinh nghiệm dựng 7 - 8 vị trí cột tại đường dây 500 kV mạch 3, nhưng chủ yếu là cột DO. Cột 146 lần này thuộc loại cột NO (cột tròn) - cấu trúc thi công phức tạp hơn vì phải lắp ghép theo hai mặt ốp, đòi hỏi độ chính xác cao.
“Ban đầu có phần bỡ ngỡ, nhưng sau khi nghiên cứu kỹ bản vẽ, anh em đã làm chủ kỹ thuật và triển khai công việc với tiến độ nhanh, nhịp nhàng” - ông Việt chia sẻ.

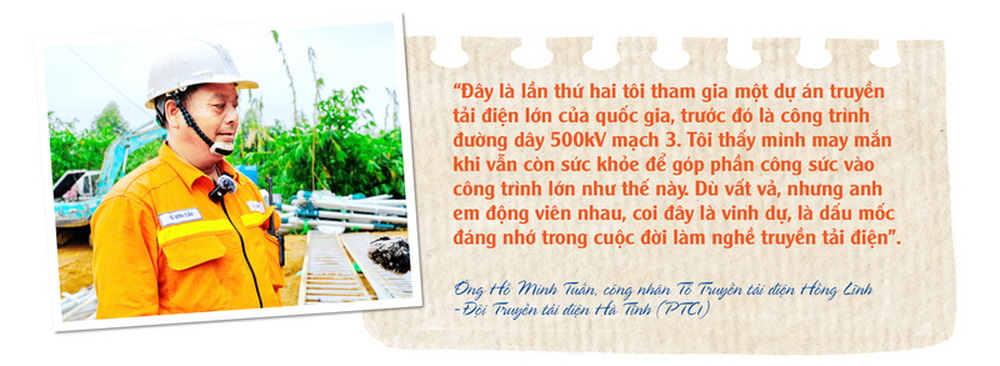

Không chỉ những người trẻ, người “mới vào nghề” tham gia thi công, từ miền Trung nắng gió, ông Hồ Minh Tuấn, công nhân Tổ Truyền tải điện Hồng Lĩnh - Đội Truyền tải điện Hà Tĩnh (PTC1) hiện đang tham gia thi công tại vị trí cột 342 cho biết: Dù đang cận kề thời điểm nghỉ hưu, tuy nhiên với tầm quan trọng của dự án và yêu cầu về tiến độ, tôi đã tự nguyện xung phong tham gia thi công dự án.

Từ khi lên công trường đến nay đã được 10 ngày, ông Tuấn và đồng đội liên tục đối mặt với điều kiện thi công đầy khó khăn. Địa hình dốc, đường trơn trượt, đặc biệt nguy hiểm khi mưa lớn.
“Có hôm trời mưa to, đường xuống núi trơn không đi nổi, anh em phải tạm rút khỏi công trường để đảm bảo an toàn. Bữa trưa, chúng tôi ăn luôn tại chân cột, vì việc di chuyển đi, về trong ngày rất khó khăn. Trong điều kiện khắc nghiệt, nguy cơ sạt lở và lũ quét luôn rình rập đây cũng là thử thách đối với những người lính truyền tải”, ông Tuấn chia sẻ.

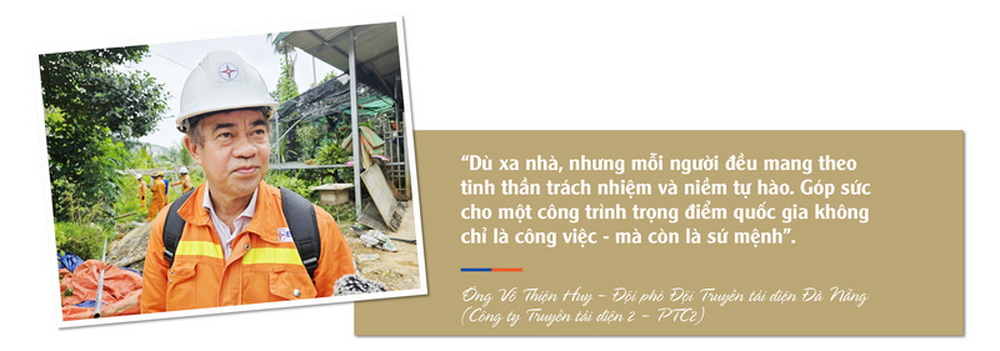

Từ miền Trung ra Bắc, ông Võ Thiện Huy - Đội phó Đội Truyền tải điện Đà Nẵng (Công ty Truyền tải điện 2 - PTC2) - cho biết, đơn vị của ông đã có mặt tại công trường từ ngày 4/8. Tổng lực lượng của PTC 2 tăng cường cho công trường là 6 tổ, mỗi tổ gồm 24 người. Riêng Đội Truyền tải điện Đà Nẵng đóng góp 2 tổ với 48 người.
Tổ của ông Huy đang thực hiện nhiệm vụ kéo dây từ vị trí 339 - 340, trong khi một tổ khác thuộc đội Đà Nẵng đang thi công dựng cột tại vị trí 116 thuộc khu vực huyện Văn Bàn cũ của tỉnh Lào Cai.
Theo ông Huy, các tổ đang chạy đua với thời gian để hoàn thành khối lượng công việc trước mốc 19/8, thời điểm đóng điện theo chỉ đạo của Thủ tướng Chính phủ.
“Chúng tôi xác định đây là nhiệm vụ quan trọng. Dù điều kiện thời tiết không thuận lợi, anh em vẫn nỗ lực thi công từng ngày để đảm bảo tiến độ”, ông Huy khẳng định.

Thách thức lớn nhất hiện nay là thời tiết thất thường, ảnh hưởng đến khả năng vận chuyển và thi công. Khi trời mưa, đất đường trơn trượt khiến việc vận chuyển vật tư, đặc biệt là các cuộn dây nặng 4-5 tấn gặp nhiều khó khăn.
Ở một số vị trí, dù có thể sử dụng cơ giới, nhưng vẫn cần huy động sức người để đưa thiết bị lên đồi dốc. “Nắng thì có thể chịu được, nhưng mưa thì gần như phải tạm dừng thi công để đảm bảo an toàn” - ông Huy chia sẻ.
Trước khi ra Bắc thi công đường dây 500kV Lào Cai - Vĩnh Yên, ông Huy và các đồng đội từng tham gia dựng cột tại Thanh Hóa trong dự án đường dây 500kV mạch 3. Dù không cho rằng mình “dày dạn kinh nghiệm”, nhưng ông thừa nhận kinh nghiệm từ lần thi công trước giúp đội ngũ triển khai nhanh hơn, linh hoạt hơn trong xử lý tình huống.

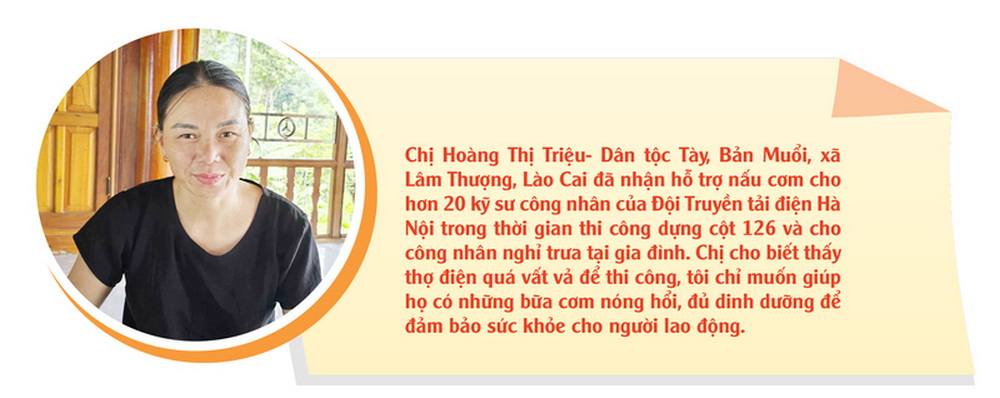

Dù công việc thi công đầy gian nan, nhưng ông Đinh Thế Hùng chia sẻ, tập thể anh em rất xúc động trước sự hỗ trợ chân tình từ chính quyền và nhân dân địa phương. “Chính quyền xã đồng hành chặt chẽ, trực tiếp dẫn chúng tôi đến gặp gỡ, tuyên truyền vận động người dân. Bà con không chỉ tạo điều kiện lưu trú, mà còn nấu cơm, hỗ trợ dựng lán trại, cung cấp thực phẩm cho anh em công nhân ngay tại công trường”.

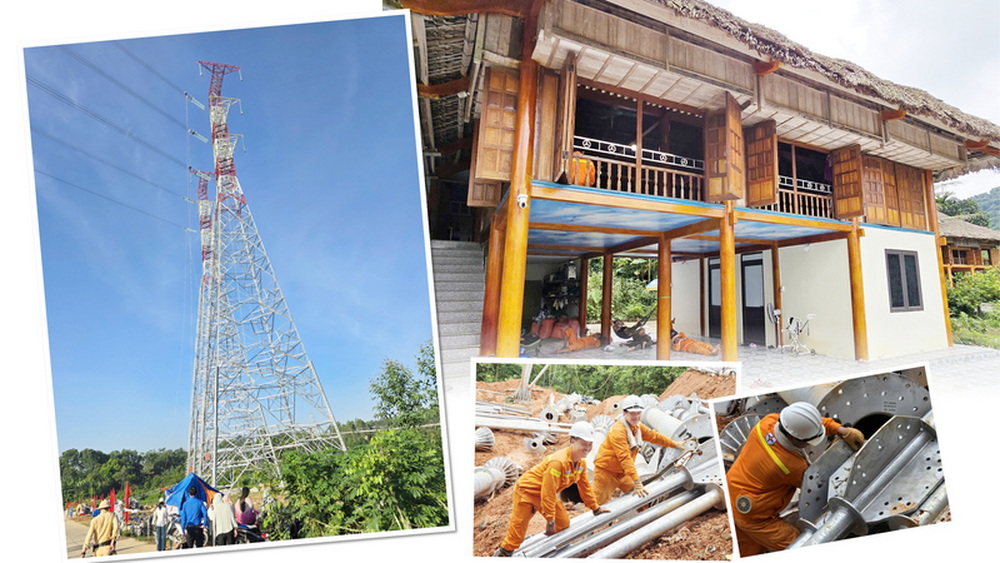

Chia sẻ với phóng viên, ông Hà Hải Huỳnh - Phó Chủ tịch UBND xã Lâm Thượng, tỉnh Lào Cai - cho biết: Dự án đường dây 500 kV đi qua địa bàn xã có tổng cộng 15 vị trí cột. Trong đó, có 27 hộ dân bị ảnh hưởng trực tiếp bởi phần móng cột và 64 hộ nằm trong phạm vi hành lang an toàn lưới điện.
Xác định đây là công trình trọng điểm quốc gia, cấp ủy và chính quyền xã Lâm Thượng thường xuyên xuống cơ sở để nắm bắt tình hình từ các đơn vị thi công và phản ánh từ người dân, đặc biệt ở những khu vực thi công có tính chất phức tạp.
“Chính quyền địa phương đã phối hợp chặt chẽ với các nhà thầu và đơn vị thi công, kịp thời hỗ trợ, giải quyết các vướng mắc, bảo đảm tiến độ cũng như giữ vững an ninh trật tự, an toàn xã hội trên địa bàn. Đến nay, trong suốt quá trình triển khai dự án, không xảy ra bất kỳ sự cố nào về an ninh trật tự”- ông Huỳnh cho hay.

Theo ông Huỳnh, không chỉ dừng lại ở công tác phối hợp hành chính, cấp ủy, chính quyền xã cùng Mặt trận Tổ quốc và các đoàn thể chính trị - xã hội còn chủ động tổ chức nhiều hoạt động thăm hỏi, động viên cán bộ, công nhân thi công công trình.
Những phần quà như con gà, mớ rau, quả trứng hay thùng mì tôm… dù nhỏ nhưng chứa đựng tình cảm chân thành, là nguồn động viên thiết thực trong những ngày nắng nóng cao điểm hay khi việc tiếp tế nhu yếu phẩm gặp khó khăn do mưa gió. Việc thăm hỏi, hỗ trợ này không chỉ xuất phát từ chủ trương của cấp ủy chính quyền, mà còn là sự đồng lòng của người dân địa phương, thể hiện tình cảm, trách nhiệm cộng đồng đối với công trình lớn của quốc gia.

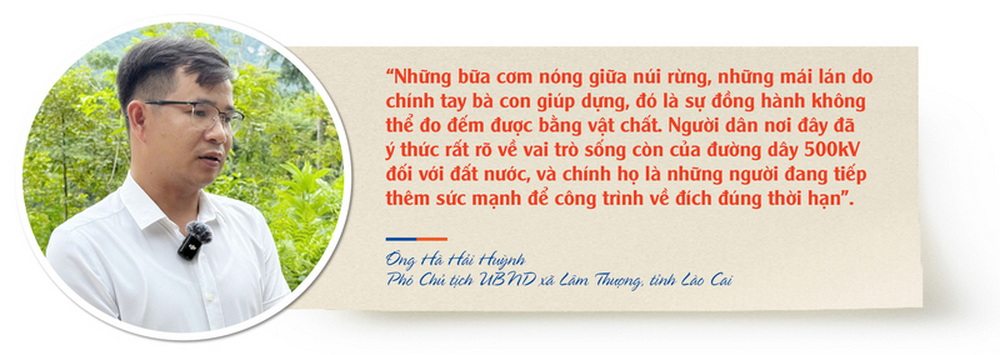

Chia sẻ cảm xúc khi chứng kiến sự vất vả của những “người lính truyền tải điện” trên các đỉnh cột giữa núi rừng hiểm trở, ông Hà Hải Huỳnh bày tỏ: “Chúng tôi là người dân bản địa, thấu hiểu địa hình miền núi khó khăn đến nhường nào. Thấy anh em thi công dưới cái nắng hơn 40 độ, trèo lên những vị trí cột cao ngất giữa lưng trời, ai cũng không khỏi xúc động. Đó thực sự là tinh thần, là ý chí và khát vọng cống hiến cho đất nước. Các anh đang nỗ lực không quản gian khó để đưa dòng điện về cho nhân dân. Chúng tôi cảm phục và luôn sẵn sàng đồng hành.”

Ông Huỳnh cũng cho biết thêm, để hỗ trợ công tác thi công, các đoàn thể chính trị, xã hội như Hội Phụ nữ, Hội Nông dân, Đoàn Thanh niên… đều có những phần việc rõ ràng: Từ vận động người dân đóng góp nhu yếu phẩm, đến trực tiếp mang quà tới công trường động viên lực lượng thi công. Mỗi việc làm tuy nhỏ nhưng thể hiện trách nhiệm, sự sẻ chia và tinh thần “cùng lo, cùng làm” của chính quyền và nhân dân địa phương đối với công trình điện trọng điểm quốc gia.

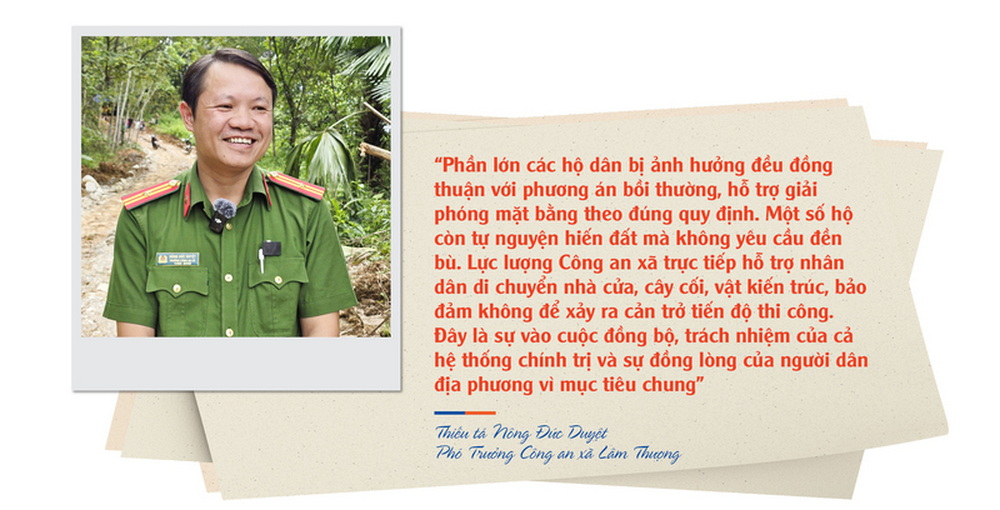

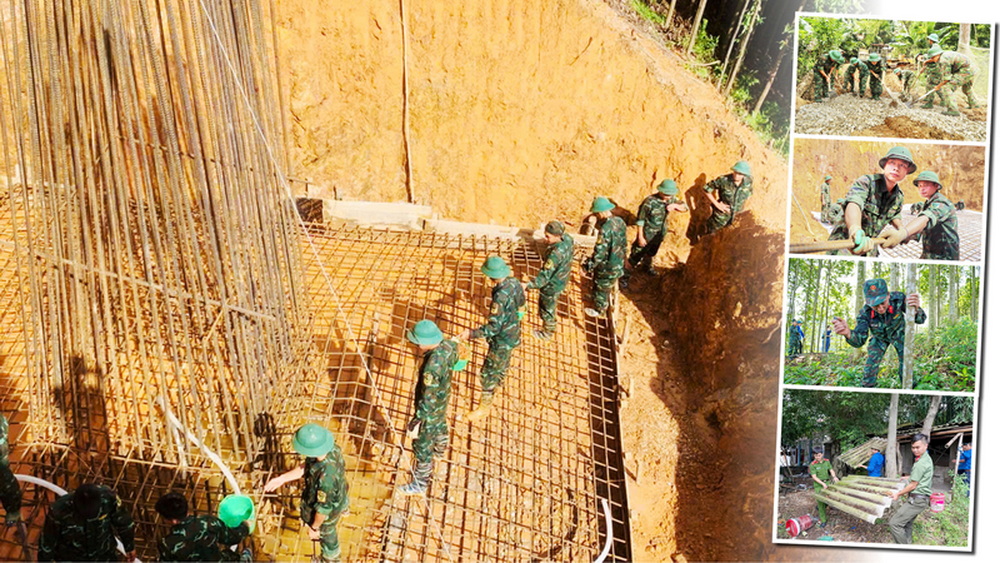

Còn theo Thiếu tá Nông Đức Duyệt - Phó Trưởng Công an xã Lâm Thượng: Trong quá trình triển khai nhiệm vụ, lực lượng Công an xã đã phối hợp chặt chẽ với cấp ủy, chính quyền địa phương tích cực vận động nhân dân hiến đất, di dời công trình, hoa màu để sớm bàn giao mặt bằng thi công dự án.



Đại diện chủ đầu tư dự án, ông Bùi Phương Nam - Giám đốc Ban Quản lý dự án Điện 1 (Tập đoàn Điện lực Việt Nam - EVN) - cho biết: Dự án đường dây 500 kV Lào Cai - Vĩnh Yên được triển khai trong điều kiện đặc biệt khó khăn, khi phần lớn thời gian thi công rơi vào mùa mưa.
Theo thống kê, lượng ngày mưa chiếm khoảng 1/3 thời gian mỗi tháng (từ tháng 4 - tháng 6 có đến 39 ngày mưa). Với địa hình đồi núi dốc, mỗi trận mưa lớn có thể khiến việc tiếp cận công trường bị gián đoạn từ 2-3 ngày, đặc biệt tại các vị trí trên núi cao.

Để khắc phục, các đơn vị thi công đã chủ động dự trữ vật tư, thiết bị, máy móc và bố trí lán trại ngay tại vị trí thi công, thực hiện phương châm “người, máy tại chỗ”. Tuy nhiên, điều kiện khắc nghiệt vẫn tác động mạnh đến tiến độ. Ngoài mưa, nắng nóng gay gắt và dông sét cũng gây nguy hiểm, buộc phải tạm dừng thi công để bảo đảm an toàn cho người lao động.

Mặc dù điều kiện thi công còn nhiều khó khăn, nhưng trong suốt quá trình triển khai, chủ đầu tư luôn nhận được sự quan tâm, chỉ đạo sát sao của Thủ tướng Chính phủ, Bộ Công Thương cùng sự hỗ trợ tích cực từ các bộ, ngành và chính quyền địa phương.

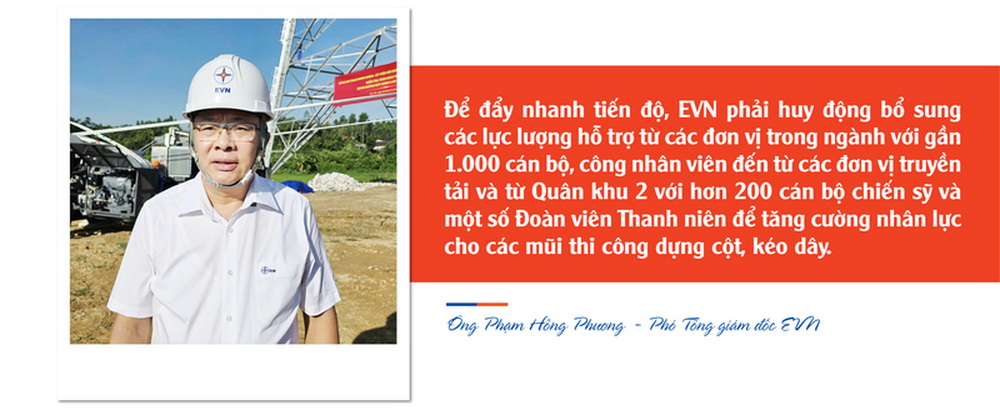

Theo Phó Tổng giám đốc EVN Phạm Hồng Phương, nhờ sự chỉ đạo quyết liệt này, nhiều vướng mắc về thủ tục phục vụ thi công đã được tháo gỡ kịp thời, tạo thuận lợi để dự án duy trì tiến độ. Bên cạnh đó, nguồn vốn cho dự án được bố trí đầy đủ và kịp thời, tạo thuận lợi để triển khai các hạng mục đúng kế hoạch.

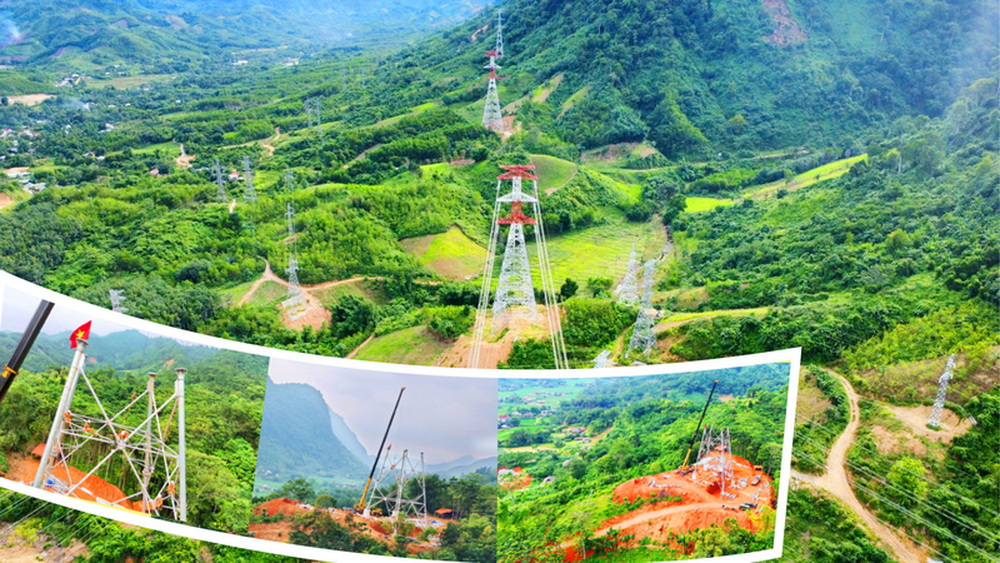

Cùng với đó, chủ đầu tư đã áp dụng phương thức “thi công đến đâu, nghiệm thu đến đó”, tiến độ dự án được rút ngắn đáng kể. Việc dựng cột được triển khai đồng loạt trên toàn tuyến, kết hợp kéo dây ngay tại các khoảng néo đã khép.
“Chúng tôi quyết tâm cao nhất để dự án đảm bảo tiến độ theo chỉ đạo của Thủ tướng Chính phủ”- ông Phương khẳng định.


Theo ông Đỗ Tuấn Hanh - Phó Trưởng ban Thanh thiếu nhi, Trung ương Đoàn Thanh niên cộng sản Hồ Chí Minh, đây là dịp để tổ chức Đoàn và tuổi trẻ cả nước phát huy vai trò xung kích, tình nguyện, khẳng định bản lĩnh và trách nhiệm trong thực hiện nhiệm vụ chính trị của đất nước, bất kể điều kiện hay hoàn cảnh. Trung ương Đoàn đã ban hành kế hoạch triển khai cụ thể, đồng thời chỉ đạo các Tỉnh đoàn Lào Cai và Phú Thọ xây dựng kế hoạch hưởng ứng với 3 nhiệm vụ trọng tâm.
Thứ nhất, thành lập các đội hình thanh niên tình nguyện tham gia tuyên truyền, vận động người dân ủng hộ dự án, sớm bàn giao mặt bằng sạch phục vụ thi công.
Thứ hai, hỗ trợ các hộ dân thuộc diện phải di dời, tháo dỡ nhà cửa, công trình trong phạm vi giải phóng mặt bằng.
Thứ ba, huy động lực lượng thanh niên xung kích phát quang, chặt hạ cây cối trong hành lang tuyến, bàn giao mặt bằng cho đơn vị thi công, bảo đảm tiến độ kéo dây và hoàn thành đóng điện đúng thời hạn.

Ông Hanh nhấn mạnh, sự tham gia của đoàn viên, thanh niên không chỉ góp phần tháo gỡ khó khăn cho dự án, mà còn thể hiện tinh thần sẵn sàng cống hiến vì mục tiêu chung của đất nước.
