Tham gia đoàn công tác có ông Nguyễn Tuấn Tùng - Ủy viên BCH Đảng bộ EVN, Bí thư Đảng ủy, Chủ tịch HĐTV EVNNPT, ông Vũ Hồng Nguyên – Phó Bí thư Thường trực Đảng ủy EVNNPT, ông Nguyễn Ngọc Tân - Ủy viên BTV Đảng ủy, Phó Tổng giám đốc EVNNPT, lãnh đạo Ban Tuyên giáo Đảng ủy, Ban Quản lý xây dựng EVNNPT.

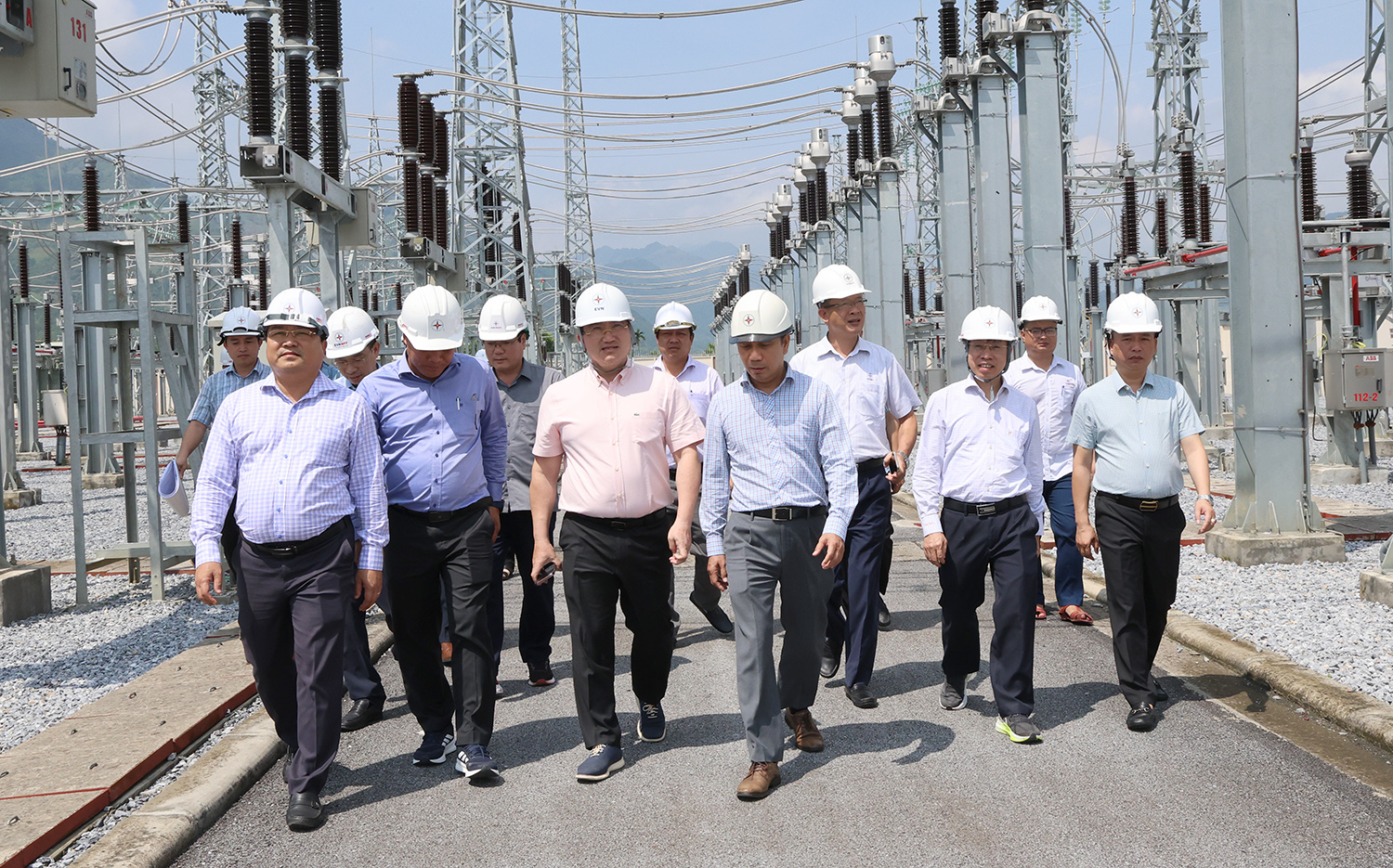

Lãnh đạo Đảng ủy EVN, EVNNPT kiểm tra tại Trạm biến áp 220kV Nghĩa Lộ
Còn nhiều vướng mắc về mặt bằng
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành. Dự án có quy mô 2 mạch với chiều dài gần 94 km, đi qua địa bàn tỉnh Yên Bái và Phú Thọ.
Dự án sau khi hoàn thành giúp giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Ngoài ra, còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc.
Đồng thời góp phần tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia; Tăng cường đảm bảo điện cho miền Bắc từ mùa nắng nóng 2025.
Đây là một trong những dự án trong Nghị quyết 282-NQ/ĐU (ngày 17/3/2025) của Đảng ủy EVN về việc lãnh đạo, chỉ đạo đầu tư các công trình trọng điểm năm 2025, đồng thời Dự án được Tổng Liên đoàn lao động Việt Nam và EVN phát động thi đua đẩy nhanh tiến độ hoàn thành trong năm 2025 (Kế hoạch số 7089/KH-TLĐ-EVN, ngày 8/12/2024). Hiện nay dự án đang tăng tốc thi công nhưng vẫn còn tiềm ẩn nhiều thách thức.

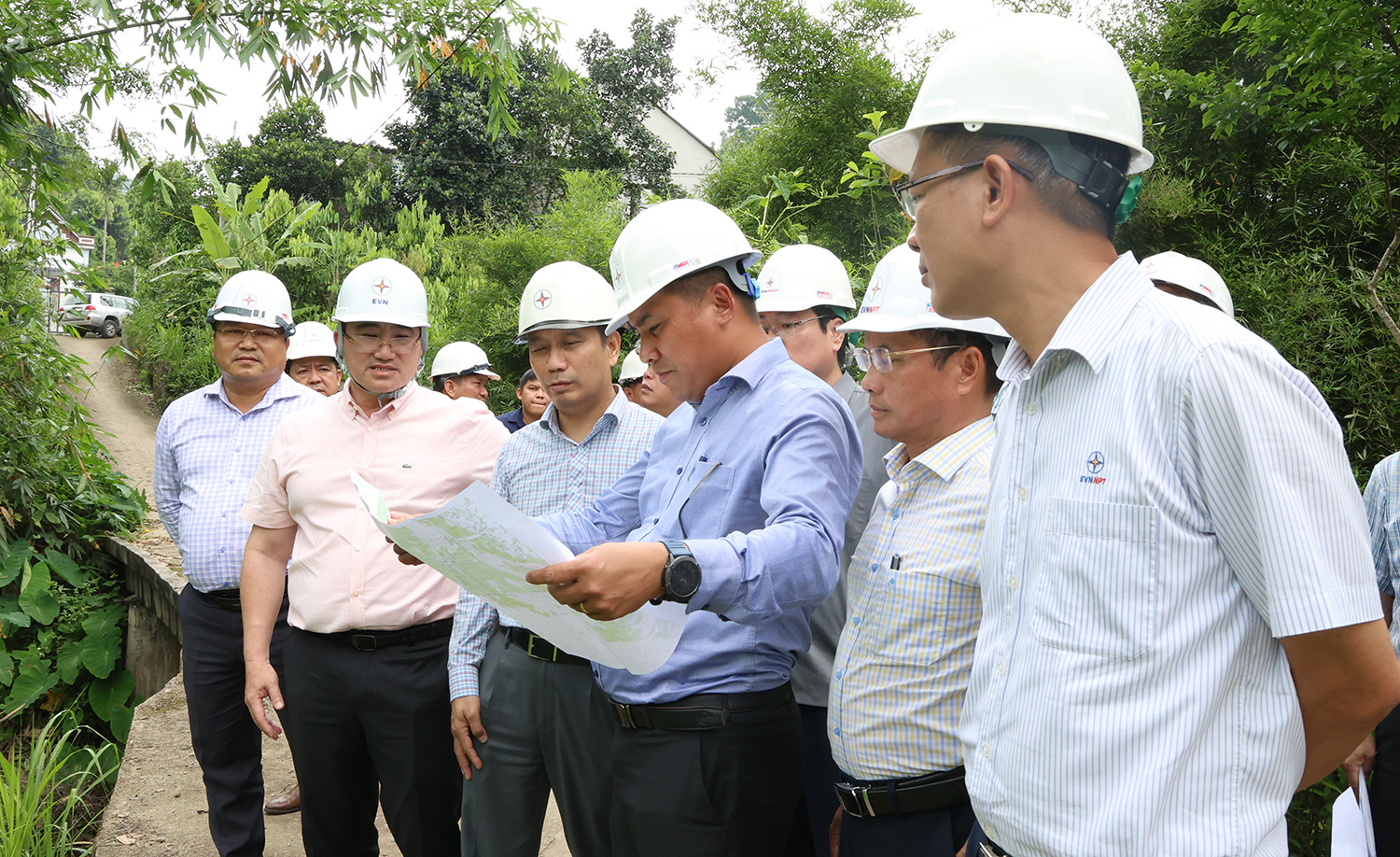

Lãnh đạo Đảng ủy EVN, EVNNPT kiểm tra và nghe báo cáo tình hình tiến độ triển khai dự án
Ông Nguyễn Đình Thọ – Phó Bí thư Đảng ủy, Phó Giám đốc CPMB cho biết: Đến nay dự án kê kiểm 239/255 vị trí móng; Hành lang tuyến 170/255 khoảng cột. Vận động bàn giao mặt bằng 217/255 vị trí móng. Về công tác thi công, đã đúc móng xong 155 vị trí, dựng cột xong 52 vị trí.
Những vị trí vướng mắc còn lại tại các huyện của tỉnh Yên Bái, Phú Thọ tuy đã thực hiện kê kiểm xong, đã xác minh nguồn gốc đất nhưng chưa có giá đất cụ thể để lập phương án bồi thường niêm yết. Một số hộ dân đã nhận tiền theo phương án tạm tính, tuy nhiên, khi đơn vị thi công triển khai thi công hộ dân yêu cầu kiểm kê phần hành lang tuyến hoặc có ý kiến đơn giá thấp.
Dự án gặp vướng mắc tại 6 vị trí qua trại giam, hiện đang được các cơ quan chức năng vào cuộc xử lý vướng mắc. Đối với 13 vị trí xử lý thiết kế và 6 cột vượt rừng tự nhiên CPMB cùng với đơn vị tư vấn đang phối hợp giải trình các cấp có thẩm quyền và dự kiến hoàn thành trước ngày 25/5/2025.

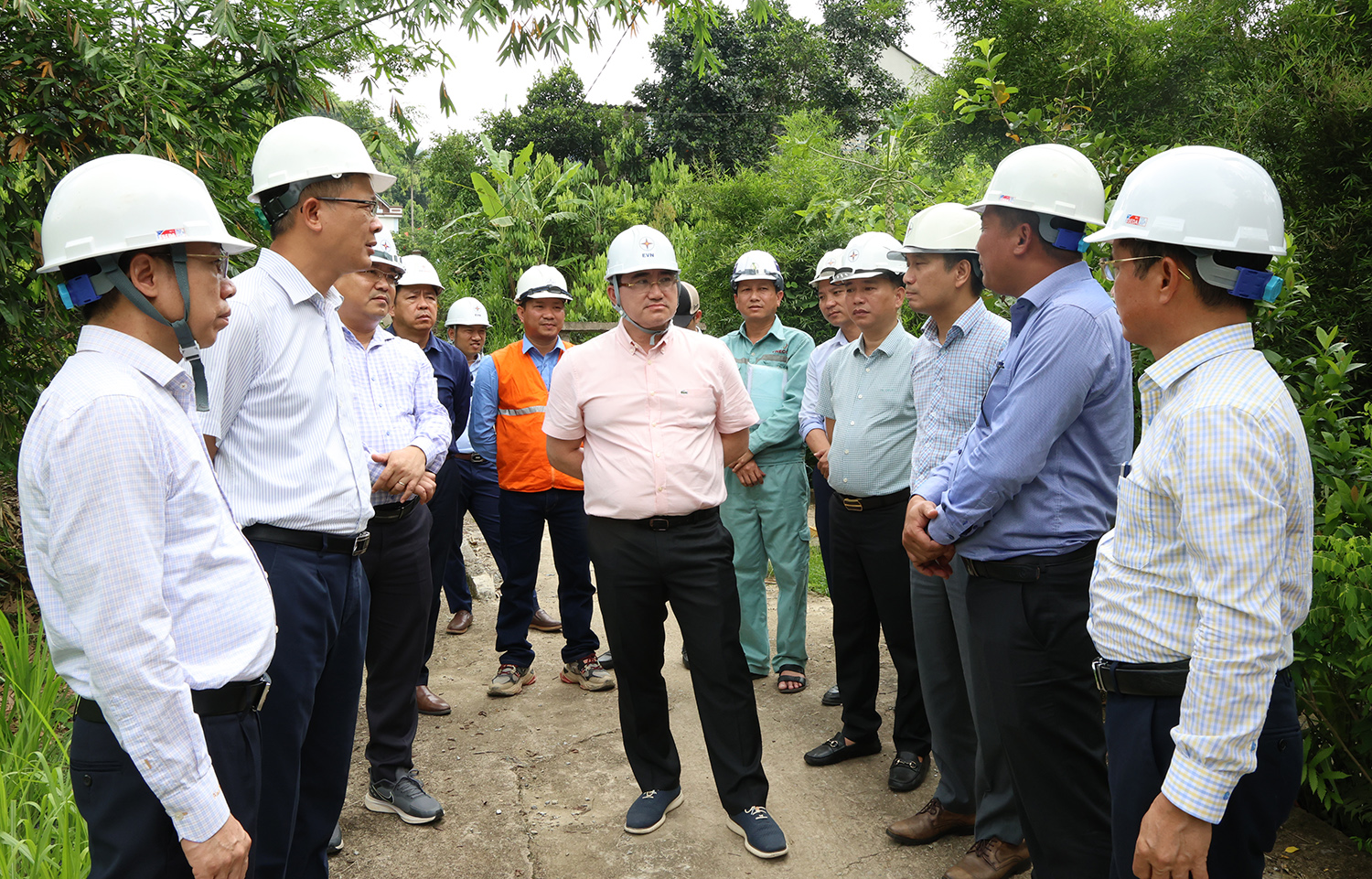

Lãnh đạo Đảng ủy EVN, EVNNPT kiểm tra và nghe báo cáo tình hình tiến độ triển khai dự án
Quyết tâm cao, nỗ lực lớn
Để đáp ứng mục tiêu hoàn thành dự án theo chỉ đạo của Đảng ủy EVN và EVNNPT, CPMB đang phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ từng bước những vướng mắc cụ thể để đảm bảo có mặt bằng thi công. Cùng với đó, CPMB cũng đã yêu cầu các đơn vị tham gia dự án tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt; tổ chức vận động các hộ dân bàn giao mặt bằng phần móng; tăng cường nhân lực, thiết bị để tập trung triển khai thi công nhiều vị trí hiện nay đã đảm bảo điều kiện thi công.
Tại buổi kiểm tra công trường Ủy viên BTV Đảng ủy, Thành viên HĐTV EVN Đặng Huy Cường nhấn mạnh đây là dự án có ý nghĩa rất quan trọng nhằm tăng cường đảm bảo điện cho miền Bắc từ năm 2025. Vì vậy, lãnh đạo Đảng ủy EVN yêu cầu Đảng ủy EVNNPT chỉ đạo CPMB phối hợp chặt chẽ với chính quyền địa phương để tập trung tháo gỡ mặt bằng để vị trí móng cuối cùng của dự án trong tháng 5/2025, sau đó tập trung công tác dựng cột, kéo dây.
Đối với các nhà thầu thi công, lãnh đạo Đảng ủy EVN yêu cầu EVNNPT chỉ đạo nhà thầu thi công xây lắp tiếp tục phối hợp cùng các địa phương liên quan hoàn chỉnh phương án để tổ chức thi công. Cùng với đó tiếp tục tổ chức tuyên truyền, vận động các hộ dân nhận tiền bàn giao mặt bằng để thi công các vị trí móng còn lại. Tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt.

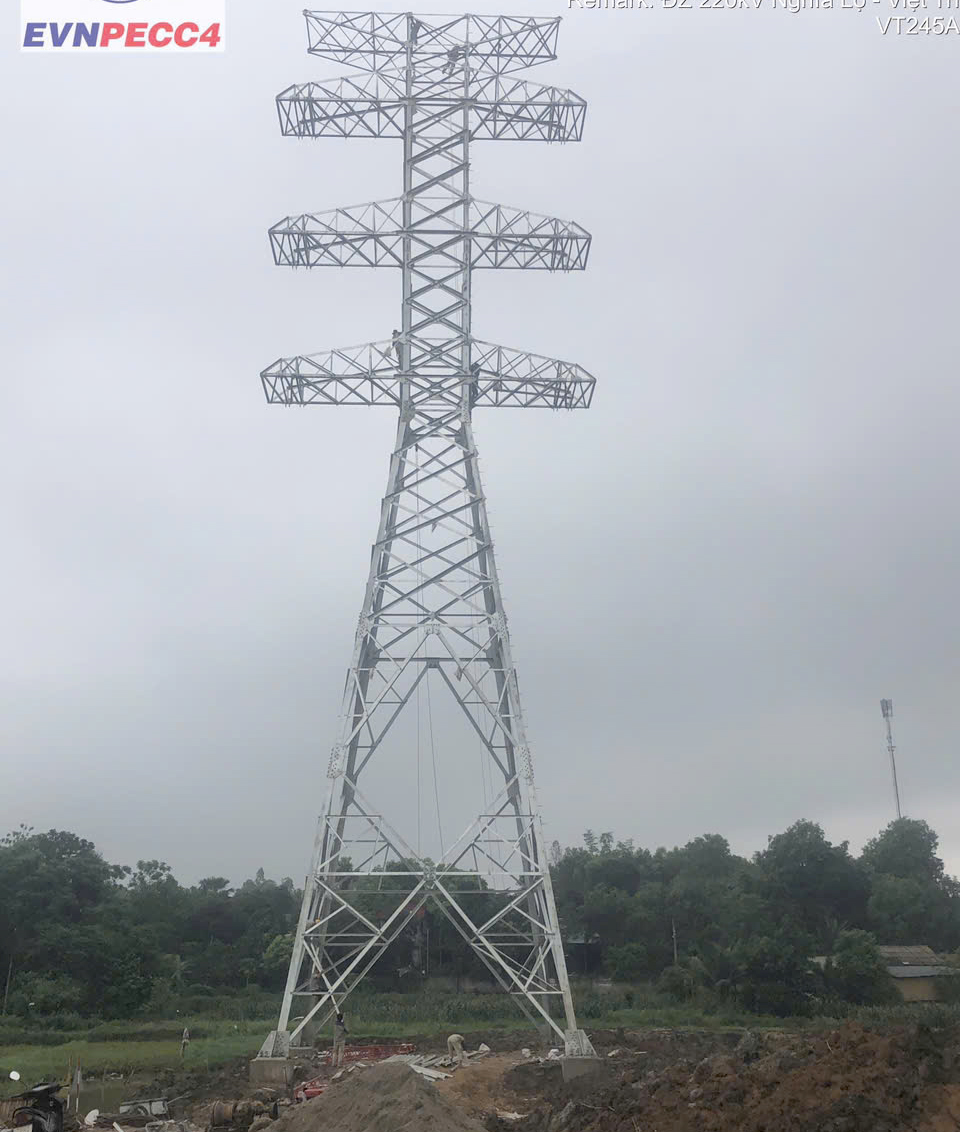

Thi công dựng cột Dự án đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì
Phối hợp cùng Hội đồng bồi thường các huyện, xã vận động chi trả tiền bàn giao mặt bằng để thi công các vị trí móng còn lại trong tháng 5/2025. Đối với hành lang tuyến, tập trung tăng cường thêm nhân lực cán bộ đền bù, tài chính để tiếp tục phối hợp cùng Hội đồng bồi thường các huyện và UBND các xã tổ chức triển khai giao mốc kê kiểm và hoàn chỉnh lập phương án bồi thường hỗ trợ niêm yết trình thẩm định phê duyệt trong thời gian sớm nhất.
Các nhà thầu phải phối hợp chặt chẽ với tư vấn giám sát tiến hành lập đầy đủ hồ sơ nghiệm thu đồng bộ với quá trình thi công tại công. Đối với tư vấn giám sát cần tiếp tục và tập trung hơn nữa trong công tác giám sát thi công xây dựng, đôn đốc điều hành thi công theo tiến độ đã phê duyệt. Có phương án tăng cường nhân lực theo kế hoạch của nhà thầu thi công. Đôn đốc và kiểm soát công tác nghiệm thu khi các nhà thầu xây lắp trình đầy đủ các hồ sơ liên quan đảm bảo điều kiện để có thể quyết toán và bàn giao ngay sau khi hoàn thành đóng điện.
Lãnh đạo Đảng ủy EVN cũng yêu cầu EVNNPT khi cần thiết cử các Ban chuyên môn của EVNNPT phối hợp cùng CPMB trong các cuộc họp với địa phương để giải quyết các vướng mắc về bồi thường, giải phóng mặt bằng; đồng thời phối hợp điều hành tại công trường, đảm bảo các mốc tiến độ như đúc móng, dựng cột, kéo dây và đóng điện đúng kế hoạch được giao.
