Đoàn công tác do ông Lê Sỹ Tuấn – Phó Trưởng Ban Quản lý đầu tư xây dựng EVNNPT chủ trì, cùng đại diện Ban QLDA các công trình điện miền Trung (CPMB), Công ty Truyền tải điện 3 (PTC3), PECC4, ICD, PCC2 và các đơn vị liên quan.

Đoàn công tác của EVNNPT kiểm tra mặt bằng, cấu kiện và phương án dựng cột tại VT188 – một trong các vị trí trọng điểm của đợt cắt điện giai đoạn 2.
Kiểm tra các vị trí trọng điểm
Đợt cắt điện giai đoạn 2 được các cấp điều độ hệ thống điện phê duyệt, thực hiện liên tục từ ngày 05 đến 17/10/2026. Đây là đợt thi công có phạm vi ảnh hưởng lớn đến phương thức vận hành lưới điện khu vực, khả năng truyền tải công suất và huy động nguồn năng lượng tái tạo. Vì vậy, yêu cầu đặt ra là phải chuẩn bị đầy đủ, tổ chức thi công an toàn, hoàn thành khối lượng đúng tiến độ và tuyệt đối không để chậm trả điện do nguyên nhân chủ quan.
Ngày 01/10, đoàn công tác kiểm tra các vị trí (VT) trọng điểm từ VT1 đến VT8 khu vực đầu Trạm biến áp 220kV Krông Búk; trong đó tập trung vào công tác tập kết, tổ hợp và dựng cột, xử lý mặt bằng tại VT1A và phương án kéo dây vượt Quốc lộ 14.

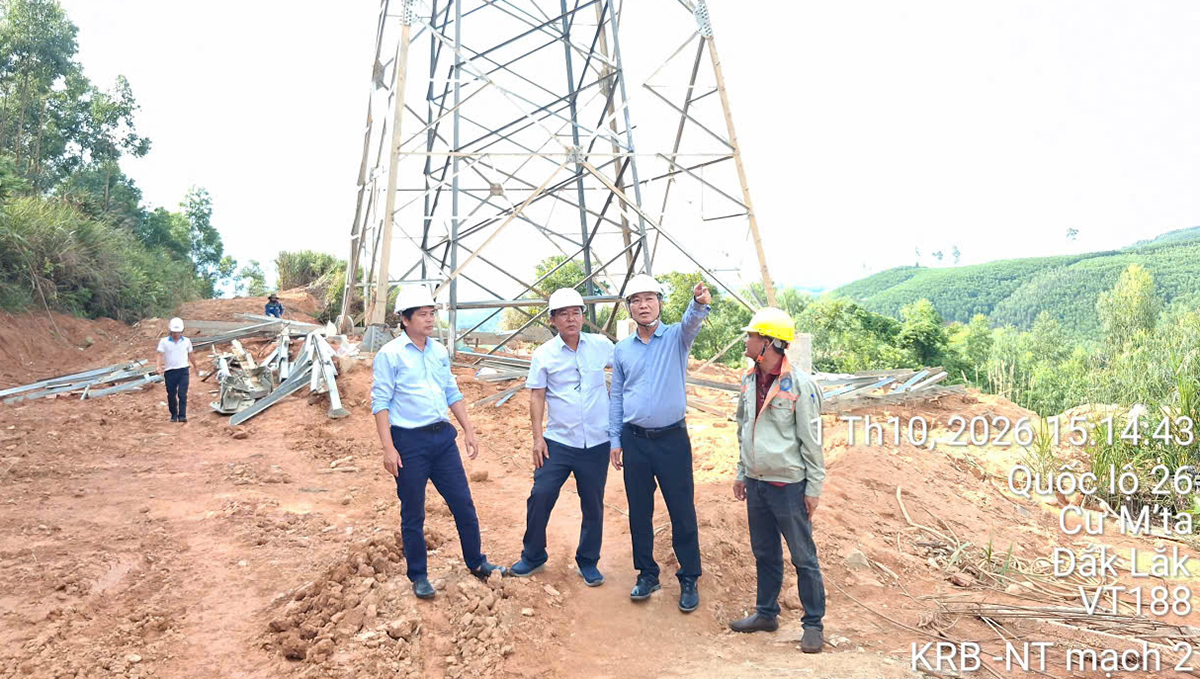

Tại VT188, đoàn kiểm tra mặt bằng, điều kiện tập kết cấu kiện và phương án tháo hạ, dựng cột mới tại vị trí móng trùng tim đường dây hiện hữu.
Đoàn cũng kiểm tra đoạn cải tạo VT292–VT296, các vị trí dựng cột, kéo dây vượt Quốc lộ 26 và khoảng néo 381–382 vượt đường dây 220kV Vân Phong – Nha Trang hai mạch. Các vị trí này được yêu cầu chuẩn bị kỹ về biện pháp an toàn, nhân lực, thiết bị, trình tự thi công và phương án dự phòng.

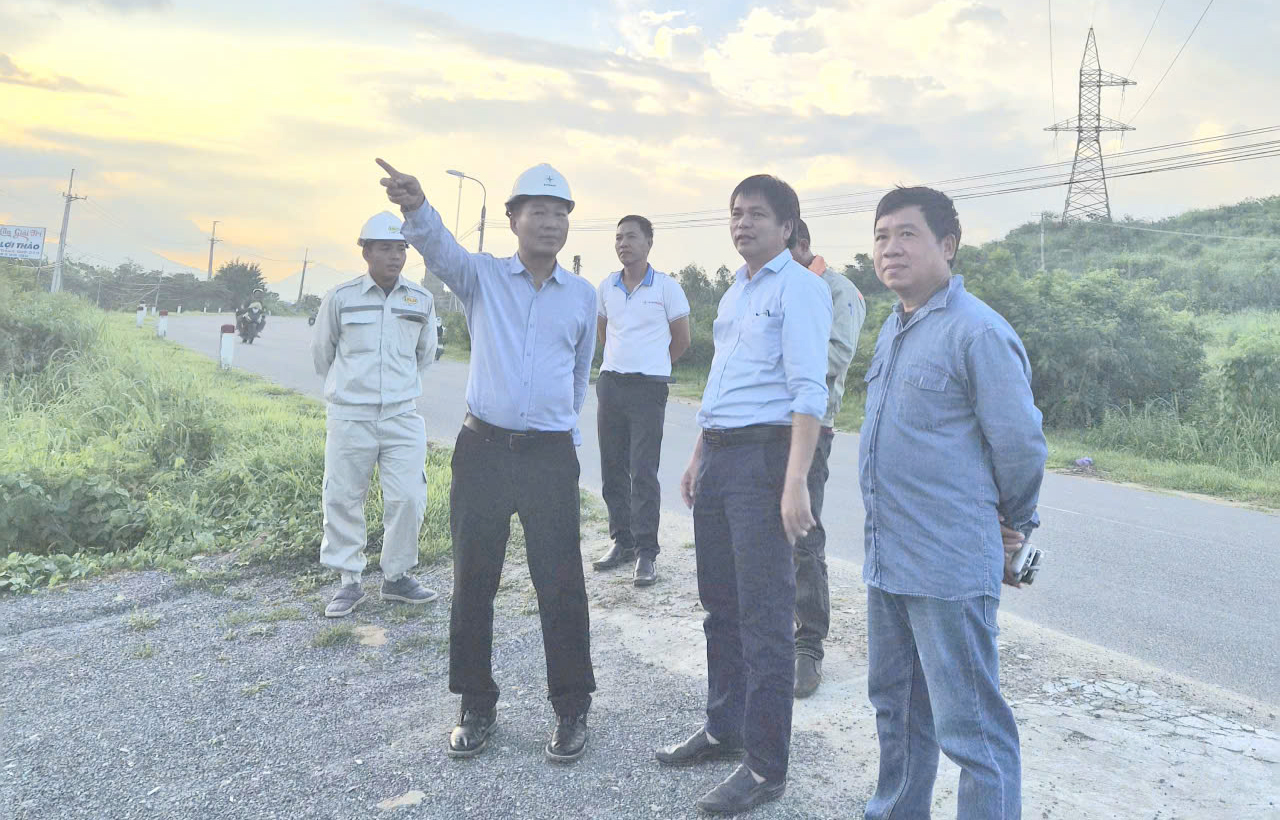

Đoàn công tác của EVNNPT kiểm tra công tác chuẩn bị cắt điện tại khoảng néo 295–296 thuộc đoạn tuyến cải tạo VT292–VT296.
Rà soát tiến độ, phân công rõ trách nhiệm
Ngày 02/10, tại trụ sở PTC3 (tỉnh Khánh Hòa), Ban Quản lý đầu tư xây dựng EVNNPT chủ trì họp rà soát toàn diện công tác chuẩn bị cắt điện giai đoạn 2.
Các đơn vị tập trung kiểm tra mặt bằng, vật tư, thiết bị, biện pháp thi công và an toàn; nhân lực, máy móc, phương tiện; công tác thao tác, tiếp địa, giám sát, nghiệm thu và hoàn công. Tiến độ được yêu cầu chi tiết theo từng ca, từng mũi thi công và từng mốc trả điện, gắn với đơn vị và cá nhân chịu trách nhiệm.
Đối với PCC2, EVNNPT yêu cầu huy động đầy đủ nhân lực, thiết bị, tổ chức thi công liên tục và bố trí lực lượng dự phòng. ICD bố trí tư vấn giám sát thường trực, nghiệm thu cuốn chiếu; PECC4 kịp thời xử lý các vấn đề kỹ thuật, thiết kế phát sinh. PTC3 phối hợp về phương thức vận hành, thao tác, tiếp địa và giám sát an toàn. CPMB chịu trách nhiệm điều phối chung, kiểm soát tiến độ và kịp thời báo cáo EVNNPT các vấn đề vượt thẩm quyền.

Lãnh đạo Ban Quản lý đầu tư xây dựng EVNNPT chủ trì họp với các bên liên quan kiểm điểm tiến độ và rà soát toàn diện công tác chuẩn bị cắt điện giai đoạn 2 để phục vụ thi công dự án
Qua kiểm tra, Ban Quản lý đầu tư xây dựng EVNNPT yêu cầu các đơn vị tiếp tục bám sát hiện trường, hoàn tất các điều kiện còn lại trước khi cắt điện; mọi nhiệm vụ phải có đơn vị, đầu mối và thời hạn hoàn thành cụ thể. Các nguy cơ ảnh hưởng đến tiến độ trả điện phải được nhận diện, báo cáo ngay và có phương án bù tiến độ, dự phòng.
Mục tiêu xuyên suốt là bảo đảm an toàn tuyệt đối, hoàn thành đầy đủ khối lượng trong thời gian cắt điện và trả điện đúng kế hoạch được phê duyệt.
Với sự chuẩn bị kỹ lưỡng cho đợt tập trung cao điểm để thi công giai đoạn nước rút, toàn công trường đang quyết tâm để hoàn thành đóng điện dự án trong tháng 12/2026. Sau khi hoàn thành, Dự án đường dây 220kV Krông Búk – Nha Trang mạch 2 sẽ góp phần nâng cao năng lực truyền tải, tăng cường liên kết lưới điện khu vực Tây Nguyên – Nam Trung Bộ, hỗ trợ giải tỏa công suất các nguồn điện, đặc biệt là năng lượng tái tạo, đồng thời nâng cao độ tin cậy cung cấp điện cho khu vực.
