Theo Quyết định, Phó Tổng giám đốc EVNNPT - Trương Hữu Thành làm Trưởng ban Chỉ đạo. Trưởng ban Quản lý xây dựng làm Thành viên Thường trực. Các thành viên gồm Trưởng các Ban: Quản lý đầu tư; Quản lý đấu thầu; Kế hoạch; Tài chính và Kế toán; Kỹ thuật; An toàn; Viễn thông và Công nghệ thông tin; Pháp chế; Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB); Giám đốc Công ty Truyền tải điện 1 (PTC1).
Ban Chỉ đạo có nhiệm vụ chỉ đạo, kiểm tra và đôn đốc việc thực hiện đầu tư xây dựng các dự án/công trình đảm bảo tiến độ đưa vào vận hành theo đúng kế hoạch, đảm bảo chất lượng theo yêu cầu và tuân thủ theo các quy định của pháp luật.

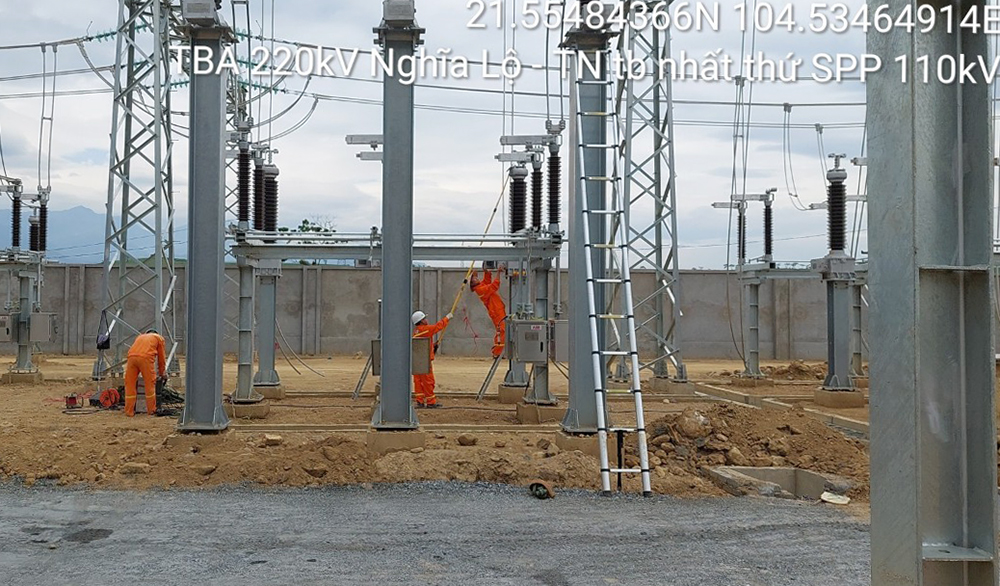

Lắp đặt thiết bị tại TBA 220kV Nghĩa Lộ
Làm việc và phối hợp với các địa phương trong công tác bồi thường giải phóng mặt bằng (BTGPMB), chuyển mục đích sử dụng rừng (CMĐSDR) nhằm đảm bảo tiến độ các dự án/công trình. Kịp thời tổng hợp các vướng mắc, đề xuất các giải pháp báo cáo EVN, EVNNPT xem xét chỉ đạo, giải quyết.
Trưởng ban Chỉ đạo có nhiệm vụ chỉ đạo chung hoạt động của Ban Chỉ đạo, thông qua kế hoạch công tác, trực tiếp trao đổi làm việc và kiểm tra hiện trường; Chủ trì các cuộc họp của Ban Chỉ đạo. Ủy quyền cho Thành viên thường trực hoặc các thành viên khác của Ban Chỉ đạo giải quyết các công việc thuộc thẩm quyền của Trưởng Ban Chỉ đạo khi cần thiết.
Thành viên là Giám đốc CPMB trực tiếp điều hành thực hiện các dự án/công trình theo chức năng, nhiệm vụ được quy định tại Điều lệ tổ chức và hoạt động của CPMB, phù hợp với Quyết định số 143/QĐ-HĐTV ngày 26/11/2021 của EVN về việc Ban hành Quy chế về công tác đầu tư xây dựng áp dụng trong Tập đoàn Điện lực Quốc gia Việt Nam và tuân thủ các quy định của Pháp luật/EVN/EVNNPT.
Trực tiếp chỉ đạo, đôn đốc các đơn vị Tư vấn thiết kế, giám sát thi công, các nhà thầu cung cấp VTTB, các nhà thầu thi công xây dựng thực hiện theo đúng các quy định trong hợp đồng đã ký kết để các dự án/công trình đưa vào vận hành đảm bảo chất lượng và theo đúng tiến độ đề ra.
Trực tiếp chỉ đạo thực hiện công tác BTGPMB, CMĐSDR các dự án/công trình. Thường xuyên làm việc với Lãnh đạo UBND các tỉnh Sơn La, Yên Bái, Phú Thọ và các sở ngành liên quan, Hội đồng BTGPMB của các tỉnh để giải quyết các khó khăn vướng mắc nhằm kịp thời bàn giao mặt bằng cho nhà thầu thi công. Trường hợp không giải quyết được hoặc vượt thẩm quyền, kịp thời báo cáo Ban Chỉ đạo, EVNNPT để hỗ trợ, giải quyết.

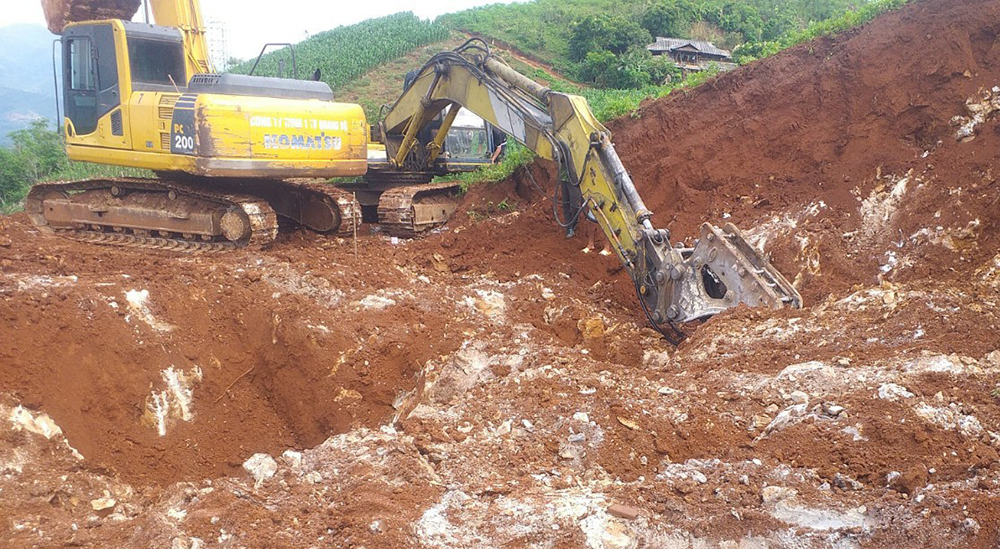

Thi công đào hố móng đường dây 220kV Huội Quảng – Nghĩa Lộ, tháng 7/2023
Chịu trách nhiệm lập Báo cáo Ban Chỉ đạo phục vụ các cuộc họp định kỳ hoặc đột xuất, bao gồm những nội dung sau: Tổng hợp, đánh giá kết quả thực hiện các kết luận của Ban Chỉ đạo; Tình hình triển khai thực hiện, đánh giá tiến độ thực hiện của các dự án/công trình; Những khó khăn, vướng mắc và đề xuất biện pháp tháo gỡ; Kế hoạch thực hiện cho tháng/quý tiếp theo, …
Trực tiếp chỉ đạo, đôn đốc các đơn vị liên quan cập nhật kịp thời dữ liệu về tình hình thực hiện các dự án/công trình lên phầm mềm quản lý đầu tư xây dựng của EVN (IMIS 2.0).
Bám sát tiến độ các dự án/công trình, đề xuất Ban Chỉ đạo các phương án giải pháp đẩy nhanh tiến độ để đảm bảo tiến độ đóng điện các dự án/công trình trong tháng 12/2023. Thực hiện các nhiệm vụ khác khi được Trưởng ban Chỉ đạo phân công nhiệm vụ.
