Tham dự buổi làm việc, về phía EVNNPT có ông Phạm Lê Phú - Tổng giám đốc, ông Bùi Văn Kiên – Phó Tổng giám đốc, ông Trương Hữu Thành – Phó Tổng giám đốc kiêm Giám đốc Ban QLDA các công trình điện miền Nam (SPMB), lãnh đạo các Ban chuyên môn của EVNNPT, lãnh đạo SPMB. Về phía xã Phú Giáo có ông Huỳnh Huy Long – Phó Chủ tịch UBND xã, lãnh đạo các phòng chức năng của xã.

Buổi làm việc giữa EVNNPT với UBND xã Phú Giáo
Thực hiện chỉ đạo của Thủ tướng Chính phủ về việc bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới. Hiện nay, EVNNPT, SPMB đang khẩn trương triển khai đầu tư xây dựng 3 dự án trên địa bàn xã Phú Giáo gồm: Dự án đường dây 500kV Bình Dương 1 - Chơn Thành; Đường dây 500kV Bình Dương 1 - rẽ Sông Mây - Tân Định; Đường dây 220kV đấu nối TBA 500kV Bình Dương 1 - rẽ Uyên Hưng - Sông Mây.
Quá trình triển khai, các dự án vẫn còn nhiều khó khăn, vướng mắc trong công tác bồi thường giải phóng mặt bằng, cụ thể:
Dự án Đường dây 500kV Bình Dương 1 - Chơn Thành đi qua địa bàn xã Phú Giáo có chiều dài 4,9 km, gồm 12 vị trí móng cột. Dự án đã hoàn thành vận động bàn giao được 11/36 vị trí. Trong đó, đoạn qua địa bàn xã Phú Giáo đã vận động bàn giao được 4/12 vị trí. Dự án hiện chưa hoàn thành phê duyệt, ban hành bản đồ đo vẽ địa chính đối với phần trụ móng và hành lang an toàn tuyến đường dây, chưa có bản vẽ phân vị trí giao cho UBND xã Phú Giáo và Chi nhánh Trung tâm phát triển quỹ đất khu vực (CNTTPTQĐKV) Bàu Bàng để triển khai công tác bồi thường, giải phóng mặt bằng; chưa bàn hành giá đất cụ thể.
Dự án đường dây 500kV Bình Dương 1-rẽ Sông Mây-Tân Định, đoạn qua xã Phú Giáo có chiều dài khoảng 15,1 km với tổng số 34 trụ, từ trụ T1-34. Đến nay, xã Phú Giáo đã vận động bàn giao được 14/34 vị trí. Hiện bản đồ đo vẽ phần hành lang an toàn chưa hoàn thành phê duyệt; chưa có đơn vị thực hiện khảo sát, lập giá đất cụ thể.
Dự án đường dây 220kV đấu nối TBA 500kV Bình Dương 1 - rẽ Uyên Hưng - Sông Mây, đoạn qua xã Phú Giáo có chiều dài khoảng 14,8 km với tổng số 34 trụ, từ trụ T1-34. Hiện đã vận động bàn giao được 14/34 vị trí. Hiện bản đồ đo vẽ phần hành lang an toàn chưa hoàn thành phê duyệt; chưa có đơn vị thực hiện khảo sát, lập giá đất cụ thể.

Tổng giám đốc EVNNPT Phạm Lê Phú phát biểu tại buổi làm việc
Tại buổi làm việc, Tổng giám đốc EVNNPT Phạm Lê Phú trân trọng cảm ơn Đảng ủy, UBND xã Phú Giáo trong thời gian qua đã vào cuộc quyết liệt để EVNNPT triển khai các dự án trên địa bàn.
Các dự án trên có vai trò rất quan trọng, góp phần tăng cường khả năng cung cấp điện và truyền tải công suất phục vụ phát triển kinh tế - xã hội của Thành phố Hồ Chí Minh và các tỉnh miền Nam, đồng thời tăng cường liên kết lưới và bảo đảm an ninh năng lượng quốc gia.
Chính vì vậy, lãnh đạo EVNNPT đề nghị xã Phú Giáo xem xét, hỗ trợ EVNNPT/SPMB trong công tác BTGPMB. Trong đó, hoàn thành phê duyệt ban hành bản vẽ phần hành lang an toàn trong tháng 09/2025; Hoàn thành phê duyệt phương án bồi thường và bàn giao phần móng trụ trong tháng 10/2025; phần hành lang để kéo dây trong tháng 11/2025. Thành lập Tổ vận động với sự tham gia của: Mặt trận Tổ quốc, các tổ chức chính trị xã hội… do lãnh đạo UBND xã làm Tổ trưởng để tổ chức vận động bàn giao mặt bằng các vị trí trụ móng, hành lang tuyến của các dự án.
Tại buổi làm việc, lãnh đạo các phòng chức năng của xã Phú Giáo, lãnh đạo các Ban chuyên môn của EVNNPT cùng thảo luận, đề xuất các giải pháp để đẩy nhanh tiến độ các dự án.

Phó Chủ tịch UBND xã Phú Giáo - Huỳnh Huy Long phát biểu tại buổi làm việc
Kết luận tại buổi làm việc, Phó Chủ tịch UBND xã Phú Giáo cho biết: Trong thời gian qua, EVNNPT đã luôn thực hiện tốt chắc năng nhiệm vụ trong việc đảm bảo truyền tải điện an toàn, liên tục, ổn định trong khu vực góp phần phần phát triển kinh tế xã hội của TP.HCM nói chung và xã Phú Giáo nói riêng.
Đối với 3 dự án truyền tải điện nằm trên địa bàn xã Phú Giáo hiện nay vẫn còn những vướng mắc nhất định khi các hộ dân đều yêu cầu phải có giá đất cụ thể. Các hộ dân đều cơ bản thống nhất với chủ trương của nhà nước trong việc thực hiện các dự án điện trọng điểm quốc gia . UBND xã Phú Giáo sẽ tiếp tục vận động để các hộ dân đồng thuận. Cùng với đó, xã Phú Giáp sẽ tích cực phối hợp chặt chẽ với EVNNPT để đảm bảo tiến độ các dự án đáp ứng đúng tiến độ đề ra vì mục tiêu đảm bảo an ninh năng lượng của khu vực và đất nước.

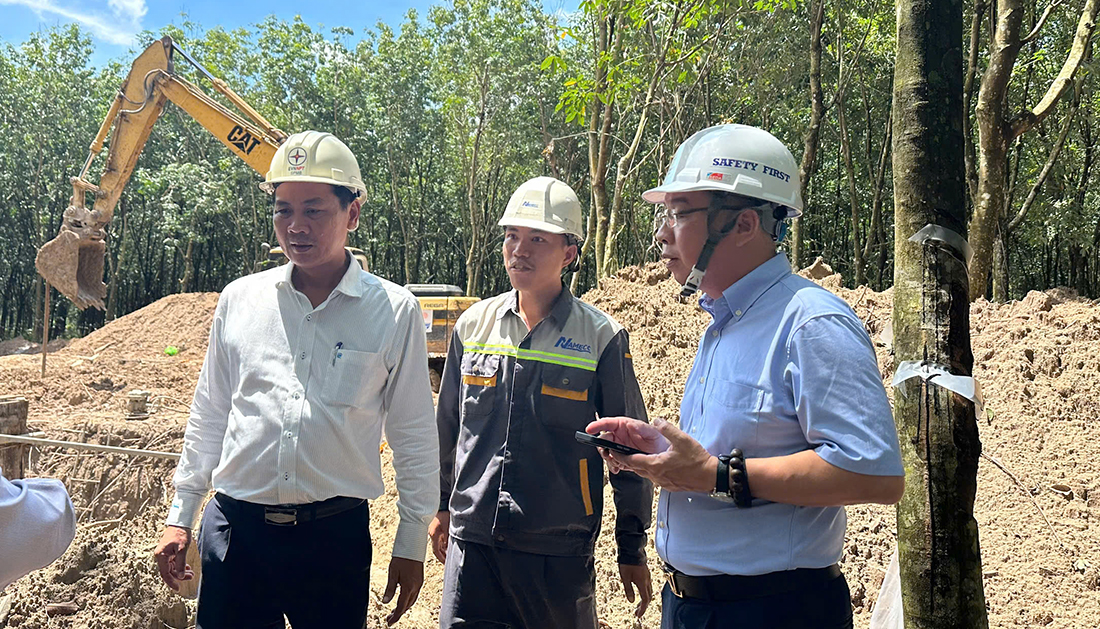

Tổng giám đốc EVNNPT kiểm tra thực địa Dự án đường dây 500kV Bình Dương 1 – Chơn Thành
Cũng trong chương trình, Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác đã đi kiểm tra thực địa dự án đường dây 500kV Bình Dương 1 - Chơn Thành đoạn qua xã Phú Giáo. Lãnh đạo EVNNPT yêu cầu SPMB cùng các nhà thầu huy động tối đa nguồn lực để đẩy nhanh tiến độ dự án đáp ứng đúng yêu cầu chỉ đạo của Thủ tướng.
