Nhằm ngăn ngừa giảm thiểu sự cố cho đường dây 220kV Thượng Kon Tum – Quảng Ngãi, Truyền tải điện Quảng Ngãi – Công ty Truyền tải điện 2 đã tập trung xử lý lắp dây néo giảm tổng trở sóng cho các vị trí xung yếu, bị ảnh hưởng nhiều bỡi dông sét và bổ sung cách điện 114/114 vị trí trên đường dây 220kV Thượng Kon Tum – Quảng Ngãi.

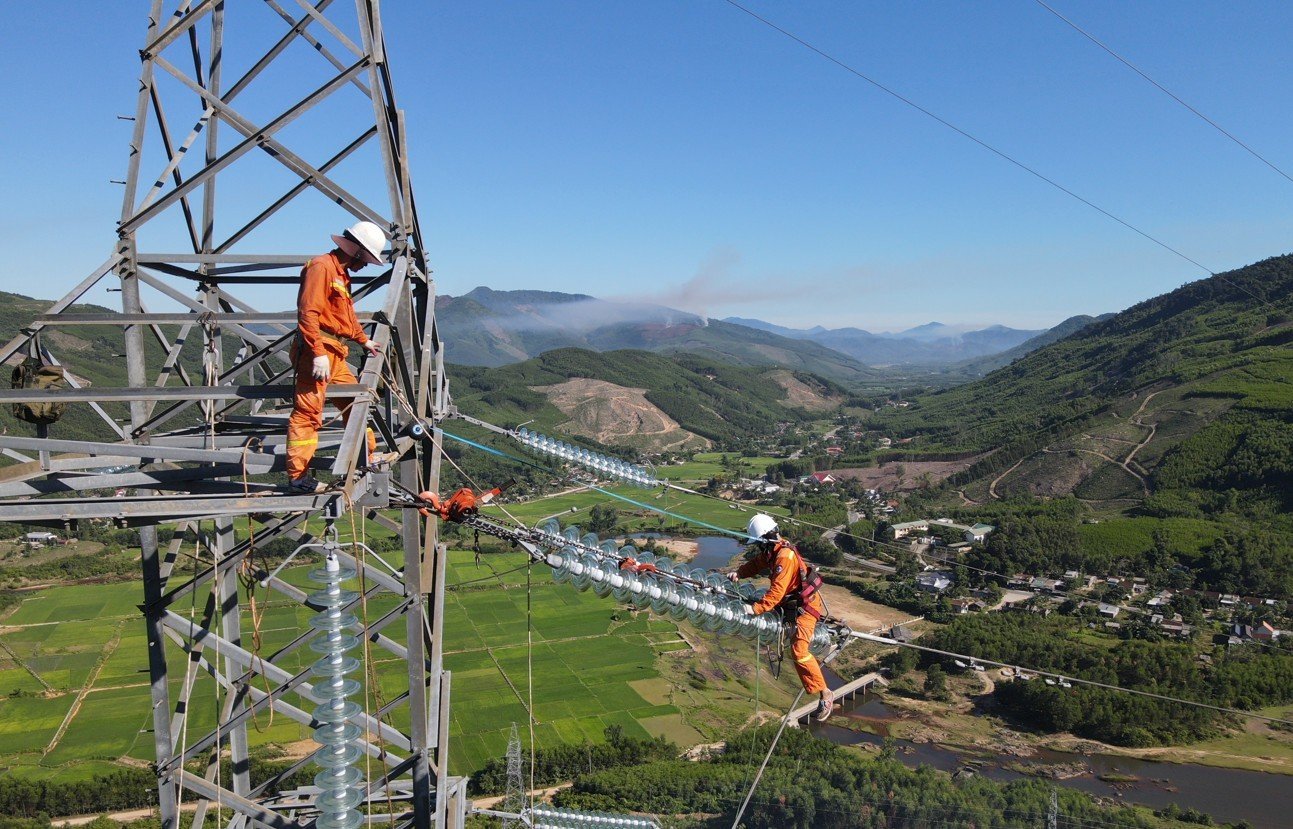

Công nhân TTĐ Quảng Ngãi thi công lắp bổ sung cách điện ĐZ 220kV Thượng KonTum - Quảng Ngãi
Liên tục trong 03 đợt từ ngày 20 - 22/6/2023; 27 - 28/6/2023 và 14 - 16/7/2023, Truyền tải điện Quảng Ngãi đã tập trung bổ sung thêm 01 bát cách điện, 315 chuỗi cách điện đỡ; 153 chuỗi cách điện néo và 33 chuỗi cách điện néo kép.
Kỹ sư Hồ Đăng Hải – Đội trưởng Đội Ba Tơ cho biết: Anh em thi công trong tình trạng thời tiết nắng nóng gay gắt nhiệt độ luôn ở ngưỡng 37-39 oC, ban ngày áo ướt vì mồ hôi, chiều tối ướt áo vì những cơn mưa dông. Để giảm sức trong quá trình di chuyển lên xuống cột, nâng cao hiệu quả, năng suất lao động, sớm đưa đường dây vào vận hành theo đúng tiến độ kế hoạch, buổi trưa anh em công nhân đều phải ăn cơm và uống nước, nghỉ ngơi tại chổ trên cột điện. Mặc dù hết sức vất vả nhưng nhờ sự quan tâm của Lãnh đạo, Công đoàn Truyền tải đã kịp thời thăm hỏi động viên anh em tại hiện trường nên phần nào vơi đi sự mệt nhọc. Anh em công nhân luôn quyết tâm hoàn thành tốt nhiệm vụ được giao.
Với việc chủ động thực hiện biện pháp tăng cường dây néo giảm tổng trở sóng và tăng cường bát cách điện ở mỗi chuỗi cách điện như trên, Truyền tải điện Quảng Ngãi đã nỗ lực xử lý ngăn ngừa sự cố cho các vị trí nằm ở khu vực đồi núi có mật độ giông sét cao và ngăn ngừa sự cố đồng thời cả 2 mạch do giông sét trên đường dây 220kV Thượng KonTum – Quảng Ngãi và Nước Long – Quảng Ngãi đi chung cột

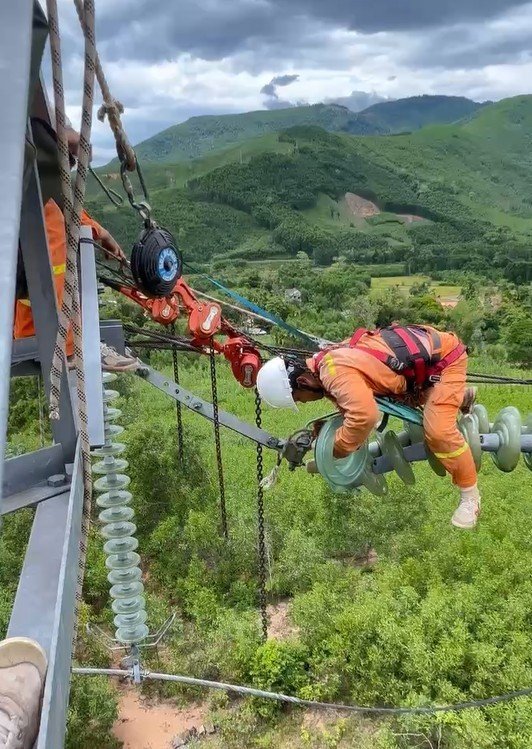

Công nhân TTĐ Quảng Ngãi thi công lắp bổ sung cách điện đường dây 220kV Thượng KonTum - Quảng Ngãi
Trần Văn Tân - TTĐ Quảng Ngãi, PTC2
