Hoàn thành giai đoạn 1 dự án Lắp máy biến áp 500kV - 900MVA thứ 2 và máy biến áp 220kV - 250MVA thứ 2 TBA 500kV Chơn Thành

Thứ sáu, 24/10/2025 | 08:20 GMT+7
Vào lúc 01h33 phút, ngày 24/10/2025, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện máy biến áp AT4 công suất 250MVA thuộc dự án Lắp máy biến áp 500kV - 900MVA thứ 2 và máy biến áp 220kV - 250MVA thứ 2 TBA 500kV Chơn Thành, qua đó nâng công suất của trạm lên 1.400MVA.

Dự án do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, NPTPMB điều hành quản lý dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành. Công trình được xây dựng tại Trạm biến áp 500kV Chơn Thành hiện hữu thuộc phường Minh Thành, thị xã Chơn Thành, tỉnh Bình Phước (cũ), nay là phường Chơn Thành, tỉnh Đồng Nai.

Đại diện các đơn vị liên quan chứng kiến thời khắc đóng điện dự án

Dự án có quy mô lắp 1 máy biến áp 500kV - 900 MVA; Lắp 1 máy biến áp 220kV-250MVA; Lắp 1 bộ kháng điện 2500A- 24mH; Lắp 1 ngăn thiết bị 500kV; Lắp 2 ngăn thiết bị 220kV và Lắp 4 ngăn thiết bị 110kV. Sau khi dự án hoàn thành sẽ nâng công suất của trạm lên 2.300MVA, gấp đôi so với hiện nay.

Dự án sau khi đóng điện giúp đảm bảo cung cấp điện ổn định lâu dài, tin cậy phục vụ phát triển kinh tế - xã hội cho tỉnh Đồng Nai và khu vực lân cận; Tăng cường độ tin cậy, khả năng truyền tải của lưới điện để cung cấp điện cho hệ thống điện miền Nam. Ngoài ra, dự án giúp giảm tổn thất điện năng trong lưới truyền tải, tăng hiệu quả sản xuất kinh doanh điện của EVN, đồng thời tạo điều kiện thuận lợi giảm thời gian cắt điện cho việc cải tạo nâng cấp lưới điện 220kV & 110kV hiện hữu khi cần thiết; Tăng cường ổn định cho hệ thống điện và đảm bảo an ninh năng lượng quốc gia.

Lực lượng Cảnh sát Phòng cháy chữa cháy – Công an tỉnh Đồng Nai ứng trực thời điểm đóng điện

Ông Lê Tuấn Anh – Phó Giám đốc NPTPMB cho biết: Trong quá trình triển khai dự án gặp nhiều khó khăn thách thức do thi công trong trạm biến áp đang mang điện, cùng với đó các nhà thầu bị phân tán lực lượng do phải thi công đồng thời các dự án trọng điểm khác của ngành Điện. Tuy nhiên với sự chỉ đạo sát sao của lãnh đạo EVNNPT, NPTPMB cùng các đơn vị tham gia dự án nỗ lực để đưa dự án đóng điện giai đoạn 1 trong tháng 10/2025 đáp ứng đúng chỉ đạo của cấp trên.

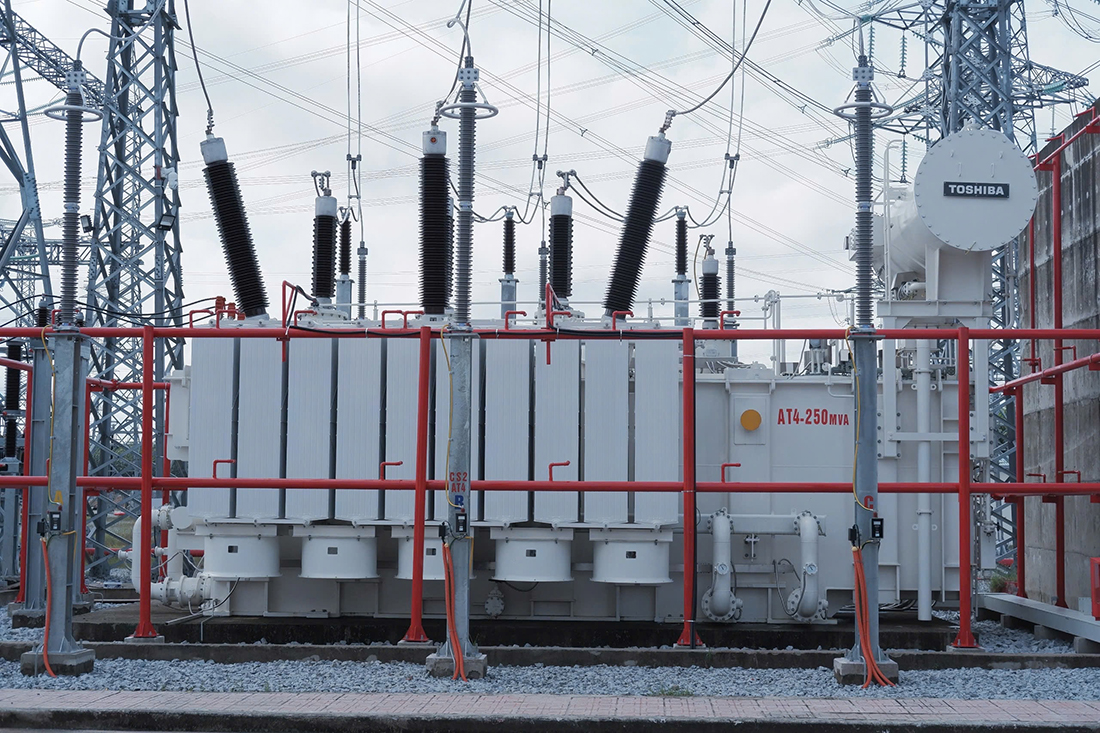

Máy biến áp AT4 công suất 250MVA vừa được đóng điện thành công

Đối với giai đoạn 2, NPTPMB đang chỉ đạo các nhà thầu tăng cường nhân lực, tập trung thi công để đóng điện máy biến áp 500kV công suất 900MVA, phấn đấu hoàn thành toàn bộ dự án trong quý I/2026 nhằm đảm bảo cung cấp điện cho tỉnh Đồng Nai và các tỉnh phụ cận khu vực Đông Nam Bộ. Đây là khu vực phát triển kinh tế sôi động của đất nước và có tốc độ tăng trưởng điện nhanh.

Trước đó, ngày 21/10/2025, Hội đồng nghiệm thu cấp chủ đầu tư họp thống nhất đóng điện dự án

Thu Hiền
