Ninh Bình sẽ phối hợp chặt chẽ với EVNNPT để đảm bảo tiến độ đầu tư xây dựng các dự án

Thứ năm, 22/1/2026 | 07:51 GMT+7
Ngày 21/1/2026, tại Ninh Bình, Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Hoàng Văn Tuyên đã có buổi làm việc với Phó Chủ tịch UBND tỉnh Ninh Bình – Nguyễn Cao Sơn về thực hiện các dự án đầu tư xây dựng lưới điện truyền tải trên địa bàn tỉnh.

Tham dự buổi làm việc có lãnh đạo các sở, ngành, địa phương liên quan của tỉnh Ninh Bình; lãnh đạo các đơn vị trực thuộc, các ban chuyên môn của EVNNPT.

Buổi làm việc giữa EVNNPT với UBND tỉnh Ninh Bình về thực hiện các dự án đầu tư xây dựng lưới điện truyền tải trên địa bàn tỉnh Ninh Bình diễn ra ngày 21/1/2026

Đầu tư nhiều dự án để đảm bảo điện cho tỉnh

Hiện nay, trên địa bàn tỉnh Ninh Bình, EVNNPT giao Ban Quản lý dự án các công trình điện miền Bắc (NPMB), Ban Quản lý dự án Truyền tải điện (NPTPMB) thực hiện quản lý điều hành nhiều dự án nhằm đảm bảo cung cấp điện cho tỉnh Ninh Bình. Trong đó có 2 dự án đang thi công là Đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín; Trạm biến áp 220kV Hải Hậu và đường dây đấu nối.

Đối với Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín đi qua địa bàn tỉnh Ninh Bình gồm 131 vị trí móng cột và 71 khoảng néo hành lang tuyến. Đến nay địa phương đã bàn giao 131/131 vị trí móng cột và 68/76 khoảng néo hành lang tuyến. Theo kế hoạch dự án hoàn thành đóng điện trong quý I/2026 nhằm đảm bảo cung ứng điện trước mùa khô năm 2026 theo chỉ đạo của Thủ tướng Chính phủ. Tuy nhiên hiện nay Dự án đang vướng mắc về giải phóng mặt bằng và tái định cư cho 19 hộ dân trên địa bàn các phường Tam Chúc; Lý Thường Kiệt; Nguyễn Úy thuộc tỉnh Ninh Bình. Tại buổi họp, lãnh đạo UBND tỉnh chỉ đạo các xã phường liên quan cùng các đơn vị chức năng vào cuộc quyết liệt để giải quyết dứt điểm về công tác GPMB và đặc biệt là công tác tái định cư để sớm bàn giao hành lang an toàn cho chủ đầu tư để thi công kéo dây.

Đối với Dự án TBA 220kV Hải Hậu và đường dây đấu nối có quy mô chính xây dựng mới trạm biến áp gồm 2 máy biến áp 220/110/22kV-250MVA; xây dựng đường dây 220kV từ TBA 220kV Trực Ninh đến TBA 220kV Hải Hậu, chiều dài khoảng 16,6 km.

Dự án đươc xây dựng trên địa phận xã Hải Hậu, xã Hải Anh, Yên Định, Cát Thành, tỉnh Ninh Bình.

Đến nay phần TBA 220kV Hải Hậu đã hoàn thành bàn giao mặt bằng; Phần đường dây 220kV đấu nối đã bàn giao được 42/51 vị trí móng cột và 12/20 khoảng néo.

Để đẩy nhanh tiến độ dự án, EVNNPT đề nghị UBND tỉnh Ninh Bình chỉ đạo UBND xã Hải Hậu, UBND xã Hải Anh đẩy nhanh thủ tục phê duyệt phương án bồi thường, để chi trả tiền cho hộ dân nhằm đẩy nhanh tiến độ các dự án.

Cùng với 2 dự án đang triển khai thi công, trên địa bàn tỉnh Ninh Bình có 14 dự án EVNNPT đang triển khai ở giai đoạn chuẩn bị đầu tư gồm: Dự án cải tạo đường dây 220kV Gia Viễn - Tam Điệp - Bỉm Sơn từ 1 mạch thành 2 mạch, Đường dây 220kV NĐ Nam Định - Ninh Bình 2, Đường dây 220kV NĐ Nam Định 500 kV - Hậu Lộc, TBA 220kV Nghĩa Hưng và đường dây 220kV Nghĩa Hưng - rẽ NĐ Nam Định - Hậu Lộc, Lắp đặt 03 ngăn lộ 110kV tại TBA 220kV Phủ Lý, TBA 220kV Tam Điệp và đường dây đấu nối, TBA 500kV Nam Định và đường dây đấu nối, TBA 220kV Gia Viễn và đường dây đấu nối, TBA 220kV Lý Nhân và đường dây đấu nối, TBA 220kV Ninh Bình 2 và đường dây đấu nối, Đường dây 220kV Thái Bình - Thanh Nghị, TBA 220kV Nam Định 2 và đường dây đấu nối, Đường dây 220kV mạch 2 Hà Đông - Ứng Hoà - Phủ Lý, Đường dây 500kV LNG Nghi Sơn - Hưng Yên 2. EVNNPT đề nghị UBND tỉnh Ninh Bình chỉ đạo các sở, ngành, địa phương liên quan sớm thẩm định hồ sơ liên quan sau khi EVNNPT và các đơn vị trực thuộc trình để đẩy nhanh tiến độ các dự án nhằm đáp ứng nhu cầu điện cho tỉnh trong những năm tới.

Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên báo cáo và nêu các kiến nghị tại buổi làm việc

Đồng hành cùng EVNNPT

Tại buổi làm việc, Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên cho biết: Ninh Bình là địa phương có tốc độ tăng trưởng điện nhanh, chính vì vậy theo quy hoạch điện được duyệt, EVNNPT đang đầu tư và xây dựng nhiều dự án để đảm bảo cung cấp điện cho tỉnh từ năm 2026 và các năm tiếp theo. Đây là các dự án có ý nghĩa rất quan trọng nhằm đảm bảo an ninh năng lượng; đáp ứng yêu cầu truyền tải và cung cấp điện cho phụ tải của miền Bắc nói chung và của tỉnh Ninh Bình nói riêng; Tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy, ổn định khi vận hành hệ thống điện khu vực và quốc gia, trong đó có nhiều dự án nằm trong danh mục các dự án trọng điểm được Thủ tướng Chính phủ phê duyệt.

Chính vì vậy, lãnh đạo EVNNPT đề nghị UBND tỉnh Ninh Bình chỉ đạo các sở, ngành, địa phương chung sức, đồng lòng vào cuộc quyết liệt để sớm bàn giao mặt bằng cho 2 dự án đang thi công và phối hợp, hỗ trợ EVNNPT đối với các dự án đang trong giai đoạn chuẩn bị đầu tư.

Tại buổi làm việc, lãnh đạo các sở, ngành, địa phương liên quan, các Ban QLDA thuộc EVNNPT cùng trao đổi những khó khăn vướng mắc và đề ra phương án giải quyết.

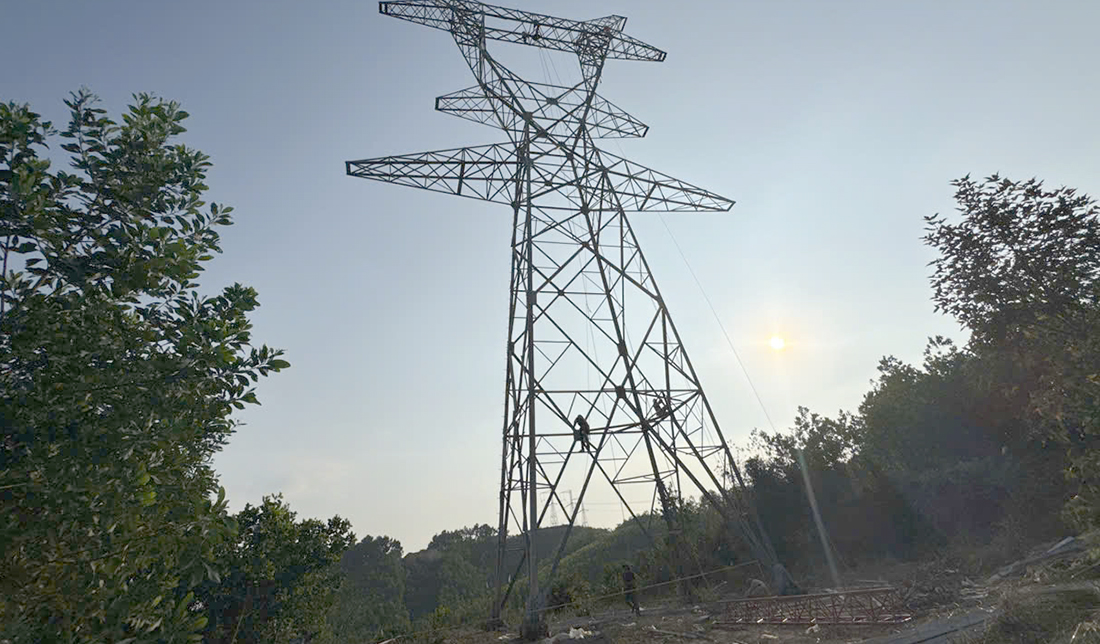

Hiện nay việc thi công Dự án đường 500/220kV Nho Quan – Phủ Lý – Thường Tín vẫn gặp vướng mắc mặt bằng trên địa bàn tỉnh Ninh Bình

Kết luận tại cuộc họp, ông Nguyễn Cao Sơn – Phó Chủ tịch UBND tỉnh Ninh Bình đánh giá cao EVNNPT trong thời gian quan đã luôn quan tâm, đầu tư xây dựng lưới điện truyền tải trên địa bàn tỉnh để đảm bảo cung cấp điện phục vụ phát triển kinh tế xã hội của tỉnh. Giao Sở Xây dựng chủ trì, làm việc lại với EVNNPT để thống nhất vị trí, hướng tuyến cho dự án do EVNNPT đang đầu tư tại tỉnh đảm bảo tính đồng bộ, tránh chồng chéo. Yêu cầu các xã, phường có dự án đi qua phải khẩn trương hoàn thành việc phân bổ chỉ tiêu sử dụng đất cụ thể cho từng dự án để các chủ đầu tư có cơ sở pháp lý hoàn thiện thủ tục chấp thuận chủ trương đầu tư, GPMB. Đối với 2 dự án đang thi công, giao xã Hải Hậu hoàn thành giải phóng mặt bằng 9 vị trí móng trong tháng 1/2026; đối với các hộ cố tình không hợp tác, cần thực hiện quy trình kiểm đếm bắt buộc theo đúng quy định của pháp luật. Đối với Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín giao Giám đốc Sở Nông nghiệp và Môi trường chủ trì làm việc với các đơn vị liên quan để giải quyết, thống nhất phương án tái định cư cho 19 hộ dân, các phường hoàn thành kiểm đếm cây cối trong hành lang tuyến trong tháng 1/2026.

Lãnh đạo tỉnh Ninh Bình khẳng định các dự án đang được EVNNPT đầu tư là những dự án có ý nghĩa rất quan trọng đối với việc đảm bảo cung cấp điện phục vụ sinh hoạt và phát triển kinh tế của tỉnh. Chính vì vậy các sở, ngành, địa phương cùng chung sức để các dự án triển khai và hoàn thành theo đúng kế hoạch.

Thu Hà
