Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ Dự án đường dây 220kV Than Uyên – Lào Cai

Thứ tư, 21/10/2026 | 10:00 GMT+7
Ngày 20/10/2026, ông Phạm Hồng Phương – Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) cùng đoàn công tác đã kiểm tra tiến độ thi công Dự án đường dây 220kV Than Uyên – Lào Cai, yêu cầu các đơn vị tập trung tháo gỡ vướng mắc giải phóng mặt bằng, tăng cường nhân lực, đẩy nhanh tiến độ dựng cột, kéo dây, phấn đấu hoàn thành dự án theo kế hoạch điều hành.

Tham gia đoàn công tác có ông Nguyễn Ngọc Tân – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), lãnh đạo các ban chuyên môn của EVN, EVNNPT và Ban Quản lý dự án các công trình điện miền Bắc (NPMB).

Phó Tổng giám đốc EVN Phạm Hồng Phương nghe báo cáo tiến độ triển khai dự án

Nhiều vướng mắc ảnh hưởng đến tiến độ thi công

Dự án đường dây 220kV Than Uyên – Lào Cai do EVNNPT làm chủ đầu tư, NPMB được giao quản lý điều hành. Dự án có quy mô xây dựng đường dây 220kV mạch kép từ Trạm biến áp (TBA) 220kV Than Uyên đến TBA 500kV Lào Cai, chiều dài khoảng 73,5 km. Tuyến đường dây đi qua địa bàn tỉnh Lai Châu và tỉnh Lào Cai, trong đó đoạn qua Lai Châu dài khoảng 5,7 km, gồm 12 vị trí móng cột; đoạn qua Lào Cai dài khoảng 67,8 km, gồm 148 vị trí móng cột.

Theo kế hoạch ban đầu, dự án dự kiến đóng điện trong quý I/2026. Tuy nhiên, do khó khăn trong công tác giải phóng mặt bằng (GPMB) và tổ chức thi công, tiến độ dự kiến được điều chỉnh sang quý IV/2026.

Đến nay, công tác vận động bàn giao mặt bằng phần móng cột đã đạt 160/160 vị trí. Đối với hành lang an toàn tuyến, đã bàn giao 51/86 khoảng néo, còn 35 khoảng néo chưa hoàn thành bàn giao. Đây là một trong những vướng mắc lớn, ảnh hưởng trực tiếp đến việc tổ chức kéo dây và hoàn thành các hạng mục của dự án.

Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu EVNNPT và NPMB chỉ đạo các nhà thầu huy động lực lượng, đẩy nhanh tiến độ dự án

Về thi công, dự án đã được cấp đủ vật tư, thiết bị; hoàn thành đúc móng tại 130/160 vị trí. Tại 30 vị trí còn lại, các đơn vị đang triển khai những công việc như làm đường tạm, san gạt, đào và đúc móng. Một số vị trí có điều kiện thi công phức tạp, khối lượng san gạt và đào phá đá lớn, ảnh hưởng đến tiến độ như vị trí 70, 43 đang được đơn vị thi công tăng cường máy móc, tăng ca tối để đẩy nhanh tiến độ hoàn thành móng.

Công tác lắp dựng cột đã hoàn thành 116 vị trí trên tổng số 130 vị trí đã đúc móng; 09 vị trí đang dựng cột và 3 vị trí đang vận chuyển cột. Đối với công tác kéo dây, đã hoàn thành 29/86 khoảng néo, đang triển khai tại 7 khoảng néo. Một số khoảng néo có giao chéo với các đường dây 110kV, 220kV đã được Ban QLDA làm việc với các cấp điều độ và các nhà máy thủy điện hỗ trợ giảm phát để cắt điện triển khai từ ngày 20/10/2026. Các khoảng néo đã bàn giao mặt bằng nhưng chưa khép góc cũng chưa đủ điều kiện triển khai kéo dây.

Bên cạnh những khó khăn về mặt bằng và điều kiện thi công, tiến độ của các nhà thầu nhìn chung còn chậm so với tiến độ điều hành dự án. Nguyên nhân khách quan có ảnh hưởng đến quá trình triển khai là thời tiết khu vực Tây Bắc trong mùa mưa, trong đó có thời điểm xảy ra lũ quét tại khu vực Mường Than.

Nhiều vị trí cột của dự án đã được dựng xong và đang kéo dây

Tập trung tháo gỡ mặt bằng, tăng cường nhân lực và đẩy nhanh thi công

Để tháo gỡ khó khăn trong công tác GPMB, EVNNPT và NPMB đang tập trung làm việc với chính quyền địa phương, đôn đốc hoàn thành các thủ tục và bàn giao mặt bằng những khoảng néo còn lại. EVNNPT, NPMB kiến nghị EVN có văn bản đề nghị UBND tỉnh Lào Cai quyết liệt chỉ đạo UBND các xã Võ Lao và Bảo Thắng đẩy nhanh việc lập, thẩm định, phê duyệt phương án bồi thường hành lang tuyến, phấn đấu bàn giao các khoảng néo còn lại trong tháng 10/2026.

Tại buổi kiểm tra công trường, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu các đơn vị tập trung giải quyết những khó khăn, vướng mắc đang ảnh hưởng đến tiến độ dự án, đặc biệt là công tác GPMB hành lang tuyến và tổ chức thi công các hạng mục dựng cột, kéo dây.

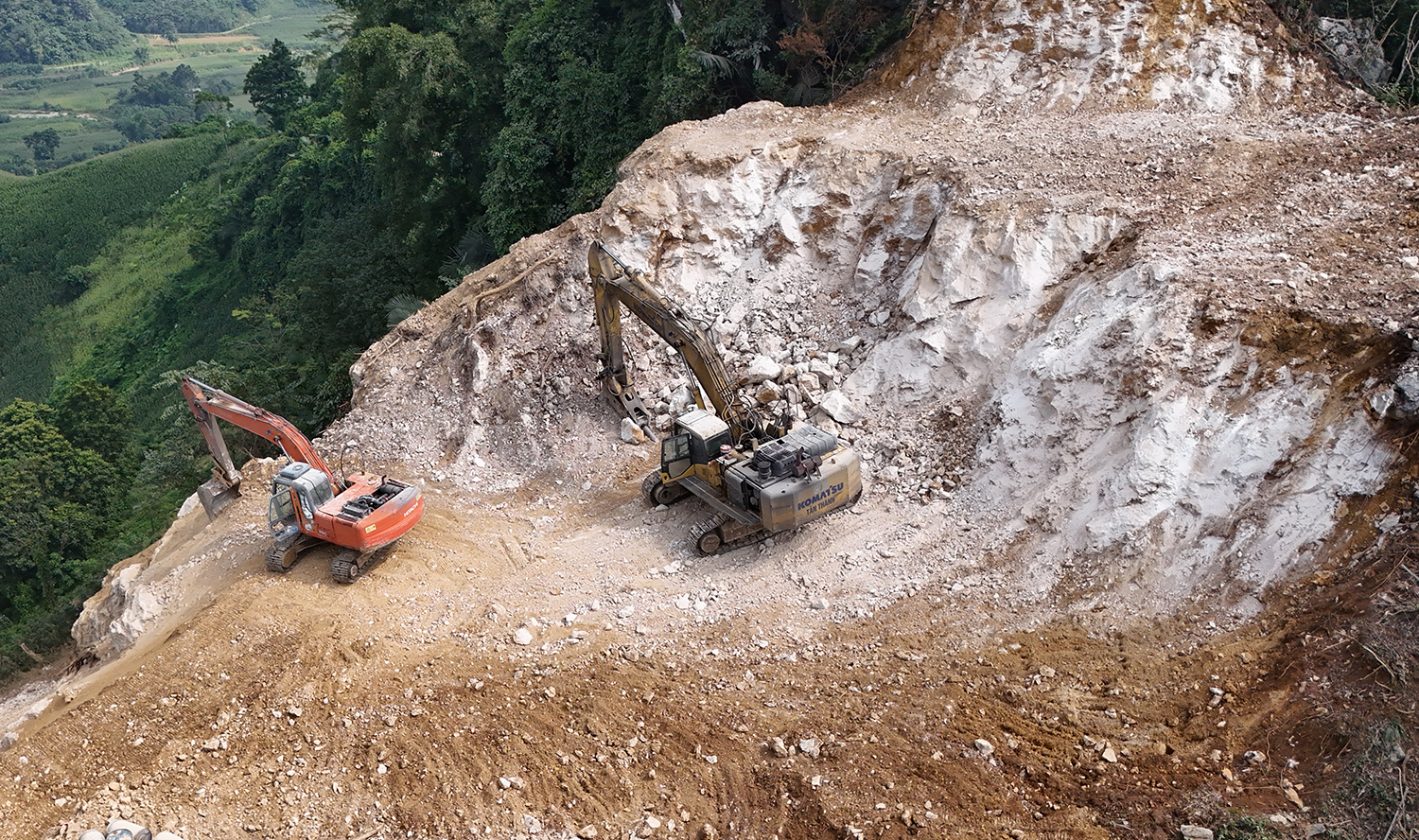

Nhiều vị trí móng cột của dự án phải thi công trong điều kiện khó khăn về địa hình, địa chất

Đối với công tác lắp dựng cột và kéo dây, EVNNPT, NPMB yêu cầu các nhà thầu khẩn trương lấp đất móng ngay sau khi đúc bê tông để tạo mặt bằng tập kết cột; đồng thời vận chuyển thanh cột đến vị trí móng kịp thời, tận dụng điều kiện thời tiết thuận lợi, không để xảy ra tình trạng móng đã hoàn thành nhưng phải chờ cột mới triển khai được các bước tiếp theo.

Cùng với đó yêu cầu nhà thầu bổ sung tổ dựng cột, kéo dây; vận chuyển cột lên móng và tổ chức lắp dựng đồng thời cùng các tổ đội đang thi công trên công trường. Các nhà thầu cần chủ động triển khai công tác treo sứ, vận chuyển dây dẫn và phụ kiện; phối hợp giải quyết các vấn đề liên quan đến bồi thường thi công, tổ chức kéo dây đồng bộ với tiến độ bàn giao hành lang tuyến.

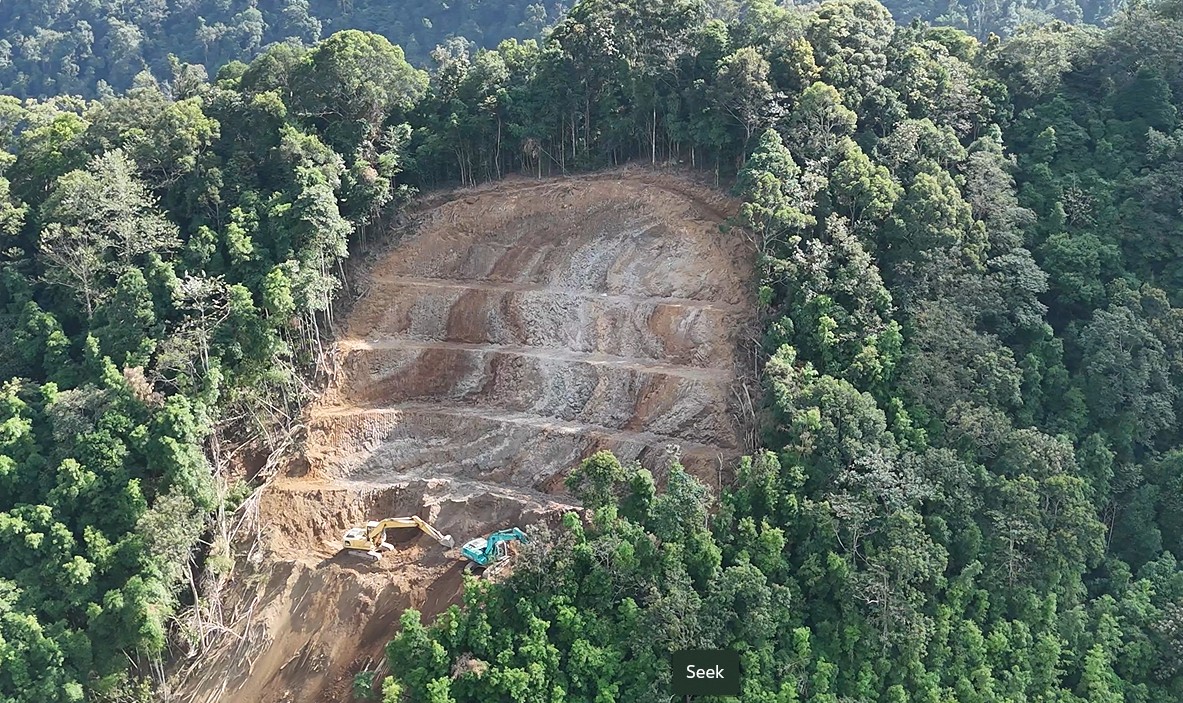

Nhiều vị trí móng cột của dự án phải thi công trong điều kiện khó khăn về địa hình, địa chất

Việc tập trung tháo gỡ vướng mắc về mặt bằng, bổ sung nhân lực, thiết bị và tổ chức thi công hợp lý được xác định là những nhiệm vụ trọng tâm nhằm đẩy nhanh tiến độ các hạng mục, hạn chế ảnh hưởng đến tiến độ chung của dự án.

Với sự chỉ đạo sát sao của EVN, EVNNPT cùng nỗ lực của Ban Quản lý dự án và các nhà thầu, các đơn vị đang tập trung triển khai những giải pháp cần thiết, hướng tới mục tiêu đóng điện Dự án đường dây 220kV Than Uyên – Lào Cai trong tháng 11/2026.

Phạm Hạnh
