Tham gia đoàn công tác có ông Đỗ Đức Hùng – Thành viên HĐTV EVNNPT, ông Hoàng Văn Tuyên – Phó Tổng giám đốc EVNNPT, đại diện các Ban chuyên môn của EVNNPT, lãnh đạo Ban QLDA các công trình điện miền Bắc (NPMB), các đơn vị tham gia dự án.

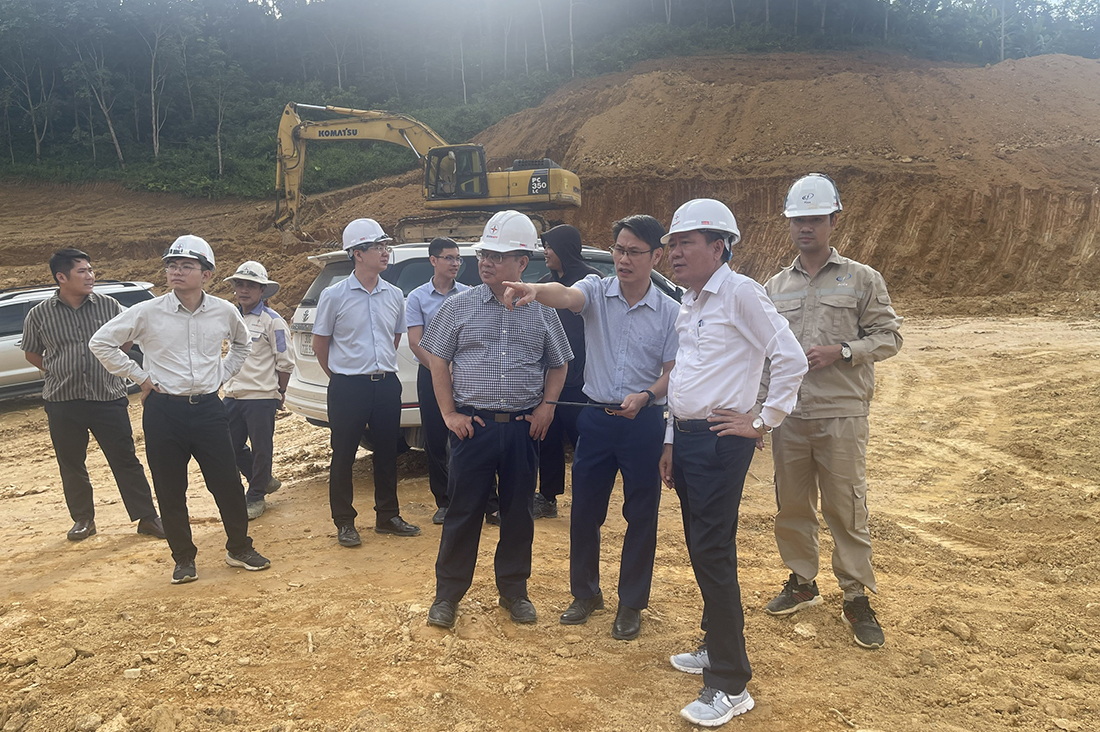

Lãnh đạo EVNNPT kiểm tra và nghe báo cáo tình hình triển khai cụm dự án
Dự án đường dây 220kV Sơn La – Điện Biên đã được Thủ tướng Chính phủ phê duyệt chấp thuận chủ trương đầu tư tại Quyết định số 957/QĐ-TTg ngày 18/05/2025. Dự án có quy mô xây dựng mới đường dây 220kV 2 mạch, chiều dài khoảng 132,6 km, từ TBA 500kV Sơn La đến TBA 220kV Điện Biên; xây dựng mới 2 ngăn lộ đường dây 220kV trên phần đất hiện có tại TBA 500kV Sơn La.
Mục tiêu dự án là đảm bảo cung cấp điện an toàn và tin cậy cho phụ tải khu vực tỉnh Điện Biên, Sơn La vào mùa khô, giải tỏa công suất các nhà máy thủy điện trong khu vực vào mùa mưa; nâng cao khả năng vận hành an toàn, ổn định và độ tin cậy cung cấp điện cho hệ thống điện quốc gia; giảm tổn thất công suất, điện năng trên hệ thống.
Đến nay, dự án bàn giao mặt bằng 239/309 vị trí móng, đúc móng xong 74 vị trí, đang thi công móng 32 vị trí.

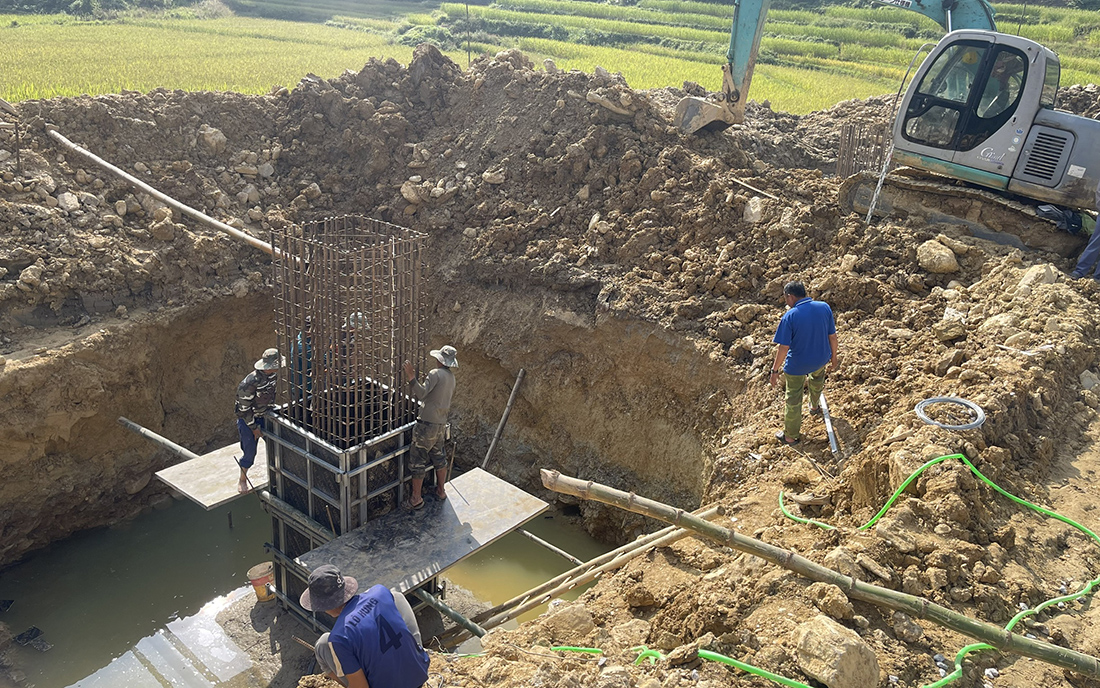

Thi công móng Dự án đường dây 220kV Sơn La – Điện Biên
Trong quá trình rà soát có một số vướng mắc ảnh hưởng đến tiến độ bao gồm: Nhà thầu chưa có đội thi công các vị trí đã bàn giao; Nhà thầu đã bố trí đội thi công nhưng chậm triển khai đền bù thi công. Cùng với đó là vướng mắc về đền bù thi công vị trí móng và tiếp địa; Vướng mắc liên quan đến đường tạm thi công tác động đến rừng; Tiến độ cấp cột thép của nhà thầu còn chậm.
Dự án Trạm biến áp 220kV Điện Biên được triển khai thi công tháng 5/2025.
Dự án có quy mô công suất thiết kế 500MVA (giai đoạn này xây dựng và vận hành 2 máy biến áp, mỗi máy biến áp 125MVA). Dự án thực hiện xây dựng nhà điều khiển trung tâm một tầng, nhà thường trực bảo vệ một tầng, nhà nghỉ ca vận hành một tầng, nhà trạm bơm. Các thiết bị phân phối 220kV, 110kV, 22kV và máy biến áp đặt ngoài trời. Các thiết bị điều khiển bảo vệ và tủ AC/DC đặt trong nhà điều khiển trung tâm.
Mục tiêu của dự án nhằm tăng cường độ ổn định cung cấp điện, chủ động, linh hoạt trong quản lý vận hành hệ thống điện và truyền tải công suất phát điện của các dự án thủy điện trên địa bàn tỉnh Điện Biên lên hệ thống điện quốc gia.
Hiện dự án đang triển khai thi công san nền, tường kè. Tuy nhiên quá trình triển khai dự án gặp nhiều khó khăn vướng mắc khi đơn vị thi công đang xin các thủ tục về bãi đổ thải, kiến nghị địa phương hỗ trợ sớm cấp phép bãi đổ thải để đổ thải phần thực vật đã bóc. Phần đất tận dụng đắp có độ ẩm cao phải tiến hành xới chờ khô đất mới đảm bảo độ ẩm để san nền, dẫn đến tiến độ thi công rất chậm.

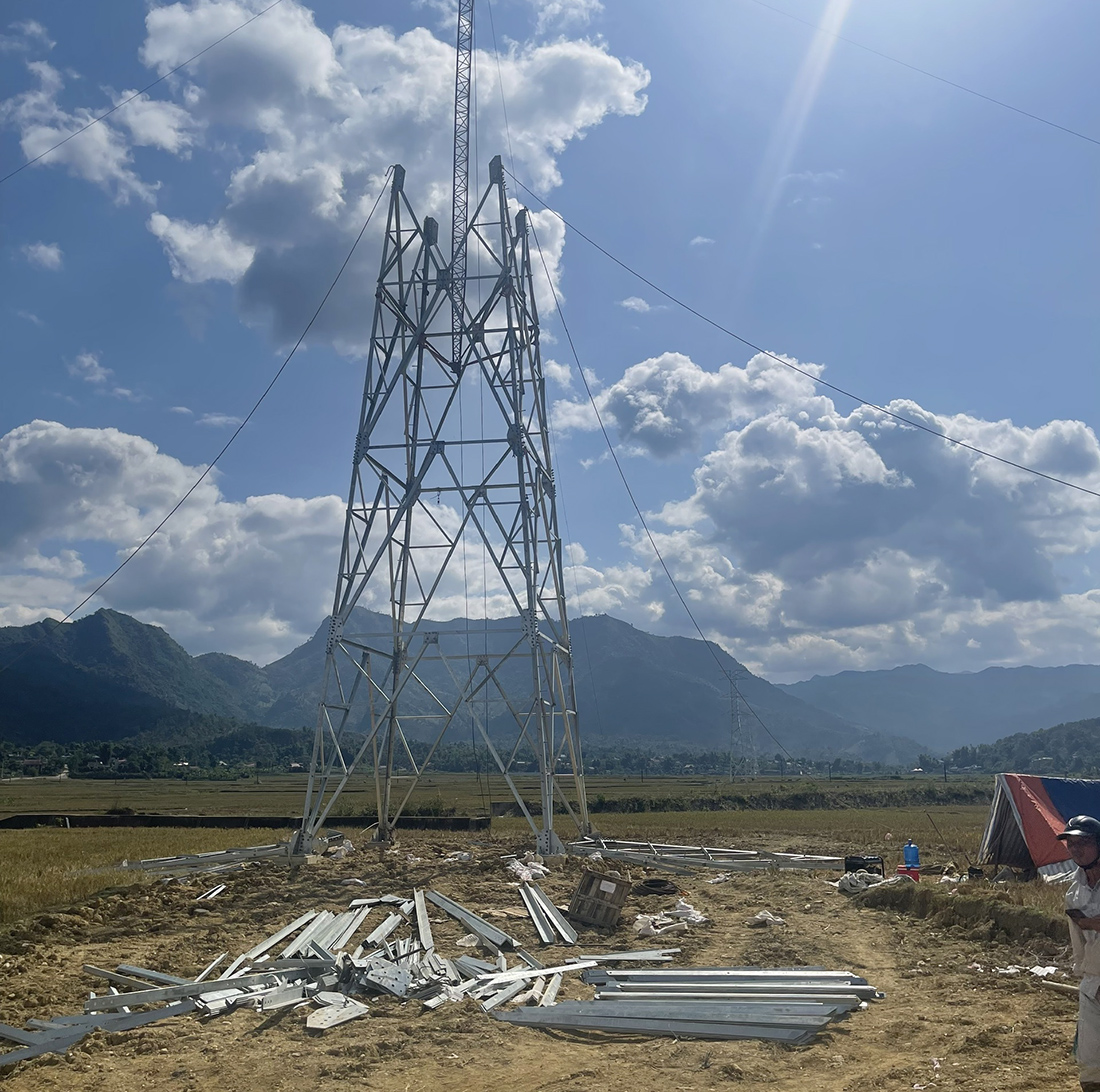

Thi công dựng cột Dự án đường dây 220kV Sơn La – Điện Biên
Tại buổi kiểm tra công trường và họp rà soát tiến độ, Thành viên HĐTV EVNNPT Đỗ Đức Hùng và Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên ghi nhận những nỗ lực của các đơn vị tham gia dự án, tuy nhiên tiến độ chưa đáp ứng được yêu cầu.
Nhấn mạnh Dự án đường dây 220kV Sơn La – Điện Biên là dự án trọng điểm, theo yêu cầu của Thủ tướng Chính phủ phải sớm hoàn thành dự án này. Chính vì vậy lãnh đạo EVNNPT yêu cầu NPMB cùng các nhà thầu phối hợp chặt chẽ với chính quyền địa phương để nhanh chóng tháo gỡ những vướng mắc trong BTGPMB, đồng thời rà soát tình hình cung cấp cột thép của các nhà thầu để thi công dựng cột ngay sau khi hoàn thành thi công món.
Yêu cầu NPMB phối hợp với tư vấn thiết kế hoàn thiện hồ sơ điều chỉnh thiết kế các vị trí vượt rừng. Nhà thầu tư vấn giám sát bám sát công trường, đôn đốc tiến độ và có vướng mắc kịp thời báo NPMB, EVNNPT để xem xét kịp thời xử lý. Nhà thầu cung cấp cột thép khẩn trương vận chuyển cột thép đến công trường.
Các nhà thầu cần bổ sung nguồn nhân lực, phương tiện, máy móc để đẩy nhanh tiến độ dự án, hoàn thành đúng tiến độ theo chỉ đạo của EVN.
Lãnh đạo EVNNPT chủ trì họp rà soát tình hình triển khai dự án
Đối với Dự án Trạm biến áp 220kV Điện Biên, lãnh đạo EVNNPT cũng yêu cầu nhà thầu tăng cường nhân lực, phương tiện máy móc để đẩy nhanh công tác san nền, tường kè. Cùng với đó rà soát tiến độ cung cấp vật tư thiết bị để đảm bảo đồng bộ trong thi công, phấn đấu hoàn thành dự án đáp ứng đúng chỉ đạo của EVN.
