Tham gia buổi kiểm tra công trường có ông Lê Tuấn Anh – Phó Giám đốc Ban QLDA Truyền tải điện (NPTPMB), lãnh đạo các Ban chuyên môn của EVNNPT, các đơn vị tham gia dự án.

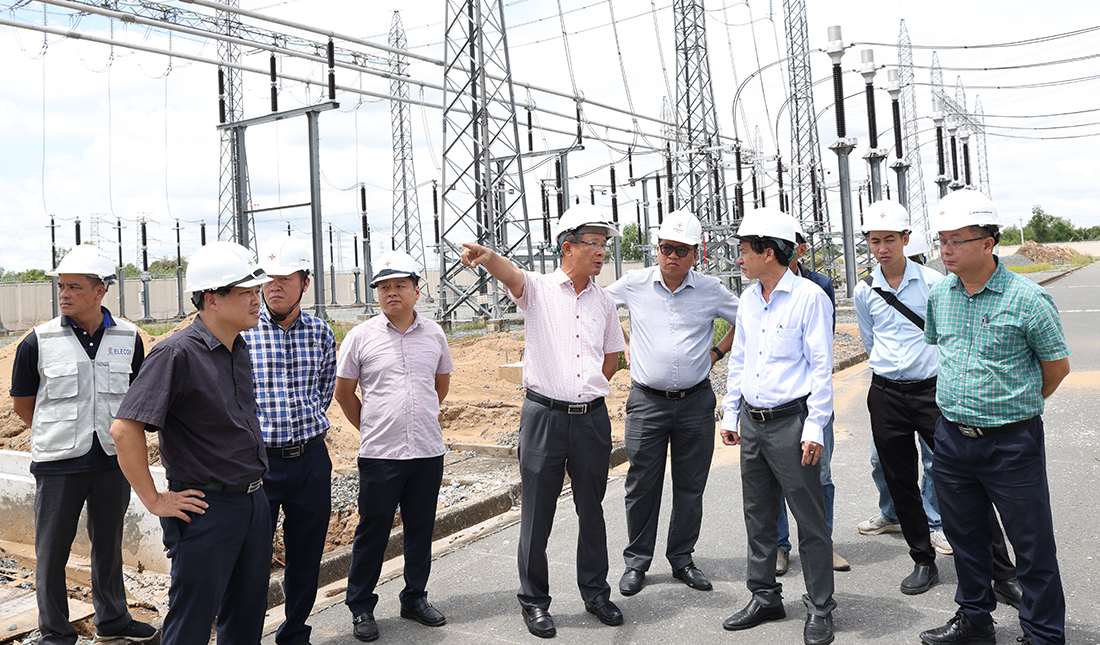

Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân và đoàn công tác kiểm tra tiến độ thi công Dự án
Dự án Lắp máy biến áp 500kV thứ 2 và máy biến áp 220kV Trạm biến áp 500kV Đức Hòa do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPTPMB quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành.
Dự án được triển khai tại TBA 500kV Đức Hòa hiện hữu, thuộc địa phận xã Hòa Khánh Đông (huyện Đức Hòa, tỉnh Long An cũ), nay là xã Hòa Khánh, tỉnh Tây Ninh.
Dự án có quy mô phần thi công trong trạm biến áp: Lắp 1 máy biến áp 500/220kV-900 MVA, 1 máy biến áp 220/110kV-250 MVA, 1 ngăn thiết bị 500kV, 4 ngăn thiết bị 220kV, 6 ngăn thiết bị 110kV.
Phần đường dây 500kV đấu nối bao gồm: Treo dây một mạch còn lại trên đường dây mạch kép 500kV Đức Hòa- Cầu Bông với chiều dài tuyến là 12,5km và treo dây một mạch còn lại trên đường dây mạch kép 500kV Đức Hòa- Phú Lâm với chiều dài tuyến là 12,5km.

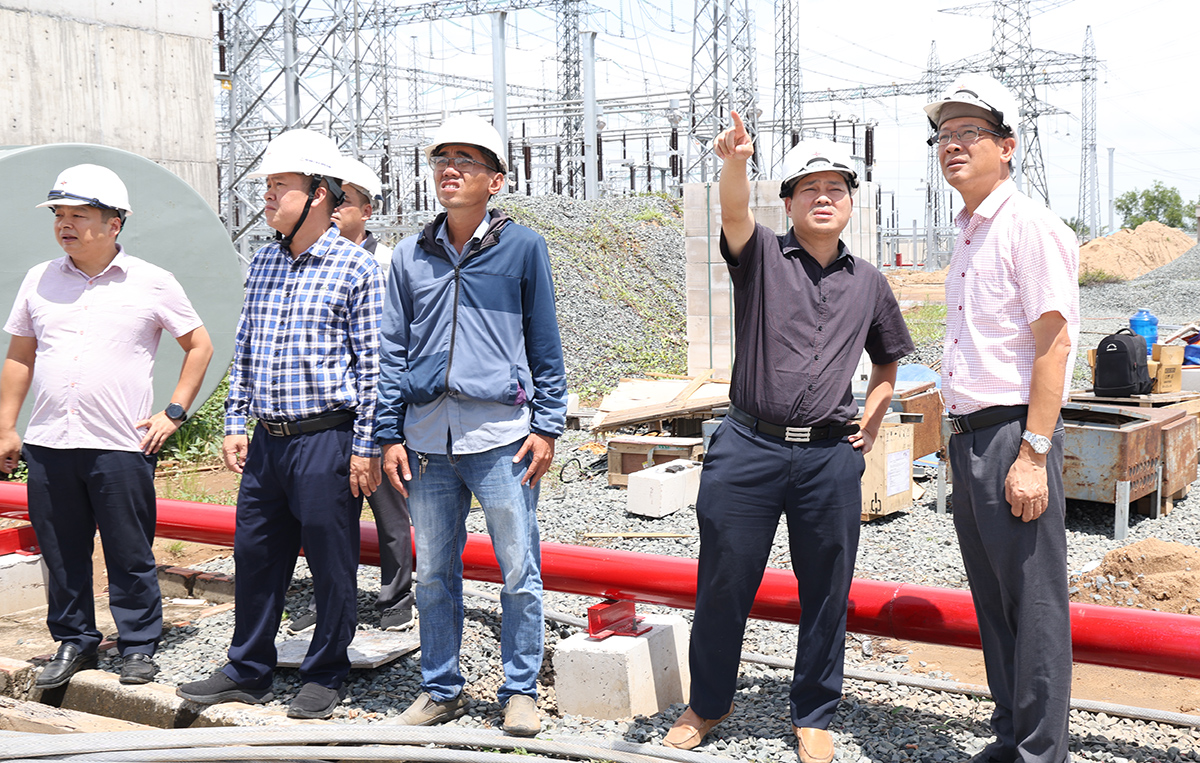

Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân nghe lãnh đạo NPTPMB báo cáo tình hình triển khai thi công Dự án
Tại buổi kiểm tra công trường, ông Lê Tuấn Anh – Phó Giám đốc NPTPMB cho biết: Đến thời điểm này, hạng mục lắp đặt máy biến áp 220kV và các ngăn lộ 110kV đã cơ bản hoàn thành việc lắp thiết bị nhất thứ (phấn đấu hoàn thành các công việc không liên quan đến việc cắt điện đấu nối ngày 28/9/2025). Đường găng tiến độ là mương cáp, thi công kéo rải cáp, đấu nối, thí nghiệm hiệu chỉnh, cấu hình hệ thống máy tính. Hiện NPTPMB yêu cầu các nhà thầu tăng cường nhân lực để hoàn thành các hạng mục này trong tháng 9/2025.
Tại buổi kiểm tra công trường, Phó Tổng giám đốc EVNNPT – Nguyễn Ngọc Tân ghi nhận và đánh giá những nỗ lực của NPTPMB cùng các đơn vị tham gia dự án đã hoàn thành khối lượng công việc lớn đề ra, tuy nhiên vẫn chưa đáp ứng được tiến độ điều hành.
Lãnh đạo EVNNPT cho biết: Dự án có ý nghĩa rất quan trọng nhằm đảm bảo nguồn cung cấp điện cho các Khu công nghiệp trên địa bàn tỉnh Tây Ninh, góp phần giải tỏa công suất các nguồn điện trong khu vực; Nâng cao độ tin cậy hệ thống truyền tải điện, tăng khả năng cung cấp nguồn điện 500kV, 220kV đáp ứng nhu cầu phát triển kinh tế xã hội cho khu vực kinh tế trọng điểm TP Hồ Chí Minh và tỉnh Tây Ninh; Tăng cường ổn định cho hệ thống điện và đảm bảo an ninh năng lượng quốc gia. Đây là khu vực phát triển kinh tế sôi động của đất nước và có tốc độ tăng trưởng điện nhanh.

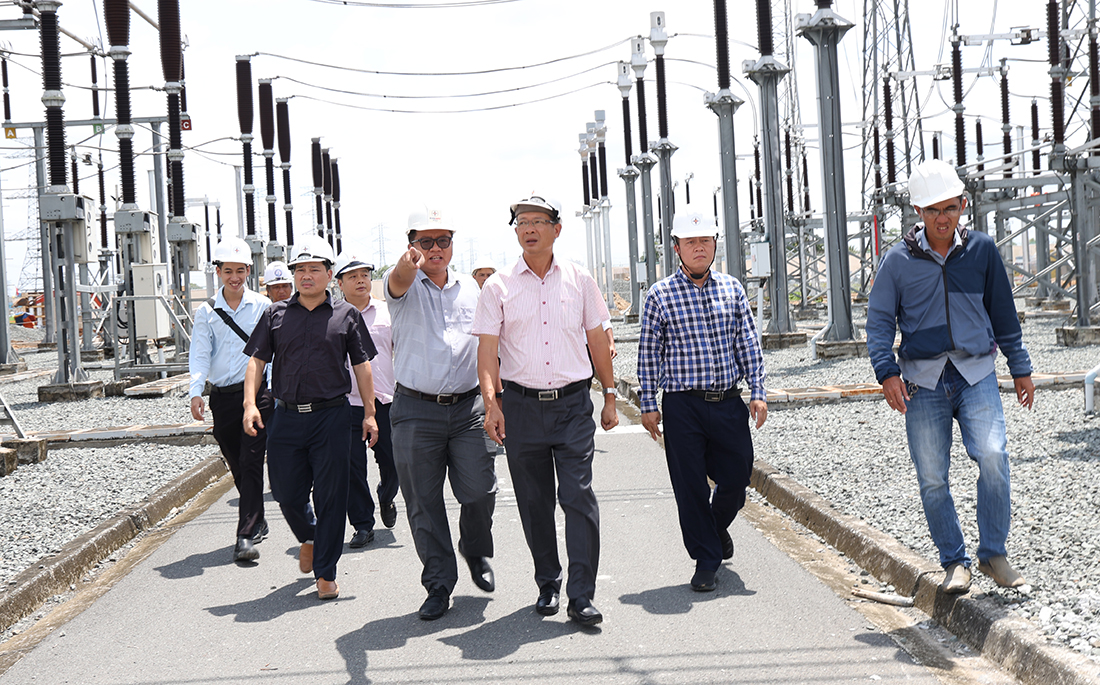

Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân yêu cầu các đơn vị huy động lực lượng, đẩy nhanh tiến độ thi công Dự án
Vì vậy lãnh đạo EVNNPT yêu cầu NPTPMB chỉ đạo các đơn vị tham gia dự án cần tập trung nhân lực đẩy nhanh tiến độ thi công mương cáp, thi công lắp đặt thiết bị. Trong quá trình thi công cần tuân thủ chặt chẽ kỹ thuật, quy trình quy phạm khi thi công dự án trong trạm biến áp đang mang điện và có nhiều xuất tuyến giao chéo; quản lý tốt công tác an toàn vệ sinh lao động, môi trường; đảm bảo chất lượng công trình xây dựng.

Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân chủ trì cuộc họp với các đơn vị tham gia dự án và yêu cầu đóng điện máy biến áp 220kV Trạm biến áp 500kV Đức Hòa trước ngày 10/10/2025
Lãnh đạo EVNNPT cũng yêu cầu các đơn vị thi công, đơn vị tư vấn giám sát tăng cường và huy động lực lượng, phối hợp chặt chẽ với đơn vị quản lý điều hành dự án và các đơn vị liên quan tập trung thi công đảm bảo chất lượng, đúng tiến độ theo chỉ đạo của EVNNPT, trong đó hoàn thành đóng điện máy biến áp 220kV trước ngày 10/10/2025. Sau khi hoàn thành hạng mục này cần tiếp tục duy trì lực lượng, tập trung thi công để đóng điện máy biến áp 500kV thứ 2 trong năm 2025.

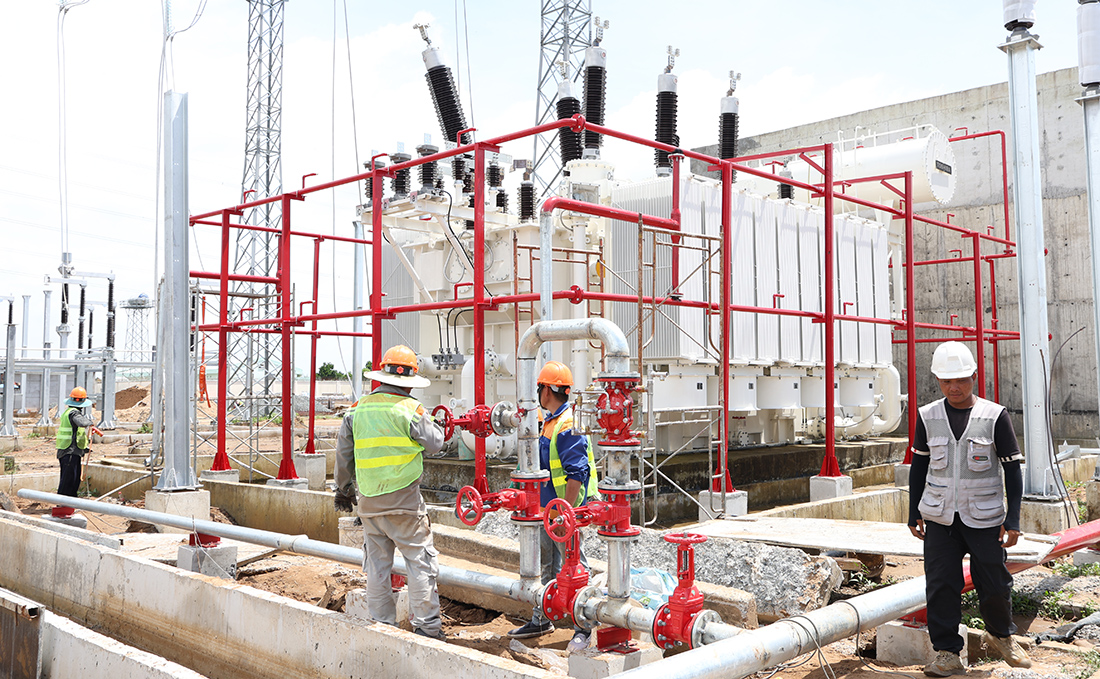

Thi công lắp đặt thiết bị máy biến áp 220kV tại Trạm biến áp 500kV Đức Hòa
Lãnh đạo EVNNPT yêu cầu NPTPMB phối hợp chặt chẽ với EVNSPC trong quá trình thực hiện, kịp thời thông tin về tình hình triển khai dự án để EVNSPC biết và phối hợp triển khai đấu nối, khai thác tải các ngăn lộ ra 110kV của Trạm biến áp. Đồng thời phối hợp với các cấp điều độ đăng ký lịch cắt điện để sẵn sàng phương án đóng điện máy biến áp 220kV trong thời gian sớm nhất.
