Dự án do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) thay mặt chủ đầu tư quản lý, điều hành dự án; Liên danh Công ty Cổ phần EVN Quốc tế và Công ty cổ phần Năng lượng tư vấn giám sát; Tổng công ty Lắp máy Việt Nam thi công, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành.
Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Vũng Áng, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh, thị xã Kỳ Anh, tỉnh Hà Tĩnh (nay thuộc phường Vũng Áng và phường Sông Trí).

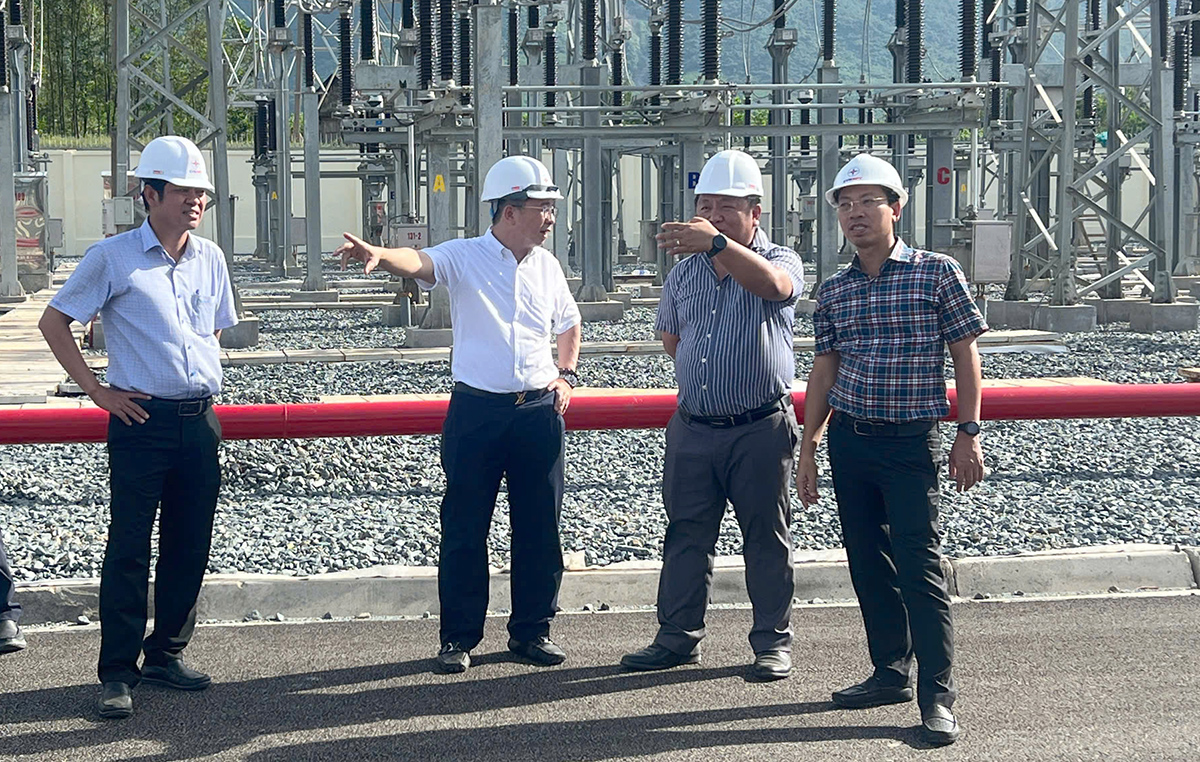

Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra và nghe báo cáo tiến độ thi công tại Trạm biến áp 220kV Vũng Áng
Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV. Trạm có quy mô đến 2030 là 02 máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV -125MVA. Đường dây đấu nối có chiều dài 2x13,4 km.
Tại buổi làm việc, Tổng giám đốc EVNNPT nhấn mạnh tầm quan trọng và tính cấp bách của dự án, đến nay đã thi công cơ bản hoàn thành, chỉ còn vướng mắc một khoảng néo không thể kéo dây dẫn đến dự án đang có nguy cơ bị chậm.
Tổng giám đốc EVNNPT cũng cho biết, Dự án Trạm biến áp 220kV Vũng Áng và đấu nối được Đảng ủy EVN đăng ký gắn biển chào mừng Đại hội Đảng bộ Chính phủ lần thứ I, nhiệm kỳ 2025-2030. Chính vì vậy, EVNNPT kiến nghị tỉnh Hà Tĩnh chung sức, hỗ trợ để bảo vệ thi công khoảng néo cuối cùng này.
Tại buổi làm việc, Chủ tịch UBND tỉnh Hà Tĩnh – Võ Trọng Hải cho biết địa phương nhận thức rõ tầm quan trọng của dự án và sẽ vào cuộc quyết liệt để sớm tháo gỡ vướng mắc, quyết tâm hoàn thành dự án đáp ứng được tiến độ đề ra.
Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra và nghe báo cáo tiến độ thi công vướng mắc khoảng néo còn lại của phần đường dây đấu nối Dự án Trạm biến áp 220kV Vũng Áng và đấu nối

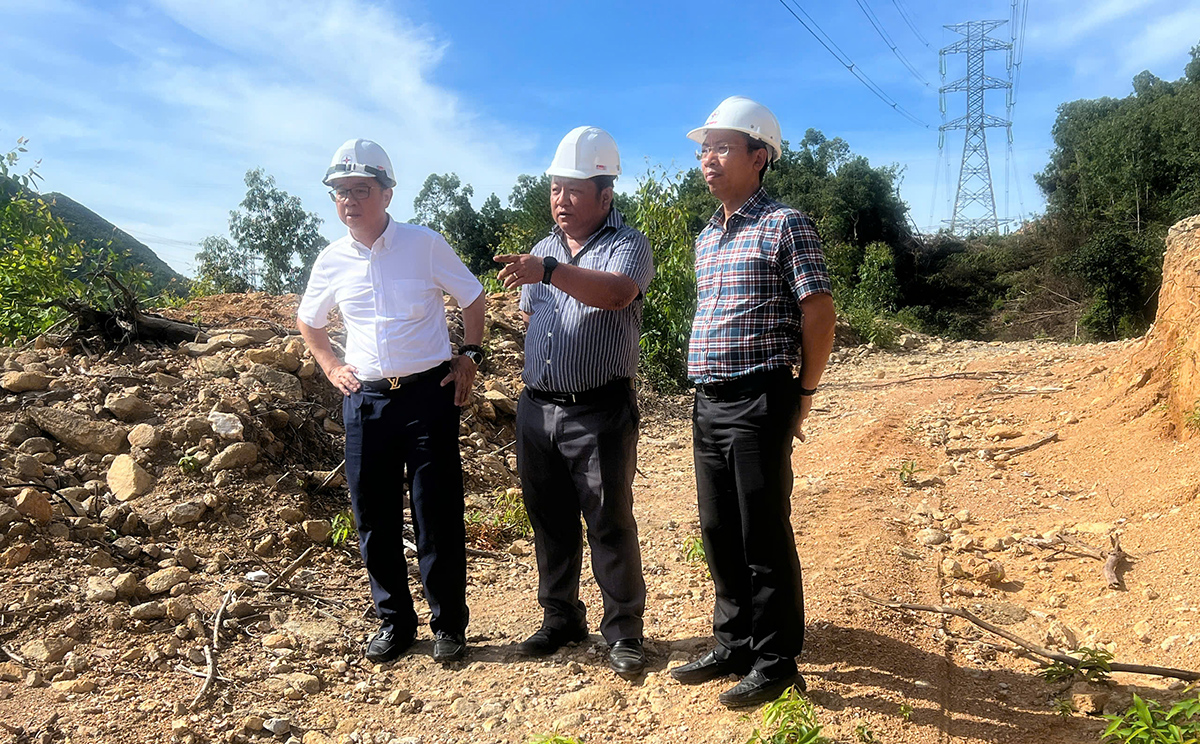

Ngay sau buổi làm việc với lãnh đạo tỉnh Hà Tĩnh, Tổng giám đốc EVNNPT đã đi kiểm tra thực địa tại công trường. Báo cáo trước Tổng giám đốc, lãnh đạo CPMB cho biết: Đến nay, công tác xây dựng trạm biến áp đã hoàn thành nghiệm thu đủ điều kiện đóng điện.
Phần đường dây 220kV đấu nối là đường găng lớn nhất của dự án trong thời gian qua khi gặp nhiều vướng mắc trong bồi thường giải phóng mặt bằng. Tuy nhiên, với sự vào cuộc quyết liệt của chính quyền địa phương, đến nay địa phương đã bàn giao 45/45 vị trí cột, 24/25 khoảng néo hành lang tuyến. Về tiến độ thi công, dự án đã dựng xong cột 45/45 vị trí, đã kéo dây xong 22/25 khoảng néo, đang triển khai kéo dây 2 khoảng néo. Còn lại 1 khoảng néo đang vướng mặt bằng chưa bàn giao.
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết: Đây là dự án rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Hà Tĩnh và khu vực. Chính vì vậy, Tổng Liên đoàn Lao động Việt Nam và EVN đã chọn công trình này trong danh mục trọng điểm cấp bách của EVN để hoàn thành đóng điện trong năm 2025 và được EVNNPT, Công đoàn EVNNPT phát động thi đua phấn đấu hoàn thành sớm nhất.

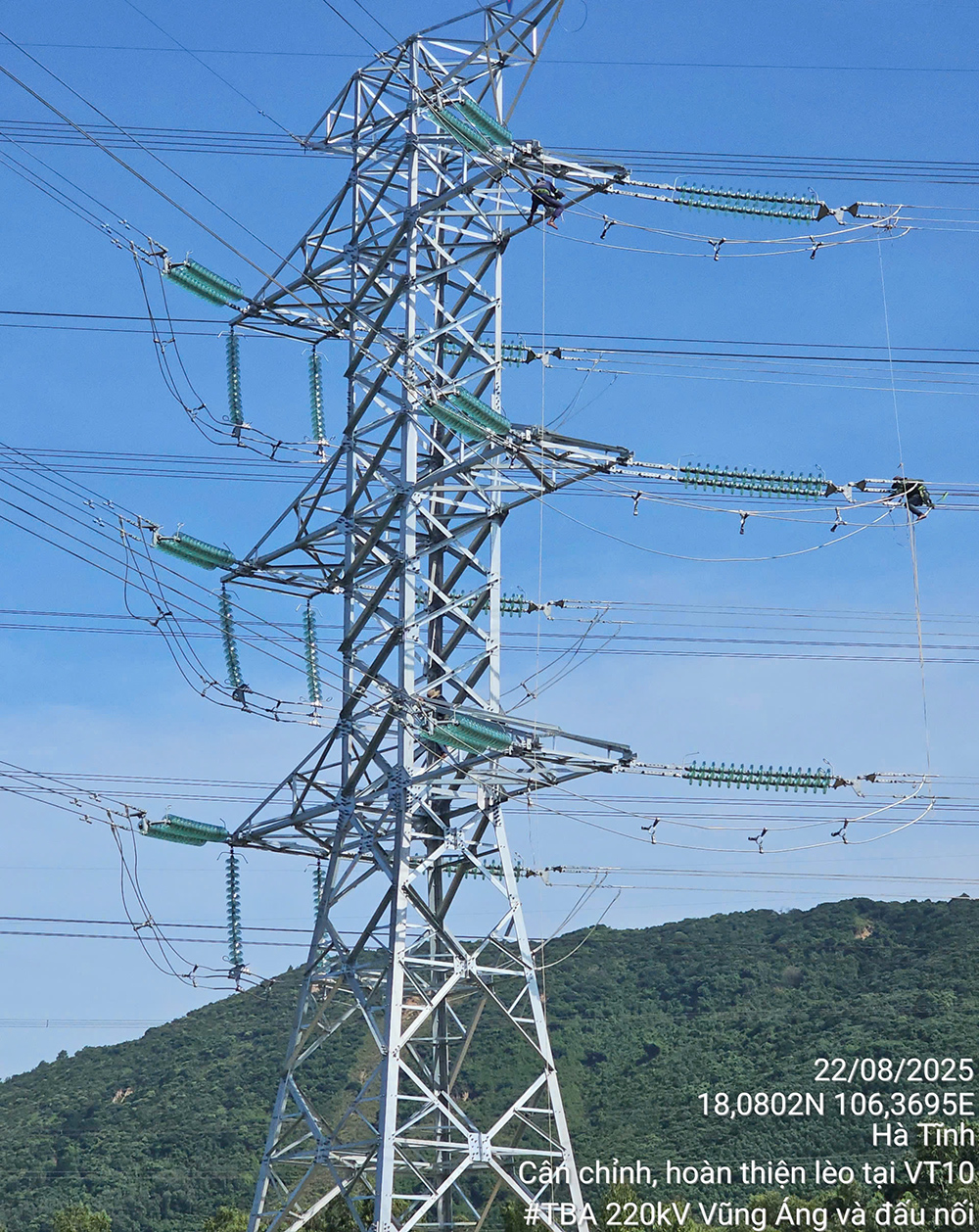

Đơn vị thi công đang cân chỉnh, hoàn thiện lèo của phần đường dây đấu nối Dự án Trạm biến áp 220kV Vũng Áng và đấu nối
Tổng giám đốc EVNNPT ghi nhận và đánh giá cao những nỗ lực của CPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra. Đến nay dự án vẫn còn vướng mắc duy nhất một khoảng néo với 5 hộ dân chưa đồng thuận. Vì vậy CPMB cần phối hợp với các nhà thầu, chính quyền địa phương tổ chức tuyên truyền, vận động để người dân hiểu về ý nghĩa tầm quan trọng của dự án, qua đó ủng hộ bàn giao mặt bằng.
Khối lượng công việc còn lại tuy không nhiều nhưng cần phải sự vào cuộc của cả hệ thống chính trị để tháo gỡ vướng mắc. Vì vậy, Tổng giám đốc EVNNPT yêu cầu các đơn vị cần tập trung cao độ, phối hợp chặt chẽ với chính quyền và người dân địa phương để tuyên truyền vận động, tháo gỡ vướng mắc mặt bằng phần hành lang tuyến. Cùng với đó huy động tối đa nguồn lực để sau khi bàn giao mặt bằng có thể triển khai thi công được ngay để đưa dự án về đích, thiết thực chào mừng Đại hội Đảng bộ Chính phủ lần thứ I, nhiệm kỳ 2025-2030.
