Tham gia đoàn có ông Nguyễn Ngọc Tân – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), lãnh đạo các ban, đơn vị thuộc EVN, EVNNPT và Ban Quản lý dự án các công trình điện miền Bắc (NPMB).

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công dự án Đường dây 220kV Sơn La – Điện Biên và Trạm biến áp 220kV Điện Biên
Nhiều khó khăn ảnh hưởng tiến độ thi công
Dự án Đường dây 220kV Sơn La – Điện Biên có chiều dài khoảng 132,6 km, trong đó đoạn tuyến qua tỉnh Sơn La dài khoảng 67 km và qua tỉnh Điện Biên dài khoảng 65,6 km, với tổng số 309 vị trí móng cột. Dự án kết nối Trạm biến áp 500kV Sơn La với Trạm biến áp 220kV Điện Biên, góp phần tăng cường liên kết lưới điện khu vực.
Đến nay, công tác bàn giao mặt bằng phần móng đạt 307/309 vị trí; trong đó, địa bàn Sơn La đạt 158/159 vị trí và Điện Biên đạt 149/150 vị trí. Đối với hành lang an toàn tuyến, đã bàn giao 72/138 khoảng néo, gồm 30/72 khoảng néo trên địa bàn Sơn La và 42/66 khoảng néo trên địa bàn Điện Biên.
Về thi công, dự án đã đúc xong 267/309 móng cột; 27 vị trí đang thi công và 13 vị trí chưa triển khai. Công tác lắp dựng cột đã hoàn thành tại 248 vị trí, trong khi phần kéo dây mới thực hiện tại 19/138 khoảng néo.
Tại Trạm biến áp 500kV Sơn La, các hạng mục mở rộng ngăn lộ đã hoàn thành đúc móng trụ thiết bị, lắp đặt cột cổng, xà thép và thiết bị nhất thứ. Phần nhị thứ đã hoàn thành rải, đấu nối cáp, sẵn sàng cho công tác thí nghiệm, hiệu chỉnh.
Tiến độ dự án bị ảnh hưởng bởi thời tiết mưa nhiều kéo dài, gây khó khăn cho việc mở đường công vụ và vận chuyển vật liệu đến các vị trí móng. Bên cạnh đó, năng lực tài chính của một số nhà thầu chưa đáp ứng yêu cầu; một số vị trí có điều kiện thi công phức tạp, đường công vụ dài và đặc biệt vướng mắc đền bù cây cà phê trên đường tạm thi công các hộ dân đòi chi phí đền bù thi công rất cao so với quy định. EVNNPT và NPMB đang đôn đốc các nhà thầu tăng cường nhân lực, máy móc, vật liệu, tổ chức thi công tăng ca để đẩy nhanh tiến độ. Trường hợp nhà thầu tiếp tục chậm tiến độ, các đơn vị sẽ xem xét áp dụng chế tài theo hợp đồng và quy định liên quan.

Thi công Trạm biến áp 220kV Điện Biên

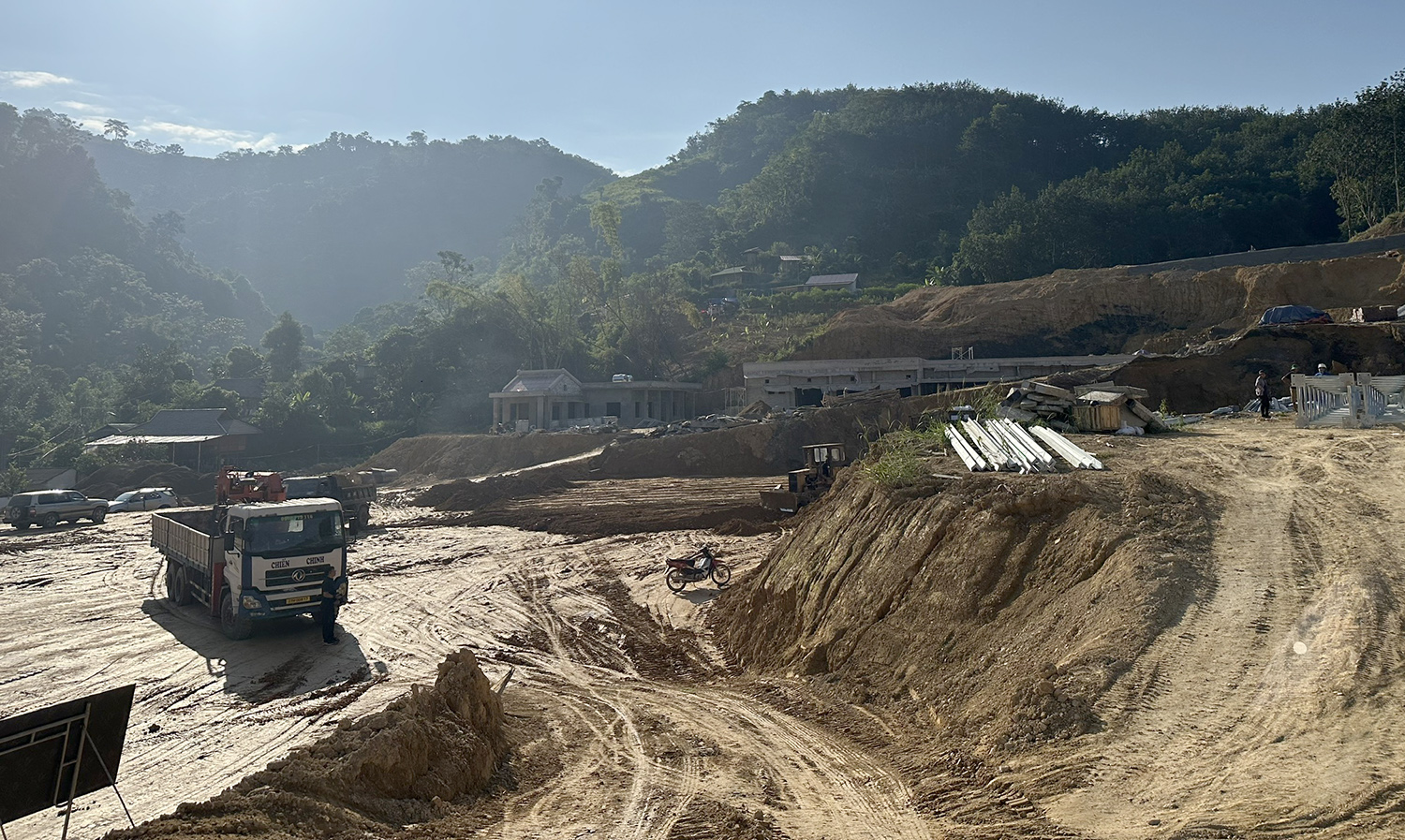

Đối với Trạm biến áp 220kV Điện Biên, công trình được xây dựng tại xã Thanh Minh, tỉnh Điện Biên, với quy mô công suất 2 x 125 MVA. Hiện các hạng mục xây dựng đang được triển khai nhưng tiến độ còn chậm do mưa nhiều, đất đào dùng để đắp nền bị ngậm nước, kéo dài thời gian lu lèn nền trạm; nguồn lực tài chính của nhà thầu cũng chưa đáp ứng yêu cầu.
Về vật tư, thiết bị, thiết bị nhất thứ đã được giao đến công trường. Thiết bị nhị thứ sẽ được chuyển đến khi mặt bằng nhà điều khiển đủ điều kiện tiếp nhận và bảo đảm an toàn.

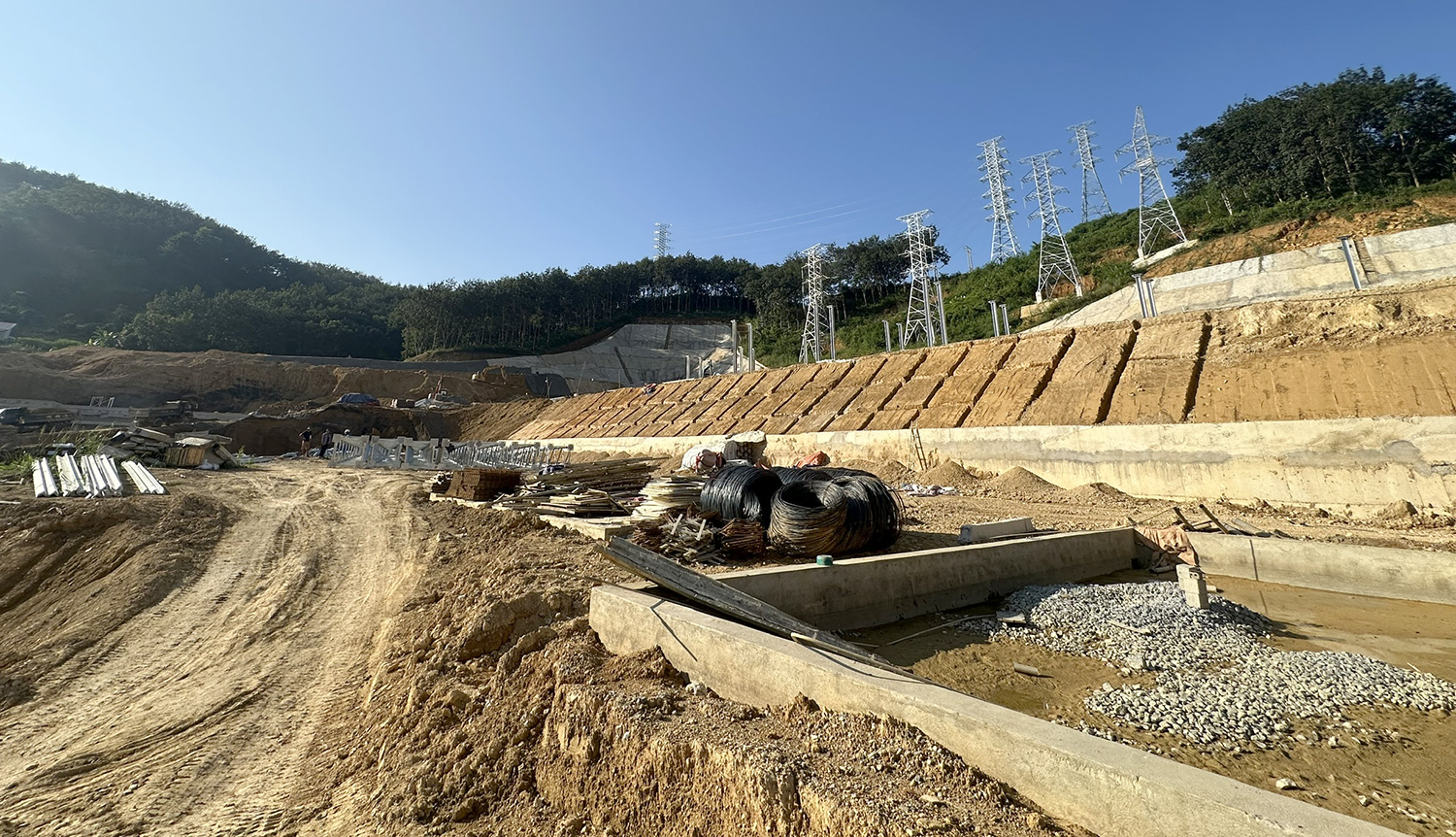

Khối lượng đào đất san nền hiện đạt 109.700/159.935 m³, đắp đất đạt 67.000/95.698 m³. Đường vào trạm đã hoàn thành đổ bê tông cống bản và tường chắn. Nhà điều khiển trung tâm đang lắp đặt thép, chuẩn bị đổ mái; các hạng mục mương thoát nước, bể dầu sự cố và công trình phụ trợ đang tiếp tục được triển khai, hoàn thiện.
Tập trung nguồn lực, đẩy nhanh tiến độ
Trước tình hình trên, EVNNPT và NPMB tiếp tục đôn đốc các nhà thầu tập trung nhân lực, máy móc, vật tư và nguồn lực tài chính để đẩy nhanh tiến độ thi công, đồng thời tổ chức các công việc đồng bộ, bảo đảm điều kiện triển khai những hạng mục tiếp theo.
Qua kiểm tra, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu EVNNPT và NPMB rà soát tiến độ từng hạng mục, làm rõ các tồn tại, nguyên nhân chậm tiến độ và đề ra giải pháp khắc phục cụ thể. Các đơn vị cần đôn đốc nhà thầu tăng cường nhân lực, máy móc, vật tư và nguồn lực tài chính; tranh thủ thời tiết thuận lợi, tổ chức thi công hợp lý để đẩy nhanh tiến độ đúc móng, dựng cột, kéo dây và hoàn thiện các hạng mục tại trạm biến áp.

Dự án Trạm biến áp 220kV Điện Biên đang được các đơn vị nỗ lực thi công, phấn đấu về đích trong quý I/2027
Đối với các hạng mục còn vướng mắc về cung cấp vật tư, thiết bị, EVNNPT và NPMB cần khẩn trương hoàn tất thủ tục lựa chọn nhà thầu thay thế, kiểm soát chặt chẽ tiến độ sản xuất, giao hàng, hạn chế tối đa ảnh hưởng đến tiến độ chung của dự án. Đồng thời, các đơn vị phải tăng cường kiểm tra hiện trường, kịp thời tháo gỡ khó khăn phát sinh và xem xét áp dụng chế tài theo quy định đối với các nhà thầu tiếp tục không đáp ứng yêu cầu.
Phó Tổng giám đốc EVN cũng yêu cầu nâng cao trách nhiệm phối hợp giữa chủ đầu tư, ban quản lý dự án, tư vấn và nhà thầu; xây dựng kế hoạch tiến độ cụ thể cho từng phần việc, tăng cường kiểm tra, giám sát chất lượng và an toàn trong thi công. Các đơn vị cần tập trung khắc phục những tồn tại, huy động tối đa nguồn lực để phấn đấu hoàn thành, đóng điện các dự án theo tiến độ cập nhật.
Theo kế hoạch Dự án Đường dây 220kV Sơn La – Điện Biên và Trạm biến áp 220kV Điện Biên dự kiến đóng điện trong quý I/2027. Việc đẩy nhanh tiến độ hai công trình có ý nghĩa quan trọng trong việc sớm đưa các dự án vào vận hành, góp phần hoàn thiện hạ tầng lưới điện truyền tải khu vực.
