Những giọt mồ hôi thấm đẫm áo bảo hộ, tiếng máy móc vang lên không ngớt — tất cả đều hướng đến một mục tiêu duy nhất: hoàn thành dự án đúng tiến độ trong tháng 6, giải tỏa kịp thời công suất cho Nhà máy điện Nhơn Trạch 3 theo chỉ đạo của Thủ tướng Chính phủ.

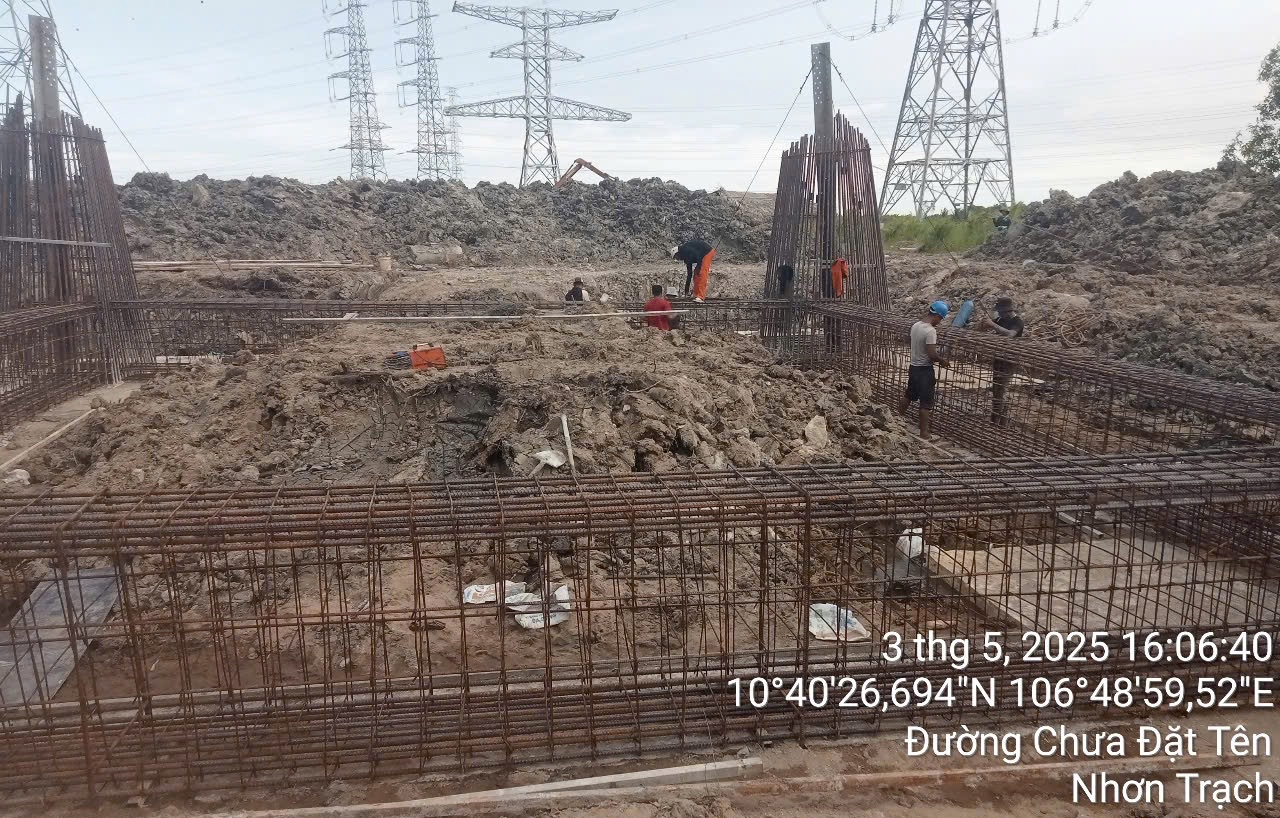

Thi công buộc thép móng vị trí 17 Dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA truyền tải điện (NPTPMB) quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành. Dự án có quy mô xây dựng tuyến đường dây trên không 220kV, tổng chiều dài khoảng 6,83 km xuất phát từ Nhà máy điện Nhơn Trạch 3 đấu nối vào Đường dây 220kV Mỹ Xuân - Cát Lái hiện hữu. Địa điểm thực hiện tại xã Phước Khánh, xã Vĩnh Thanh, huyện Nhơn Trạch, tỉnh Đồng Nai. Dự án đã được khởi công quý IV năm 2024.
Ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết: Đây là dự án có quy mô không lớn nhưng lại có ý nghĩa rất quan trọng với nhiệm vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia; Đảm bảo cung cấp điện liên tục, an toàn cho trung tâm phụ tải khu vực Thành phố Hồ Chí Minh và khu vực lân cận; Tăng cường liên kết hệ thống điện 220kV trong khu vực, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.
Để đáp ứng được mục tiêu này, dù là dịp nghỉ lễ kéo dài nhưng NPTPMB cùng các nhà thầu huy động tối đa lực lượng đẩy nhanh tiến độ thi công với tinh thần làm việc “xuyên lễ, xuyên ngày nghỉ”, “vượt nắng, thắng mưa”.

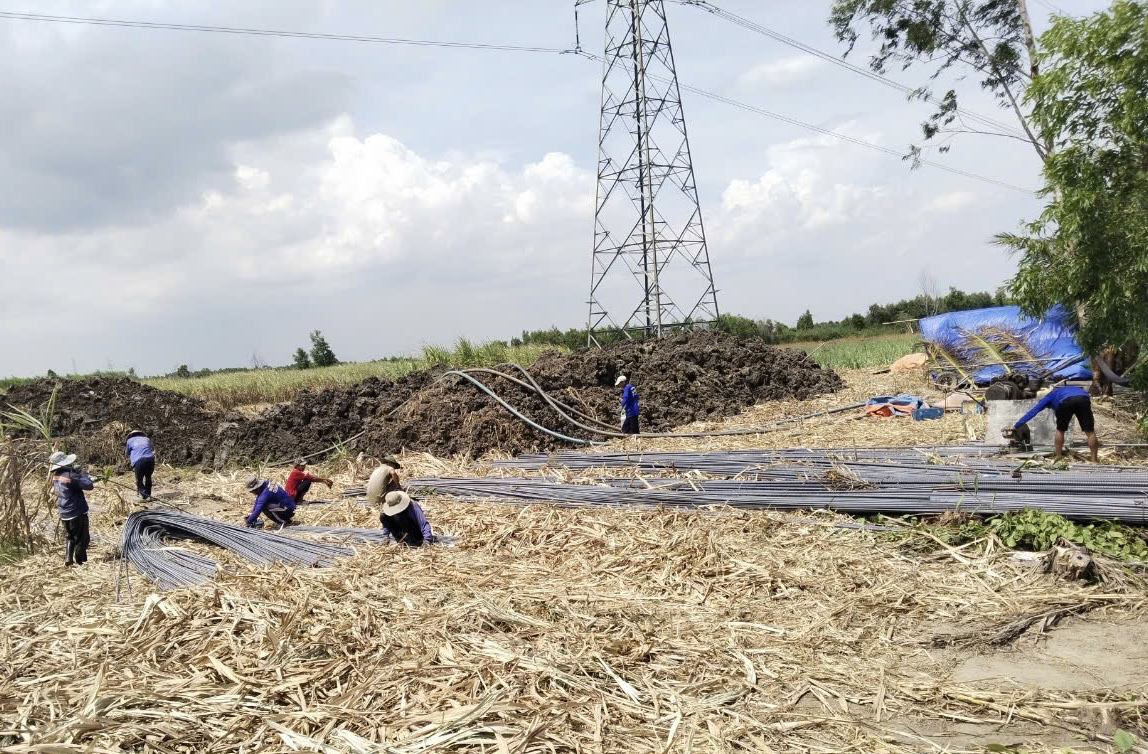

Ông Đinh Thành Văn - Tổng giám đốc Công ty CP Thái Bình Dương - đơn vị thi công dự án cho biết: Theo chỉ đạo của chủ đầu tư, cùng với sự quyết tâm của nhà thầu thi công với mong muốn sớm hoàn thành dự án, trong những ngày nghỉ lễ vừa qua, chúng tôi vẫn làm việc bình thường. Công trường đã huy động 3 tổ thi công, mỗi tổ khoảng 15 người để tập trung thi công đào đúc móng và dựng cột các vị trí ngay sau khi có mặt bằng. Đến nay, toàn tuyến đã hoàn thành 9/11 vị trí móng, đang thi công 2 vị trí móng còn lại; Lắp dựng 6/11 vị trí cột và đang triển khai lắp dựng các trụ còn lại.
Nói thêm chi tiết về tiến độ dự án, ông Đinh Thành Văn cho biết: 2 vị trí móng còn lại (vị trí số 17 và 18) là những vị trí đặc biệt khó khăn về địa hình thi công, phụ thuộc rất nhiều nước triều lên để có thể bơm cát và vận chuyển vật tư vào vị trí. Chúng tôi đặt quyết tâm 12-14/5 sẽ hoàn thành móng của 2 vị trí này.

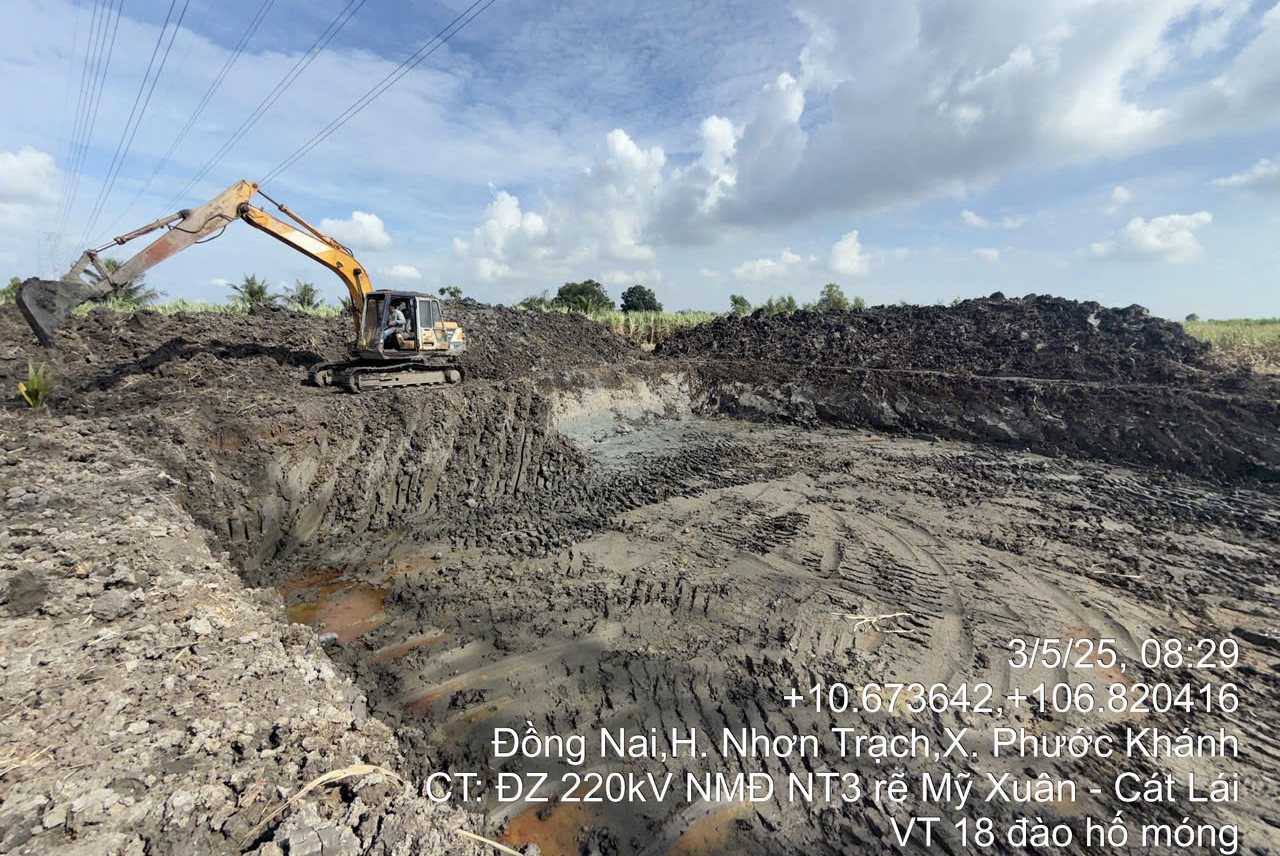

Thi công đào hố móng vị trí 18 Dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái
Sau khi hoàn thành thi công móng, cùng với đó là lịch đăng ký cắt điện để thi công dựng cột các vị trí giao chéo (dự kiến 20/5/2025 sẽ cắt điện để thi công theo lệnh của cấp điều độ), chúng tôi sẽ huy động tối đa lực lượng để tập trung dựng cột và quyết tâm hoàn thành trong tháng 5. Trong quá trình dựng cột, chúng tôi tổ hợp vật tư thiết bị để sẵn sàng công tác kéo dây và quyết tâm hoàn thành dự án trong tháng 6/2025 theo yêu cầu của chủ đầu tư.
Đại diện đơn vị thi công cho biết: Mặc dù gặp nhiều khó khăn trong quá trình thi công, tuy nhiên nhà thầu cam kết sẽ huy động tối đa nhân lực, vật lực để đáp ứng tiến độ thi công. Tuy nhiên, hiện nay mặt bằng hành lang tuyến một số khoảng néo vẫn chưa được người dân đồng thuận. Chính vì vậy chúng tôi mong muốn tỉnh Đồng Nai, huyện Nhơn Trạch tiếp tục chung sức, đồng hành để sớm bàn giao mặt bằng cho chúng tôi để đẩy nhanh tiến độ thi công.
Về tiến độ bàn giao mặt bằng, ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết thêm: Thời gian qua, với sự vào cuộc của chính quyền địa phương, sự ủng hộ của các hộ dân nên đến nay tất cả các vị trí móng đã được bàn giao để thi công. Tuy nhiên phần hành lang tuyến để phục vụ kéo dây vẫn còn một số hộ dân đang được NPTPMB phối hợp với nhà thầu thi công tuyên truyền vận động.
Để có thể thi công đóng điện hoàn thành đúng yêu cầu tiến độ, đưa dự án vào khai thác vận hành nhằm giải phóng công suất NMĐ Nhơn Trạch 3 vào hệ thống điện Quốc gia trong tháng 06/2025 theo chỉ đạo của Thủ tướng chính phủ tại Chỉ thị số 01/CT-TTg ngày 03/1/2025 và Công điện số 49/CĐ-TTg (ngày 23/4/2025), NPTPMB kiến nghị UBND huyện Nhơn Trạch và các phòng/ban tiếp tục hỗ trợ công tác tuyên truyền, vận động các hộ gia đình đồng thuận, ủng hộ hỗ trợ dự án trọng điểm này nhằm đảm bảo an ninh năng lượng của đất nước.
Các phòng/ban liên quan khẩn trương thẩm định phê duyệt giá đất cụ thể song song với hoàn tất hồ sơ công tác kiểm đếm hiện trạng, xác minh nguồn gốc đất, lập trình duyệt phương án bồi thường để sớm bàn giao mặt bằng thi công cho Dự án.
NPTPMB kiến nghị Sở Công Thương tỉnh Đồng Nai giúp đề nghị UBND tỉnh cập nhật quy mô, vị trí các dự án điện trong hồ sơ, bản đồ quy hoạch sử dụng đất đến năm 2030 trên địa bàn huyện Nhơn Trạch. UBND tỉnh chỉ đạo các sở, ngành liên quan và UBND huyện Nhơn Trạch triển khai các thủ tục BTGPMB song song với thủ tục cập nhật quy hoạch sử dụng đất.
Dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái thi công với tinh thần “xuyên lễ, xuyên ngày nghỉ”
Dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái không chỉ đơn thuần là một công trình hạ tầng điện, mà còn là mắt xích quan trọng trong đảm bảo an ninh năng lượng quốc gia. Giữa muôn vàn khó khăn về mặt bằng, thời tiết và điều kiện thi công đặc thù, tinh thần “làm xuyên lễ, chỉ tiến không lùi” của đội ngũ thi công đã trở thành biểu tượng cho quyết tâm hoàn thành nhiệm vụ đúng thời hạn. Sự vào cuộc đồng bộ của chính quyền địa phương và sự ủng hộ của người dân sẽ là chìa khóa then chốt đưa công trình về đích. Đây không chỉ là một công trình điện, mà là nguồn năng lượng tiếp sức cho cả một vùng kinh tế trọng điểm phía Nam vươn mình mạnh mẽ.
