Tham dự buổi làm việc có đại diện lãnh đạo các sở, ngành của tỉnh Thái Nguyên. Tổng công ty Truyền tải điện Quốc gia có ông Nguyễn Ngọc Tân - Phó Tổng giám đốc EVNNPT; lãnh đạo Ban QLDA các công trình điện miền Bắc (NPMB); các ban chuyên môn của EVNNPT.
Dự án đường dây 500kV Hiệp Hòa - Thái Nguyên dự kiến được đầu tư xây dựng trên địa bàn hai tỉnh Bắc Ninh và Thái Nguyên, với tổng chiều dài khoảng 28,7 km, gồm 2 mạch. Điểm đầu tại Trạm biến áp 500kV Hiệp Hòa, điểm cuối tại Trạm biến áp 500kV Thái Nguyên.

Phó Chủ tịch UBND tỉnh chủ trì cuộc họp về phương án điều chỉnh hướng tuyến Dự án đường dây 500kV Hiệp Hòa - Thái Nguyên
Trong đó, trên địa bàn tỉnh Bắc Ninh, tuyến đi qua xã Hợp Thịnh với chiều dài khoảng 1,2 km. Trên địa bàn tỉnh Thái Nguyên, tuyến đi qua phường Trung Thành, xã Thành Công, phường Phúc Thuận, với chiều dài khoảng 27,5 km.
Dự án sau khi hoàn thành sẽ đáp ứng nhu cầu tăng trưởng phụ tải ngày càng cao của tỉnh Thái Nguyên và khu vực lân cận; đồng thời tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện, góp phần nâng cao khả năng vận hành an toàn, ổn định của hệ thống điện quốc gia.
Việc triển khai Dự án phù hợp với Quyết định số 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ về phê duyệt điều chỉnh Quy hoạch phát triển điện lực quốc gia thời kỳ 2021 - 2030, tầm nhìn đến năm 2050. Đồng thời, Dự án cũng phù hợp với Quy hoạch tỉnh Thái Nguyên và Quy hoạch tỉnh Bắc Ninh thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 đã được Thủ tướng Chính phủ phê duyệt.
Theo kế hoạch, Dự án dự kiến được phê duyệt chủ trương đầu tư trong tháng 12/2026, dự kiến khởi công vào tháng 12/2027 và hoàn thành, đóng điện vào tháng 12/2028.
Theo yêu cầu của tỉnh Thái Nguyên, nhằm hạn chế ảnh hưởng đến quy hoạch các khu công nghiệp, khu dân cư, khu đô thị, thương mại và các công trình hạ tầng hiện hữu, đặc biệt là khu vực bảo vệ, vành đai an toàn khu công nghiệp quốc phòng, Dự án cần tiếp tục điều chỉnh hướng tuyến đoạn từ G23 đến ĐC qua địa bàn xã Thành Công và phường Phúc Thuận.
Tại cuộc họp, Ban Quản lý dự án các công trình điện miền Bắc (đại diện chủ đầu tư) trình bày 3 phương án điều chỉnh hướng tuyến đoạn từ G23 đến ĐC. Các phương án được xây dựng nhằm hạn chế ảnh hưởng trực tiếp đến quy hoạch các công trình hạ tầng hiện hữu và phạm vi khu vực vành đai bảo vệ khu đất quốc phòng. Các đại biểu tập trung phân tích, đánh giá ưu, nhược điểm của từng phương án trên các phương diện quy hoạch, đất đai, quốc phòng, khối lượng xây dựng và hiệu quả đầu tư.
Tại buổi làm việc, EVNNPT kính đề nghị UBND tỉnh Thái Nguyên sớm thống nhất hướng tuyến điều chỉnh làm cơ sở để Sở Tài chính hoàn thiện thủ tục thẩm định, trình UBND tỉnh chấp thuận chủ trương đầu tư đồng thời chấp thuận EVNNPT là nhà đầu tư thực hiện dự án, để EVNNPT và các đơn vị triển khai các bước tiếp theo, đảm bảo tiến độ Dự án.

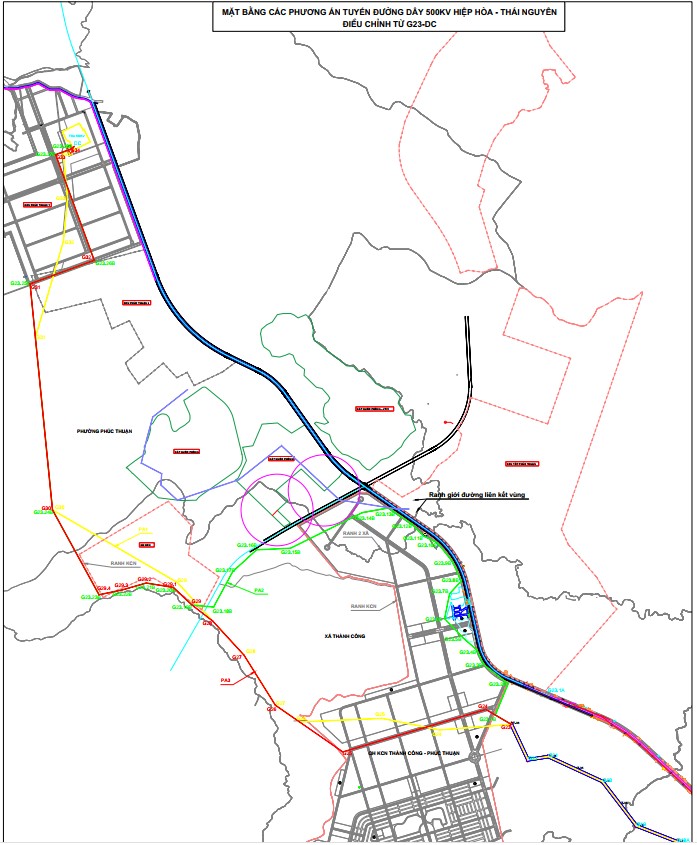

Hướng tuyến đoạn từ G23-ĐC qua địa bàn xã Thành Công và phường Phúc Thuận được đề xuất điều chỉnh
Sau khi xem xét, đồng chí Phó Chủ tịch UBND tỉnh Dương Văn Lượng thống nhất lựa chọn phương án 3, có chiều dài tuyến 14,138 km, theo đề xuất của các đơn vị. Đây là phương án có chiều dài tuyến ngắn hơn, qua đó giảm khối lượng xây dựng, tổng mức đầu tư và nâng cao hiệu quả kinh tế của dự án. Phương án cũng có diện tích đất ảnh hưởng đến khu công nghiệp nhỏ hơn so với các phương án còn lại; đồng thời kế thừa hướng tuyến đã được UBND tỉnh chấp thuận, tạo thuận lợi trong quá trình hoàn thiện hồ sơ và bảo đảm phù hợp với quy hoạch của địa phương.
Phó Chủ tịch UBND tỉnh Thái Nguyên - Dương Văn Lượng giao Sở Công Thương chủ trì, phối hợp với Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Bắc và đơn vị liên quan khẩn trương hoàn thiện các nội dung cần thiết, tham mưu UBND tỉnh phê duyệt điều chỉnh hướng tuyến; bảo đảm Dự án được triển khai đúng quy định, đồng thời hạn chế tối đa ảnh hưởng đến quy hoạch, đất đai, hạ tầng và các khu vực có yêu cầu bảo vệ đặc thù trên địa bàn.
