Tổng giám đốc EVNNPT kiểm tra tiến độ 2 dự án truyền tải điện cấp bách tại TP.HCM và Đồng Nai

Thứ bảy, 16/8/2025 | 06:35 GMT+7
Ngày 15/8/2025, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Phạm Lê Phú và đoàn công tác đã đi kiểm tra thực địa tình hình thi công Dự án Trạm biến áp 500kV Bình Dương 1 và Dự án đường dây 500kV Bình Dương 1 – Chơn Thành.

Dự án Trạm biến áp 500kV Bình Dương 1 được xây dựng tại xã An Bình (huyện Phú Giáo, tỉnh Bình Dương), nay là xã Phú Giáo (TP.HCM). Dự án được EVNNPT giao Ban QLDA các công trình điện miền Trung (CPMB) quản lý điều hành.

Tổng giám đốc EVNNPT và đoàn công tác kiểm tra tiến độ Dự án Trạm biến áp 500kV Bình Dương 1

Dự án có quy mô chính gồm: Xây dựng mới Trạm biến áp 500/220kV với quy mô 02 máy biến áp 500/220/35kV - 900MVA, giai đoạn này lắp đặt hoàn chỉnh 01 máy biến áp 500/220/35kV - 900MVA, lắp đặt các ngăn lộ 220kV và 500kV.

Dự án sau khi hoàn thành giúp nâng cao độ tin cậy cung cấp điện cho TP.HCM và khu vực phát triển kinh tế phía Nam. Hỗ trợ công suất và chống quá tải cho các TBA 500kV Sông Mây, Tân Định, đảm bảo an toàn vận hành hệ thống truyền tải điện.

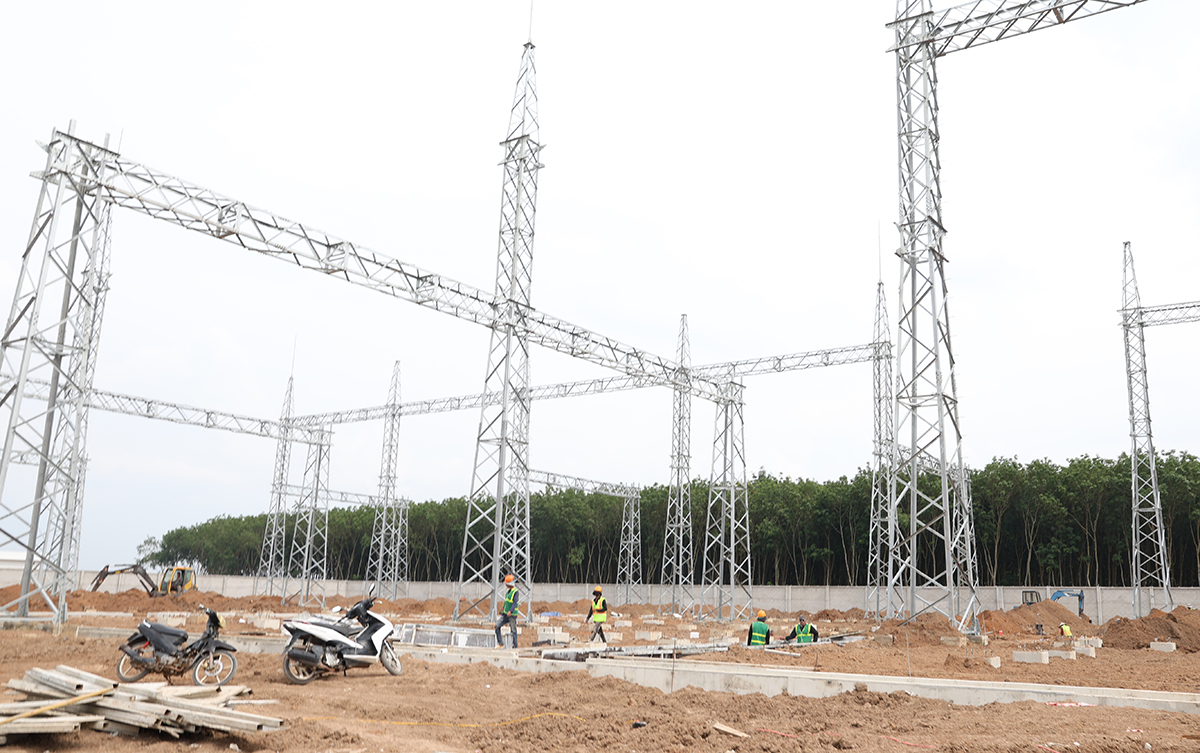

Thi công Dự án Trạm biến áp 500kV Bình Dương 1

Hiện nay công tác giải phóng mặt bằng của dự án đã hoàn thành, CPMB đang yêu cầu các nhà thầu tăng tốc thi công để hoàn thành dự án đáp ứng tiến độ chỉ đạo của EVNNPT.

Dự án đường dây 500kV Bình Dương 1 – Chơn Thành đi qua huyện Phú Giáo, tỉnh Bình Dương (cũ), nay là xã Phú Giáo, TP.HCM và thị xã Chơn Thành, tỉnh Bình Phước (cũ), nay là tỉnh Đồng Nai.

Tổng giám đốc EVNNPT và đoàn công tác kiểm tra và nghe báo cáo tiến độ Dự án đường dây 500kV Bình Dương 1 – Chơn Thành

Dự án có quy mô: Xây dựng mới đường dây 500kV Bình Dương 1 - Chơn Thành với chiều dài khoảng 16,5 km từ TBA 500kV Bình Dương 1 đến TBA 500kV Chơn. Xây dựng ngăn lộ 500kV trên đất tại TBA 500kV Chơn Thành hiện hữu.  Dự án được EVNNPT giao Ban QLDA các công trình điện miền Nam (SPMB) quản lý điều hành.

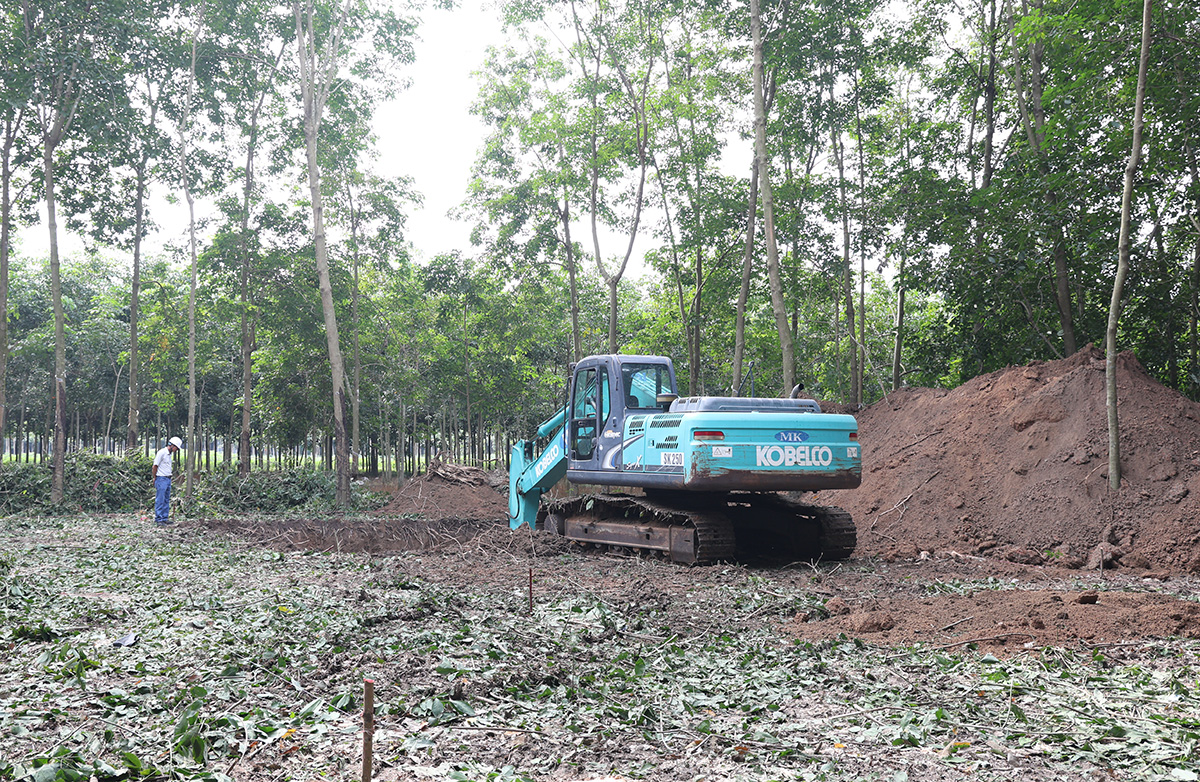

Thi công đào móng Dự án đường dây 500kV Bình Dương 1 – Chơn Thành

Mục tiêu dự án nhằm hỗ trợ giảm công suất truyền tải trên đường dây 500kV Chơn Thành – Cầu Bông, đảm bảo truyền tải công suất liên tục và ổn định từ khu vực miền Trung – Tây Nguyên vào miền Nam; tạo mối liên kết mạnh giữa hệ thống điện miền Trung và miền Nam.

Hiện nay dự án đang trong giai đoạn triển khai thi công đào móng, đồng thời đang thực hiện giải phóng mặt bằng.

Tổng giám đốc EVNNPT và đoàn công tác kiểm tra tình hình thi công mở rộng ngăn lộ tại Trạm biến áp 500kV Chơn Thành

Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận những nỗ lực của CPMB và SPMB trong việc triển khai dự án và nhấn mạnh đây là 2 dự án trọng điểm, có ý nghĩa quan trọng nhằm đảm bảo cung cấp điện cho TP.HCM và khu vực Đông Nam Bộ. Chính vì vậy Tổng giám đốc EVNNPT yêu cầu CPMB, SPMB chỉ đạo các nhà thầu tập trung nguồn lực, đẩy nhanh tiến độ dự án, quyết tâm hoàn thành 2 dự án này trong năm 2025.
