Truyền tải điện miền Tây 2 đảm bảo vận hành trong thời gian cắt điện thi công kéo dây khoảng néo từ cột 77 – 80 đường dây 500kV Sông Hậu – Đức Hòa.

Thứ ba, 13/12/2022 | 14:44 GMT+7
Nhằm đảm bảo vận hành an toàn, ổn định hệ thống điện Quốc gia trong thời gian cắt điện thi công kéo dây khoảng néo từ cột 77 – 80 thuộc đường dây 500kV Sông Hậu – Đức Hòa. Truyền tải điện miền Tây 2 (TTĐMT2) đã triển khai công tác củng cố các đường dây như lập kế hoạch bảo dưỡng các đường dây 220kV Cai Lậy – Cao Lãnh mạch kép và đường dây 220kV Cao Lãnh – Thốt Nốt mạch kép, 220kV Sa Đéc – Ô Môn và các ngăn lộ trạm biến áp liên quan.

Để phục vụ công tác cắt điện thi công kéo dây khoảng néo từ cột 77 – 80 thuộc đường dây 500kV Sông Hậu – Đức Hòa, Trung tâm Điều độ Hệ thống điện Quốc gia đã thực hiện tính toán đánh giá ảnh hưởng của công tác trên và lập kế hoạch bố trí cắt điện 05 đường dây (ĐD): 500kV 572 Sông Hậu – 576 Ô Môn, 573 Sông Hậu – 585 Mỹ Tho, 575 Ô Môn – 586 Mỹ Tho, ĐD 220kV 273 Vĩnh Long – 278 Ô Môn, ĐD 220kV 274 Vĩnh Long –271 Sa Đéc trong khoảng thời gian từ ngày 27/11/2022 – 03/12/2022.

Theo đó, việc cắt điện công tác các đường dây nêu trên có ảnh hưởng lớn đến vận hành hệ thống điện: phải ngừng huy động NMĐ Sông Hậu 1 trước 7 ngày so với thời điểm bố trí công tác; lưới điện khu vực miền Tây Nam Bộ và Campuchia chỉ liên kết với HTĐ miền Nam qua 2 mạch đường dây 220kV Thốt Nốt – Cao Lãnh – Cai Lậy; phải huy động các nguồn chạy dầu NMĐ Ô Môn, Cần Thơ để chống quá tải ĐZ 220kV Thốt Nốt – Cao Lãnh – Cai Lậy; tiềm ẩn nguy cơ dao động công suất, mất phụ tải và sự cố lan rộng khi xảy ra các sự cố N-1 trên đường dây 220kV Thốt Nốt – Cao Lãnh – Cai Lậy cũng như sự cố bên lưới điện Campuchia.

Tình hình vận hành lưới điện truyền tải hiện nay đang trong giai đoạn thời tiết diễn biến mưa nắng, bão lụt thất thường, cực đoan, một số nhà máy điện cắt giảm công suất phát để bảo trì sửa chữa, tình hình phụ tải tăng cao, một số thiết bị, đường dây đang vận hành đầy tải, quá tải tiềm ẩn nguy cơ mất an toàn trong công tác vận hành.

Do đó, để đảm bảo vận hành an toàn, ổn định hệ thống điện Quốc gia trong thời gian công tác và tối ưu hóa trong bố trí công tác trên hệ thống. Cụ thể, TTĐMT2 đã triển khai công tác củng cố các đường dây như lập kế hoạch bảo dưỡng các đường dây 220kV Cai Lậy – Cao Lãnh mạch kép và đường dây 220kV Cao Lãnh – Thốt Nốt mạch kép, 220kV Sa Đéc – Ô Môn và các ngăn lộ trạm biến áp liên quan và đã thực hiện hoàn tất ngày 22/11/2022.

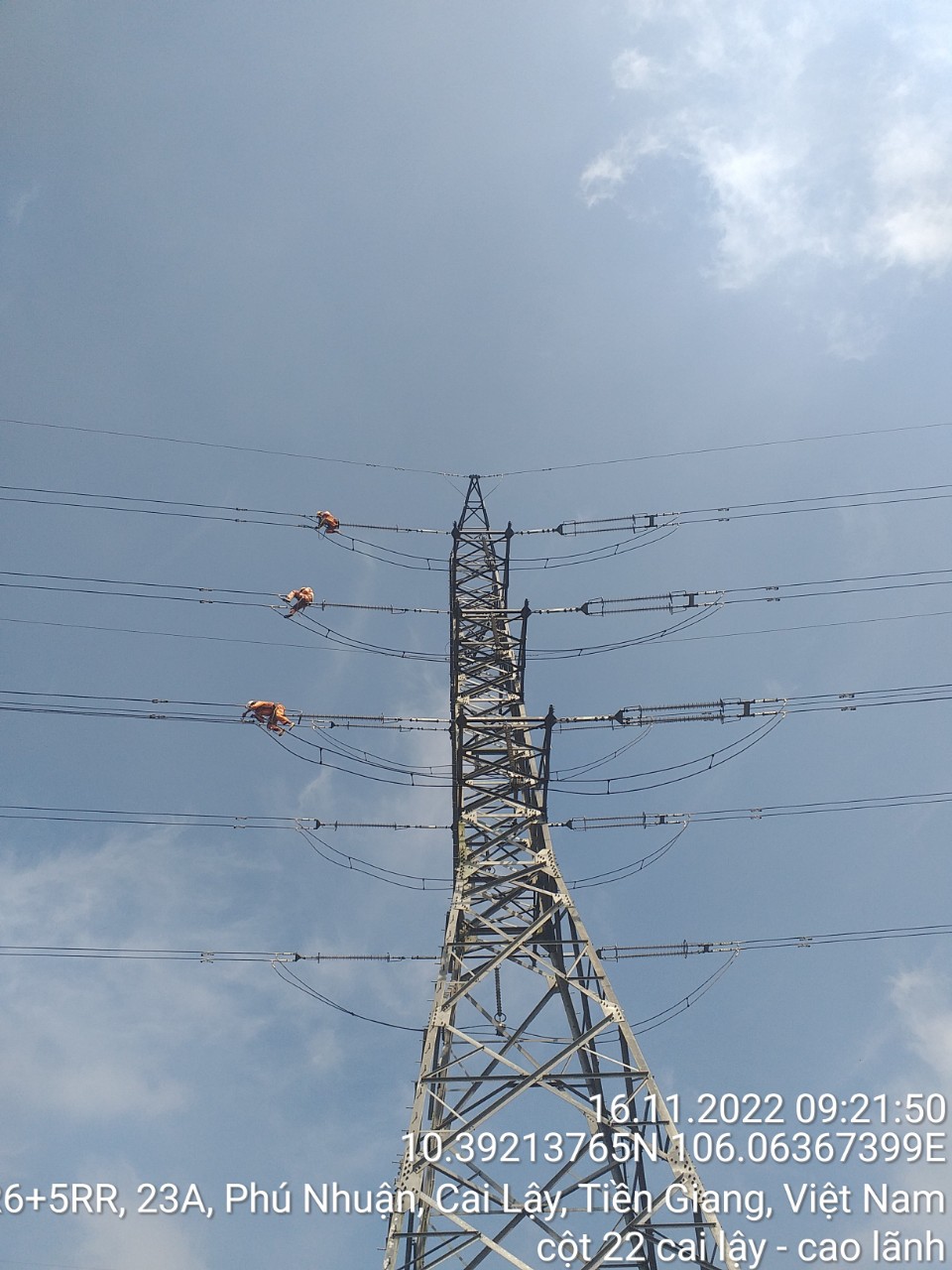

Kiểm tra siết boulon tai lèo cột 22 đường dây 220kV Cai lậy – Cao Lãnh

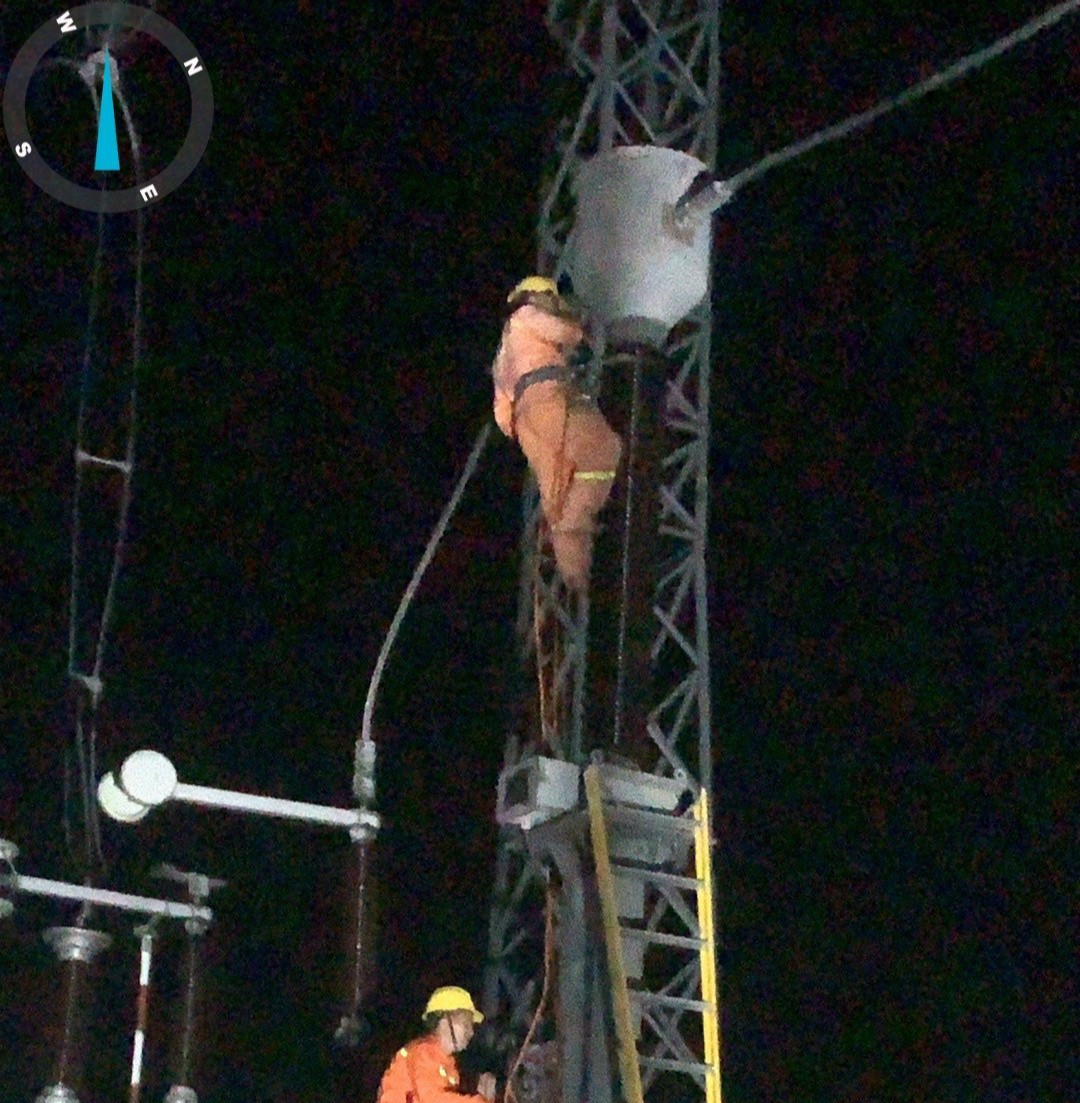

Bên cạnh đó, TTĐMT2 cũng đã lập phương án vận hành các đường dây này trong thời gian cắt điện 05 đường dây để thi công kéo dây khoảng néo 77-80: tổ chức phân công ứng trực xử lý sự cố 24/24, chuẩn bị phương tiện, vật tư đảm bảo công tác xử lý sự cố được kịp thời. Phân công đo nhiệt độ mối nối, đo khoảng cách pha đất, nhà cửa, công trình, đường bộ, đường thủy, khu đông dân cư, kiểm tra hành lang, vật bay,...

Trong công tác vận hành lưới điện truyền tải việc tuân thủ các quy định trong công tác vận hành, công tác kiểm tra, bảo dưỡng, thí nghiệm thiết bị đúng quy định, nhằm phát hiện các hư hỏng, khiếm khuyết và có kế hoạch sửa chữa kịp thời là một trong những yếu tố quan trọng góp phần đảm bảo an toàn cho thiết bị cung cấp điện liên tục phục vụ các hoạt động chính trị, kinh tế, xã hội, an ninh quốc phòng, sản xuất kinh doanh và nhu cầu của nhân dân các địa phương. Tập thể CBCNV TTĐMT2 không ngừng nỗ lực hết mình vì hệ thống truyền tải điện Quốc gia được vận hành an toàn, liên tục, ổn định, đặc biệt là trong đợt cắt điện 05 đường dây để thi công kéo dây khoảng néo 77 - 80 thuộc đường dây 500kV Sông Hậu – Đức Hòa cũng như các đợt tiếp theo./.

Một số hình ảnh:

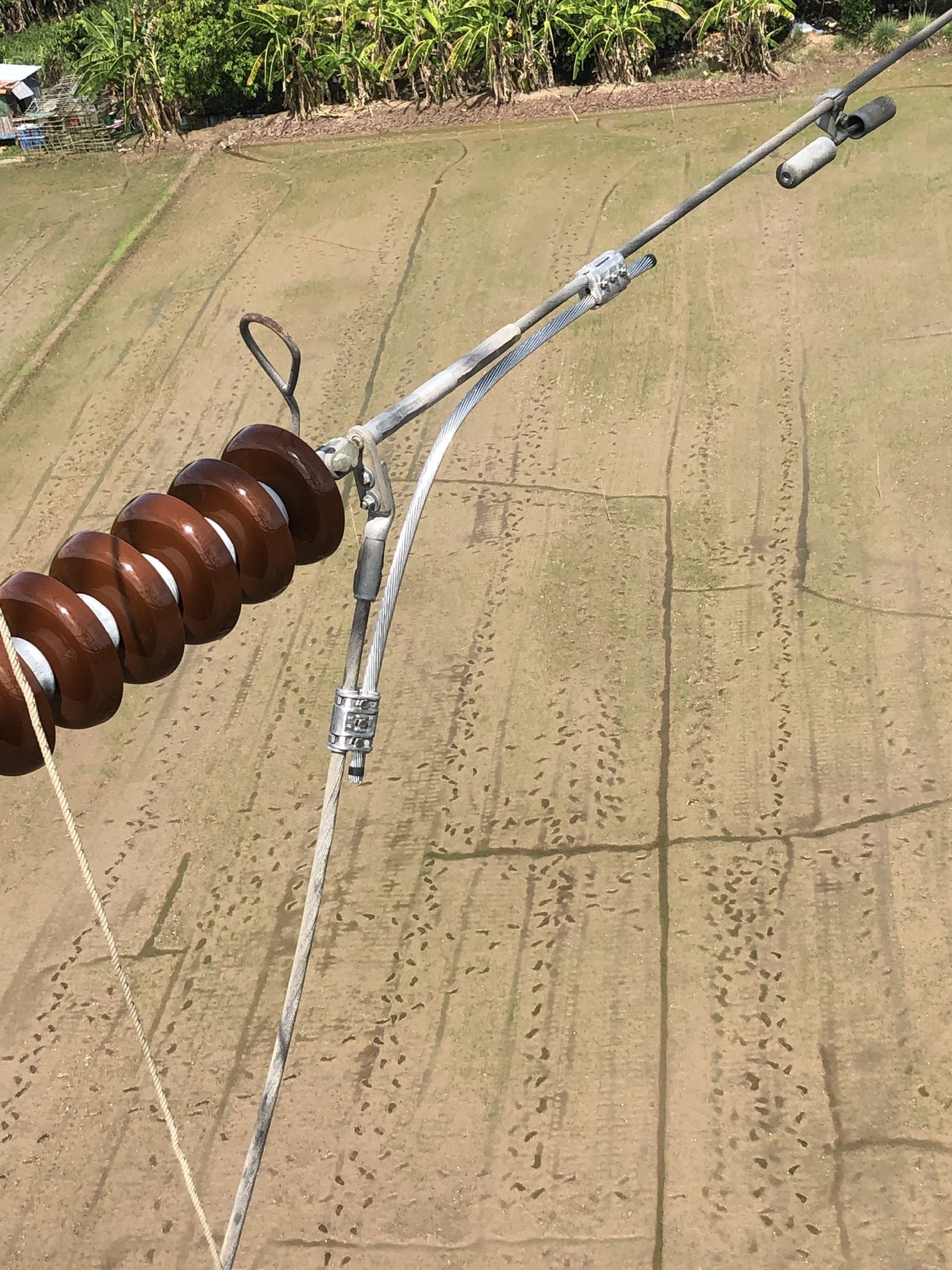

Kẹp tăng cường khóa néo cột 05 đường dây 220kV Cao Lãnh – Thốt Nốt

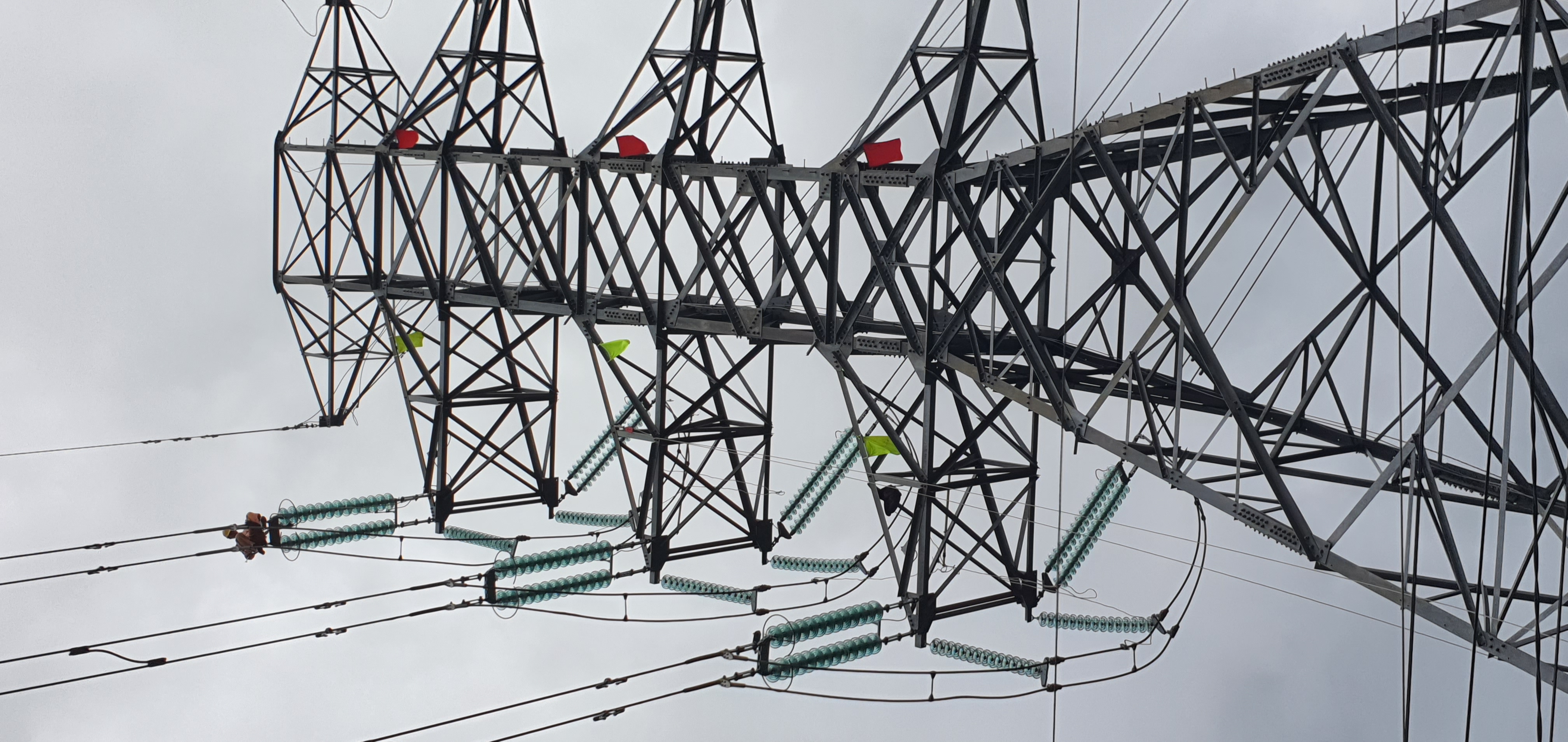

Kiểm tra siết boulon tai lèo cột 86-1 đường dây 220kV Sa Đéc - Ô Môn

Công tác xử lý tiếp xúc ngăn 271 trạm 220kV Cao Lãnh

Lưu Hoàng Anh - Phòng Kỹ thuật TTĐMT2
