Công ty Truyền tải điện 4 tham gia giải tỏa nút thắt hạ tầng kỹ thuật góp phần đưa cao tốc Biên Hòa - Vũng Tàu tăng tốc về đích

Thứ sáu, 23/5/2025 | 16:38 GMT+7
Những nỗ lực của Công ty Truyền tải điện 4, đặc biệt là đơn vị Truyền tải điện miền Đông 1 trong việc phối hợp di dời hạ tầng kỹ thuật, hệ thống lưới điện cao thế, đã thể hiện tinh thần tận tâm và trách nhiệm cao vì mục tiêu chung là đảm bảo tiến độ của dự án cao tốc Biên Hòa - Vũng Tàu. Những đóng góp thầm lặng nhưng đầy ý nghĩa của những người lính truyền tải điện vừa bảo đảm vận hành lưới điện truyền tải an toàn, vừa góp phần xây dựng hoàn thành công trình trọng điểm quốc gia.

Toàn cảnh cột néo 500kV mới (vị trí 0224M) đường dây 500kV Phú Mỹ -  Sông Mây.

Dự án cao tốc Biên Hòa - Vũng Tàu là công trình giao thông trọng điểm quốc gia với tổng chiều dài gần 53km (giai đoạn 1) đang bước vào giai đoạn nước rút. Tuy nhiên để hoàn thành dự án phải vượt qua một trong những thách thức không nhỏ: Di dời hạ tầng kỹ thuật, đặc biệt là hệ thống lưới điện cao thế phức tạp.

Với tinh thần tất cả vì các dự án giao thông trọng điểm Quốc gia, thực tế đã ghi nhận những nỗ lực không ngừng nghỉ của các đơn vị liên quan, trong đó Công ty Truyền tải điện 4 đóng vai trò quan trọng trong việc giải tỏa nút thắt này góp phần đưa dự án Cao tốc Biên Hòa – Vũng Tàu sớm về đích. Tại khu vực huyện Long Thành tỉnh Đồng Nai nơi dự án cao tốc đi qua hiện có 9 điểm giao cắt với các tuyến đường dây 220kV, 500kV do Truyền tải điện Miền Đông 1 quản lý, trong đó tuyến đường dây 500kV Phú Mỹ - Sông Mây và Phú Mỹ - Long Thành được ưu tiên di dời đầu tiên, các vị trí còn lại dự kiến sẽ lần lượt được thực hiện trong tháng 06/2025.

Đây là những trục quan trọng của hệ thống điện quốc gia, luôn truyền tải công suất cao và khó cắt điện. Việc di dời hạ tầng kỹ thuật tại vị trí này đòi hỏi sự chuẩn xác tuyệt đối, các phương án thi công và biện pháp an toàn nghiêm ngặt để tránh sự cố ảnh hưởng đến việc cung cấp điện trên diện rộng. Nhằm giải quyết các yêu cầu cấp thiết của công trình trọng điểm, Công ty Truyền tải điện 4 đã thành lập Ban chỉ đạo và giao đơn vị Truyền tải điện Miền Đông 1 trực tiếp phối hợp với đại điện chủ đầu tư là Ban quản lý dự án huyện Long Thành nhằm tháo gỡ khó khăn, góp phần đảm bảo tiến độ dự án.

Theo kế hoạch và lịch cắt điện đã được phê duyệt từ ngày 17/5 đến 24/5/2025, Truyền tải điện Miền Đông 1 đã phối hợp với Ban Quản lý dự án huyện Long Thành và nhà thầu Công ty TNHH Phương Hạnh tập trung xử lý vị trí khoảng cột 0223 – 0224M. Đây là một vị trí khá phức tạp, đòi hỏi phải thực hiện đồng bộ nhiều hạng mục công việc kỹ thuật cao bao gồm: Lắp dựng cột néo 500kV mới (vị trí 0224M); thay thế dây dẫn và dây chống sét; căng lại dây dẫn hiện hữu và thu hồi cột vị trí 0224 cũ. Trụ mới là trụ néo 2 mạch đường dây 500kV, sau khi thi công hoàn tất sẽ có tổng khối lượng hơn 134,9 tấn và cao 78m.

Việc di dời hoàn tất các hạ tầng kỹ thuật lưới điện cáo áp và lắp đặt mới các hạng mục đòi hỏi các bên tuyệt đối tuân thủ các quy định nghiêm ngặt để đảm bảo an toàn tránh nguy cơ phóng điện, tai nạn lao động trong quá trình thi công và vận hành cao tốc; Luôn tạo khoảng cách an toàn theo quy định giữa đường dây điện và các công trình giao thông, phương tiện để đảm bảo tĩnh không; Quá trình di dời luôn được lên kế hoạch và thực hiện cẩn thận, giảm thiểu tối đa thời gian ngừng cấp điện cho các khu vực liên quan để không làm gián đoạn cung cấp điện; Luôn được phối hợp chặt chẽ giữc các bên nhằm đảm bảo tiến độ dự án  để không làm chậm tiến độ chung của dự án cao tốc.

Ghi nhận tại hiện trường đến thời điểm chiều ngày 21/5/2025, việc lắp dựng cột tại vị trí 0224M đã cơ bản hoàn thành hơn 90% phần thân cột và đạt khoảng 60% khối lượng công trình. Đơn vị thi công đang vượt mọi trở ngại để tiến hành các khâu tiếp theo như lắp xà, treo sứ, căng dây dẫn và dây chống sét.

Trong quá trình xử lý hạ tầng kỹ thuật, Truyền tải điện Miền Đông 1 luôn cung cấp đầy đủ thông tin chi tiết về hệ thống lưới điện hiện hữu, giúp Ban Quản lý dự án huyện Long Thành có cái nhìn tổng quan và xây dựng phương án di dời tối ưu. Đơn vị đã phối hợp chặt chẽ với đơn vị thi công trong việc xây dựng, điều chỉnh, phê duyệt phương án thi công và các biện pháp an toàn một cách chặt chẽ, tuân thủ các quy chuẩn kỹ thuật và an toàn điện khắt khe nhất.

Bên cạnh đó, đơn vị cũng phối hợp nhịp nhàng với Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) gia trong việc điều phối hệ thống để đảm bảo an toàn cho quá trình thi công và giảm thiểu tối đa ảnh hưởng đến việc cung cấp điện cho phụ tải. Đặc biệt đội ngũ giám sát giàu kinh nghiệm của Truyền tải điện Miền Đông 1 tại công trường luôn phát hiện và xử lý kịp thời các vấn đề phát sinh nhằm đảm bảo an toàn tuyệt đối cho cả người và thiết bị.

Những nỗ lực không mệt mỏi của Truyền tải điện miền Đông 1 và các đơn vị liên quan trong việc giải tỏa nút thắt hạ tầng tại Long Thành không chỉ đơn thuần là công tác di dời kỹ thuật mà còn thể hiện tinh thần tận tâm và trách nhiệm cao trong công việc vì mục tiêu chung là đảm bảo tiến độ của dự án cao tốc Biên Hòa - Vũng Tàu. Những đóng góp thầm lặng nhưng đầy ý nghĩa của những người lính truyền tải điện đang từng bước hiện thực hóa mục tiêu này, đảm bảo trục truyền tải kinh tế được thông suốt và an toàn, góp phần xây dựng hoàn thành công trình trọng điểm Quốc gia./.

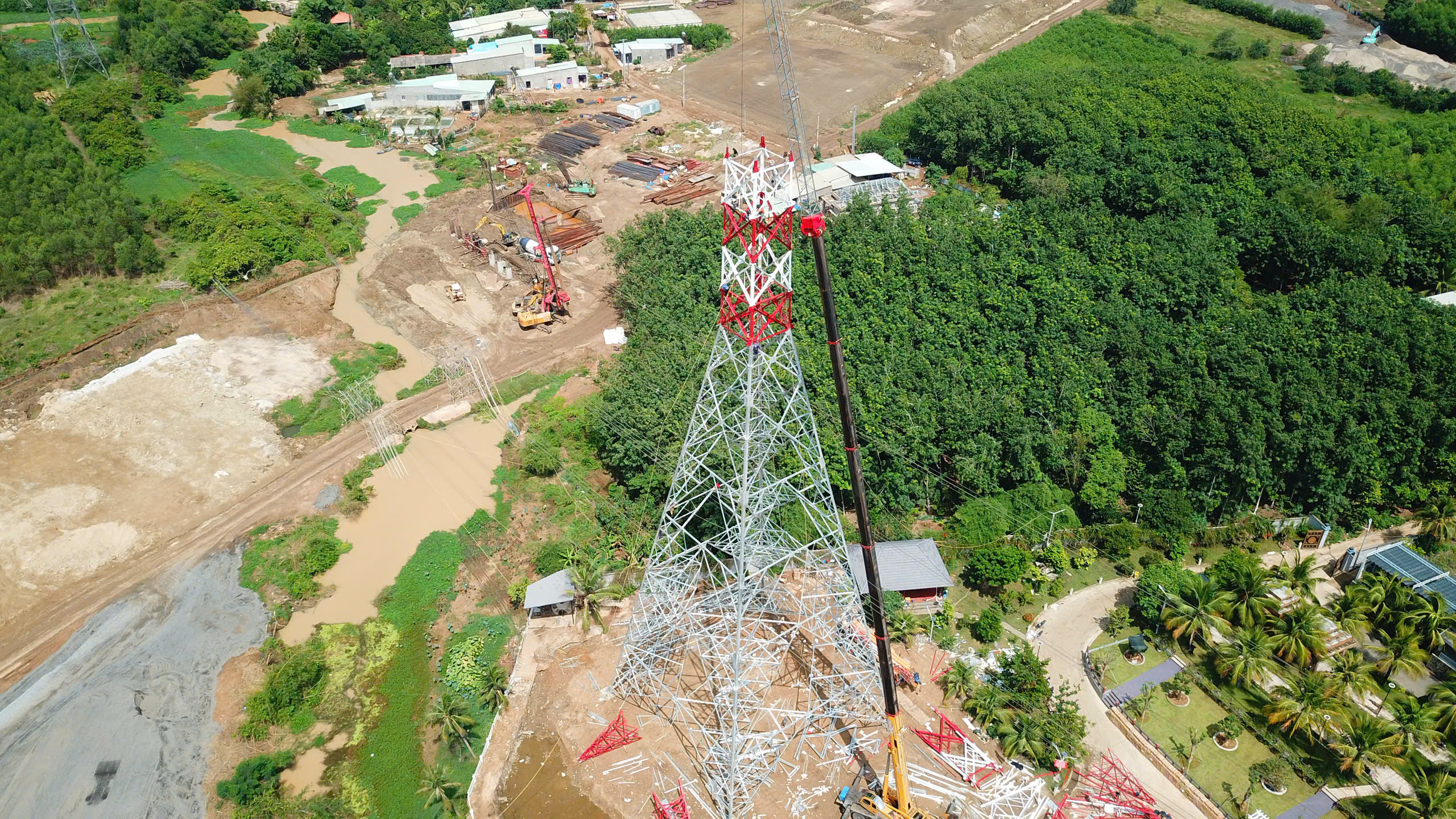

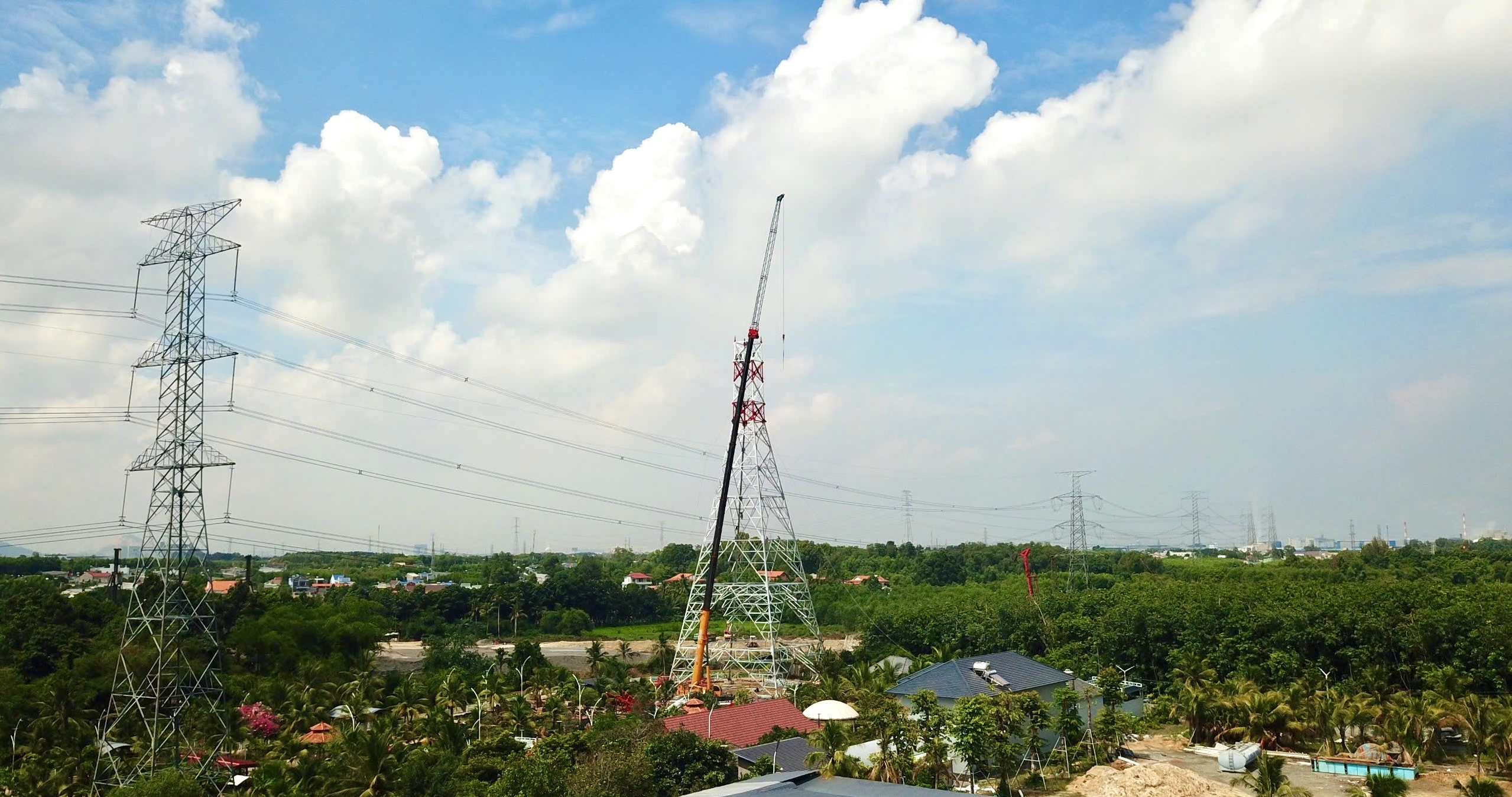

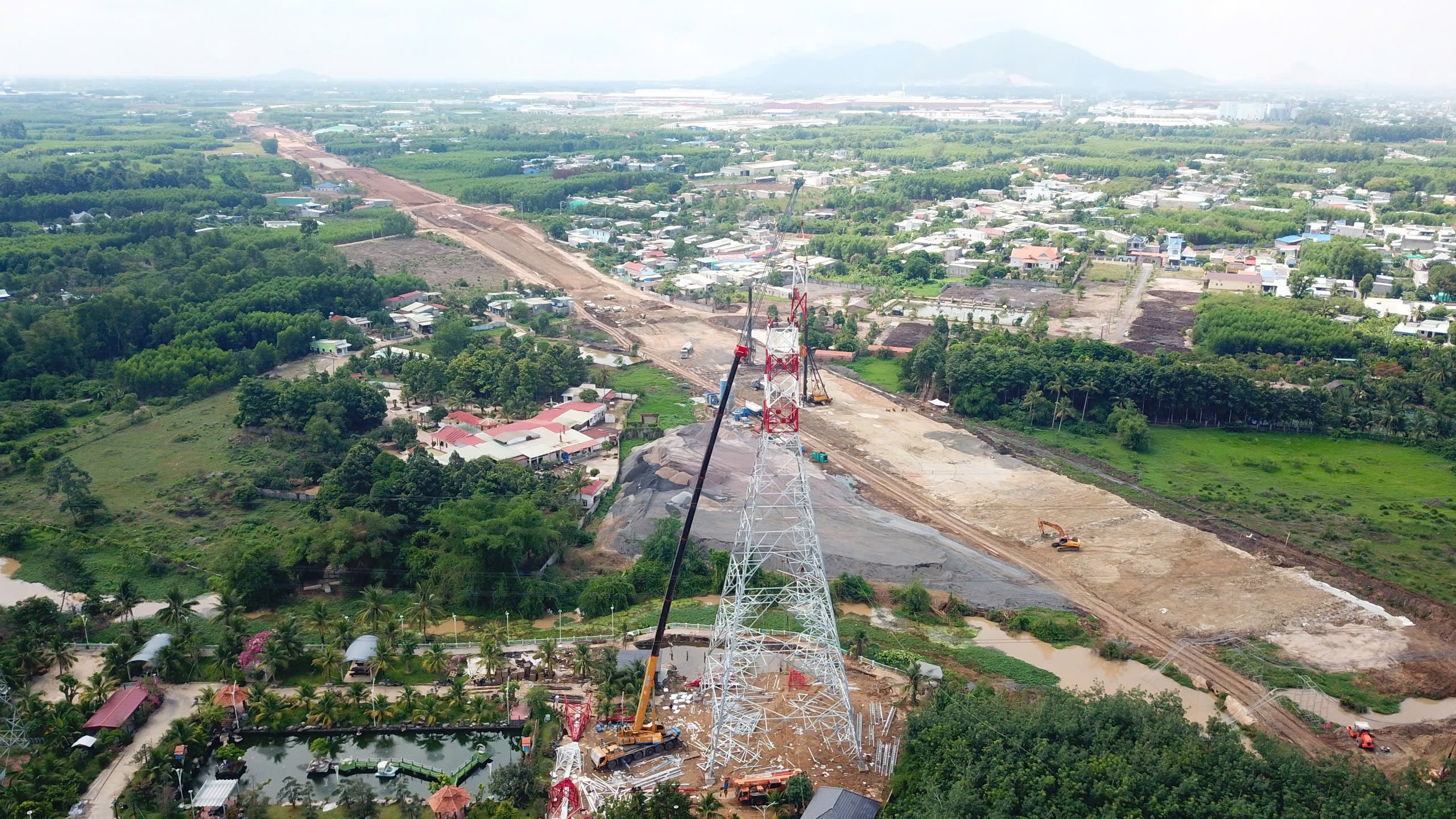

Một số hình ảnh liên quan đến những công đọan cuối cùng của phần thân côt néo 500kV mới (vị trí 0224M) đường dây 500kV Phú Mỹ - Sông Mây:

Dương Xuân Phú, ảnh: Thanh Trường - TTĐMĐ1 - PTC4
