Còn vướng mắc mặt bằng
Đường dây 220kV Tương Dương - Đô Lương được xây dựng trên địa bàn các huyện Tương Dương, Con Cuông, Anh Sơn, Thanh Chương và Đô Lương của tỉnh Nghệ An. Dự án có quy mô dài hơn 80 km gồm 2 mạch, điểm đầu từ TBA 220kV Tương Dương, điểm cuối là TBA 220kV Đô Lương.
Đến nay các địa phương của tỉnh Nghệ An đã bàn giao mặt bằng 186/191 vị trí móng, bàn giao 75/191 khoảng cột hành lang tuyến. Đã đào đúc móng xong 178 vị trí, lắp dựng xong 167 vị trí cột, kéo dây được 13/57 khoảng néo.
Hiện nay dự án gặp một số vướng mắc trong giải phóng mặt bằng trên địa bàn một số huyện của tỉnh Nghệ An cần sớm được tháo gỡ.

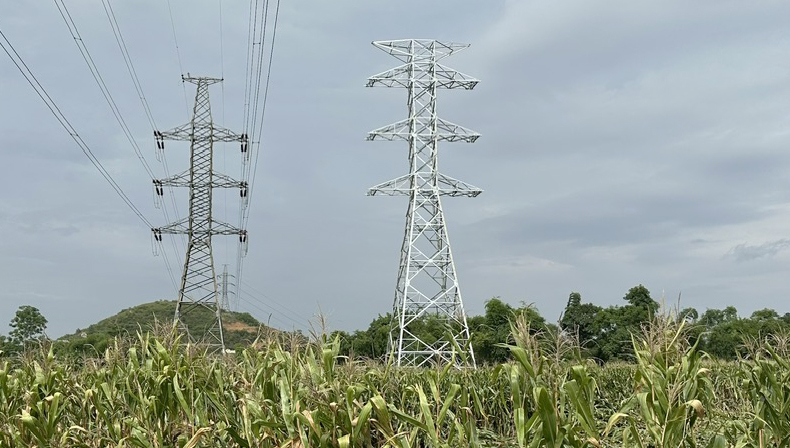

Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác kiểm tra, nghe báo cáo tiến độ triển khai cụm Dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm
Đường dây 220kV Đô Lương - Nam Cấm đi qua địa bàn các huyện Đô Lương, Nghi Lộc và Hưng Nguyên của tỉnh Nghệ An. Dự án có quy mô xây dựng 02 mạch đường dây 220kV từ TBA 220kV Đô Lương đến TBA 220kV Nam Cấm với chiều dài khoảng 37 km. Phần mở rộng ngăn lộ tại TBA 220kV Đô Lương lắp đặt thiết bị cho 02 ngăn lộ 220kV trong TBA 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho Đường dây 220kV Đô Lương – Nam Cấm.
Đến nay đã vận động có mặt bằng để thi công 90/106 vị trí móng, 73/106 khoảng cột hành lang tuyến và đang tiếp tục vận động bàn giao hành lang tuyến. Về tiến độ thi công, đến nay dự án đã đào đúc xong 82 vị trí móng, dựng cột được 25 vị trí, đang dựng 4 vị trí.
Hiện nay, trong 16 vị trí chưa bàn giao mặt bằng có đến 10 vị trí trùng tuyến với đường dây 110kV và 06 vị trí đất rừng phòng hộ đang là lực cản về tiến độ dự án.
Theo lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB), đơn vị được giao quản lý điều hành dự án cho biết: Về tiến độ tổng thể, hiện nay cụm dự án này đang bám sát tiến độ đề ra, các nhà thầu trên công trường cũng đang huy động tối đa lực lượng để thi công. Tuy nhiên, thách thức lớn nhất của dự án này đến nay chính là công tác giải phóng mặt bằng thuộc thẩm quyền của địa phương.
Trong đó, Dự án đường dây 220kV Tương Dương – Đô Lương, CPMB kiến nghị tỉnh Nghệ An chỉ đạo các huyện Con Cuông, Anh Sơn, Thanh Chương, Đô Lương hoàn thiện hồ sơ phê duyệt phương án bồi thường, chi trả tiền cho dân bàn giao mặt bằng dứt điểm phần móng trước ngày 15/06/2025; Phần hành lang tuyến trước ngày ngày 20/6/2025. Tập trung giải quyết vướng mắc các vị trí móng còn lại để bàn giao mặt bằng thi công trước 15/6/2025.
Đối với Dự án đường dây 220kV Đô Lương – Nam Cấm, CPMB tiếp tục phối hợp với hội đồng BT-GPMB và UBND các xã liên quan tổ chức họp các hộ dân và tổ chức có đất đai tài sản bị ảnh hưởng bởi Dự án để phổ biến chủ trương đầu tư Dự án/các chế độ chính sách về bồi thường, hỗ trợ GPMB để thực hiện Dự án; hoàn thiện báo cáo nguồn gốc đất cho các hộ dân, đồng thời tiếp tục vận động các hộ dân nhận tiền bàn giao mặt bằng cho đơn vị thi công.
Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác kiểm tra, nghe báo cáo tiến độ triển khai cụm Dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm
Nỗ lực để sớm đưa dự án về đích
Tại buổi kiểm tra công trường Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao CPMB và các đơn vị tham gia dự án đã rất nỗ lực đẩy nhanh tiến độ thi công ngay sau khi khởi công dự án. Đến nay tiến độ dự án đang bám sát được mục tiêu điều hành của Tổng công ty.
Nhấn mạnh tầm quan trọng của các dự án truyền tải này nhằm giải tỏa công suất từ Cụm nhà máy thủy điện Nậm Mô tại Lào, NMTĐ Mỹ Lý, Nậm Mô 1 và các nhà máy thủy điện vừa và nhỏ tại khu vực thông qua TBA 220kV Tương Dương vào hệ thống điện quốc gia. Dự án giúp tăng cường độ tin cậy cung cấp điện cho phụ tải ngày càng phát triển của khu vực tỉnh Nghệ An và liên kết lưới điện trong khu vực. Đáp ứng nhu cầu điện năng cho phụ tải khu vực miền Trung, nơi tập trung một số phụ tải công nghiệp quan trọng hiện có và trong tương lai của tỉnh Nghệ An, góp phần thúc đẩy phát triển kinh tế - xã hội của tỉnh Nghệ An.
Chính vì vậy, Tổng giám đốc EVNNPT yêu cầu yêu cầu CPMB phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh Nghệ An để sớm tháo gỡ vướng mắc mặt bằng. Phối hợp chặt chẽ với chính quyền địa phương, các tổ chức đoàn thể chính trị, giáo xứ, giáo phận tại khu vực để tuyên truyền các hộ dân tại vị trí 169 do các gia đình giáo dân giáo xứ Bột Đà xã Đà Sơn, huyện Đô Lương đồng thuận với dự án. Trong trường hợp đã tính đúng, tính đủ theo quy định, kể cả công tác đền bù phục vụ thi công nhưng các hộ dân vẫn không hợp tác, cản trở,… CPMB cần kiến nghị UBND tỉnh Nghệ An, huyện Đô Lương có các giải pháp quyết liệt để bàn giao mặt bằng theo kế hoạch.

Nhiều khoảng néo của cụm Dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm chưa thể kéo dây do vướng mắc mặt bằng
Đối với các đơn vị thi công, Tổng giám đốc EVNNPT yêu cầu các đơn vị bổ sung nhân lực thi công đồng thời công tác đào đúc móng, lắp dựng cột và triển khai kéo dây, tiếp tục phối hợp với CPMB vận động bàn giao mặt bằng các vị trí móng để thi công.
Lãnh đạo EVNNPT cũng yêu cầu CPMB tiếp tục phối hợp với các sở ngành địa phương của tỉnh Nghệ An trong công tác chuyển đổi mục đích sử dụng rừng đảm bảo tiến độ dự án. Đồng thời yêu cầu các nhà thầu cung cấp cột thép khẩn trương vận chuyển đến công trường để đảm bảo đồng bộ tiến độ sau khi đúc móng xong là có thể triển khai dựng cột được ngay, phấn đấu hoàn thành 2 dự án đáp ứng đúng theo kế hoạch đề ra.
