Ngày 24/01/2026, Giám đốc Ban QLDA các công trình điện miền Bắc - Nguyễn Khắc Nhân đã trực tiếp đi kiểm tra hiện trường các vị trí là đường găng của Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín để điều hành, đôn đốc lãnh đạo các nhà thầu đẩy nhanh tiến độ thi công đảm bảo tiến độ dự án theo chỉ đạo của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam và Tổng Công ty Truyền tải điện Quốc gia.

Giám đốc NPMB Nguyễn Khắc Nhân kiểm tra tiến độ thi công tại VT87
Dự án Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín là dự án trọng điểm được Thủ tướng Chính phủ chỉ đạo gấp rút hoàn thành tại chỉ thị số 01/CT-TTg ngày 18/01/2026 về nhiệm vụ, giải pháp bảo đảm cung ứng điện phục vụ sản xuất kinh doanh và đời sống nhân dân trong thời gian cao điểm năm 2026 và giai đoạn 2027-2030. Hiện, dự án đã được Tập đoàn điện lực Việt Nam, Tổng công ty Truyền tải điện Quốc gia điều hành ưu tiên tập trung tối đa nguồn lực để hoàn thành trước mùa khô 2026.

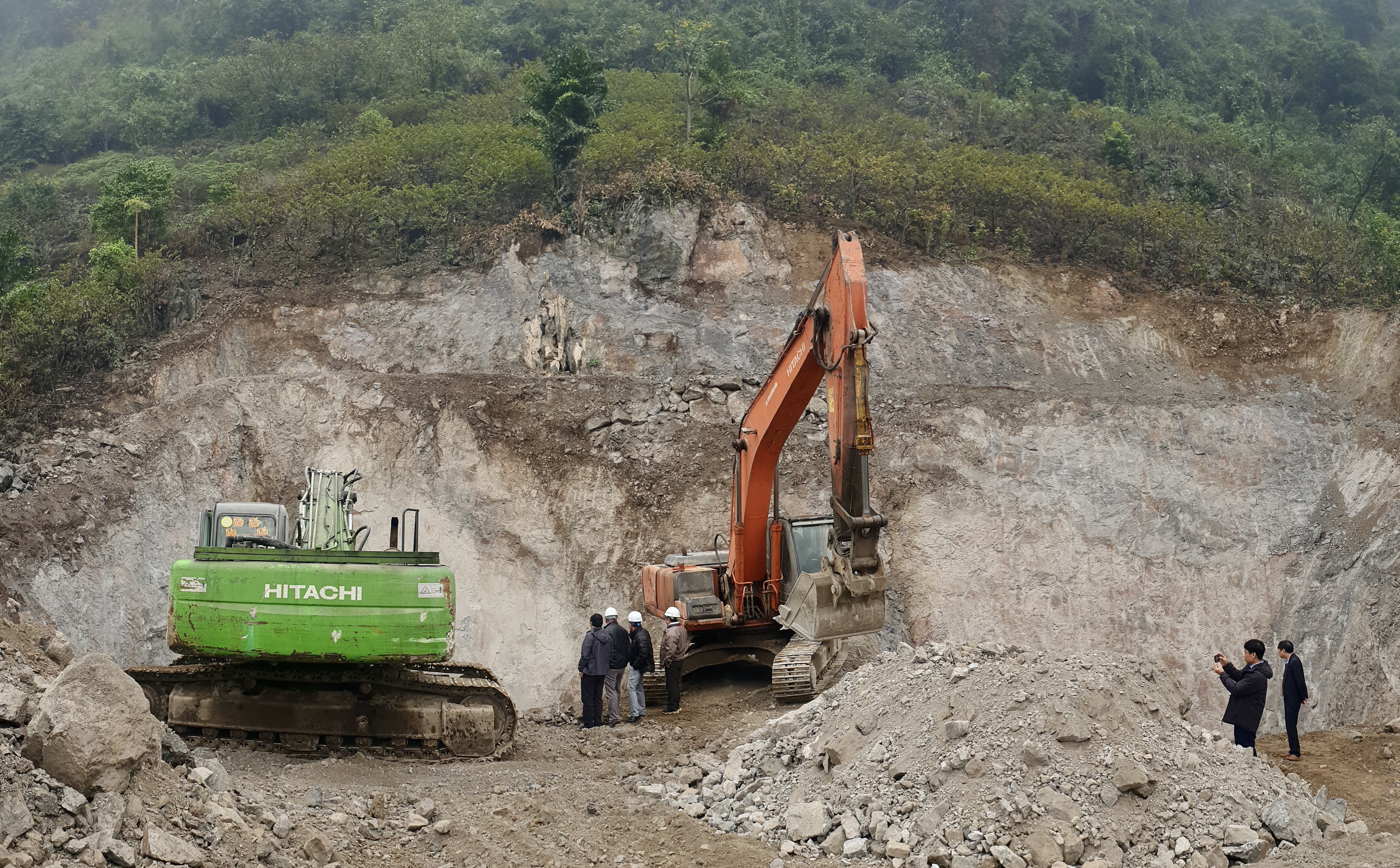

VT84 đang trong quá trình thi công
Về Quy mô, Dự án Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín là dự án đường dây cực kỳ phức tạp bao gồm các đường dây cấp điện áp 500kV, 220kV đoạn tuyến 6 mạch, 3 mạch, 1 mạch từ TBA 500kV Nho Quan qua địa bàn các tỉnh Ninh Bình, Phú Thọ và TP Hà Nội,
Về khó khăn, Dự án gặp nhiều khó khăn về hướng tuyến phải hiệu chỉnh tránh thị trấn Chi Nê, Hòa Bình (cũ), tránh khu du lịch Tam Chúc dẫn đến kéo dài thời gian thực hiện dự án. Đặc biệt đoạn tuyến 6 mạch, 3 mạch từ TBA 500kV Nho Quan đến vị trí 74 là đoạn tuyến trùng tim với đường dây 220kV đang vận hành, đến thời điểm ngày 29/12/2025 mới được cắt điện để triển khai thi công. Các vị trí móng có địa chất đá với khối lượng san gạt và đào đá cấp 1 rất lớn (5000-10000m3 đá/1vị trí), nhưng không được phép nổ mìn.

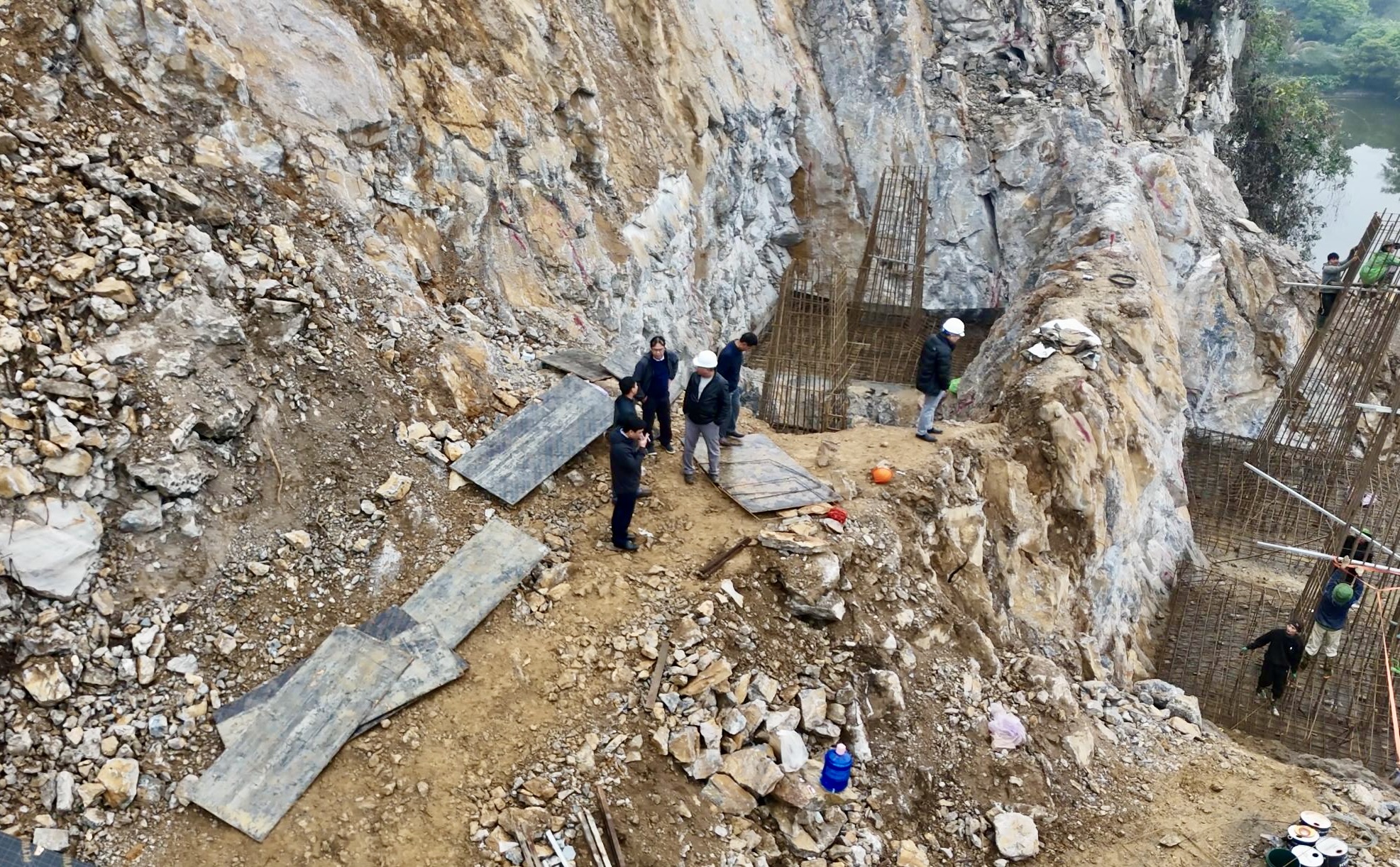

Thực trạng thi công tại VT103
Với khối lượng thi công đoạn trùng tuyến rất lớn (17 vị trí móng, 60 vị trí cột), các vị trí móng tiềm ẩn rủi ro gặp địa chất đá, NPMB đã yêu cầu các nhà thầu tập trung tối đa nhân lực, tổ đội, máy móc để thi công các đoạn tuyến trùng tim đảm bảo tiến độ đúc móng, dựng cột xong trước khi kỳ nghỉ lễ tết âm lịch 2026, ưu tiên khép G và triển khai kéo dây một số khoảng néo trước tết âm.
Nhận thức được tầm quan trọng của dự án, tập thể lãnh đạo và cán bộ nhân viên các phòng chức năng Ban QLDA các công trình điện miền Bắc (NPMB) đang nỗ lực bám sát công trường, phối hợp cùng các nhà thầu thi công tháo gỡ các vướng mắc liên quan đến công tác đền bù, giải phóng mặt bằng, vật tư thiết bị để đảm bảo công tác thi công được triển khai thuận lợi, quyết tâm hoàn thành đóng điện dự án theo kế hoạch.
Võ Công Tài - NPMB
