Đóng điện TBA 220 kV Yên Hưng và đấu nối góp phần tăng cường đảm bảo an toàn cung cấp điện cho tỉnh Quảng Ninh mùa nắng nóng

Thứ hai, 13/6/2022 | 09:57 GMT+7
Vào lúc 07 giờ 00 phút ngày 13/06/2022, tại TBA Yên Hưng thuộc Phường Minh Thành – Thị xã Quảng Yên – Tỉnh Quảng Ninh, được sự thống nhất của Hội đồng nghiệm thu cấp Chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã phối hợp với các bên liên quan hoàn thành đóng điện dự án TBA 220 kV Yên Hưng và đấu nối.



Ông Bùi Văn Kiên – Phó TGĐ EVNNPT – Chủ tịch HĐNT cấp Chủ đầu tư chủ trì cuộc họp

Dự án TBA 220 kV Yên Hưng và đấu nối là công trình năng lượng cấp I, nhóm B có tổng mức đầu tư hơn 482,686 tỷ đồng. Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, giao NPMB quản lý thực hiện dự án. Công ty Truyền tải điện 1 là đơn vị tiếp nhận quản lý vận hành sau khi hoàn thành đóng điện. Dự án nhằm đáp ứng nhu cầu tăng trưởng phụ tải của miền Bắc đặc biệt là khu vực tỉnh Quảng Ninh, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia; Giảm tổn thất điện năng trong lưới truyền tải, tăng hiệu quả sản xuất kinh doanh chung cho hệ thống điện Quốc gia. Đặc điểm của dự án là dự án xây dựng mới cấp điện áp 220 kV, bao gồm phần trạm biến áp hơn 4,5ha và phần đường dây đấu nối 20km trải dài qua nhiều địa phương nên gặp nhiều khó khăn trong công tác đền bù giải phóng mặt bằng, phần đường dây đấu nối bao gồm 59 vị trí cột trong đó có 42 vị trí có địa hình đồi núi. Quá trình thực hiện trong bối cảnh dịch bệnh Covid đang diễn biến phức tạp... làm ảnh hưởng lớn đến tiến độ hoàn thành dự án. Trạm biến áp 220kV Yên Hưng được xây dựng tại địa phận phường Minh Thành, thị xã Quảng Yên, tỉnh Quảng Ninh có quy mô cụ thể như sau:

- Phần Trạm biến áp Xây dựng mới TBA 220/110/22 kV với:

   + Máy biến áp (MBA): Giai đoạn này lắp đặt 1 MBA (AT1) 220/110/22 kV-250 MVA; dự phòng đất và vị trí để lắp các MBA trong tương lai;

   + Phía 220 kV: Giai đoạn này phía 220 kV bao gồm 01 ngăn MBA, 02 ngăn đường dây được thiết kế theo sơ đồ tứ giác (vận hành theo sơ đồ tam giác); dự phòng đất để sau này phát triển thành sơ đồ 02 thanh cái có thanh cái vòng gồm tổng cộng 13 ngăn thiết bị (10 ngăn dự phòng);

   + Phía 110 kV: Sơ đồ 2 hệ thống thanh cái có thanh cái vòng, gồm 25 ngăn thiết bị 110 kV. Giai đoạn này lắp đặt thiết bị cho 11 ngăn thiết bị gồm: 01 ngăn tổng máy biến áp, 8 ngăn đường dây 110kV, 1 ngăn liên lạc 110 kV, 1 ngăn mạch vòng 110 kV. Dự phòng lắp đặt cho 14 ngăn thiết bị;

- Phần đường dây đấu nối 220 kV: Xây dựng mới đoạn đường dây mạch kép 220 kV; dài khoảng 20km từ trạm biến áp 220 kV Yên Hưng đấu nối vào đường dây 220 kV Uông Bí - Tràng Bạch hiện hữu, tiết diện 2xACSR 330/43 mm2.

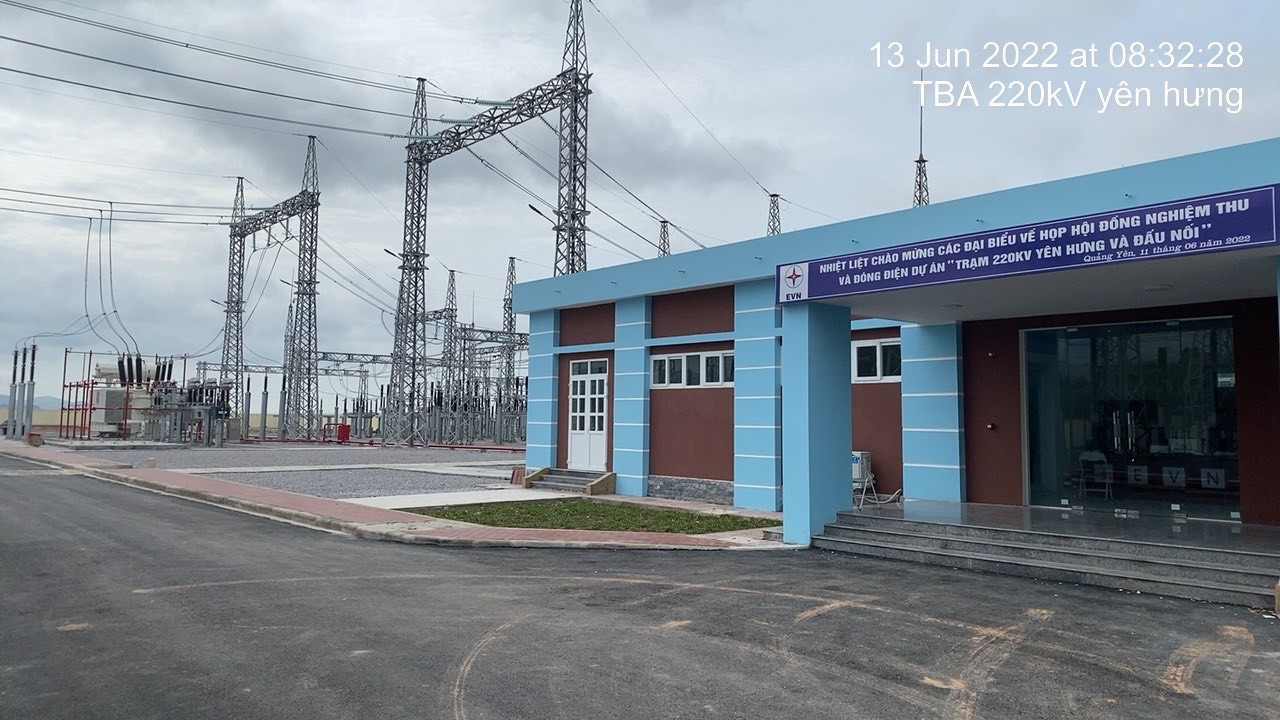

Trạm biến áp 220 kV Yên Hưng

Nhận thức được tầm quan trọng của dự án và các yếu tố khó khăn nêu trên, Ban lãnh đạo NPMB và các bộ phận chức năng như phòng Kỹ Thuật, phòng Đền Bù... thường xuyên bám sát hiện trường để nắm bắt và điều hành chỉ đạo sát sao, thực hiện các công việc liên quan nhằm thúc đẩy tiến độ hoàn thành dự án. Được sự hỗ trợ của chính quyền địa phương, các cơ quan chức năng, lãnh đạo EVN, EVNNPT cùng với sự nỗ lực của Ban lãnh đạo, các cán bộ của phòng ban chức năng NPMB và các đơn vị tư vấn thiết kế, tư vấn giám sát, nhà thầu thi công, thí nghiệm hiệu chỉnh, đơn vị quản lý vận hành... đến 8h00 ngày 13 tháng 06 năm 2022 dự án TBA 220 kV Yên Hưng và đấu nối đã đóng điện đi vào vận hành.



Xuân Trung-NPMB
