EVN kiến nghị UBND tỉnh Nghệ An sớm tháo gỡ vướng mắc để đẩy nhanh tiến độ dự án Đường dây 220kV Nậm Sum – Nông Cống

Thứ hai, 25/4/2022 | 10:35 GMT+7
Dự án Đường dây 220kV Nậm Sum – Nông Cống, được xây dựng nhằm nhập khẩu điện từ cụm Nhà máy thủy điện Nậm Sum (Lào) về Việt Nam để cung cấp điện cho phát triển kinh tế - xã hội các tỉnh Nghệ An và Thanh Hóa. Theo kế hoạch, dự án phải hoàn thành trong năm 2022. Tuy nhiên đến nay dự án vẫn còn nhiều vướng mắc tại tỉnh Nghệ An.

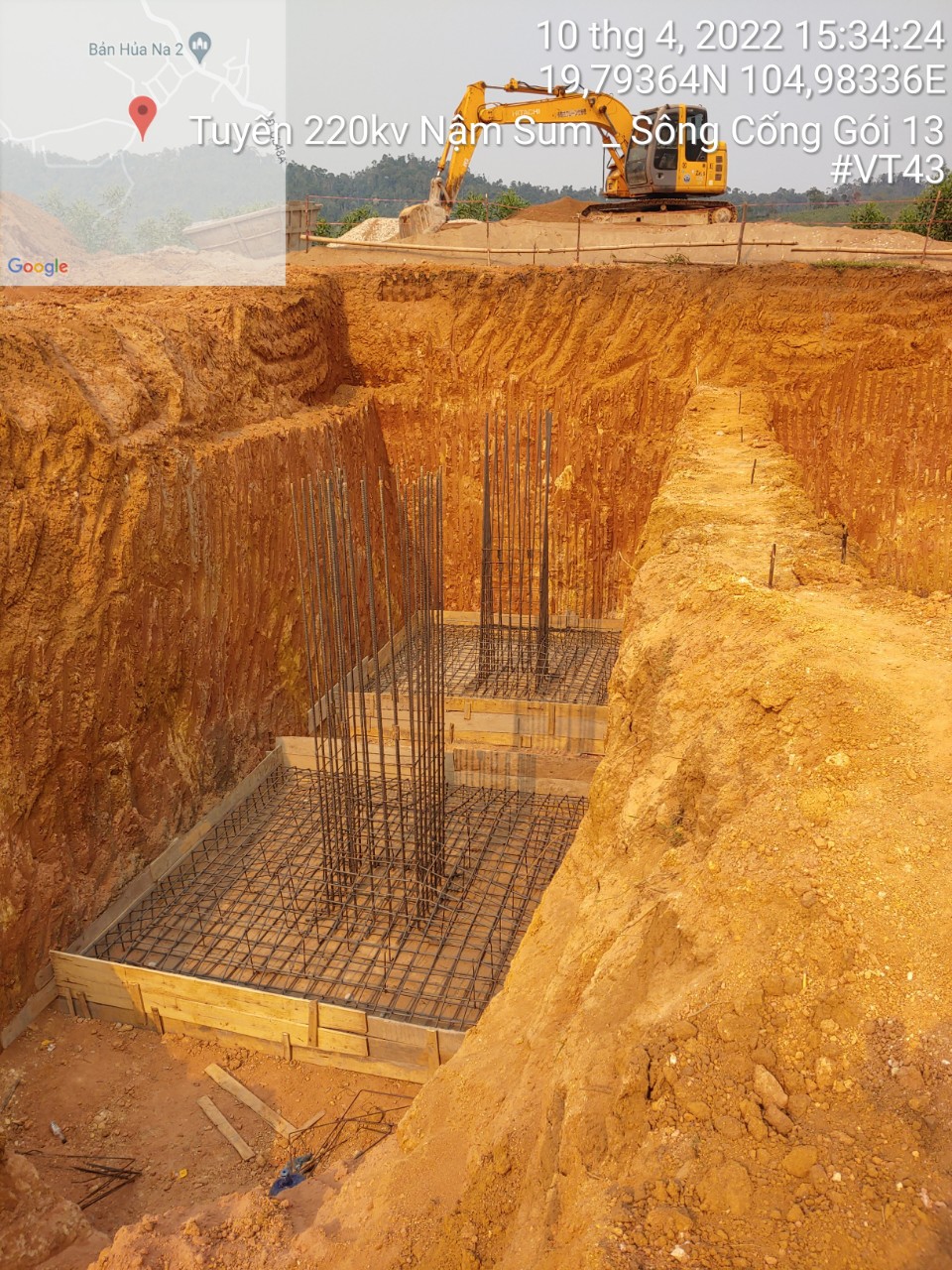

(Hình ảnh chụp tại Dự án)

Dự án Đường dây 220kV Nậm Sum - Nông Cống đi trên địa bàn các huyện Quế Phong, Quỳ Châu thuộc tỉnh Nghệ An và các huyện Như Xuân, Như Thanh, Nông Cống thuộc tỉnh Thanh Hóa. Dự án có quy mô 02 mạch với chiều dài 129,23km, từ điểm đấu nối G1 tại biên giới Việt Nam – Lào đến TBA 220kV Nông Cống (hiện hữu) gồm 298 vị trí móng cột, trong đó đoạn tuyến đi trên địa bàn tỉnh Nghệ An có chiều dài 75,9km với 174 vị trí móng cột và 48 khoảng néo.

Đến nay,  đoạn tuyến đi trên địa bàn tỉnh Nghệ An đã vận động bàn giao mặt bằng 18/174 vị trí móng cột. Phần hành lang tuyến chưa bàn giao khoảng cột nào.

Hiện nay dự án đang gặp những khó khăn về công tác chuyển đổi mục đích sử dụng đất rừng. Trong đó, đối với rừng tự nhiên, UBND tỉnh Nghệ An đã trình Bộ NN&PTNT để thẩm định trình Thủ tướng Chính phủ quyết định chủ trương chuyển đổi mục đích sử dụng rừng sang mục đích khác để thực hiện dự án, đến nay, Bộ NN&PTNT đang xin ý kiến các Bộ liên quan để tổng hợp trình Thủ tướng Chính phủ phê duyệt, nên chưa triển khai thi công được (dự kiến kéo dài khoảng 05 tháng).

Đối với rừng trồng, hiện tại công tác kiểm kê trên địa phận huyện Quế Phong và Quỳ Châu đang có sự khác biệt. Huyện Quế Phong đang tiến hành kiểm kê cây rừng trồng trên đất rừng theo kích thước thực tế, nhưng huyện Quỳ Châu lại tiến hành kiểm đếm cây rừng theo năm trồng, dẫn đến khi phê duyệt phương án bồi thường sẽ có sự chênh lệch về giá trị giữa 2 huyện.

Về bồi thường giải phóng mặt bằng, công tác kiểm đếm, xác định nguồn gốc đất, lập phương án bồi thường trên địa bàn các huyện còn chậm.

Để đảm bảo đóng điện dự án trong tháng 12/2022, Tập đoàn Điện lực Việt Nam/ Tổng công ty Truyền tải điện Quốc gia kiến nghị UBND tỉnh Nghệ An chỉ đạo các cơ quan liên quan tạo điều kiện cho các đơn vị thi công triển khai thi công để đảm bảo tiến độ dự án.

Chỉ đạo UBND huyện Quế Phong và Quỳ Châu tạo điều kiện, phối hợp với Ban QLDA các công trình điện miền Bắc triển khai các công việc kiểm đếm, xác định nguồn gốc đất, lập phương án và vận động các hộ dân hoàn thành bàn giao mặt bằng móng cột trước ngày 31/5/2022, hoàn thành bàn giao hành lang tuyến  trước ngày 30/9/2022 song song với quá trình hoàn thiện hồ sơ thủ tục liên quan.

Về công tác kiểm đếm, EVN đề nghị UBND tỉnh Nghệ An cho phép thực hiện kiểm đếm theo kích thước và số cây thực tế, để đảm bảo khi phê duyệt phương án bồi thường không có sự chênh lệch so với phương án công khai.

Xuân Tiến
