Ban Thường vụ Đảng ủy EVNNPT kiểm tra hiện trường và nghe báo cáo tiến độ dự án Đường dây 500kV mạch 3

Thứ sáu, 22/4/2022 | 07:52 GMT+7
Ngày 21/4, tại Kỳ Anh (Hà Tĩnh) Ban Thường vụ Đảng ủy Tổng công ty truyền tải điện Quốc gia (EVNNPT) đã đi kiểm tra hiện trường và làm việc với Ban QLDA các công trình điện miền Trung (CPMB) về tiến độ Đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2).

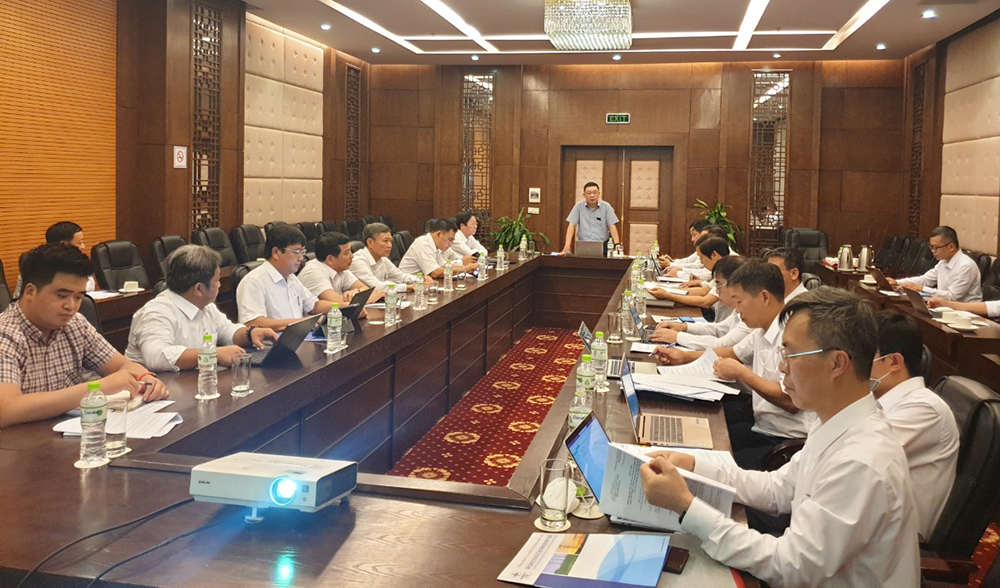

Phó Bí thư Đảng ủy, Tổng giám đốc EVNNPT và đoàn công tác của BTV Đảng ủy EVNNPT làm việc với CPMB ngày 21/4/2022

Đoàn công tác có ông Phạm Lê Phú - Phó Bí thư Đảng ủy, Tổng giám đốc EVNNPT; ông Vũ Hồng Nguyên – Phó Bí thư Đảng ủy; ông Nguyễn Minh Thắng - Uỷ viên Ban Thường vụ, Thành viên HĐTV; ông Bùi Văn Kiên - Uỷ viên Ban Thường vụ, Phó Tổng Giám đốc; ông Trịnh Tuấn Sơn - Uỷ viên Ban Thường vụ, Chủ tịch Công đoàn; ông Phan Lê Vinh – Uỷ viên Ban Thường vụ, Trưởng ban Kiểm tra Thanh tra cùng lãnh đạo một số ban chuyên môn của Tổng công ty.

Ban QLDA các công trình điện miền Trung (CPMB) có ông Nguyễn Đức Tuyển – Bí thư Đảng ủy, Giám đốc CPMB cùng lãnh đạo các phòng chuyên môn của CPMB.

Theo Ban QLDA các công trình điện miền Trung, tính đến thời điểm ngày 21/4, đường dây 500kV Dốc Sỏi – Pleiku đã hoàn thành (tháng 6/2021). Tuy nhiên 2 đoạn tuyến còn lại vẫn còn vướng mắc mặt bằng ảnh hưởng đến tiến độ thi công. Mặc dù Ban Thường vụ Đảng ủy EVNNPT, lãnh đạo EVNNPT, CPMB đều có văn bản và trực tiếp làm việc với chính quyền các địa phương nhưng dự án vẫn chưa tháo gỡ được mặt bằng.

Cụ thể, tại tỉnh Hà Tĩnh còn lại 03 khoảng néo thuộc phường Kỳ Trinh và Kỳ Thịnh (thị xã Kỳ Anh). Ngày 26/3/2022, Chủ tịch UBND thị xã Kỳ Anh đi kiểm tra hiện trường thi công dự án và họp rà soát giải quyết dứt điểm vướng mắc còn lại liên quan đến phần móng để triển khai công tác bảo vệ thi công 3 khoảng néo còn lại trong tháng 4/2022.

Tỉnh Quảng Bình còn lại 01 khoảng néo. Ngày 31/3/2022, Văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực làm việc với UBND tỉnh Quảng Bình để bàn biện pháp, đôn đốc giải quyết các vướng mắc còn lại để thi công trong tháng 4/2022.

Tỉnh Quảng Nam hiện còn 01 khoảng néo tại huyện Tiên Phước. Hiện nay, UBND huyện đang xem xét, để lập kế hoạch hỗ trợ thi công kéo dây khoảng néo còn lại trong tháng 04/2022.

Về tiến độ  thi công, Đường dây 500kV Quảng Trạch - Vũng Áng và sân phân phối 500kV tại Trung tâm Điện lực Quảng Trạch đã hoàn thành đào móng được 69/75, đang đào 3 vị trí. Đúc móng xong được 67/75 vị trí, đang đúc 3 vị trí. Dựng cột được 56/75 vị trí, đang dựng 5 vị trí. Kéo dây được 16,259km (16 khoảng néo)/32,64km (37 khoảng néo), đang kéo dây 2,786 km (4 khoảng néo), còn lại 13,6km (17 khoảng néo) chưa kéo.

Đường dây 500kV Quảng Trạch - Dốc Sỏi đã đào đúc móng 1.102/1.102 vị trí, dựng cột được 1.100/1.102, đang dựng 2 vị trí. Kéo dây được 464,9 km (253 khoảng néo)/503,2km (273 khoảng néo), đang kéo dây 29,215km (11 khoảng néo); còn lại 9,09 km (09 khoảng néo) chuẩn bị kéo và chưa kéo.

Tại buổi làm việc, Phó Bí thư Đảng ủy, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết: Đây là các công trình điện cấp bách trong Quy hoạch phát triển điện lực quốc gia với mục tiêu truyền tải điện từ Trung tâm Điện lực Quảng Trạch lên Hệ thống điện quốc gia; đồng thời, tăng cường năng lực truyền tải lưới điện 500 kV liên kết các miền của hệ thống điện quốc gia. Từ đó, góp phần quan trọng bảo đảm cung ứng điện cho đất nước giai đoạn tới cũng như có ý nghĩa quan trọng trong việc vận hành kinh tế hệ thống điện quốc gia. Các dự án này có tổng mức đầu tư hơn 11.949 tỷ đồng, khởi công cuối tháng 12/2018, đến nay đã chậm hơn so với yêu cầu đặt ra.

Phó Bí thư Đảng ủy, Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác đề nghị các đơn vị tập trung nhân lực, vật lực, bám sát hiện trường dự án, cùng với các địa phương phấn đấu hoàn thành hành lang tuyến dự án trong tháng 4/2022. Phấn đấu tháng 04/2022 hoàn thành đường dây 500kV Quảng Trạch-Dốc Sỏi. Riêng Đường dây 500kV Quảng Trạch-Vũng Áng và SPP 500kV TTĐL Quảng Trạch hoàn thành quý II/2022.

Các dự án đường dây 500 kV mạch 3, gồm: Nhiệt điện Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Quảng Trạch; đường dây 500 kV Quảng Trạch - Dốc Sỏi và đường dây 500 kV Dốc Sỏi - Pleiku 2 được Tập đoàn Điện lực Việt Nam (EVN) giao cho Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Trung (CPMB) thay mặt EVNNPT quản lý dự án.

Quy mô tổng thể của 3 dự án bao gồm: xây dựng mới gần 742 km đường dây 500 kV mạch kép đi qua 9 tỉnh, thành phố (Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên - Huế, thành phố Đà Nẵng, Quảng Nam, Quảng Ngãi, Kon Tum và Gia Lai); xây dựng mới 8 ngăn lộ 500 kV tại sân phân phối Trung tâm Điện lực Quảng Trạch; mở rộng một số ngăn lộ 500 kV tại các trạm biến áp 500 kV Vũng Áng, Dốc Sỏi, Pleiku 2; xây dựng mới 3 trạm lặp quang và 3 nhà quản lý vận hành đội truyền tải điện.



Xuân Tiến
