Hoàn thành công tác thay máy cắt 110kV tại Trạm 220kV Nhà Bè

Thứ năm, 28/9/2023 | 11:00 GMT+7
Máy cắt 110kV ngăn 135 tại trạm 220kV Nhà Bè thuộc Truyền tải điện TP. Hồ Chí Minh (TTĐHCM) hiệu AEG, kiểu S1-145F1, 145kV, sản xuất năm 1998, được lắp đặt, nghiệm thu đóng điện đưa vào vận hành năm 1999. Trong quá trình vận hành máy cắt 110kV ngăn 135 tại trạm 220kV Nhà Bè đã được kiểm tra định kỳ đầy đủ hạng mục, đúng quy định và máy cắt 135 được trung tu gần nhất năm 2011 theo quy định của nhà chế tạo.

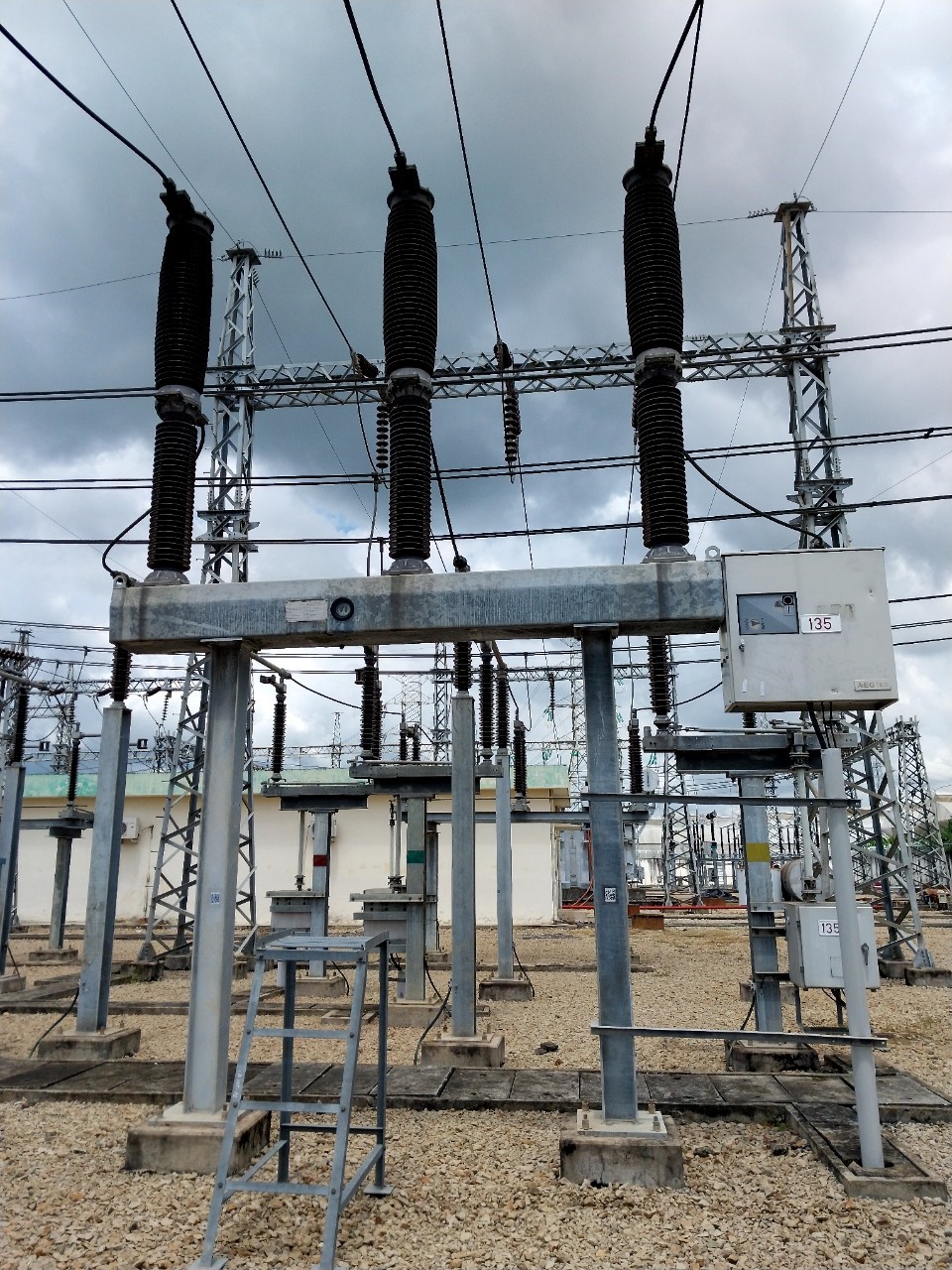

Hình ảnh máy cắt 110kV ngăn 135 hiện hữu.

Trải qua hơn 24 năm vận hành máy cắt, thời gian gần đây Trạm 220kV Nhà Bè phát hiện khí SF6 máy cắt liên tục suy giảm so với định mức, trạm 220kV Nhà Bè đã đăng ký cắt điện máy cắt 135 03 lần để thực hiện công tác kiểm tra, xử lý rò khí, nạp bổ sung khí SF6 máy cắt 135 bị suy giảm. Tuy nhiên vẫn chưa xử lý triệt để tình trạng rò khí SF6 máy cắt 135.

Với tình trạng bất thường nêu trên, nhằm hạn chế tình trạng cắt điện nhiều lần, ảnh hưởng đến độ tin cậy cung cấp điện, tổn thất điện năng và để đảm bảo vận hành an toàn, ngăn ngừa sự cố thiết bị liên quan máy cắt 135, Nhân viên vận hành Trạm biến áp 220kV Nhà Bè đã có tờ trình xin chủ trương thay thế máy cắt 135 nhằm đảm bảo vận hành, phối hợp với cán bộ kỹ thuật của Truyền tải điện Hồ Chí Minh và Công ty Truyền tải điện 4 để đề xuất thiết bị phù hợp thay thế, đồng thời đăng ký vào kế hoạch sửa chữa lớn để hoàn trả vật tư thiết bị dự phòng của Công ty.

Ngày 23/9/2023 căn cứ theo phiếu đăng ký công tác đã được Trung tâm Điều độ Hệ thống điện miền Nam (A2) phê duyệt, Trạm 220kV Nhà Bè phối hợp với Trung tâm dịch vụ kỹ thuật 4 (TTDVKT4) thực hiện công tác thay mới máy cắt 110kV ngăn 135 không đảm bảo vận hành.

Toán công tác của Trung tâm dịch vụ kỹ thuật 4 thực hiện tháo gỡ phần nhị thứ máy cắt cũ.

Các khối lượng công việc thực hiện theo kế hoạch bao gồm, Đội Truyền tải điện Nhà Bè thực hiện công tác tháo gỡ, đấu nối nhất thứ máy cắt 135 phục vụ công tác. TTDVKT4 thực hiện tháo gỡ mạch nhị thứ máy cắt 135 hiện hữu; tháo gỡ 03 cực máy cắt 135 cũ, tháo gỡ giá đỡ máy cắt cũ; lắp đặt giá đỡ máy cắt mới; thí nghiệm máy cắt mới trước khi lắp đặt; lắp đặt 03 cực máy cắt mới; thí nghiệm cân chỉnh hoàn thiện máy cắt mới sau lắp đặt; đấu nối, thông mạch nhị thứ máy cắt mới theo bản vẽ nội bộ nhà chế tạo và bản vẽ hoàn công nhị thứ tại trạm; thí nghiệm máy cắt mới đầy đủ các hạng mục theo quy định 20/QĐ-EVNNPT ngày 08/01/2018.

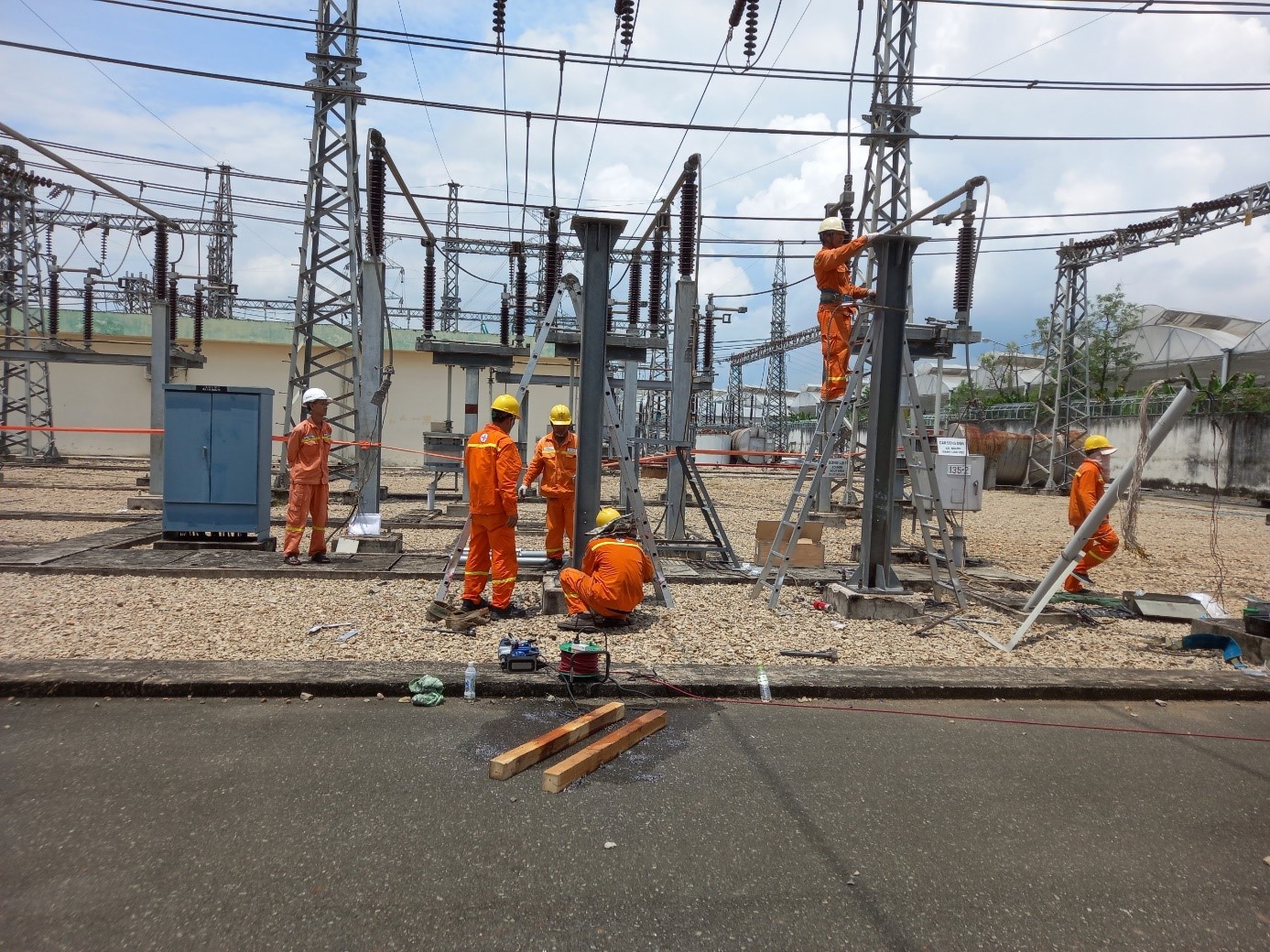

Nhân viên vận hành Trạm 220kV Nhà Bè (người đứng bên trái) giám sát toán công tác lắp đặt giá đỡ máy cắt mới.

Sau gần 02 ngày triển khai công tác thay máy cắt 135, toán công tác TTDVKT4 đã thi công lắp đặt máy cắt 135 mới đúng theo hướng dẫn lắp đặt Nhà chế tạo; đấu nối nhị thứ máy cắt mới đúng theo bản vẽ hoàn công nhị thứ tại trạm và bản vẽ nội bộ máy cắt mới, thí nghiệm máy cắt mới đạt yêu cầu vận hành.

Đến 17 giờ 30 ngày 24/9/2023, Truyền tải điện Thành phố Hồ Chí Minh đã phối hợp với các đơn vị liên quan đóng điện nghiệm thu đưa vào vận hành công trình Trạm biến áp 220 kV Nhà Bè “Thay máy cắt 135 hiệu AEG không đảm bảo vận hành” tốt.

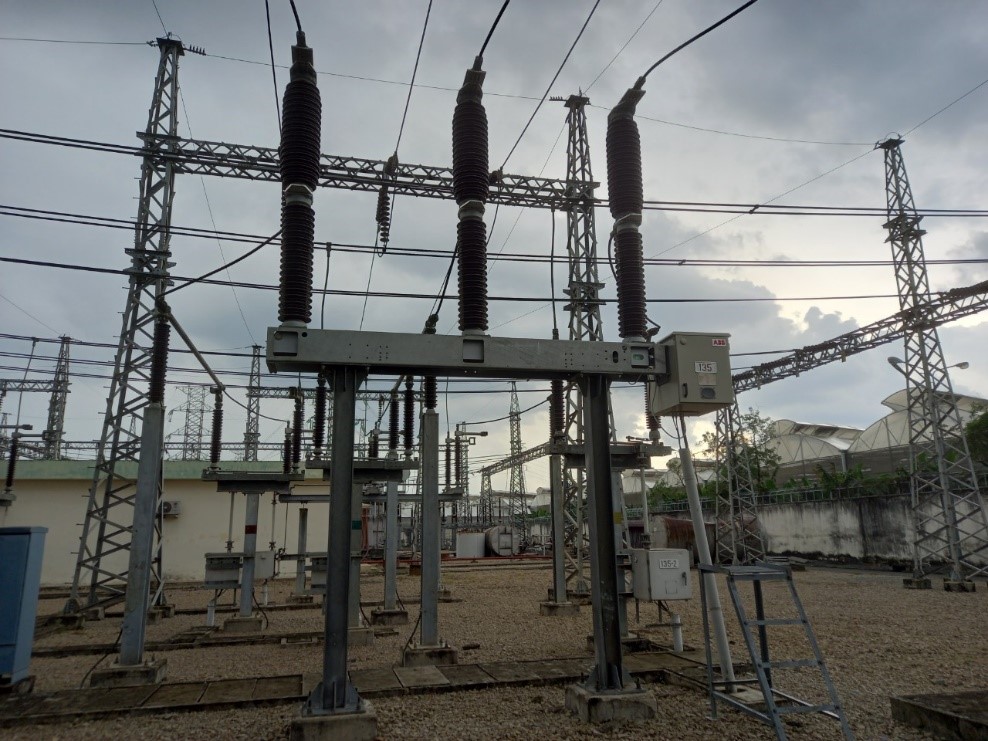

Hình ảnh máy cắt 135 mới sau khi hoàn tất lắp đặt vào vị trí vận hành.

Với kết quả đạt được sau khi hoàn tất công tác thay máy cắt không đảm bảo vận hành bằng máy cắt mới đã góp phần đảm bảo vận hành an toàn, ngăn ngừa sự cố thiết bị tại Trạm 220kV Nhà Bè, hạn chế tình trạng cắt điện nhiều lần, ảnh hưởng đến độ tin cậy cung cấp điện, giảm tổn thất điện năng tại trạm. Góp phần đảm bảo vận hành an toàn, ổn định lưới điện truyền tải, đảm bảo cung cấp điện liên tục, ổn định phục vụ cho nhu cầu đời sống, kinh tế, xã hội./.

Trần Anh Tuấn - TTĐHCM - PTC4
