NPMB nỗ lực hoàn thành tiến độ công trình Trạm biến áp 220kV Yên Thủy và tuyến đường dây đấu nối

Thứ tư, 21/12/2022 | 14:21 GMT+7
Là đơn vị có nhiệm vụ quản lý lưới truyền tải điện xuyên suốt khắp tỉnh, thành phía Bắc, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã và đang thực hiện nhiệm vụ tiếp nhận, đấu nối lưới điện và đảm bảo cung cấp ổn định, giải tỏa áp lực về phụ tải năm 2022 và các năm tiếp theo để phục vụ phát triển kinh tế ở khu vực miền Bắc.

Dự án Trạm biến áp 220kV Yên Thủy và tuyến đường dây đấu nối được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPMB thay mặt EVNNPT quản lý dự án, tư vấn thiết kế là Công ty tư vấn xây dựng điện 1, đơn vị thi công Tổng Công ty lắp máy Việt Nam (Lilama), và Công ty Truyền tải điện 1 tiếp nhận quản lý vận hành khi hoàn thành.

Trạm biến áp (TBA) 220kV Yên Thủy và tuyến đường dây 220kV đấu nối được xây dựng tại khu vực Hang Đời, phố Sấu, xã Lạc Thịnh, huyện Yên Thủy, tỉnh Hòa Binh. Dự án xây dựng mới trạm biến áp 220/110kV, với quy mô chính gồm lắp đặt 2 máy biến áp 220/110/22kV. Phía 220kV lắp đặt 11 ngăn lộ; giai đoạn này lắp đặt thiết bị đấu nối theo sơ đồ tam giá với 2 ngăn lộ xuất tuyến và 1 ngăn lộ tổng; dự phòng 03 ngăn lộ xuất tuyến. Phía 110kV có quy mô 18 ngăn lộ; giai đoạn này lắp đặt thiết bị cho 06 ngăn lộ, dự phòng vị trí cho 12 ngăn lộ.

Phần đường dây 220kV, 35kV đấu nối, xây dựng mới 1 nhánh đường dây 220kV 4 mạch đấu nối từ VT1 (trùng cột số 168 của đường dây 220kV Hòa Bình – Nho Quan hiện có) đến Pooctich 220kV TBA 220kV Yên Thủy có chiều dài ngắn khoảng 0,9 km; thay 1 dây chống sét TK70 bằng dây cáp quang OPGW70 từ VT1 đến TBA 220kV Nho Quan trên DZ 220kV Hòa Bình – Nho Quan; xây dựng mới 1 nhánh đường dây 35kV 1 mạch chiều dài 440m đấu nối từ cột số 238 lộ 371 trạm cắt thị trấn đến trạm biến áp 35kV tự dùng Yên Thủy.

Ngay từ khi bắt đầu thực hiện dự án, NPMB đã phối hợp với đơn vị thi công, đơn vị thiết kế để bám sát góp ý từ giai đoạn phê duyệt bản vẽ thi công cũng như công tác chuẩn bị khởi công dự án. Trong đó công tác giám sát, nghiệm thu, công tác thí nghiệm, kiểm định thiết bị… luôn được NPMB coi trọng để đảm bảo chất lượng công trình tốt nhất. Để đảm bảo tiến độ dự án, NPMB yêu cầu các nhà thầu lập tiến độ chi tiết các hạng mục công việc, đồng thời đề nghị các đơn vị liên quan cần phát huy nhân lực, vật tư, phương tiện máy móc thiết bị thi công trên công trường, nêu cao tinh thần tự giác trách nhiệm, phối hợp chặt chẽ các đơn vị thực hiện các nhiệm vụ được giao. Cán bộ phòng Kỹ thuật chịu trách nhiệm điều hành chi tiết thi công, thường trực trên công trường để đôn đốc giám sát, kịp thời phối hợp với các đơn vị và địa phương giải quyết những vướng mắc phát sinh trong quá trình thi công nhằm phấn đấu hoàn thành theo kế hoạch cũng như đảm bảo chất lượng của dự án.

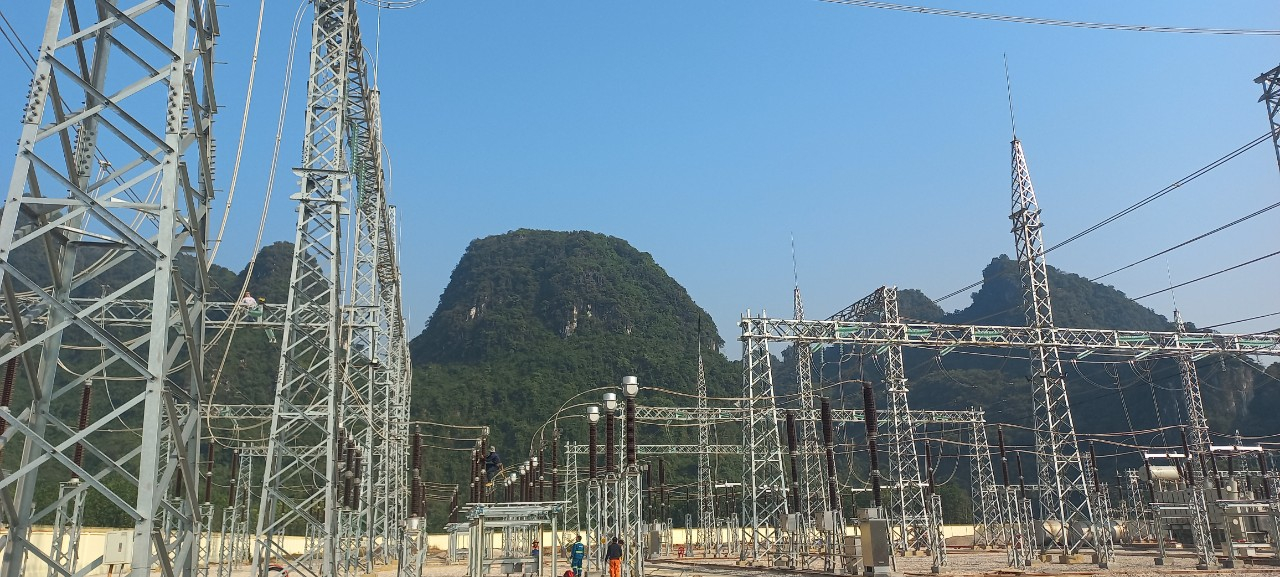

(Trạm biến áp 220kV Yên Thủy)

Lãnh đạo NPMB yêu cầu nhà thầu cung cấp vật tư thiết bị đúng tiến độ. Đề nghị các nhà thầu xây lắp trong quá trình thi công cần đảm bảo tuyệt đối an toàn con người, trang thiết bị. Phối hợp chặt chẽ với chính quyền và nhân dân địa phương, cử cán bộ trông coi vật tư thiết bị để đảm bảo an ninh công trường. Cùng với đó huy động nhân lực đảm bảo để đáp ứng yêu cầu. Trong quá trình thi công không vì tiến độ mà làm ảnh hưởng chất lượng dự án. Đối với tư vấn giám sát, tư vấn thiết kế cần bố trí đầy đủ nhân lực, đảm bảo chất lượng, tiến độ, an toàn trên công trường và kịp thời giải quyết những vấn đề phát sinh nếu có. NPMB chủ động tạo kênh thông tin phối hợp với các cấp điều độ, đơn vị xây lắp dựa trên tình hình thi công thực tế bố trí lịch cắt điện hợp lý để đấu nối thí nghiệm đồng bộ.

Trong quá trình thi công, dự án gặp rất nhiều thách thức như dịch COVID-19 bùng phát rộng khắp cả nước trong năm 2021, sau đó giá nguyên, nhiên liệu, vật tư thiết bị tăng mạnh gây rất nhiều áp lực cho chủ đầu tư và nhà thầu, cùng với đó gặp rất nhiều khó khăn trong bồi thường giải phóng mặt bằng còn rất nhiều vướng mắc ở vị trí cột và hành lang tuyến, nhưng với sự hỗ trợ quyết liệt của các cấp chính quyền địa phương, cùng với đó sự nỗ lực của NPMB và các đơn vị thi công trên công trường, dự án đã hoàn thành móng MBA, hệ thống nối đất, bể dầu sự cố, bể cứu hỏa, mương cáp ngoài trời, hàng rào trạm, hệ thống thoát nước trong và ngoài trạm, hệ thống kè ta ly xung quanh trạm. Phần lắp đặt kết cấu thép đã hoàn thành phần xà cột, lắp thiết bị MC, TU, TI, DCL, CSV, giã đỡ mương cáp phía 110kV, 220kV đã lắp đặt xong. Nhà điều khiển trung tâm, nhà bơm cứu hỏa, nhà thường trực đã hoàn thiện 100%. Phần điện nhị thứ, hệ thống máy tính đã kéo rải, đấu nối, thí nghiệm, phối hợp thử các tín hiệu, điều khiển các ngăn lộ 220kV, 110kV theo checklist với đơn vị thí nghiệm.

Tính đến nay dự án đã đóng điện cấp điện tự dùng cho đường dây 35kV, TBA tự dùng 35kV. Đối với phần đường dây 220kV đấu nối ngoài trạm, NPMB đã cùng nhà thầu phối hợp với PTC1 duyệt xong PATC tháo dỡ cột 168, dựng cột VT 01, kéo rải dây dẫn và cáp quang DZ Yên Thủy – Nho Quan và đang nỗ lực để thực hiện triển khai các công việc tiếp theo của dự án. Dự án có ý nghĩa quan trọng trong việc đảm bảo cấp cung cấp điện phát triển kinh tế xã hội, an ninh quốc phòng cho các huyện khu vực phía Nam của tỉnh Hòa Bình, khu vực thị trấn Yên Thủy và lân cận. Việc khẩn trương hoàn thành tiến độ công trình trong điều kiện thi công phức tạp, tiến độ gấp rút đã thể hiện sự quyết tâm của toàn thể CBCNV BQLDA, nhà thầu và các đơn vị liên quan luôn cố gắng hoàn thành đóng điện trạm biến áp 220kV Yên Thủy theo đúng tiến độ được giao./.

Phạm Tùng Lâm - P.KT NPMB
