Bí thư Đảng ủy, Chủ tịch HĐTV EVN kiểm tra tiến độ Dự án được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV

Thứ bảy, 14/6/2025 | 07:46 GMT+7
Ngày 13/6/2025, tại Vĩnh Phúc, Bí thư Đảng ủy, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An đã đến kiểm tra tiến độ thi công Dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối. Đây là công trình được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV, nhiệm kỳ 2025-2030.

Báo cáo tại buổi kiểm tra, ông Phùng Bảo Anh – Phó Bí thư Đảng ủy, Phó Giám đốc Ban QLDA các công trình điện miền Bắc (NPMB) cho biết: Dự án Trạm biến áp 500kV Vĩnh Yên và đấu nối là công trình năng lượng cấp đặc biệt, nhóm B do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPMB được giao quản lý điều hành dự án.

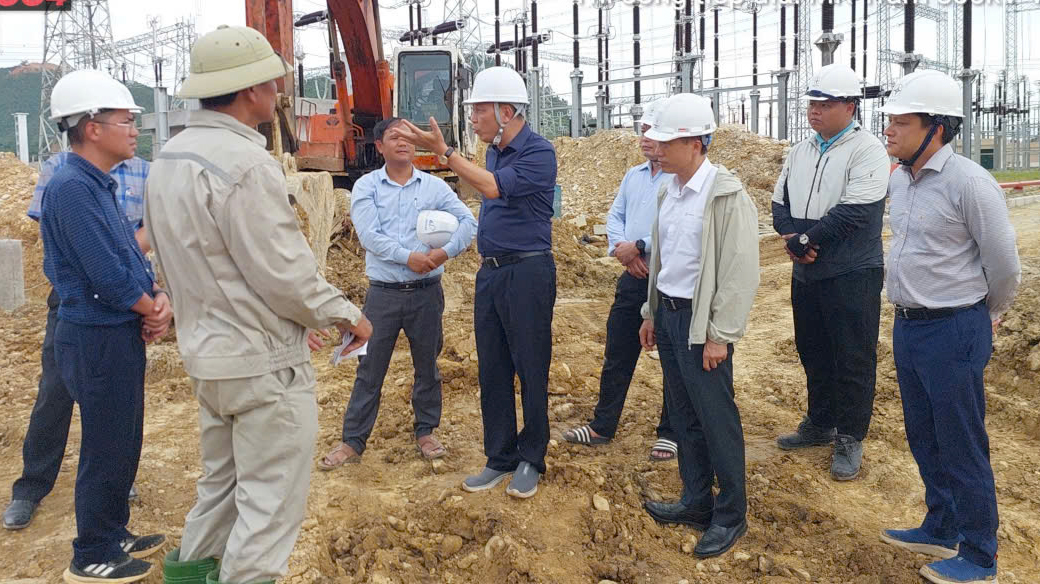

Bí thư Đảng ủy, Chủ tịch HĐTV EVN Đặng Hoàng An kiểm tra công trường và yêu cầu NPMB cùng các đơn vị tham gia dự án nỗ lực để đưa Dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối về đích

Theo thiết kế, dự án có quy mô xây dựng mới trạm biến áp 500/220/35kV gồm 2 máy biến áp 900MVA, mỗi máy biến áp được đấu nối tổ hợp từ 3 máy biến áp 01 pha, công suất 300MVA.

Trạm biến áp 500kV Vĩnh Yên khi hoàn thành sẽ được đấu nối với đường dây 500kV Hiệp Hoà - Sơn La, Hiệp Hòa – Việt Trì sẽ là điểm chung chuyển giữa hai nguồn nhiệt điện và thuỷ điện  - từ các nhà máy thuỷ điện Sơn La, Hoà Bình và các cụm nhiệt điện khu vực Quảng Ninh.

Trạm biến áp này cũng sẽ được đấu nối vào tuyến đường dây 500kV Lào Cai - Vĩnh Yên sau khi tuyến đường dây này hoàn thành, kịp thời nâng khả năng tải, giải tỏa nguồn điện từ các nhà máy thuỷ điện nhỏ khu vực Tây Bắc và nhập khẩu điện, góp phần quan trọng đảm bảo điện khu vực miền Bắc trong các thời gian cao điểm mùa khô.

Nhận thức rõ tầm quan trọng của dự án, sau khi có chỉ đạo của Đảng ủy EVN và Đảng ủy EVNNPT, Đảng ủy NPMB đã xây dựng 2 Chương trình hành động để thực hiện các Nghị quyết của Đảng ủy EVN, Đảng ủy EVNNPT nhằm đẩy nhanh tiến độ đầu tư xây dựng Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối.

Đến nay, dự án đang triển khai thuận lợi, phần trạm biến áp đang lắp đặt thiết bị và sẽ hoàn thành trong tháng 6/2025. Riêng phần đường dây đấu nối cũng đang được tích cực triển khai thi công và dự kiến hoàn thành vào giữa tháng 7/2025. Tuy nhiên để hoàn thành hạng mục đường dây đấu nối sẽ gặp nhiều thách thức trong công tác cắt điện để thi công do miền Bắc đang mùa nắng nóng, nhu cầu sử dụng điện tăng cao. Cùng với đó, vẫn còn 5 hộ dân nằm trong hành lang tuyến cần phải bố trí tái định cư nhưng đến nay chưa được địa phương bố trí quỹ đất.

Đối với công tác chuẩn bị cho lễ gắn biển công trình đang được triển khai tương đối đầy đủ và chu đáo. NPMB đang phối hợp chặt chẽ với các đơn vị liên quan để chuẩn bị cho các hạng mục phục vụ lễ gắn biển, bao gồm: trang trí, chuẩn bị nội dung tuyên truyền, tài liệu phục vụ đại biểu, công tác hậu cần và đảm bảo an ninh trật tự. Dự kiến lễ gắn biển sẽ được tổ chức đúng kế hoạch, góp phần tạo không khí thi đua sôi nổi, thiết thực chào mừng Đại hội Đảng bộ EVN lần thứ IV.

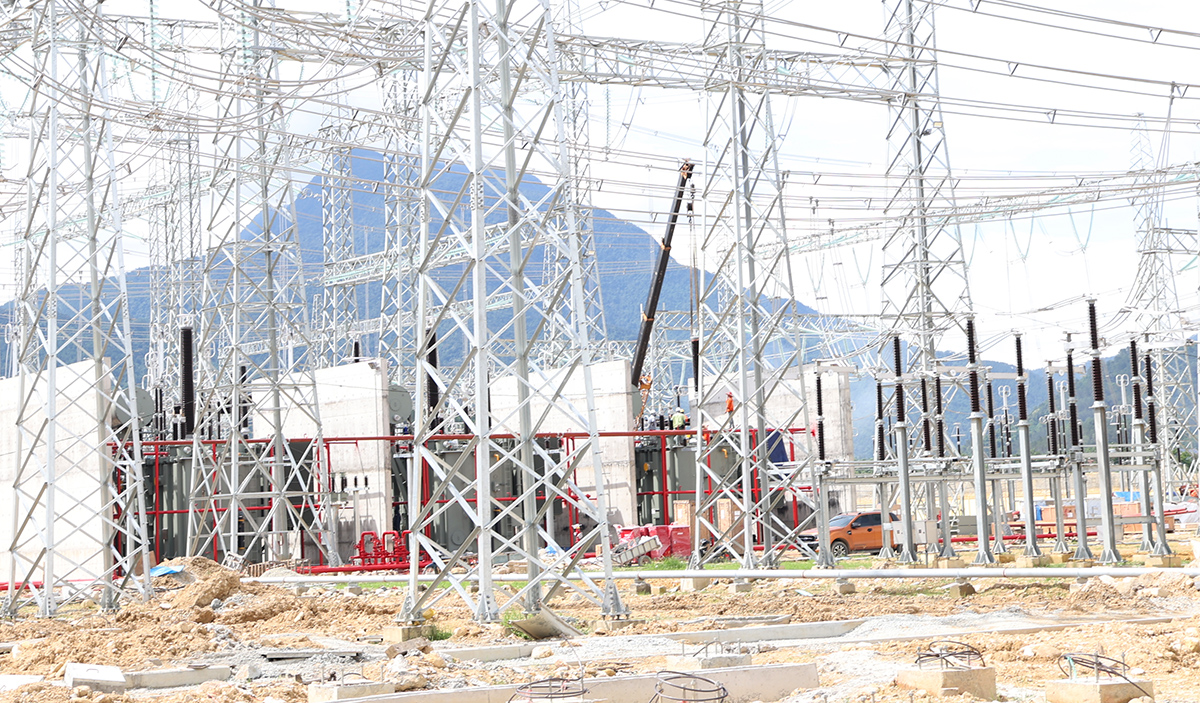

Thi công lắp đặt thiết bị tại Trạm biến áp 500kV Vĩnh Yên

Tại buổi kiểm tra công trường, Bí thư Đảng ủy, Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận và đánh giá cao nỗ lực của Đảng ủy EVNNPT, Đảng ủy NPMB trong việc thực hiện Nghị quyết của Đảng ủy EVN về lĩnh vực đầu tư xây dựng. Đây là dự án được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV, việc hoàn thành dự án này là động lực quan trọng để khích lệ toàn công trường Dự án đường dây 500kV Lào Cai – Vĩnh Yên về đích đáp ứng chỉ đạo của Thủ tướng.

Khối lượng công việc còn lại của Dự án không còn nhiều nhưng vẫn còn tiềm ẩn nhiều thách thức, vì vậy lãnh đạo Đảng ủy EVN đề nghị Đảng ủy EVNNPT, Đảng ủy NPMB chỉ đạo chuyên môn tiếp tục làm việc với chính quyền địa phương để tháo gỡ vướng mắc mặt bằng liên quan đến hành lang tuyến của phần đường dây đấu nối.

Cùng với đó cần yêu cầu nhà thầu thi công trạm biến áp cần khẩn trương hoàn thiện và thi công đồng bộ các hạng mục xây dựng còn lại (nhà chức năng, mặt bằng trạm, đường trong trạm,...). Phần đường dây đấu nối các nhà thầu cần tăng cường nhân lực, máy móc, tăng ca đẩy nhanh tiến độ đối với vị trí đã có mặt bằng thi công.

Bí thư Đảng ủy, Chủ tịch HĐTV EVN Đặng Hoàng An yêu cầu NPMB chủ động kiểm soát tiến độ thi công, yêu cầu nhà thầu tăng cường nhân lực thi công đồng loạt các vị trí đường dây đấu nối còn lại. Cùng với đó làm việc với các cấp điều độ phương án cắt điện để dựng cột, đấu nối, chuẩn bị sẵn sàng các phương án đóng điện, nếu có khó khăn báo cáo Tập đoàn để phối hợp xử lý. Cùng với đó cần chuẩn bị sẵn mặt bằng, địa điểm đặt biển để tổ chức lễ gắn biển dự kiến tổ chức vào trong tháng 7/2025.

Hồ Linh
