Lãnh đạo EVN và EVNNPT kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa

Thứ sáu, 8/3/2024 | 19:14 GMT+7
Ngày 8/3/2024, tại Nghệ An và Thanh Hóa, đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đi kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa.

Tham gia đoàn công tác có ông Đặng Hoàng An – Chủ tịch HĐTV EVN, ông Nguyễn Đức Cường – Thành viên HĐTV EVN, ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV EVNNPT, ông Bùi Văn Kiên – Phó Tổng giám đốc EVNNPT, ông Vũ Trần Nguyễn – Phó Tổng giám đốc EVNNPT kiêm Giám đốc Ban QLDA các công trình điện miền Trung (CPMB), lãnh đạo các Ban chuyên môn của EVN, EVNNPT.

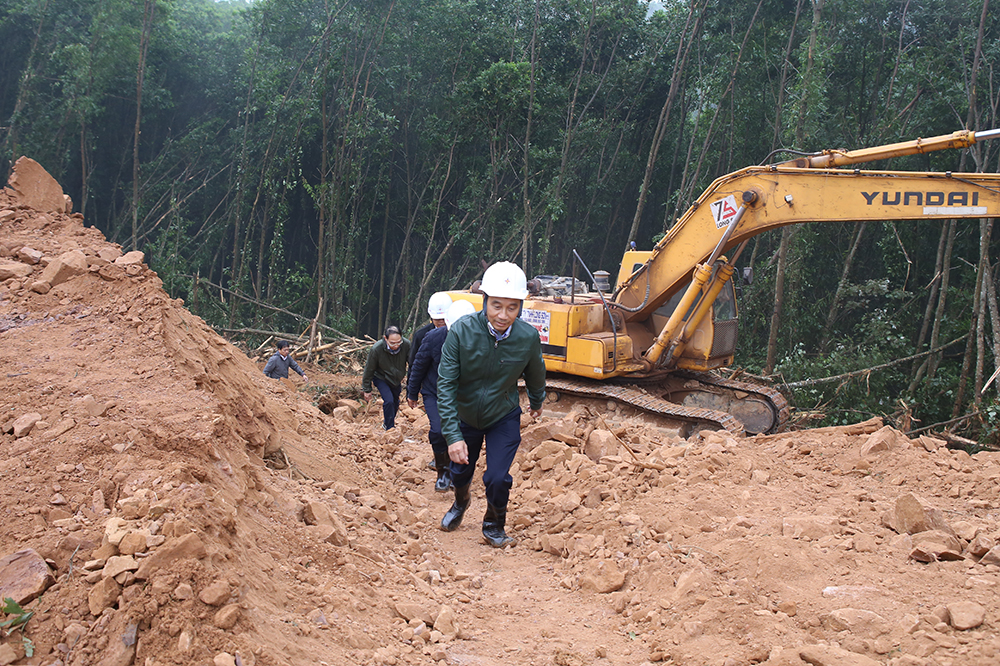

Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng kiểm tra tiến độ thi công dự án

Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa dài khoảng 92 km đi qua địa bàn tỉnh Nghệ An và Thanh Hóa. Dự án được khởi công ngày 18/01/2024 và phải hoàn thành vào tháng 6/2024 đồng bộ với các dự án còn lại của Đường dây 500kV mạch 3.

Đến nay địa phương đã bàn giao mặt bằng được 200/200 vị trí móng (trong đó tỉnh Nghệ An là 34/34 vị trí và tỉnh Thanh Hóa là 166/166 vị trí, vị trí  móng cuối cùng bàn giao ngày 7/3/2024).

Phần hành lang an toàn, toàn tuyến có 98 khoảng néo. Trong đó tỉnh Nghệ An có 16 khoảng néo, với 5 thửa đất có nhà, công trình phải thực hiện GPMB. Hiện nay đã kiểm đếm 10/16 khoảng néo, nhưng chưa bàn giao. Tỉnh Thanh Hoá có 82 khoảng néo, với 86 thửa đất, nhà, công trình phải thực hiện GPMB. Hiện nay đã kiểm đếm 120/166 khoảng cột, tương ứng 60/82 khoảng néo và đã bàn giao 75/166 khoảng cột, tương ứng 35/82 khoảng néo.

Đoàn công tác kiểm tra và nghe nhà thầu Sông Đà 11 báo cáo tiến độ thi công vị trí 17 (xã Quỳnh Thắng, huyện Quỳnh Lưu, tỉnh Nghệ An)

Trong công tác thi công, Dự án có 11 nhà thầu thi công tham gia thi công 18 gói thầu. Đến nay đã hoàn thành đào đúc móng được 8 vị trí, đang thi công 188 vị trí, các vị trí còn lại đang được đơn vị thi công sẵn sàng triển khai trong những ngày tới.

Trong quá trình triển khai Dự án gặp một số khó khăn vướng mắc như: Công tác đền bù, đất mượn thi công, đường tạm thi công ra các vị trí móng, đặc biệt đối với các vị trí móng cọc, việc thỏa thuận đường liên thôn, xã ra vị trí thi công phải đi qua đường liên thôn, xã, đường nhỏ, đường tạm thi công làm mới gây kéo dài thời gian làm đường thi công.

Một số vị trí móng cọc phải thỏa thuận lắp đặt cống và làm đường qua kênh thủy lợi phải thực hiện các thủ tục cũng gây kéo dài thời gian làm đường. Một số vị trí gặp vướng mắc do thực tế phân chia địa giới hành chính. Do đó, các hộ dân đề nghị được áp dụng chính sách bồi thường cũng như các khoản hỗ trợ cao hơn.

Chủ tịch HĐTV EVN Đặng Hoàng An trao đổi với lãnh đạo EVNNPT, CPMB và nhà thầu thi công vị trí 36 do nhà thầu Alphanam E&C thi công

Có 4 vị trí thực hiện do vướng mắc về đền bù thi công đường công vụ và đất mượn thi công. Hiện EVNNPT/CPMB đang tiếp tục cùng nhà thầu làm việc với địa phương để giải quyết các vướng mắc và đẩy nhanh công tác đền bù thi công đường công vụ để triển khai sớm nhất có thể.

Đoàn công tác đã kiểm tra các vị trí 17 (xã Quỳnh Thắng, huyện Quỳnh Lưu, tỉnh Nghệ An) do nhà thầu Sông Đà 11 thi công, vị trí 36 (xã Trường Lâm, thị xã Nghi Sơn, tỉnh Thanh Hóa) do nhà thầu Alphanam E&C thi công, vị trí 153 (xã Tâm Phúc, huyện Nông Cống, tỉnh Thanh Hóa) do nhà thầu EVN Quốc tế thi công, vị trí 165 (xã Tiến Nông, huyện Triệu Sơn, tỉnh Thanh Hóa) do nhà thầu Việt Á thi công, vị trí 186 (xã Minh Tâm, huyện Thiệu Hóa, tỉnh Thanh Hóa) do nhà thầu Licogi 16 thi công, vị trí 196 (xã Thiệu Phúc, huyện Thiệu Hóa, tỉnh Thanh Hóa) do nhà thầu Phương Hạnh thi công.

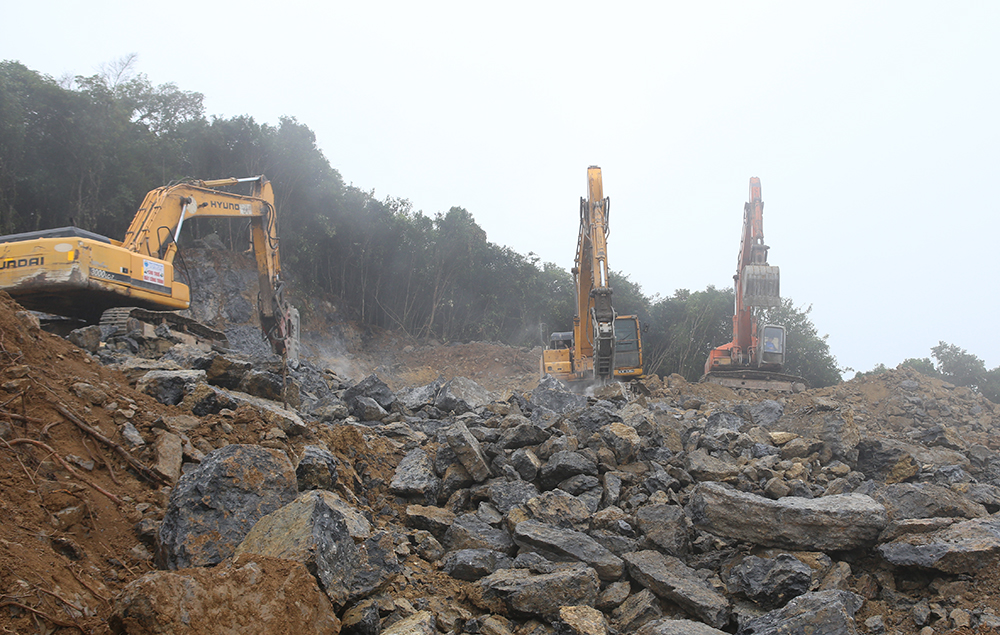

Thi công phá đá vị trí 36 (xã Trường Lâm, thị xã Nghi Sơn, tỉnh Thanh Hóa) do nhà thầu Alphanam E&C thi công

Tại buổi kiểm tra công trường, đại diện các đơn vị thi công, đơn vị tư vấn giám sát đều khẳng định đây là dự án trọng điểm, cấp bách và đã tổ chức thi công xuyên Tết để đảm bảo tiến độ theo chỉ đạo của Thủ tướng Chính phủ. Các đơn vị thi công khẳng định đã và đang tiếp tục tăng cường nhân lực, máy móc để đáp ứng được các mốc tiến độ chủ đầu tư yêu cầu. Một số đơn vị thi công cũng khẳng định sau khi hoàn thành các phần việc trong hợp đồng cũng sẵn sàng hỗ trợ các đơn vị khác để hoàn thành đồng bộ các hạng mục nếu chủ đầu tư có yêu cầu.

Kiểm tra tiến độ thi công tại các vị trí móng cột, Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận và đánh giá cao EVNNPT, CPMB và các nhà thầu đã nỗ lực và tích cực triển khai thi công. Nhấn mạnh đây là dự án rất quan trọng nhằm đảm bảo an ninh năng lượng quốc gia và phải hoàn thành tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ, vì vậy EVNNPT cùng các nhà thầu nỗ lực hơn nữa để đẩy nhanh tiến độ dự án. EVNNPT cần phối hợp chặt chẽ với các cấp chính quyền địa phương để sớm tháo gỡ vướng mắc đường vào những vị trí còn lại và hoàn thành bàn giao mặt bằng hành lang tuyến trong tháng 3/2024.

Đoàn công tác kiểm tra và nghe nhà thầu Việt Á báo cáo vị trí 165 (xã Tiến Nông, huyện Triệu Sơn, tỉnh Thanh Hóa)

Đánh giá chung về năng lực của các nhà thầu thi công hiện nay vẫn còn một số gói thầu chưa đáp ứng được yêu cầu điều hành của chủ đầu tư. Thời gian thi công còn lại của dự án chỉ còn chưa đến 4 tháng, trong khi khối lượng công việc còn lại rất nhiều, lãnh đạo EVN yêu cầu EVNNPT chỉ đạo các nhà thầu xâp lắp cần phải tập trung nhân lực, vật lực, máy móc thi công 3 ca, 4 kíp, 24/7, đẩy nhanh tiến độ thi công, hoàn thành các vị trí móng không muộn hơn ngày 15/4/2024 để triển khai lắp dựng cột nhằm đảm bảo mục tiêu hoàn thành dự án trong tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ.

Trong quá trình thi công nếu gặp khó khăn vướng mắc về mặt bằng, nhân lực, vật tư… cần báo cáo EVN và EVNNPT ngay để EVN và EVNNPT kịp thời xử lý và điều động nhân lực, phương tiện hỗ trợ. Đối với những khó khăn vượt thẩm quyền, EVN sẽ báo cáo Thủ tướng Chính phủ để kịp thời tháo gỡ.

Chủ tịch HĐTV EVN Đặng Hoàng An trao đổi với lãnh đạo EVNNPT, CPMB và nhà thầu thi công vị trí 186 (xã Minh Tâm, huyện Thiệu Hóa, tỉnh Thanh Hóa)

Lãnh đạo EVN cũng đề nghị các nhà thầu thi công cần chú trọng tiến độ, chất lượng song hành cùng công tác an toàn. Lãnh đạo EVN cũng yêu cầu EVNNPT sẵn sàng huy động các đơn vị nhà thầu đã hoàn thành phần việc của mình hỗ trợ các đơn vị khác yếu hơn để đảm bảo đồng bộ tiến độ chung của dự án. Đồng thời điều phối cột thép hợp lý để sớm vận chuyển đến vị trí cột đã thi công đào đúc móng xong để triển khai dựng cột ngay.

Xuân Tiến
